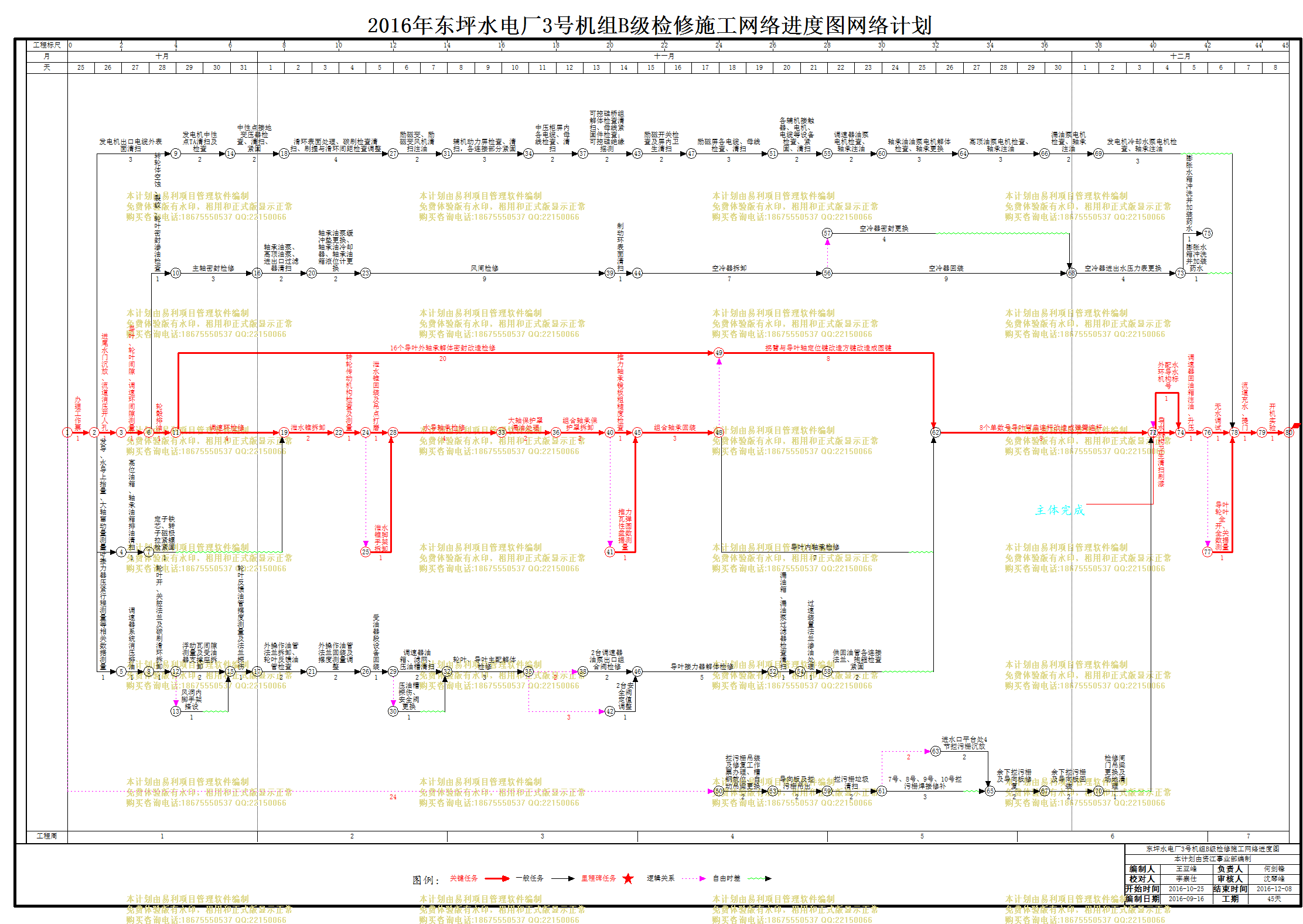

 2016年东坪水电厂3号机组B级检修施工网络进度图

2016年东坪水电厂3号机组B级检修施工网络进度图

文件编号 7174 工期 45天 开始时间 2016-10-25 结束时间 2016-12-08
任务数 84K 整理日期 2019/5/17 下载次数 3891
下载地址 计划文件点击下载(登录后才可以下载)
计划内容
2016年东坪水电厂3号机组B级检修施工网络进度图

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
办理工作票
1天 2016-10-25 2016-10-25
2
进尾水门沉放、流道消压开人孔
1天 2016-10-26 2016-10-26 1
3
导叶、轮叶间隙、调速环间隙测量
1天 2016-10-27 2016-10-27 2
4
轮毂排油
1天 2016-10-28 2016-10-28 3
5
调速环检修
4天 2016-10-29 2016-11-01 4
6
泄水锥拆卸
2天 2016-11-02 2016-11-03 5,22
7
转轮传动机构检查及测量
1天 2016-11-04 2016-11-04 6
8
泄水锥回装及吊点打磨
1天 2016-11-05 2016-11-05 7
9
水导轴承检修
4天 2016-11-06 2016-11-09 23,8
10
大轴保护罩漏油处理
2天 2016-11-10 2016-11-11 9
11
组合轴承保护罩拆卸
2天 2016-11-12 2016-11-13 10
12
推力轴承镜板粗糙度检查
1天 2016-11-14 2016-11-14 11
13
组合轴承回装
3天 2016-11-15 2016-11-17 24,12
14
8个单数号导叶弯曲连杆改造成弹簧连杆
8天 2016-11-26 2016-12-03 25,83,52
15
导水机构卫生清扫刷漆
1天 2016-12-04 2016-12-04 62
16
调速器回油箱注油、升压
1天 2016-12-05 2016-12-05 15,81
17
无水调试
1天 2016-12-06 2016-12-06 16
18
流道充水、提门
1天 2016-12-07 2016-12-07 80,36,26,17
19
开机实验
1天 2016-12-08 2016-12-08 18
20
发导、水导上抬量、大轴窜动量测量
1天 2016-10-26 2016-10-26 1
21
高位油箱、轴承油箱排油清扫
1天 2016-10-27 2016-10-27 20
22
定子铁芯、转子磁极拉紧螺栓紧固
1天 2016-10-28 2016-10-28 21
23
泄水锥脚手架拆卸
1天 2016-11-05 2016-11-05 7
24
推力瓦弹性圆盘数据测量
1天 2016-11-14 2016-11-14 11
25
导叶内轴承检修
7天 2016-11-18 2016-11-24 13
26
导叶轮叶全开、全关数据测量
1天 2016-12-06 2016-12-06 16
27
转轮体空蚀、裂纹、轮叶密封渗油检查
1天 2016-10-28 2016-10-28 3
28
主轴密封检修
3天 2016-10-29 2016-10-31 27
29
轴承油泵、高顶油泵、进出口过滤器清扫
2天 2016-11-01 2016-11-02 28
30
轴承油泵缓冲垫更换、轴承油冷却器、轴承油箱液位计更换
2天 2016-11-03 2016-11-04 29
31
风闸检修
9天 2016-11-05 2016-11-13 30
32
制动环表面清扫
1天 2016-11-14 2016-11-14 31
33
空冷器拆卸
7天 2016-11-15 2016-11-21 32
34
空冷器回装
9天 2016-11-22 2016-11-30 33
35
空冷器进出水压力表更换
4天 2016-12-01 2016-12-04 34,37
36
膨胀水箱冲洗并加装药水
1天 2016-12-05 2016-12-05 35
37
空冷器密封更换
4天 2016-11-22 2016-11-25 33
38
导叶接力器压紧行程测量等相关数据测量
1天 2016-10-26 2016-10-26 1
39
调速器系统消压排油
1天 2016-10-27 2016-10-27 38
40
轮叶开、关腔法兰及碳刷滑环拆卸
1天 2016-10-28 2016-10-28 39
41
浮动瓦间隙测量及受油器支撑座拆卸
2天 2016-10-29 2016-10-30 40
42
轮叶反馈油管摆度测量及法兰探伤
1天 2016-10-31 2016-10-31 53,41
43
外操作油管法兰拆卸、轮叶反馈油管检查
2天 2016-11-01 2016-11-02 42
44
外操作油管法兰回装及摆度测量调整
2天 2016-11-03 2016-11-04 43
45
受油器段设备回装
1天 2016-11-05 2016-11-05 44
46
调速器油箱、滤网、压油槽清扫
2天 2016-11-06 2016-11-07 45
47
轮叶、导叶主配解体检修
3天 2016-11-08 2016-11-10 54,46
48
2台调速器油泵出口组合阀检修
2天 2016-11-13 2016-11-14 47[FS+2]
49
导叶接力器解体检修
5天 2016-11-15 2016-11-19 55,48
50
漏油箱、漏油泵过滤器检查清扫
1天 2016-11-20 2016-11-20 49
51
过速装置法兰渗油处理
1天 2016-11-21 2016-11-21 50
52
供回油管各连接法兰、抱箍检查紧固
2天 2016-11-22 2016-11-23 51
53
风洞内脚手架搭设
1天 2016-10-29 2016-10-29 40
54
压油槽探伤、安全阀更换
1天 2016-11-06 2016-11-06 45
55
2台安全阀定值调整
1天 2016-11-14 2016-11-14 47[FS+3]
56
拦污栅吊装及修复工作票办理、槽钢就位、自动吊梁更换
2天 2016-11-18 2016-11-19 1[SS+24]
57
导向板及拦污栅吊出
2天 2016-11-20 2016-11-21 56
58
拦污栅垃圾清扫
2天 2016-11-22 2016-11-23 57
59
7号、8号、9号、10号拦污栅焊接修补
3天 2016-11-24 2016-11-26 58
60
余下拦污栅及导向板修复
2天 2016-11-28 2016-11-29 59,64
61
余下拦污栅及导向板回装
2天 2016-11-30 2016-12-01 60
62
主体完成
0天 2016-12-03 2016-12-03 14,63
63
检修闸门吊梁更换及场地清理
1天 2016-12-02 2016-12-02 61
64
进水口平台处4节拦污栅沉放
2天 2016-11-26 2016-11-27 58[FS+2]
65
发电机出口电缆外表面清扫
3天 2016-10-26 2016-10-28 1
66
发电机中性点TA清扫及检查
2天 2016-10-29 2016-10-30 65
67
中性点接地变压器检查、清扫、紧固
2天 2016-10-31 2016-11-01 66
68
滑环表面处理、碳刷检查清扫、刷握与滑环间距检查调整
4天 2016-11-02 2016-11-05 67
69
励磁变、励磁变风机清扫注油
2天 2016-11-06 2016-11-07 68
70
辅机动力屏检查、清扫,各连接部分紧固
3天 2016-11-08 2016-11-10 69
71
中压柜屏内各电缆、母线检查、清扫
2天 2016-11-11 2016-11-12 70
72
可控硅桥组解体检查清扫、母线紧固件检查;可控硅绝缘摇测
2天 2016-11-13 2016-11-14 71
73
励磁开关检查及屏内卫生清扫
2天 2016-11-15 2016-11-16 72
74
励磁屏各电缆、母线检查、清扫
3天 2016-11-17 2016-11-19 73
75
各辅机接触器、电机、电缆等设备检查、紧固、清扫
2天 2016-11-20 2016-11-21 74
76
调速器油泵电机检查、轴承注油
2天 2016-11-22 2016-11-23 75
77
轴承油油泵电机解体检查、轴承更换
3天 2016-11-24 2016-11-26 76
78
高顶油泵电机检查、轴承注油
3天 2016-11-27 2016-11-29 77
79
漏油泵电机检查、轴承注油
2天 2016-11-30 2016-12-01 78
80
发电机冷却水泵电机检查、轴承注油
3天 2016-12-02 2016-12-04 79
81
外配水环导水机构标号
1天 2016-12-04 2016-12-04 14,63
82
膨胀水箱冲洗并加装药水
1天 2016-12-05 2016-12-05 35
83
拐臂与导叶轴定位键改造方键改造成圆键
8天 2016-11-18 2016-11-25 84,13
84
16个导叶外轴承解体密封改造检修
20天 2016-10-29 2016-11-17 4
