2016年2月份进度计划| 文件编号 | 7167 | 工期 | 30天 | 开始时间 | 2016-01-27 | 结束时间 | 2016-02-25 |
| 任务数 | 44K | 整理日期 | 2019/5/17 | 下载次数 | 3904次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

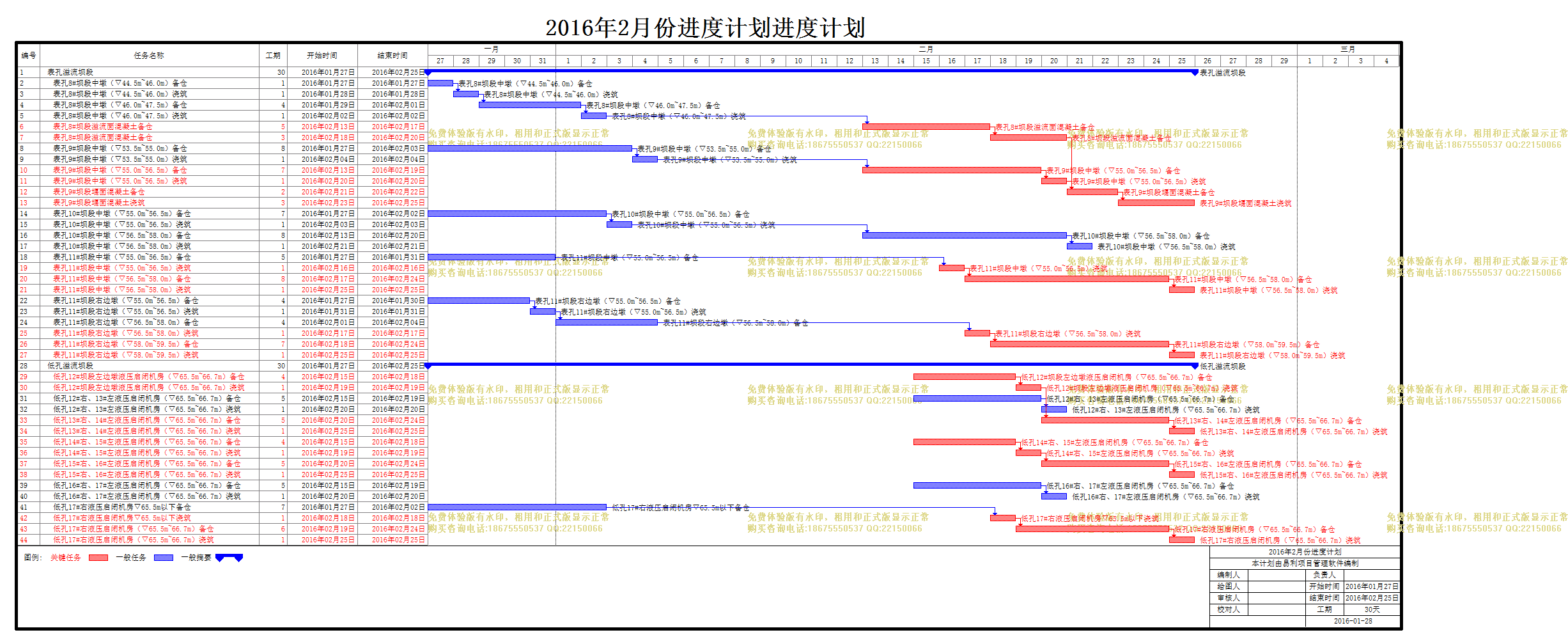

| 2016年2月份进度计划 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
| 1 | 表孔溢流坝段 |
30天 | 2016年01月27日 | 2016年02月25日 |
| 2 | 表孔8#坝段中墩(▽44.5m~46.0m)备仓 |
1天 | 2016年01月27日 | 2016年01月27日 |
| 3 | 表孔8#坝段中墩(▽44.5m~46.0m)浇筑 |
1天 | 2016年01月28日 | 2016年01月28日 |
| 4 | 表孔8#坝段中墩(▽46.0m~47.5m)备仓 |
4天 | 2016年01月29日 | 2016年02月01日 |
| 5 | 表孔8#坝段中墩(▽46.0m~47.5m)浇筑 |
1天 | 2016年02月02日 | 2016年02月02日 |
| 6 | 表孔8#坝段溢流面混凝土备仓 |
5天 | 2016年02月13日 | 2016年02月17日 |
| 7 | 表孔8#坝段溢流面混凝土备仓 |
3天 | 2016年02月18日 | 2016年02月20日 |
| 8 | 表孔9#坝段中墩(▽53.5m~55.0m)备仓 |
8天 | 2016年01月27日 | 2016年02月03日 |
| 9 | 表孔9#坝段中墩(▽53.5m~55.0m)浇筑 |
1天 | 2016年02月04日 | 2016年02月04日 |
| 10 | 表孔9#坝段中墩(▽55.0m~56.5m)备仓 |
7天 | 2016年02月13日 | 2016年02月19日 |
| 11 | 表孔9#坝段中墩(▽55.0m~56.5m)浇筑 |
1天 | 2016年02月20日 | 2016年02月20日 |
| 12 | 表孔9#坝段堰面混凝土备仓 |
2天 | 2016年02月21日 | 2016年02月22日 |
| 13 | 表孔9#坝段堰面混凝土浇筑 |
3天 | 2016年02月23日 | 2016年02月25日 |
| 14 | 表孔10#坝段中墩(▽55.0m~56.5m)备仓 |
7天 | 2016年01月27日 | 2016年02月02日 |
| 15 | 表孔10#坝段中墩(▽55.0m~56.5m)浇筑 |
1天 | 2016年02月03日 | 2016年02月03日 |
| 16 | 表孔10#坝段中墩(▽56.5m~58.0m)备仓 |
8天 | 2016年02月13日 | 2016年02月20日 |
| 17 | 表孔10#坝段中墩(▽56.5m~58.0m)浇筑 |
1天 | 2016年02月21日 | 2016年02月21日 |
| 18 | 表孔11#坝段中墩(▽55.0m~56.5m)备仓 |
5天 | 2016年01月27日 | 2016年01月31日 |
| 19 | 表孔11#坝段中墩(▽55.0m~56.5m)浇筑 |
1天 | 2016年02月16日 | 2016年02月16日 |
| 20 | 表孔11#坝段中墩(▽56.5m~58.0m)备仓 |
8天 | 2016年02月17日 | 2016年02月24日 |
| 21 | 表孔11#坝段中墩(▽56.5m~58.0m)浇筑 |
1天 | 2016年02月25日 | 2016年02月25日 |
| 22 | 表孔11#坝段右边墩(▽55.0m~56.5m)备仓 |
4天 | 2016年01月27日 | 2016年01月30日 |
| 23 | 表孔11#坝段右边墩(▽55.0m~56.5m)浇筑 |
1天 | 2016年01月31日 | 2016年01月31日 |
| 24 | 表孔11#坝段右边墩(▽56.5m~58.0m)备仓 |
4天 | 2016年02月01日 | 2016年02月04日 |
| 25 | 表孔11#坝段右边墩(▽56.5m~58.0m)浇筑 |
1天 | 2016年02月17日 | 2016年02月17日 |
| 26 | 表孔11#坝段右边墩(▽58.0m~59.5m)备仓 |
7天 | 2016年02月18日 | 2016年02月24日 |
| 27 | 表孔11#坝段右边墩(▽58.0m~59.5m)浇筑 |
1天 | 2016年02月25日 | 2016年02月25日 |
| 28 | 低孔溢流坝段 |
30天 | 2016年01月27日 | 2016年02月25日 |
| 29 | 低孔12#坝段左边墩液压启闭机房(▽65.5m~66.7m)备仓 |
4天 | 2016年02月15日 | 2016年02月18日 |
| 30 | 低孔12#坝段左边墩液压启闭机房(▽65.5m~66.7m)浇筑 |
1天 | 2016年02月19日 | 2016年02月19日 |
| 31 | 低孔12#右、13#左液压启闭机房(▽65.5m~66.7m)备仓 |
5天 | 2016年02月15日 | 2016年02月19日 |
| 32 | 低孔12#右、13#左液压启闭机房(▽65.5m~66.7m)浇筑 |
1天 | 2016年02月20日 | 2016年02月20日 |
| 33 | 低孔13#右、14#左液压启闭机房(▽65.5m~66.7m)备仓 |
5天 | 2016年02月20日 | 2016年02月24日 |
| 34 | 低孔13#右、14#左液压启闭机房(▽65.5m~66.7m)浇筑 |
1天 | 2016年02月25日 | 2016年02月25日 |
| 35 | 低孔14#右、15#左液压启闭机房(▽65.5m~66.7m)备仓 |
4天 | 2016年02月15日 | 2016年02月18日 |
| 36 | 低孔14#右、15#左液压启闭机房(▽65.5m~66.7m)浇筑 |
1天 | 2016年02月19日 | 2016年02月19日 |
| 37 | 低孔15#右、16#左液压启闭机房(▽65.5m~66.7m)备仓 |
5天 | 2016年02月20日 | 2016年02月24日 |
| 38 | 低孔15#右、16#左液压启闭机房(▽65.5m~66.7m)浇筑 |
1天 | 2016年02月25日 | 2016年02月25日 |
| 39 | 低孔16#右、17#左液压启闭机房(▽65.5m~66.7m)备仓 |
5天 | 2016年02月15日 | 2016年02月19日 |
| 40 | 低孔16#右、17#左液压启闭机房(▽65.5m~66.7m)浇筑 |
1天 | 2016年02月20日 | 2016年02月20日 |
| 41 | 低孔17#右液压启闭机房▽65.5m以下备仓 |
7天 | 2016年01月27日 | 2016年02月02日 |
| 42 | 低孔17#右液压启闭机房▽65.5m以下浇筑 |
1天 | 2016年02月18日 | 2016年02月18日 |
| 43 | 低孔17#右液压启闭机房(▽65.5m~66.7m)备仓 |
6天 | 2016年02月19日 | 2016年02月24日 |
| 44 | 低孔17#右液压启闭机房(▽65.5m~66.7m)浇筑 |
1天 | 2016年02月25日 | 2016年02月25日 |
