文件编号 7149 工期 388天 开始时间 2015-01-29 结束时间 2016-04-14
任务数 23K 整理日期 2019/5/17 下载次数 3891
下载地址 计划文件点击下载(登录后才可以下载)

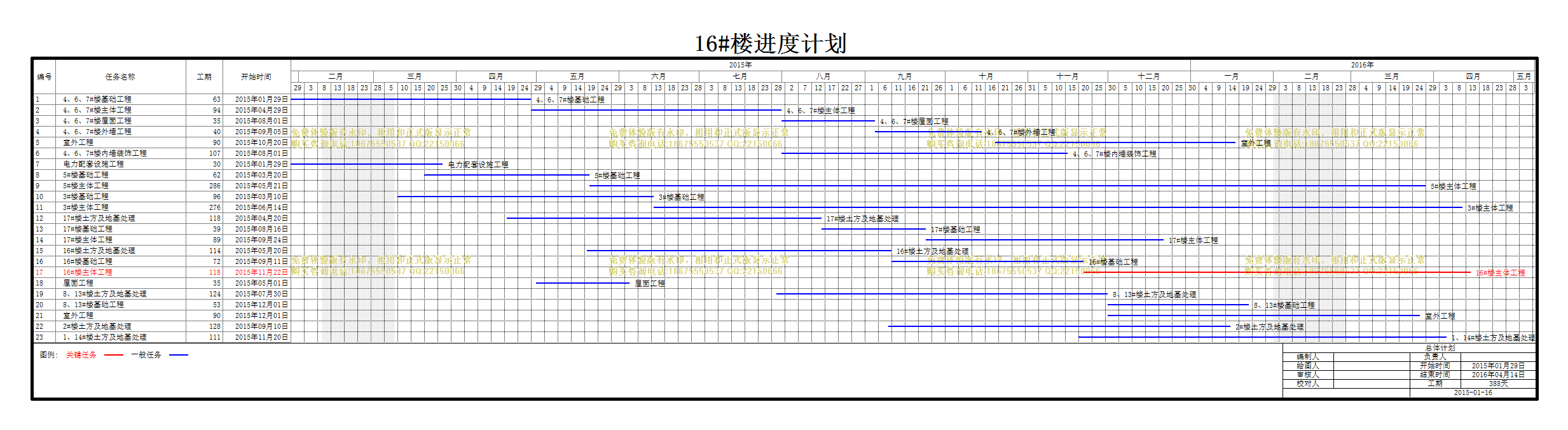

计划内容
项目

编号

任务名称

工期

开始时间

结束时间

1
4、6、7#楼基础工程
63天 2015年01月29日 2015年04月28日
2
4、6、7#楼主体工程
94天 2015年04月29日 2015年07月31日
3
4、6、7#楼屋面工程
35天 2015年08月01日 2015年09月04日
4
4、6、7#楼外墙工程
40天 2015年09月05日 2015年10月14日
5
室外工程
90天 2015年10月20日 2016年01月17日
6
4、6、7#楼内墙装饰工程
107天 2015年08月01日 2015年11月15日
7
电力配套设施工程
30天 2015年01月29日 2015年03月26日
8
5#楼基础工程
62天 2015年03月20日 2015年05月20日
9
5#楼主体工程
286天 2015年05月21日 2016年03月28日
10
3#楼基础工程
96天 2015年03月10日 2015年06月13日
11
3#楼主体工程
276天 2015年06月14日 2016年04月11日
12
17#楼土方及地基处理
118天 2015年04月20日 2015年08月15日
13
17#楼基础工程
39天 2015年08月16日 2015年09月23日
14
17#楼主体工程
89天 2015年09月24日 2015年12月21日
15
16#楼土方及地基处理
114天 2015年05月20日 2015年09月10日
16
16#楼基础工程
72天 2015年09月11日 2015年11月21日
17
16#楼主体工程
118天 2015年11月22日 2016年04月14日
18
屋面工程
35天 2015年05月01日 2015年06月04日
19
8、13#楼土方及地基处理
124天 2015年07月30日 2015年11月30日
20
8、13#楼基础工程
53天 2015年12月01日 2016年01月22日
21
室外工程
90天 2015年12月01日 2016年03月26日
22
2#楼土方及地基处理
128天 2015年09月10日 2016年01月15日
23
1、14#楼土方及地基处理
111天 2015年11月20日 2016年04月05日
