生产部一周工作计划| 文件编号 | 7101 | 工期 | 38天 | 开始时间 | 2015-07-04 | 结束时间 | 2015-08-10 |
| 任务数 | 28K | 整理日期 | 2019/5/17 | 下载次数 | 3902次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

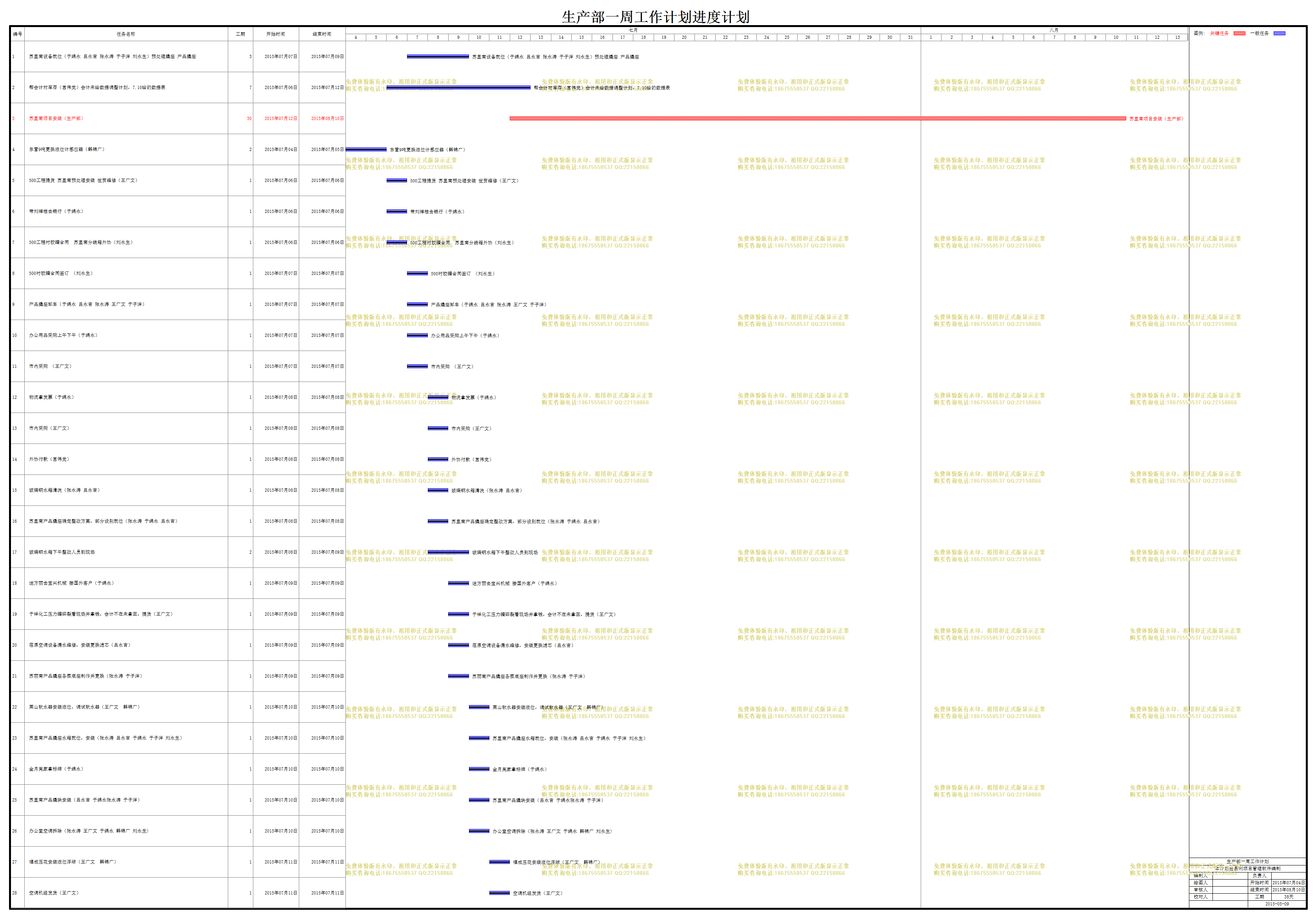

| 生产部一周工作计划 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
| 1 | 苏里南设备就位(于绵永 吕永吉 张永涛 于子洋 刘永生)预处理撬座 产品撬座 |
3天 | 2015年07月07日 | 2015年07月09日 |
| 2 | 帮会计对库存(宫伟党)会计未给数据调整计划,7.10给的数据表 |
7天 | 2015年07月06日 | 2015年07月12日 |
| 3 | 苏里南项目安装(生产部) |
30天 | 2015年07月12日 | 2015年08月10日 |
| 4 | 东营9吨更换液位计感应器(韩锦广) |
2天 | 2015年07月04日 | 2015年07月05日 |
| 5 | 500工程提货 苏里南预处理安装 世贸维修(王广文) |
1天 | 2015年07月06日 | 2015年07月06日 |
| 6 | 带刘禅桂去银行(于绵永) |
1天 | 2015年07月06日 | 2015年07月06日 |
| 7 | 500工程衬胶罐合同 苏里南分线箱外协(刘永生) |
1天 | 2015年07月06日 | 2015年07月06日 |
| 8 | 500衬胶罐合同签订 (刘永生) |
1天 | 2015年07月07日 | 2015年07月07日 |
| 9 | 产品撬座卸车(于绵永 吕永吉 张永涛 王广文 于子洋) |
1天 | 2015年07月07日 | 2015年07月07日 |
| 10 | 办公用品采购上午下午(于绵永) |
1天 | 2015年07月07日 | 2015年07月07日 |
| 11 | 市内采购 (王广文) |
1天 | 2015年07月07日 | 2015年07月07日 |
| 12 | 物流拿发票(于绵永) |
1天 | 2015年07月08日 | 2015年07月08日 |
| 13 | 市内采购(王广文) |
1天 | 2015年07月08日 | 2015年07月08日 |
| 14 | 外协付款(宫伟党) |
1天 | 2015年07月08日 | 2015年07月08日 |
| 15 | 玻璃钢水箱清洗(张永涛 吕永吉) |
1天 | 2015年07月08日 | 2015年07月08日 |
| 16 | 苏里南产品撬座确定整改方案,部分设别就位(张永涛 于绵永 吕永吉) |
1天 | 2015年07月08日 | 2015年07月08日 |
| 17 | 玻璃钢水箱下午整改人员到现场 |
2天 | 2015年07月08日 | 2015年07月09日 |
| 18 | 送方丽去宝兴机械 接国外客户(于绵永) |
1天 | 2015年07月09日 | 2015年07月09日 |
| 19 | 于祥化工压力罐碎裂看现场并拿钱,会计不在未拿回,提货(王广文) |
1天 | 2015年07月09日 | 2015年07月09日 |
| 20 | 荏原空调设备漏水维修,安装更换滤芯(吕永吉) |
1天 | 2015年07月09日 | 2015年07月09日 |
| 21 | 苏丽南产品撬座各泵底座制作并更换(张永涛 于子洋) |
1天 | 2015年07月09日 | 2015年07月09日 |
| 22 | 莱山软水器安装液位,调试软水器(王广文 韩锦广) |
1天 | 2015年07月10日 | 2015年07月10日 |
| 23 | 苏里南产品撬座水箱就位,安装(张永涛 吕永吉 于绵永 于子洋 刘永生) |
1天 | 2015年07月10日 | 2015年07月10日 |
| 24 | 金月亮家拿标牌(于绵永) |
1天 | 2015年07月10日 | 2015年07月10日 |
| 25 | 苏里南产品撬块安装(吕永吉 于绵永张永涛 于子洋) |
1天 | 2015年07月10日 | 2015年07月10日 |
| 26 | 办公室空调拆除(张永涛 王广文 于绵永 韩锦广 刘永生) |
1天 | 2015年07月10日 | 2015年07月10日 |
| 27 | 福成压花安装液位浮球(王广文 韩锦广) |
1天 | 2015年07月11日 | 2015年07月11日 |
| 28 | 空调机组发货(王广文) |
1天 | 2015年07月11日 | 2015年07月11日 |
