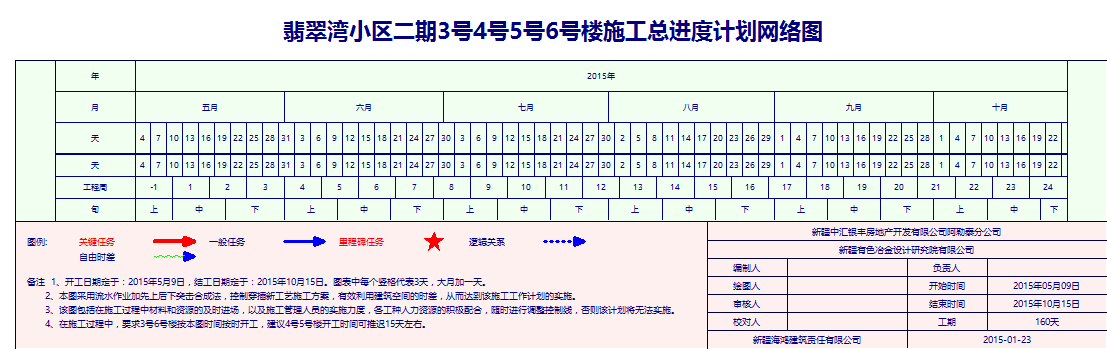

 翡翠湾小区二期5号6号楼施工总进度计划网络图

翡翠湾小区二期5号6号楼施工总进度计划网络图

文件编号 7090 工期 165天 开始时间 2015-05-09 结束时间 2015-10-20
任务数 26K 整理日期 2019/5/17 下载次数 3891
下载地址 计划文件点击下载(登录后才可以下载)
计划内容
翡翠湾小区二期5号6号楼施工总进度计划网络图

编号

任务名称

工期

开始时间

结束时间

1
土方开挖运输平整
6天 05月09日 05月14日
2
清淤降水验槽打垫层
7天 05月15日 05月21日
3
降水养护做防水
6天 05月22日 05月27日
4
钢筋模版提前制作
13天 05月15日 05月27日
5
筏板地梁施工
7天 05月28日 06月03日
6
地下室剪力墙施工
8天 06月04日 06月11日
7
地下室梁板施工与基础验收
13天 06月12日 06月24日
8
里程碑
0天 06月24日 06月24日
9
首层主体施工
8天 06月25日 07月02日
10
2-5层主体施工
22天 07月03日 07月24日
11
6-9层主体施工
22天 07月25日 08月15日
12
10-12层主体施工
17天 08月16日 09月01日
13
13层+连廊主体施工
8天 09月02日 09月09日
14
14-17层主体施工
22天 09月10日 10月01日
15
跃层+机房施工及主体封顶
14天 10月02日 10月15日
16
楼梯焊接
44天 09月02日 10月15日
17
室内二次构造浇筑及填充墙砌体工程
61天 08月16日 10月15日
18
采暖工程预留预埋
126天 06月12日 10月15日
19
混凝土工程养护阶段
134天 06月04日 10月15日
20
整体工程安全防护
134天 06月04日 10月15日
21
钢筋摸板制作与安装阶段
141天 05月28日 10月15日
22
强电、弱电、避雷工程预留预埋
141天 05月28日 10月15日
23
给水排水工程预留预埋
141天 05月28日 10月15日
24
综合脚手架悬挑架搭设
141天 05月28日 10月15日
25
里程碑
0天 10月15日 10月15日
26
进入冬休期
5天 10月16日 10月20日

局部效果预览,详细内容请下载附件查看
