 浯溪口水利枢纽工程2015年2月份施工进度计划

浯溪口水利枢纽工程2015年2月份施工进度计划

文件编号 7080 工期 31天 开始时间 2015-01-26 结束时间 2015-02-25
任务数 77K 整理日期 2019/5/17 下载次数 3891
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

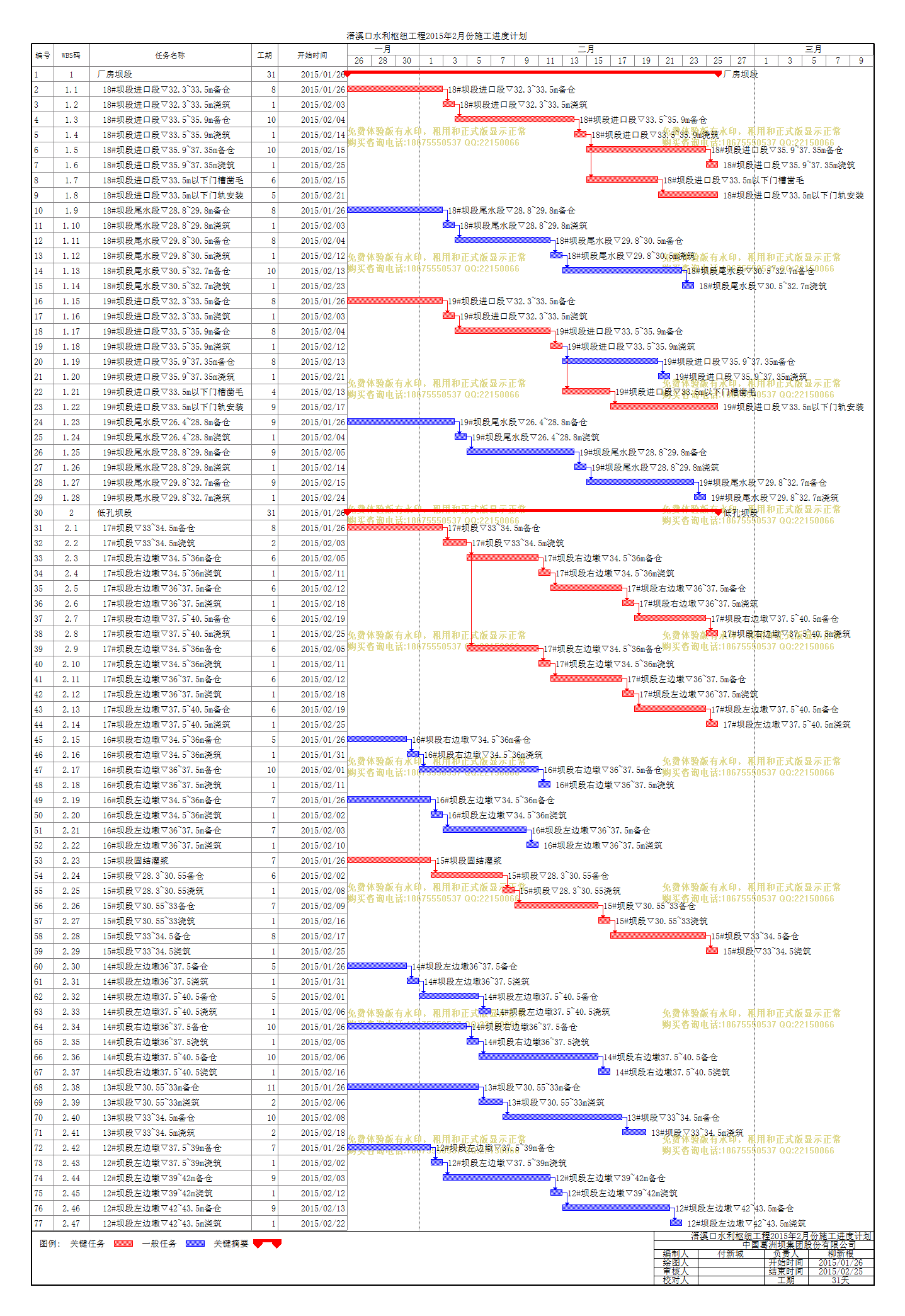

浯溪口水利枢纽工程2015年2月份施工进度计划

编号

WBS码

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1 1
厂房坝段
31天 2015/01/26 2015/02/25
2 1.1
18#坝段进口段▽32.3~33.5m备仓
8天 2015/01/26 2015/02/02
3 1.2
18#坝段进口段▽32.3~33.5m浇筑
1天 2015/02/03 2015/02/03 2
4 1.3
18#坝段进口段▽33.5~35.9m备仓
10天 2015/02/04 2015/02/13 3
5 1.4
18#坝段进口段▽33.5~35.9m浇筑
1天 2015/02/14 2015/02/14 4
6 1.5
18#坝段进口段▽35.9~37.35m备仓
10天 2015/02/15 2015/02/24 5
7 1.6
18#坝段进口段▽35.9~37.35m浇筑
1天 2015/02/25 2015/02/25 6
8 1.7
18#坝段进口段▽33.5m以下门槽凿毛
6天 2015/02/15 2015/02/20 5
9 1.8
18#坝段进口段▽33.5m以下门轨安装
5天 2015/02/21 2015/02/25 8
10 1.9
18#坝段尾水段▽28.8~29.8m备仓
8天 2015/01/26 2015/02/02
11 1.10
18#坝段尾水段▽28.8~29.8m浇筑
1天 2015/02/03 2015/02/03 10
12 1.11
18#坝段尾水段▽29.8~30.5m备仓
8天 2015/02/04 2015/02/11 11
13 1.12
18#坝段尾水段▽29.8~30.5m浇筑
1天 2015/02/12 2015/02/12 12
14 1.13
18#坝段尾水段▽30.5~32.7m备仓
10天 2015/02/13 2015/02/22 13
15 1.14
18#坝段尾水段▽30.5~32.7m浇筑
1天 2015/02/23 2015/02/23 14
16 1.15
19#坝段进口段▽32.3~33.5m备仓
8天 2015/01/26 2015/02/02
17 1.16
19#坝段进口段▽32.3~33.5m浇筑
1天 2015/02/03 2015/02/03 16
18 1.17
19#坝段进口段▽33.5~35.9m备仓
8天 2015/02/04 2015/02/11 17
19 1.18
19#坝段进口段▽33.5~35.9m浇筑
1天 2015/02/12 2015/02/12 18
20 1.19
19#坝段进口段▽35.9~37.35m备仓
8天 2015/02/13 2015/02/20 19
21 1.20
19#坝段进口段▽35.9~37.35m浇筑
1天 2015/02/21 2015/02/21 20
22 1.21
19#坝段进口段▽33.5m以下门槽凿毛
4天 2015/02/13 2015/02/16 19
23 1.22
19#坝段进口段▽33.5m以下门轨安装
9天 2015/02/17 2015/02/25 22
24 1.23
19#坝段尾水段▽26.4~28.8m备仓
9天 2015/01/26 2015/02/03
25 1.24
19#坝段尾水段▽26.4~28.8m浇筑
1天 2015/02/04 2015/02/04 24
26 1.25
19#坝段尾水段▽28.8~29.8m备仓
9天 2015/02/05 2015/02/13 25
27 1.26
19#坝段尾水段▽28.8~29.8m浇筑
1天 2015/02/14 2015/02/14 26
28 1.27
19#坝段尾水段▽29.8~32.7m备仓
9天 2015/02/15 2015/02/23 27
29 1.28
19#坝段尾水段▽29.8~32.7m浇筑
1天 2015/02/24 2015/02/24 28
30 2
低孔坝段
31天 2015/01/26 2015/02/25
31 2.1
17#坝段▽33~34.5m备仓
8天 2015/01/26 2015/02/02
32 2.2
17#坝段▽33~34.5m浇筑
2天 2015/02/03 2015/02/04 31
33 2.3
17#坝段右边墩▽34.5~36m备仓
6天 2015/02/05 2015/02/10 32
34 2.4
17#坝段右边墩▽34.5~36m浇筑
1天 2015/02/11 2015/02/11 33
35 2.5
17#坝段右边墩▽36~37.5m备仓
6天 2015/02/12 2015/02/17 34
36 2.6
17#坝段右边墩▽36~37.5m浇筑
1天 2015/02/18 2015/02/18 35
37 2.7
17#坝段右边墩▽37.5~40.5m备仓
6天 2015/02/19 2015/02/24 36
38 2.8
17#坝段右边墩▽37.5~40.5m浇筑
1天 2015/02/25 2015/02/25 37
39 2.9
17#坝段左边墩▽34.5~36m备仓
6天 2015/02/05 2015/02/10 32
40 2.10
17#坝段左边墩▽34.5~36m浇筑
1天 2015/02/11 2015/02/11 39
41 2.11
17#坝段左边墩▽36~37.5m备仓
6天 2015/02/12 2015/02/17 40
42 2.12
17#坝段左边墩▽36~37.5m浇筑
1天 2015/02/18 2015/02/18 41
43 2.13
17#坝段左边墩▽37.5~40.5m备仓
6天 2015/02/19 2015/02/24 42
44 2.14
17#坝段左边墩▽37.5~40.5m浇筑
1天 2015/02/25 2015/02/25 43
45 2.15
16#坝段右边墩▽34.5~36m备仓
5天 2015/01/26 2015/01/30
46 2.16
16#坝段右边墩▽34.5~36m浇筑
1天 2015/01/31 2015/01/31 45
47 2.17
16#坝段右边墩▽36~37.5m备仓
10天 2015/02/01 2015/02/10 46
48 2.18
16#坝段右边墩▽36~37.5m浇筑
1天 2015/02/11 2015/02/11 47
49 2.19
16#坝段左边墩▽34.5~36m备仓
7天 2015/01/26 2015/02/01
50 2.20
16#坝段左边墩▽34.5~36m浇筑
1天 2015/02/02 2015/02/02 49
51 2.21
16#坝段左边墩▽36~37.5m备仓
7天 2015/02/03 2015/02/09 50
52 2.22
16#坝段左边墩▽36~37.5m浇筑
1天 2015/02/10 2015/02/10 51
53 2.23
15#坝段固结灌浆
7天 2015/01/26 2015/02/01
54 2.24
15#坝段▽28.3~30.55备仓
6天 2015/02/02 2015/02/07 53
55 2.25
15#坝段▽28.3~30.55浇筑
1天 2015/02/08 2015/02/08 54
56 2.26
15#坝段▽30.55~33备仓
7天 2015/02/09 2015/02/15 55
57 2.27
15#坝段▽30.55~33浇筑
1天 2015/02/16 2015/02/16 56
58 2.28
15#坝段▽33~34.5备仓
8天 2015/02/17 2015/02/24 57
59 2.29
15#坝段▽33~34.5浇筑
1天 2015/02/25 2015/02/25 58
60 2.30
14#坝段左边墩36~37.5备仓
5天 2015/01/26 2015/01/30
61 2.31
14#坝段左边墩36~37.5浇筑
1天 2015/01/31 2015/01/31 60
62 2.32
14#坝段左边墩37.5~40.5备仓
5天 2015/02/01 2015/02/05 61
63 2.33
14#坝段左边墩37.5~40.5浇筑
1天 2015/02/06 2015/02/06 62
64 2.34
14#坝段右边墩36~37.5备仓
10天 2015/01/26 2015/02/04
65 2.35
14#坝段右边墩36~37.5浇筑
1天 2015/02/05 2015/02/05 64
66 2.36
14#坝段右边墩37.5~40.5备仓
10天 2015/02/06 2015/02/15 65
67 2.37
14#坝段右边墩37.5~40.5浇筑
1天 2015/02/16 2015/02/16 66
68 2.38
13#坝段▽30.55~33m备仓
11天 2015/01/26 2015/02/05
69 2.39
13#坝段▽30.55~33m浇筑
2天 2015/02/06 2015/02/07 68
70 2.40
13#坝段▽33~34.5m备仓
10天 2015/02/08 2015/02/17 69
71 2.41
13#坝段▽33~34.5m浇筑
2天 2015/02/18 2015/02/19 70
72 2.42
12#坝段左边墩▽37.5~39m备仓
7天 2015/01/26 2015/02/01
73 2.43
12#坝段左边墩▽37.5~39m浇筑
1天 2015/02/02 2015/02/02 72
74 2.44
12#坝段左边墩▽39~42m备仓
9天 2015/02/03 2015/02/11 73
75 2.45
12#坝段左边墩▽39~42m浇筑
1天 2015/02/12 2015/02/12 74
76 2.46
12#坝段左边墩▽42~43.5m备仓
9天 2015/02/13 2015/02/21 75
77 2.47
12#坝段左边墩▽42~43.5m浇筑
1天 2015/02/22 2015/02/22 76
