 2014总计划

2014总计划

文件编号 7049 工期 260天 开始时间 2014-02-15 结束时间 2014-11-01
任务数 77K 整理日期 2019/5/17 下载次数 3890
下载地址 计划文件点击下载(登录后才可以下载)

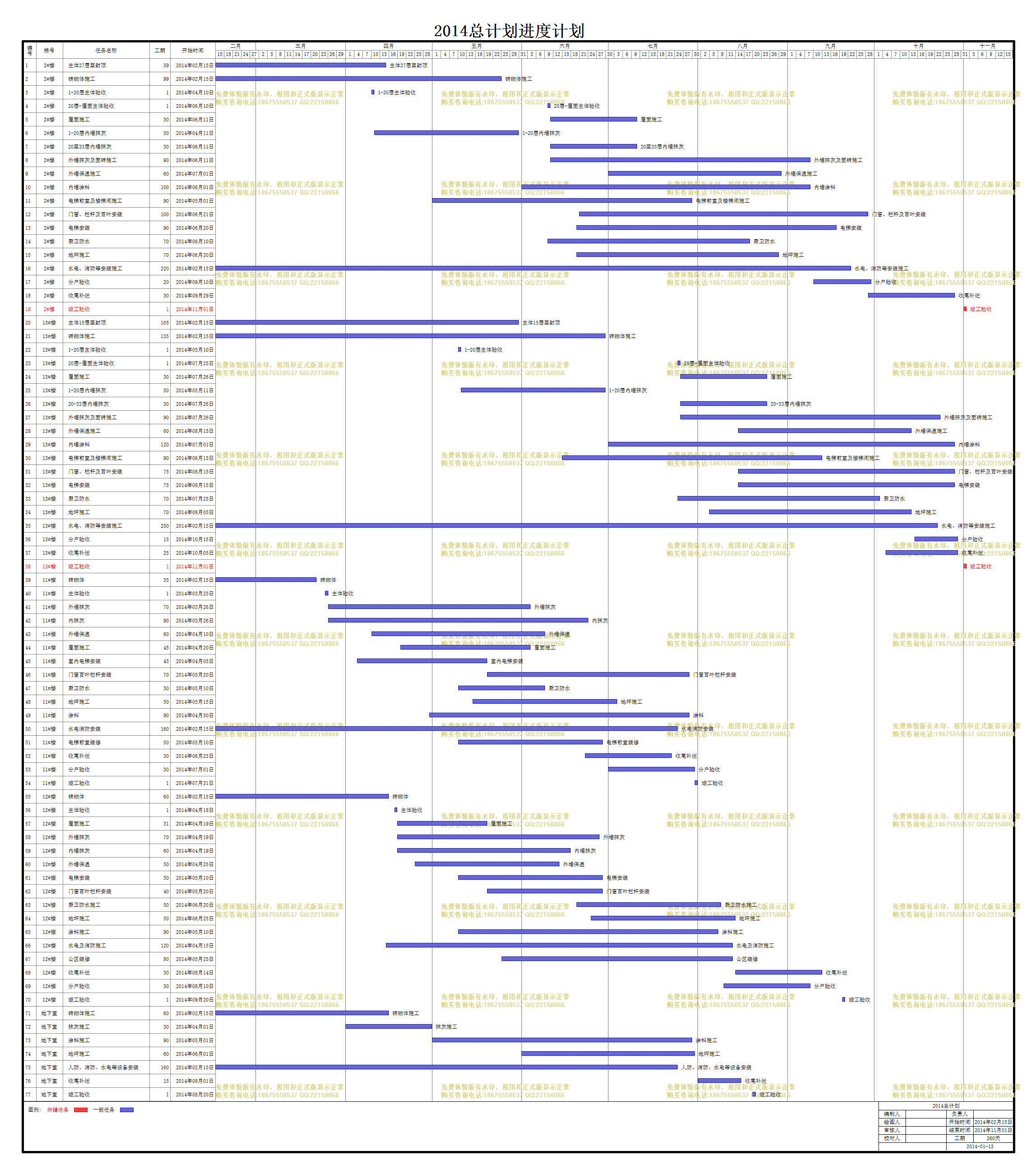

计划内容
2014总计划

编号

栋号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1 2#楼
主体27层至封顶
59天 2014年02月15日 2014年04月14日
2 2#楼
砖砌体施工
99天 2014年02月15日 2014年05月24日
3 2#楼
1-20层主体验收
1天 2014年04月10日 2014年04月10日
4 2#楼
20层-屋面主体验收
1天 2014年06月10日 2014年06月10日
5 2#楼
屋面施工
30天 2014年06月11日 2014年07月10日
6 2#楼
1-20层内墙抹灰
50天 2014年04月11日 2014年05月30日
7 2#楼
20至33层内墙抹灰
30天 2014年06月11日 2014年07月10日
8 2#楼
外墙抹灰及面砖施工
90天 2014年06月11日 2014年09月08日
9 2#楼
外墙保温施工
60天 2014年07月01日 2014年08月29日
10 2#楼
内墙涂料
100天 2014年06月01日 2014年09月08日
11 2#楼
电梯前室及楼梯间施工
90天 2014年05月01日 2014年07月29日
12 2#楼
门窗、栏杆及百叶安装
100天 2014年06月21日 2014年09月28日
13 2#楼
电梯安装
90天 2014年06月20日 2014年09月17日
14 2#楼
厨卫防水
70天 2014年06月10日 2014年08月18日
15 2#楼
地坪施工
70天 2014年06月20日 2014年08月28日
16 2#楼
水电、消防等安装施工
220天 2014年02月15日 2014年09月22日
17 2#楼
分户验收
20天 2014年09月10日 2014年09月29日
18 2#楼
收尾补烂
30天 2014年09月29日 2014年10月28日
19 2#楼
竣工验收
1天 2014年11月01日 2014年11月01日
20 13#楼
主体15层至封顶
105天 2014年02月15日 2014年05月30日
21 13#楼
砖砌体施工
135天 2014年02月15日 2014年06月29日
22 13#楼
1-20层主体验收
1天 2014年05月10日 2014年05月10日
23 13#楼
20层-屋面主体验收
1天 2014年07月25日 2014年07月25日
24 13#楼
屋面施工
30天 2014年07月26日 2014年08月24日
25 13#楼
1-20层内墙抹灰
50天 2014年05月11日 2014年06月29日
26 13#楼
20-33层内墙抹灰
30天 2014年07月26日 2014年08月24日
27 13#楼
外墙抹灰及面砖施工
90天 2014年07月26日 2014年10月23日
28 13#楼
外墙保温施工
60天 2014年08月15日 2014年10月13日
29 13#楼
内墙涂料
120天 2014年07月01日 2014年10月28日
30 13#楼
电梯前室及楼梯间施工
90天 2014年06月15日 2014年09月12日
31 13#楼
门窗、栏杆及百叶安装
75天 2014年08月15日 2014年10月28日
32 13#楼
电梯安装
75天 2014年08月15日 2014年10月28日
33 13#楼
厨卫防水
70天 2014年07月25日 2014年10月02日
34 13#楼
地坪施工
70天 2014年08月05日 2014年10月13日
35 13#楼
水电、消防等安装施工
250天 2014年02月15日 2014年10月22日
36 13#楼
分户验收
15天 2014年10月15日 2014年10月29日
37 13#楼
收尾补烂
25天 2014年10月05日 2014年10月29日
38 13#楼
竣工验收
1天 2014年11月01日 2014年11月01日
39 11#楼
砖砌体
35天 2014年02月15日 2014年03月21日
40 11#楼
主体验收
1天 2014年03月25日 2014年03月25日
41 11#楼
外墙抹灰
70天 2014年03月26日 2014年06月03日
42 11#楼
内抹灰
90天 2014年03月26日 2014年06月23日
43 11#楼
外墙保温
60天 2014年04月10日 2014年06月08日
44 11#楼
屋面施工
45天 2014年04月20日 2014年06月03日
45 11#楼
室内电梯安装
45天 2014年04月05日 2014年05月19日
46 11#楼
门窗百叶栏杆安装
70天 2014年05月20日 2014年07月28日
47 11#楼
厨卫防水
30天 2014年05月10日 2014年06月08日
48 11#楼
地坪施工
50天 2014年05月15日 2014年07月03日
49 11#楼
涂料
90天 2014年04月30日 2014年07月28日
50 11#楼
水电消防安装
160天 2014年02月15日 2014年07月24日
51 11#楼
电梯前室装修
50天 2014年05月10日 2014年06月28日
52 11#楼
收尾补烂
30天 2014年06月23日 2014年07月22日
53 11#楼
分户验收
30天 2014年07月01日 2014年07月30日
54 11#楼
竣工验收
1天 2014年07月31日 2014年07月31日
55 12#楼
砖砌体
60天 2014年02月15日 2014年04月15日
56 12#楼
主体验收
1天 2014年04月18日 2014年04月18日
57 12#楼
屋面施工
31天 2014年04月19日 2014年05月19日
58 12#楼
外墙抹灰
70天 2014年04月19日 2014年06月27日
59 12#楼
内墙抹灰
60天 2014年04月19日 2014年06月17日
60 12#楼
外墙保温
50天 2014年04月25日 2014年06月13日
61 12#楼
电梯安装
50天 2014年05月10日 2014年06月28日
62 12#楼
门窗百叶栏杆安装
40天 2014年05月20日 2014年06月28日
63 12#楼
厨卫防水施工
50天 2014年06月20日 2014年08月08日
64 12#楼
地坪施工
50天 2014年06月25日 2014年08月13日
65 12#楼
涂料施工
90天 2014年05月10日 2014年08月07日
66 12#楼
水电及消防施工
120天 2014年04月15日 2014年08月12日
67 12#楼
公区装修
80天 2014年05月25日 2014年08月12日
68 12#楼
收尾补烂
30天 2014年08月14日 2014年09月12日
69 12#楼
分户验收
30天 2014年08月10日 2014年09月08日
70 12#楼
竣工验收
1天 2014年09月20日 2014年09月20日
71 地下室
砖砌体施工
60天 2014年02月15日 2014年04月15日
72 地下室
抹灰施工
30天 2014年04月01日 2014年04月30日
73 地下室
涂料施工
90天 2014年05月01日 2014年07月29日
74 地下室
地坪施工
60天 2014年06月01日 2014年07月30日
75 地下室
人防、消防、水电等设备安装
160天 2014年02月15日 2014年07月24日
76 地下室
收尾补烂
15天 2014年08月01日 2014年08月15日
77 地下室
竣工验收
1天 2014年08月20日 2014年08月20日
