 2014plan20140217.mpp

2014plan20140217.mpp

文件编号 7007 工期 231天 开始时间 2013-11-01 结束时间 2014-09-19
任务数 75K 整理日期 2019/5/17 下载次数 3894
下载地址 计划文件点击下载(登录后才可以下载)

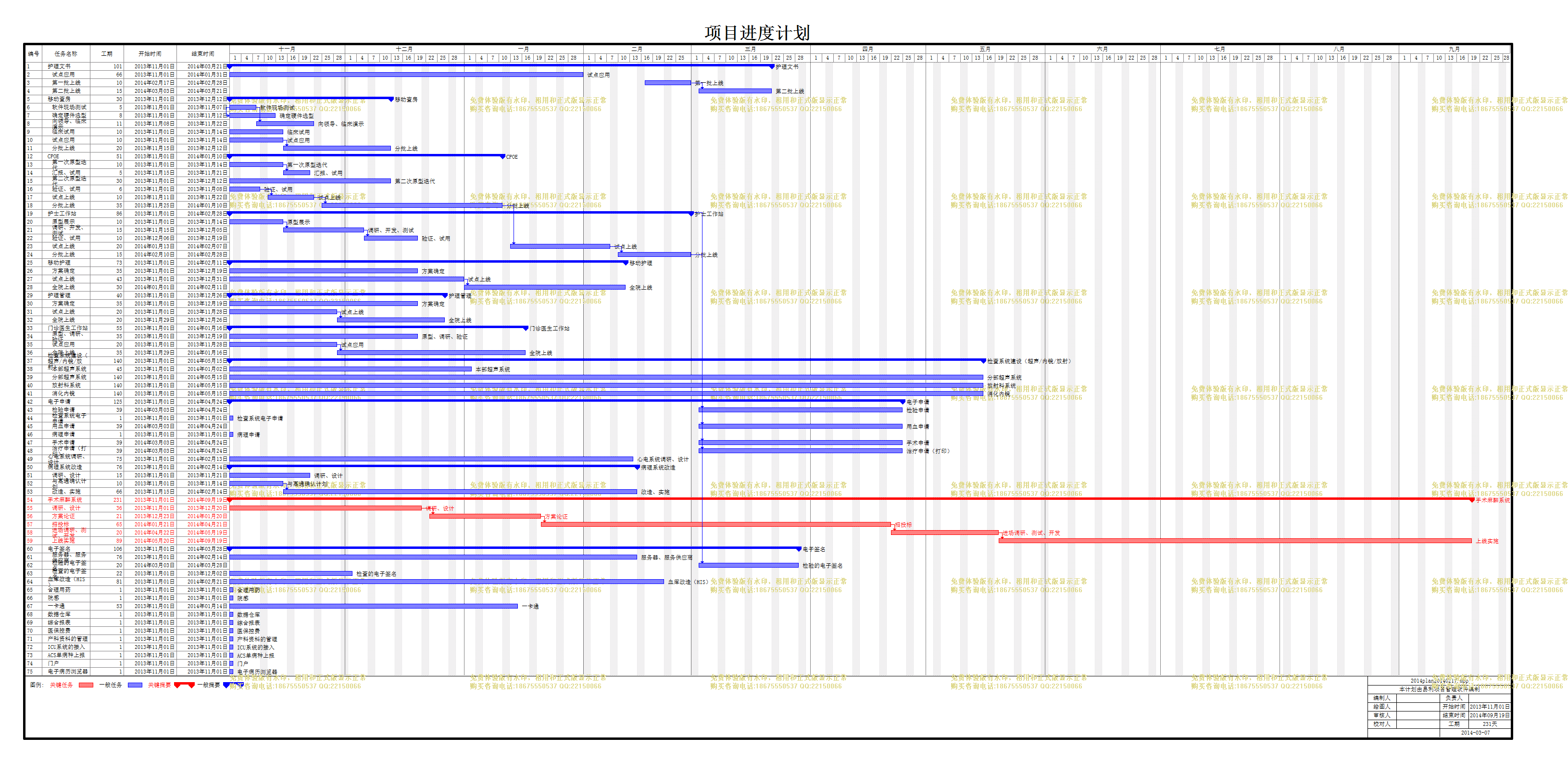

计划内容
2014plan20140217.mpp

编号

任务名称

工期

开始时间

结束时间

1
护理文书
101天 2013年11月01日 2014年03月21日
2
试点应用
66天 2013年11月01日 2014年01月31日
3
第一批上线
10天 2014年02月17日 2014年02月28日
4
第二批上线
15天 2014年03月03日 2014年03月21日
5
移动查房
30天 2013年11月01日 2013年12月12日
6
软件现场测试
5天 2013年11月01日 2013年11月07日
7
确定硬件选型
8天 2013年11月01日 2013年11月12日
8
向领导、临床演示
11天 2013年11月08日 2013年11月22日
9
临床试用
10天 2013年11月01日 2013年11月14日
10
试点应用
10天 2013年11月01日 2013年11月14日
11
分批上线
20天 2013年11月15日 2013年12月12日
12
CPOE
51天 2013年11月01日 2014年01月10日
13
第一次原型迭代
10天 2013年11月01日 2013年11月14日
14
汇报、试用
5天 2013年11月15日 2013年11月21日
15
第二次原型迭代
30天 2013年11月01日 2013年12月12日
16
验证、试用
6天 2013年11月01日 2013年11月08日
17
试点上线
10天 2013年11月11日 2013年11月22日
18
分批上线
35天 2013年11月25日 2014年01月10日
19
护士工作站
86天 2013年11月01日 2014年02月28日
20
原型展示
10天 2013年11月01日 2013年11月14日
21
调研、开发、测试
15天 2013年11月15日 2013年12月05日
22
验证、试用
10天 2013年12月06日 2013年12月19日
23
试点上线
20天 2014年01月13日 2014年02月07日
24
分批上线
15天 2014年02月10日 2014年02月28日
25
移动护理
73天 2013年11月01日 2014年02月11日
26
方案确定
35天 2013年11月01日 2013年12月19日
27
试点上线
43天 2013年11月01日 2013年12月31日
28
全院上线
30天 2014年01月01日 2014年02月11日
29
护理管理
40天 2013年11月01日 2013年12月26日
30
方案确定
35天 2013年11月01日 2013年12月19日
31
试点上线
20天 2013年11月01日 2013年11月28日
32
全院上线
20天 2013年11月29日 2013年12月26日
33
门诊医生工作站
55天 2013年11月01日 2014年01月16日
34
原型、调研、验证
35天 2013年11月01日 2013年12月19日
35
试点应用
20天 2013年11月01日 2013年11月28日
36
全院上线
35天 2013年11月29日 2014年01月16日
37
检查系统建设(超声/内镜/放射)
140天 2013年11月01日 2014年05月15日
38
本部超声系统
45天 2013年11月01日 2014年01月02日
39
分部超声系统
140天 2013年11月01日 2014年05月15日
40
放射科系统
140天 2013年11月01日 2014年05月15日
41
消化内镜
140天 2013年11月01日 2014年05月15日
42
电子申请
125天 2013年11月01日 2014年04月24日
43
检验申请
39天 2014年03月03日 2014年04月24日
44
检查系统电子申请
1天 2013年11月01日 2013年11月01日
45
用血申请
39天 2014年03月03日 2014年04月24日
46
病理申请
1天 2013年11月01日 2013年11月01日
47
手术申请
39天 2014年03月03日 2014年04月24日
48
治疗申请(打印)
39天 2014年03月03日 2014年04月24日
49
心电系统调研、设计
75天 2013年11月01日 2014年02月13日
50
病理系统改造
76天 2013年11月01日 2014年02月14日
51
调研、设计
15天 2013年11月01日 2013年11月21日
52
与高通确认计划
10天 2013年11月01日 2013年11月14日
53
改造、实施
66天 2013年11月15日 2014年02月14日
54
手术麻醉系统
231天 2013年11月01日 2014年09月19日
55
调研、设计
36天 2013年11月01日 2013年12月20日
56
方案论证
21天 2013年12月23日 2014年01月20日
57
招投标
65天 2014年01月21日 2014年04月21日
58
进场调研、测试、开发
20天 2014年04月22日 2014年05月19日
59
上线实施
89天 2014年05月20日 2014年09月19日
60
电子签名
106天 2013年11月01日 2014年03月28日
61
服务器、服务供应商
76天 2013年11月01日 2014年02月14日
62
检验的电子签名
20天 2014年03月03日 2014年03月28日
63
检查的电子签名
22天 2013年11月01日 2013年12月02日
64
血库改造(HIS)
81天 2013年11月01日 2014年02月21日
65
合理用药
1天 2013年11月01日 2013年11月01日
66
院感
1天 2013年11月01日 2013年11月01日
67
一卡通
53天 2013年11月01日 2014年01月14日
68
数据仓库
1天 2013年11月01日 2013年11月01日
69
综合报表
1天 2013年11月01日 2013年11月01日
70
医保控费
1天 2013年11月01日 2013年11月01日
71
产科资料的管理
1天 2013年11月01日 2013年11月01日
72
ICU系统的接入
1天 2013年11月01日 2013年11月01日
73
ACS单病种上报
1天 2013年11月01日 2013年11月01日
74
门户
1天 2013年11月01日 2013年11月01日
75
电子病历浏览器
1天 2013年11月01日 2013年11月01日
