文件编号 6976 工期 90天 开始时间 2014-03-20 结束时间 2014-06-17
任务数 36K 整理日期 2019/5/17 下载次数 3892
下载地址 计划文件点击下载(登录后才可以下载)

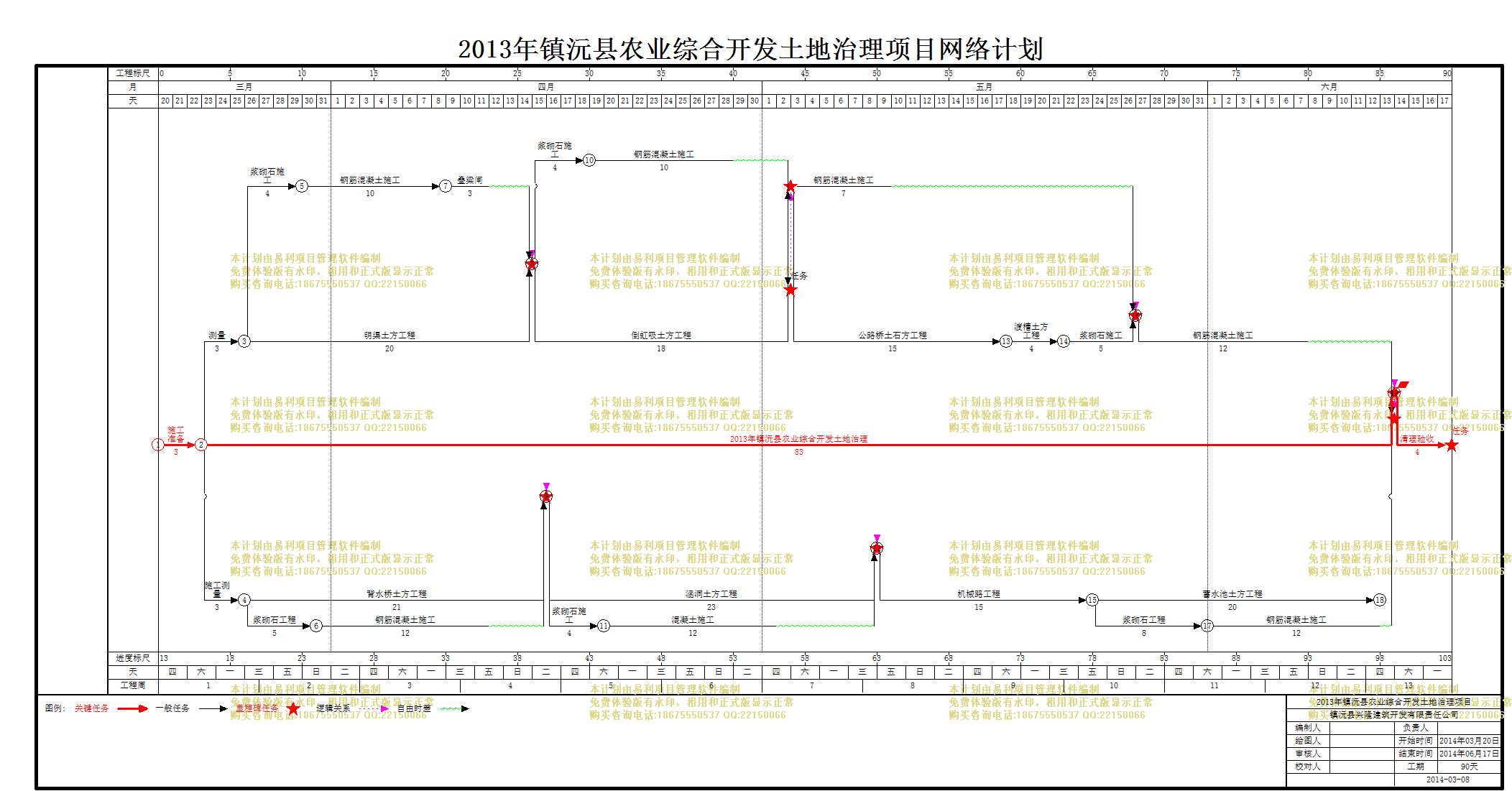

计划内容
项目

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
施工准备
3天 2014年03月20日 2014年03月22日
2
蓄水池土方工程
20天 2014年05月24日 2014年06月12日 6
3
钢筋混凝土施工
12天 2014年06月01日 2014年06月12日 5
4

0天 2014年06月12日 2014年06月12日 3
5
浆砌石工程
8天 2014年05月24日 2014年05月31日 6
6
机械路工程
15天 2014年05月09日 2014年05月23日 9,7
7
涵洞土方工程
23天 2014年04月16日 2014年05月08日 13,11
8
混凝土施工
12天 2014年04月20日 2014年05月01日 10
9

0天 2014年05月01日 2014年05月01日 8
10
浆砌石施工
4天 2014年04月16日 2014年04月19日 13,11
11
背水桥土方工程
21天 2014年03月26日 2014年04月15日 15
12
钢筋混凝土施工
12天 2014年03月31日 2014年04月11日 14
13

0天 2014年04月11日 2014年04月11日 12
14
浆砌石工程
5天 2014年03月26日 2014年03月30日 15
15
施工测量
3天 2014年03月23日 2014年03月25日 1
16
钢筋混凝土施工
12天 2014年05月27日 2014年06月07日 23,18
17

0天 2014年06月07日 2014年06月07日 16
18
浆砌石施工
5天 2014年05月22日 2014年05月26日 19
19
渡槽土方工程
4天 2014年05月18日 2014年05月21日 20
20
公路桥土石方工程
15天 2014年05月03日 2014年05月17日 27,21
21
倒虹吸土方工程
18天 2014年04月15日 2014年05月02日 34,25
22
钢筋混凝土施工
7天 2014年05月03日 2014年05月09日 24
23

0天 2014年05月09日 2014年05月09日 22
24

0天 2014年05月02日 2014年05月02日 27,21
25
明渠土方工程
20天 2014年03月26日 2014年04月14日 29
26
钢筋混凝土施工
10天 2014年04月19日 2014年04月28日 28
27
任务
0天 2014年04月28日 2014年04月28日 26
28
浆砌石施工
4天 2014年04月15日 2014年04月18日 34,25
29
测量
3天 2014年03月23日 2014年03月25日 1
30
任务
0天 2014年06月17日 2014年06月17日 31
31
清理验收
4天 2014年06月14日 2014年06月17日 4,17,32
32
2013年镇沅县农业综合开发土地治理
83天 2014年03月23日 2014年06月13日 1
33
叠梁闸
3天 2014年04月09日 2014年04月11日 35
34

0天 2014年04月11日 2014年04月11日 33
35
钢筋混凝土施工
10天 2014年03月30日 2014年04月08日 36
36
浆砌石施工
4天 2014年03月26日 2014年03月29日 29
