文件编号 | 6971 | 工期 | 195天 | 开始时间 | 2014-08-01 | 结束时间 | 2015-02-11 |
任务数 | 108K | 整理日期 | 2019/5/17 | 下载次数 | 3892次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

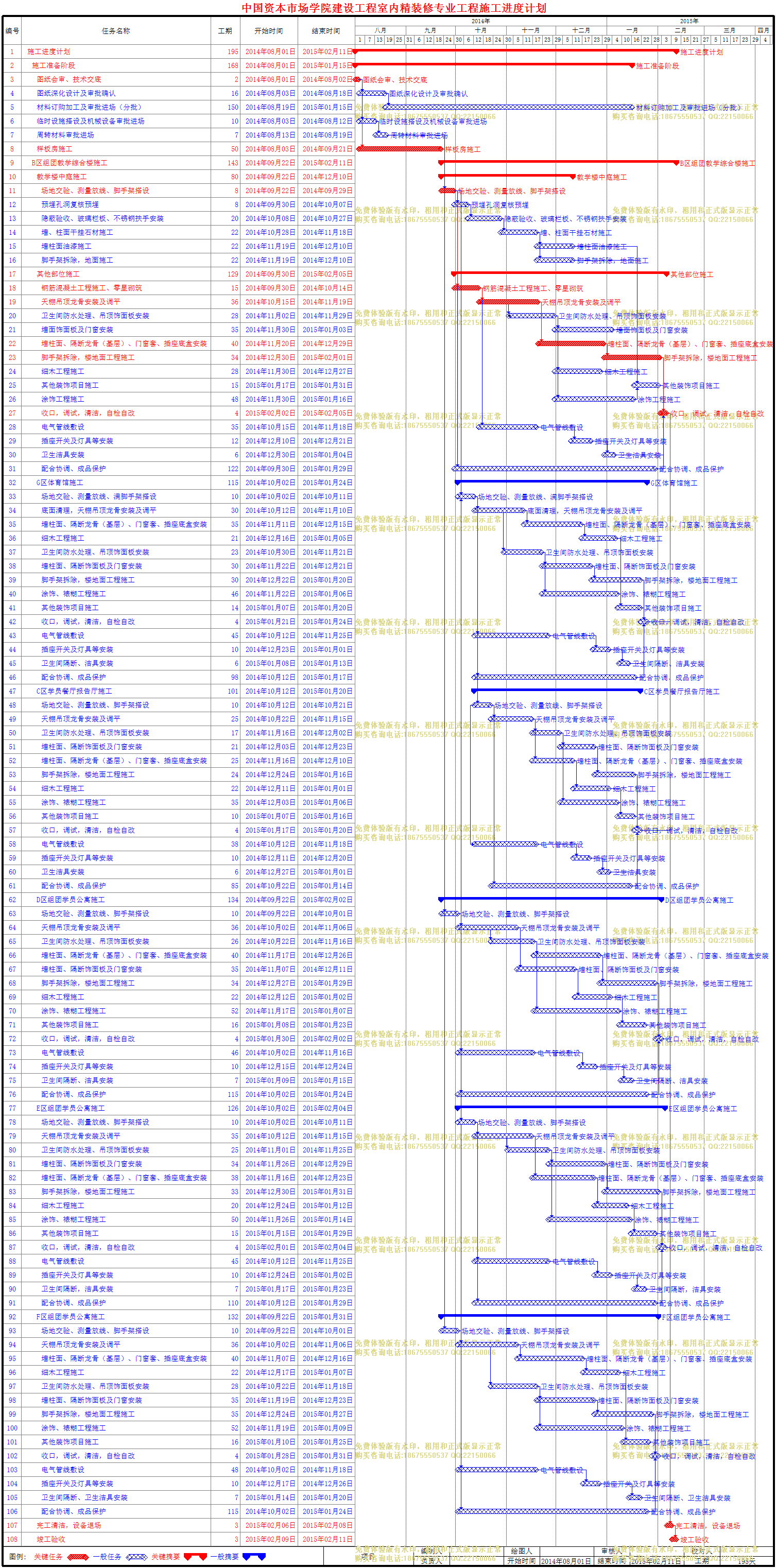

项目 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 施工进度计划 |
195天 | 2014年08月01日 | 2015年02月11日 |
2 | 施工准备阶段 |
168天 | 2014年08月01日 | 2015年01月15日 |
3 | 图纸会审、技术交底 |
2天 | 2014年08月01日 | 2014年08月02日 |
4 | 图纸深化设计及审批确认 |
16天 | 2014年08月03日 | 2014年08月18日 |
5 | 材料订购加工及审批进场(分批) |
150天 | 2014年08月19日 | 2015年01月15日 |
6 | 临时设施搭设及机械设备审批进场 |
10天 | 2014年08月03日 | 2014年08月12日 |
7 | 周转材料审批进场 |
7天 | 2014年08月13日 | 2014年08月19日 |
8 | 样板房施工 |
50天 | 2014年08月03日 | 2014年09月21日 |
9 | B区组团教学综合楼施工 |
143天 | 2014年09月22日 | 2015年02月11日 |
10 | 教学楼中庭施工 |
80天 | 2014年09月22日 | 2014年12月10日 |
11 | 场地交验、测量放线、脚手架搭设 |
8天 | 2014年09月22日 | 2014年09月29日 |
12 | 预埋孔洞复核预埋 |
8天 | 2014年09月30日 | 2014年10月07日 |
13 | 隐蔽验收、玻璃栏板、不锈钢扶手安装 |
20天 | 2014年10月08日 | 2014年10月27日 |
14 | 墙、柱面干挂石材施工 |
22天 | 2014年10月28日 | 2014年11月18日 |
15 | 墙柱面油漆施工 |
22天 | 2014年11月19日 | 2014年12月10日 |
16 | 脚手架拆除,地面施工 |
22天 | 2014年11月19日 | 2014年12月10日 |
17 | 其他部位施工 |
129天 | 2014年09月30日 | 2015年02月05日 |
18 | 钢筋混凝土工程施工、零星砌筑 |
15天 | 2014年09月30日 | 2014年10月14日 |
19 | 天棚吊顶龙骨安装及调平 |
36天 | 2014年10月15日 | 2014年11月19日 |
20 | 卫生间防水处理、吊顶饰面板安装 |
28天 | 2014年11月02日 | 2014年11月29日 |
21 | 墙面饰面板及门窗安装 |
35天 | 2014年11月30日 | 2015年01月03日 |
22 | 墙柱面、隔断龙骨(基层)、门窗套、插座底盒安装 |
40天 | 2014年11月20日 | 2014年12月29日 |
23 | 脚手架拆除,楼地面工程施工 |
34天 | 2014年12月30日 | 2015年02月01日 |
24 | 细木工程施工 |
28天 | 2014年11月30日 | 2014年12月27日 |
25 | 其他装饰项目施工 |
15天 | 2015年01月17日 | 2015年01月31日 |
26 | 涂饰工程施工 |
48天 | 2014年11月30日 | 2015年01月16日 |
27 | 收口,调试,清洁,自检自改 |
4天 | 2015年02月02日 | 2015年02月05日 |
28 | 电气管线敷设 |
35天 | 2014年10月15日 | 2014年11月18日 |
29 | 插座开关及灯具等安装 |
12天 | 2014年12月10日 | 2014年12月21日 |
30 | 卫生洁具安装 |
6天 | 2014年12月30日 | 2015年01月04日 |
31 | 配合协调、成品保护 |
122天 | 2014年09月30日 | 2015年01月29日 |
32 | G区体育馆施工 |
115天 | 2014年10月02日 | 2015年01月24日 |
33 | 场地交验、测量放线、满脚手架搭设 |
10天 | 2014年10月02日 | 2014年10月11日 |
34 | 底面清理,天棚吊顶龙骨安装及调平 |
30天 | 2014年10月12日 | 2014年11月10日 |
35 | 墙柱面、隔断龙骨(基层)、门窗套、插座底盒安装 |
35天 | 2014年11月11日 | 2014年12月15日 |
36 | 细木工程施工 |
21天 | 2014年12月16日 | 2015年01月05日 |
37 | 卫生间防水处理、吊顶饰面板安装 |
23天 | 2014年10月30日 | 2014年11月21日 |
38 | 墙柱面、隔断饰面板及门窗安装 |
30天 | 2014年11月22日 | 2014年12月21日 |
39 | 脚手架拆除,楼地面工程施工 |
30天 | 2014年12月22日 | 2015年01月20日 |
40 | 涂饰、裱糊工程施工 |
46天 | 2014年11月22日 | 2015年01月06日 |
41 | 其他装饰项目施工 |
14天 | 2015年01月07日 | 2015年01月20日 |
42 | 收口,调试,清洁,自检自改 |
4天 | 2015年01月21日 | 2015年01月24日 |
43 | 电气管线敷设 |
45天 | 2014年10月12日 | 2014年11月25日 |
44 | 插座开关及灯具等安装 |
10天 | 2014年12月23日 | 2015年01月01日 |
45 | 卫生间隔断、洁具安装 |
6天 | 2015年01月08日 | 2015年01月13日 |
46 | 配合协调、成品保护 |
98天 | 2014年10月12日 | 2015年01月17日 |
47 | C区学员餐厅报告厅施工 |
101天 | 2014年10月12日 | 2015年01月20日 |
48 | 场地交验、测量放线、脚手架搭设 |
10天 | 2014年10月12日 | 2014年10月21日 |
49 | 天棚吊顶龙骨安装及调平 |
25天 | 2014年10月22日 | 2014年11月15日 |
50 | 卫生间防水处理、吊顶饰面板安装 |
17天 | 2014年11月16日 | 2014年12月02日 |
51 | 墙柱面、隔断饰面板及门窗安装 |
21天 | 2014年12月03日 | 2014年12月23日 |
52 | 墙柱面、隔断龙骨(基层)、门窗套、插座底盒安装 |
25天 | 2014年11月16日 | 2014年12月10日 |
53 | 脚手架拆除,楼地面工程施工 |
24天 | 2014年12月24日 | 2015年01月16日 |
54 | 细木工程施工 |
22天 | 2014年12月11日 | 2015年01月01日 |
55 | 涂饰、裱糊工程施工 |
35天 | 2014年12月03日 | 2015年01月06日 |
56 | 其他装饰项目施工 |
10天 | 2015年01月07日 | 2015年01月16日 |
57 | 收口,调试,清洁,自检自改 |
4天 | 2015年01月17日 | 2015年01月20日 |
58 | 电气管线敷设 |
38天 | 2014年10月12日 | 2014年11月18日 |
59 | 插座开关及灯具等安装 |
10天 | 2014年12月11日 | 2014年12月20日 |
60 | 卫生洁具安装 |
6天 | 2014年12月27日 | 2015年01月01日 |
61 | 配合协调、成品保护 |
85天 | 2014年10月22日 | 2015年01月14日 |
62 | D区组团学员公寓施工 |
134天 | 2014年09月22日 | 2015年02月02日 |
63 | 场地交验、测量放线、脚手架搭设 |
10天 | 2014年09月22日 | 2014年10月01日 |
64 | 天棚吊顶龙骨安装及调平 |
36天 | 2014年10月02日 | 2014年11月06日 |
65 | 卫生间防水处理、吊顶饰面板安装 |
26天 | 2014年10月22日 | 2014年11月16日 |
66 | 墙柱面、隔断龙骨(基层)、门窗套、插座底盒安装 |
40天 | 2014年11月17日 | 2014年12月26日 |
67 | 墙柱面、隔断饰面板及门窗安装 |
35天 | 2014年11月07日 | 2014年12月11日 |
68 | 脚手架拆除,楼地面工程施工 |
34天 | 2014年12月27日 | 2015年01月29日 |
69 | 细木工程施工 |
22天 | 2014年12月12日 | 2015年01月02日 |
70 | 涂饰、裱糊工程施工 |
52天 | 2014年11月17日 | 2015年01月07日 |
71 | 其他装饰项目施工 |
16天 | 2015年01月08日 | 2015年01月23日 |
72 | 收口,调试,清洁,自检自改 |
4天 | 2015年01月30日 | 2015年02月02日 |
73 | 电气管线敷设 |
46天 | 2014年10月02日 | 2014年11月16日 |
74 | 插座开关及灯具等安装 |
10天 | 2014年12月15日 | 2014年12月24日 |
75 | 卫生间隔断、洁具安装 |
7天 | 2015年01月09日 | 2015年01月15日 |
76 | 配合协调、成品保护 |
115天 | 2014年10月02日 | 2015年01月24日 |
77 | E区组团学员公寓施工 |
126天 | 2014年10月02日 | 2015年02月04日 |
78 | 场地交验、测量放线、脚手架搭设 |
10天 | 2014年10月02日 | 2014年10月11日 |
79 | 天棚吊顶龙骨安装及调平 |
35天 | 2014年10月12日 | 2014年11月15日 |
80 | 卫生间防水处理、吊顶饰面板安装 |
25天 | 2014年11月01日 | 2014年11月25日 |
81 | 墙柱面、隔断饰面板及门窗安装 |
34天 | 2014年11月26日 | 2014年12月29日 |
82 | 墙柱面、隔断龙骨(基层)、门窗套、插座底盒安装 |
38天 | 2014年11月16日 | 2014年12月23日 |
83 | 脚手架拆除,楼地面工程施工 |
33天 | 2014年12月30日 | 2015年01月31日 |
84 | 细木工程施工 |
20天 | 2014年12月24日 | 2015年01月12日 |
85 | 涂饰、裱糊工程施工 |
50天 | 2014年11月26日 | 2015年01月14日 |
86 | 其他装饰项目施工 |
15天 | 2015年01月15日 | 2015年01月29日 |
87 | 收口,调试,清洁,自检自改 |
4天 | 2015年02月01日 | 2015年02月04日 |
88 | 电气管线敷设 |
45天 | 2014年10月12日 | 2014年11月25日 |
89 | 插座开关及灯具等安装 |
10天 | 2014年12月24日 | 2015年01月02日 |
90 | 卫生间隔断,洁具安装 |
7天 | 2015年01月17日 | 2015年01月23日 |
91 | 配合协调、成品保护 |
110天 | 2014年10月12日 | 2015年01月29日 |
92 | F区组团学员公寓施工 |
132天 | 2014年09月22日 | 2015年01月31日 |
93 | 场地交验、测量放线、脚手架搭设 |
10天 | 2014年09月22日 | 2014年10月01日 |
94 | 天棚吊顶龙骨安装及调平 |
36天 | 2014年10月02日 | 2014年11月06日 |
95 | 墙柱面、隔断龙骨(基层)、门窗套、插座底盒安装 |
40天 | 2014年11月07日 | 2014年12月16日 |
96 | 细木工程施工 |
22天 | 2014年12月17日 | 2015年01月07日 |
97 | 卫生间防水处理、吊顶饰面板安装 |
28天 | 2014年10月22日 | 2014年11月18日 |
98 | 墙柱面、隔断饰面板及门窗安装 |
35天 | 2014年11月19日 | 2014年12月23日 |
99 | 脚手架拆除,楼地面工程施工 |
35天 | 2014年12月24日 | 2015年01月27日 |
100 | 涂饰、裱糊工程施工 |
52天 | 2014年11月19日 | 2015年01月09日 |
101 | 其他装饰项目施工 |
16天 | 2015年01月10日 | 2015年01月25日 |
102 | 收口,调试,清洁,自检自改 |
4天 | 2015年01月28日 | 2015年01月31日 |
103 | 电气管线敷设 |
48天 | 2014年10月02日 | 2014年11月18日 |
104 | 插座开关及灯具等安装 |
10天 | 2014年12月17日 | 2014年12月26日 |
105 | 卫生间隔断、卫生洁具安装 |
7天 | 2015年01月14日 | 2015年01月20日 |
106 | 配合协调、成品保护 |
115天 | 2014年10月02日 | 2015年01月24日 |
107 | 完工清洁,设备退场 |
3天 | 2015年02月06日 | 2015年02月08日 |
108 | 竣工验收 |
3天 | 2015年02月09日 | 2015年02月11日 |
