 13、17、20楼砌体及外粉进度计划

13、17、20楼砌体及外粉进度计划

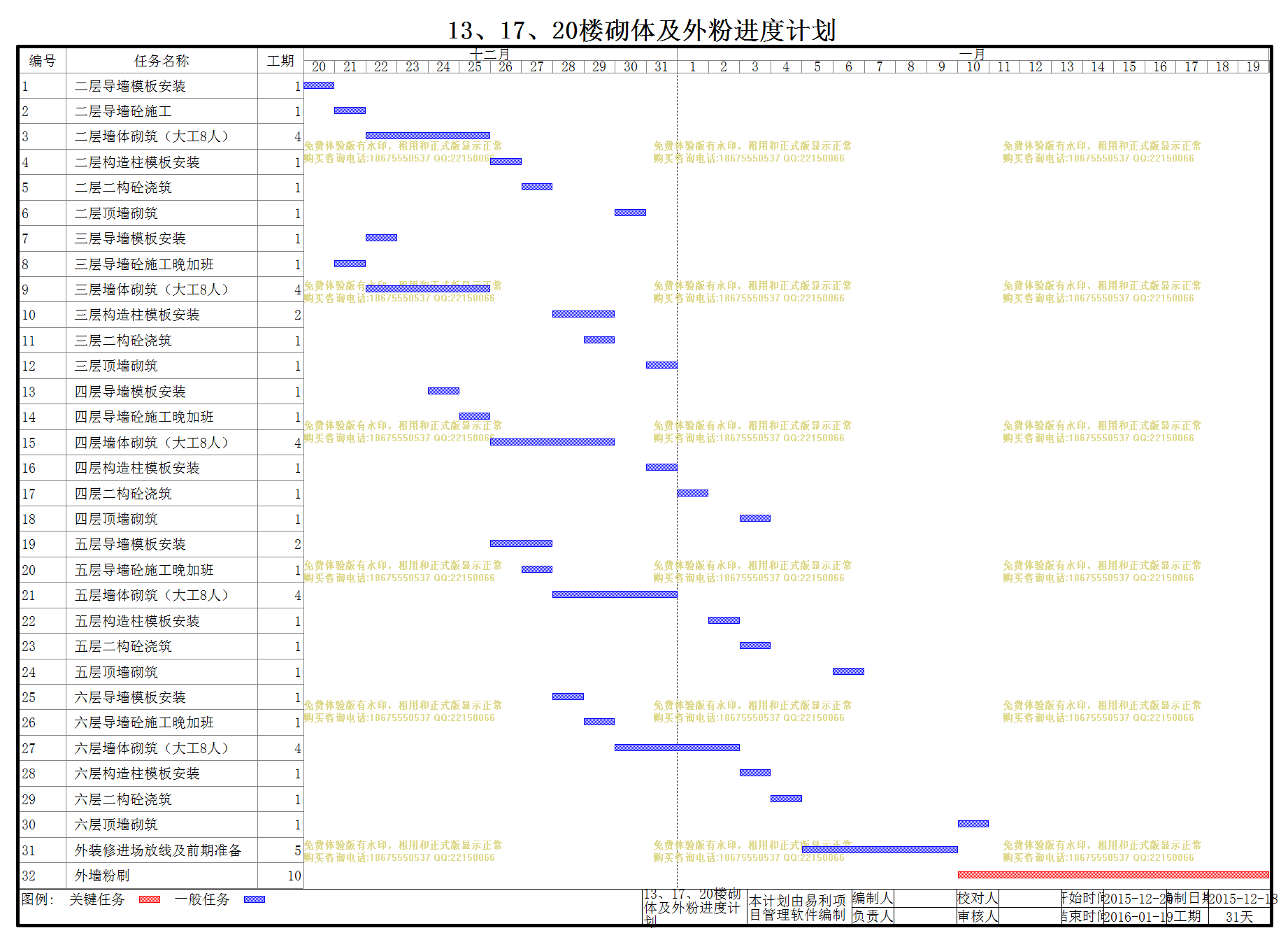

文件编号 6903 工期 31天 开始时间 2015-12-20 结束时间 2016-01-19
任务数 32K 整理日期 2019/5/17 下载次数 3885
下载地址 计划文件点击下载(登录后才可以下载)
计划内容
13、17、20楼砌体及外粉进度计划

编号

任务名称

工期

开始时间

结束时间

1
二层导墙模板安装
1天 2015-12-20 2015-12-20
2
二层导墙砼施工
1天 2015-12-21 2015-12-21
3
二层墙体砌筑(大工8人)
4天 2015-12-22 2015-12-25
4
二层构造柱模板安装
1天 2015-12-26 2015-12-26
5
二层二构砼浇筑
1天 2015-12-27 2015-12-27
6
二层顶墙砌筑
1天 2015-12-30 2015-12-30
7
三层导墙模板安装
1天 2015-12-22 2015-12-22
8
三层导墙砼施工晚加班
1天 2015-12-21 2015-12-21
9
三层墙体砌筑(大工8人)
4天 2015-12-22 2015-12-25
10
三层构造柱模板安装
2天 2015-12-28 2015-12-29
11
三层二构砼浇筑
1天 2015-12-29 2015-12-29
12
三层顶墙砌筑
1天 2015-12-31 2015-12-31
13
四层导墙模板安装
1天 2015-12-24 2015-12-24
14
四层导墙砼施工晚加班
1天 2015-12-25 2015-12-25
15
四层墙体砌筑(大工8人)
4天 2015-12-26 2015-12-29
16
四层构造柱模板安装
1天 2015-12-31 2015-12-31
17
四层二构砼浇筑
1天 2016-01-01 2016-01-01
18
四层顶墙砌筑
1天 2016-01-03 2016-01-03
19
五层导墙模板安装
2天 2015-12-26 2015-12-27
20
五层导墙砼施工晚加班
1天 2015-12-27 2015-12-27
21
五层墙体砌筑(大工8人)
4天 2015-12-28 2015-12-31
22
五层构造柱模板安装
1天 2016-01-02 2016-01-02
23
五层二构砼浇筑
1天 2016-01-03 2016-01-03
24
五层顶墙砌筑
1天 2016-01-06 2016-01-06
25
六层导墙模板安装
1天 2015-12-28 2015-12-28
26
六层导墙砼施工晚加班
1天 2015-12-29 2015-12-29
27
六层墙体砌筑(大工8人)
4天 2015-12-30 2016-01-02
28
六层构造柱模板安装
1天 2016-01-03 2016-01-03
29
六层二构砼浇筑
1天 2016-01-04 2016-01-04
30
六层顶墙砌筑
1天 2016-01-10 2016-01-10
31
外装修进场放线及前期准备
5天 2016-01-05 2016-01-09
32
外墙粉刷
10天 2016-01-10 2016-01-19
