 合十舍利塔地宫及一层大殿完善提升工程一标段

合十舍利塔地宫及一层大殿完善提升工程一标段

文件编号 672 工期 239天 开始时间 2014-08-25 结束时间 2015-04-20
任务数 21K 整理日期 2019/5/17 下载次数 3886
下载地址 计划文件点击下载(登录后才可以下载)

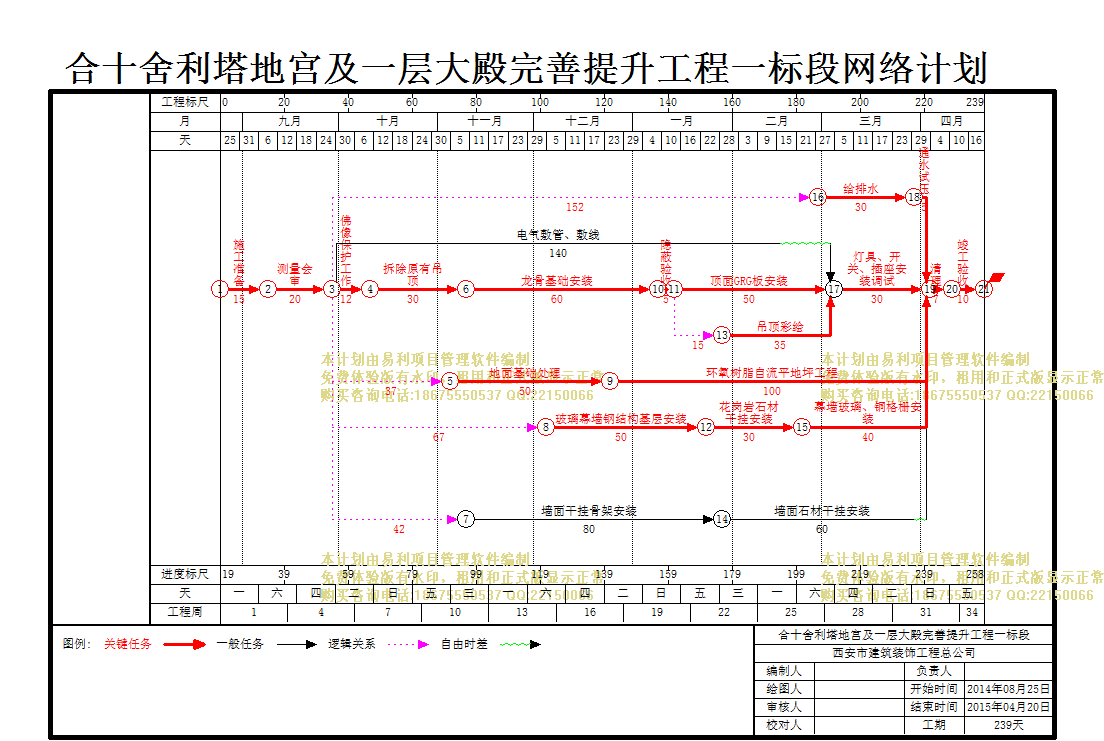

计划内容
合十舍利塔地宫及一层大殿完善提升工程一标段

编号

任务名称

工期

开始时间

结束时间

1
施工准备
15天 2014年08月25日 2014年09月08日
2
测量会审
20天 2014年09月09日 2014年09月28日
3
佛像保护工作
12天 2014年09月29日 2014年10月10日
4
电气敷管、敷线
140天 2014年09月29日 2015年02月15日
5
给排水
30天 2015年02月28日 2015年03月29日
6
地面基础处理
50天 2014年11月05日 2014年12月24日
7
玻璃幕墙钢结构基层安装
50天 2014年12月05日 2015年01月23日
8
拆除原有吊顶
30天 2014年10月11日 2014年11月09日
9
龙骨基础安装
60天 2014年11月10日 2015年01月08日
10
隐蔽验收
5天 2015年01月09日 2015年01月13日
11
顶面GRG板安装
50天 2015年01月14日 2015年03月04日
12
吊顶彩绘
35天 2015年01月29日 2015年03月04日
13
环氧树脂自流平地坪工程
100天 2014年12月25日 2015年04月03日
14
墙面干挂骨架安装
80天 2014年11月10日 2015年01月28日
15
花岗岩石材干挂安装
30天 2015年01月24日 2015年02月22日
16
墙面石材干挂安装
60天 2015年01月29日 2015年03月29日
17
幕墙玻璃、铜格栅安装
40天 2015年02月23日 2015年04月03日
18
灯具、开关、插座安装调试
30天 2015年03月05日 2015年04月03日
19
通水试压
5天 2015年03月30日 2015年04月03日
20
清理
7天 2015年04月04日 2015年04月10日
21
竣工验收
10天 2015年04月11日 2015年04月20日
