虎邱手工业标准厂房| 文件编号 | 6697 | 工期 | 755天 | 开始时间 | 2016-03-20 | 结束时间 | 2018-04-13 |
| 任务数 | 56K | 整理日期 | 2019/5/17 | 下载次数 | 3895次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

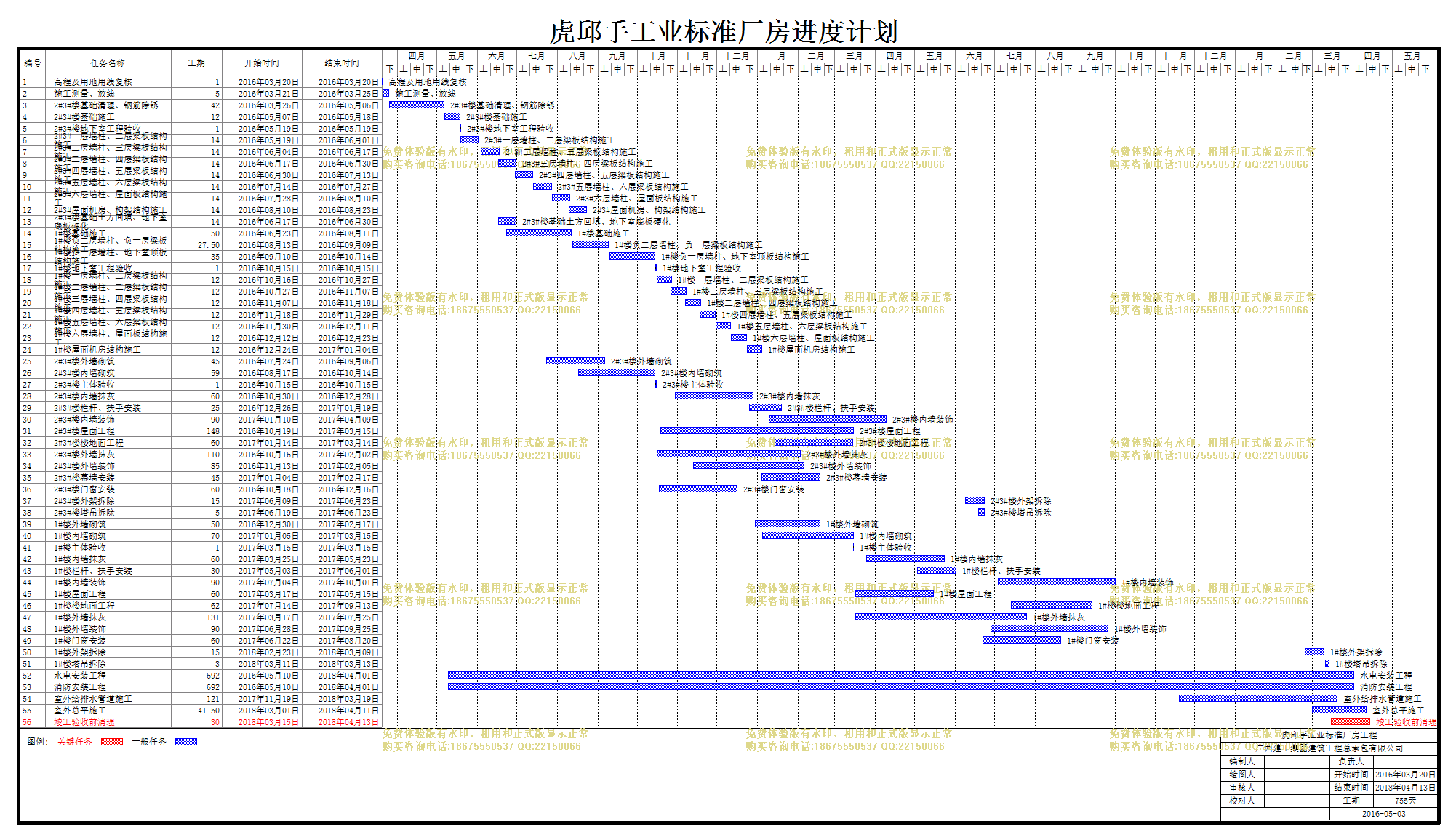

| 虎邱手工业标准厂房 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
| 1 | 高程及用地用线复核 |
1天 | 2016年03月20日 | 2016年03月20日 |
| 2 | 施工测量、放线 |
5天 | 2016年03月21日 | 2016年03月25日 |
| 3 | 2#3#楼基础清理、钢筋除锈 |
42天 | 2016年03月26日 | 2016年05月06日 |
| 4 | 2#3#楼基础施工 |
12天 | 2016年05月07日 | 2016年05月18日 |
| 5 | 2#3#楼地下室工程验收 |
1天 | 2016年05月19日 | 2016年05月19日 |
| 6 | 2#3#一层墙柱、二层梁板结构施工 |
14天 | 2016年05月19日 | 2016年06月01日 |
| 7 | 2#3#二层墙柱、三层梁板结构施工 |
14天 | 2016年06月04日 | 2016年06月17日 |
| 8 | 2#3#三层墙柱、四层梁板结构施工 |
14天 | 2016年06月17日 | 2016年06月30日 |
| 9 | 2#3#四层墙柱、五层梁板结构施工 |
14天 | 2016年06月30日 | 2016年07月13日 |
| 10 | 2#3#五层墙柱、六层梁板结构施工 |
14天 | 2016年07月14日 | 2016年07月27日 |
| 11 | 2#3#六层墙柱、屋面板结构施工 |
14天 | 2016年07月28日 | 2016年08月10日 |
| 12 | 2#3#屋面机房、构架结构施工 |
14天 | 2016年08月10日 | 2016年08月23日 |
| 13 | 2#3#楼基础土方回填、地下室底板硬化 |
14天 | 2016年06月17日 | 2016年06月30日 |
| 14 | 1#楼基础施工 |
50天 | 2016年06月23日 | 2016年08月11日 |
| 15 | 1#楼负二层墙柱、负一层梁板结构施工 |
27.50天 | 2016年08月13日 | 2016年09月09日 |
| 16 | 1#楼负一层墙柱、地下室顶板结构施工 |
35天 | 2016年09月10日 | 2016年10月14日 |
| 17 | 1#楼地下室工程验收 |
1天 | 2016年10月15日 | 2016年10月15日 |
| 18 | 1#楼一层墙柱、二层梁板结构施工 |
12天 | 2016年10月16日 | 2016年10月27日 |
| 19 | 1#楼二层墙柱、三层梁板结构施工 |
12天 | 2016年10月27日 | 2016年11月07日 |
| 20 | 1#楼三层墙柱、四层梁板结构施工 |
12天 | 2016年11月07日 | 2016年11月18日 |
| 21 | 1#楼四层墙柱、五层梁板结构施工 |
12天 | 2016年11月18日 | 2016年11月29日 |
| 22 | 1#楼五层墙柱、六层梁板结构施工 |
12天 | 2016年11月30日 | 2016年12月11日 |
| 23 | 1#楼六层墙柱、屋面板结构施工 |
12天 | 2016年12月12日 | 2016年12月23日 |
| 24 | 1#楼屋面机房结构施工 |
12天 | 2016年12月24日 | 2017年01月04日 |
| 25 | 2#3#楼外墙砌筑 |
45天 | 2016年07月24日 | 2016年09月06日 |
| 26 | 2#3#楼内墙砌筑 |
59天 | 2016年08月17日 | 2016年10月14日 |
| 27 | 2#3#楼主体验收 |
1天 | 2016年10月15日 | 2016年10月15日 |
| 28 | 2#3#楼内墙抹灰 |
60天 | 2016年10月30日 | 2016年12月28日 |
| 29 | 2#3#楼栏杆、扶手安装 |
25天 | 2016年12月26日 | 2017年01月19日 |
| 30 | 2#3#楼内墙装饰 |
90天 | 2017年01月10日 | 2017年04月09日 |
| 31 | 2#3#楼屋面工程 |
148天 | 2016年10月19日 | 2017年03月15日 |
| 32 | 2#3#楼楼地面工程 |
60天 | 2017年01月14日 | 2017年03月14日 |
| 33 | 2#3#楼外墙抹灰 |
110天 | 2016年10月16日 | 2017年02月02日 |
| 34 | 2#3#楼外墙装饰 |
85天 | 2016年11月13日 | 2017年02月05日 |
| 35 | 2#3#楼幕墙安装 |
45天 | 2017年01月04日 | 2017年02月17日 |
| 36 | 2#3#楼门窗安装 |
60天 | 2016年10月18日 | 2016年12月16日 |
| 37 | 2#3#楼外架拆除 |
15天 | 2017年06月09日 | 2017年06月23日 |
| 38 | 2#3#楼塔吊拆除 |
5天 | 2017年06月19日 | 2017年06月23日 |
| 39 | 1#楼外墙砌筑 |
50天 | 2016年12月30日 | 2017年02月17日 |
| 40 | 1#楼内墙砌筑 |
70天 | 2017年01月05日 | 2017年03月15日 |
| 41 | 1#楼主体验收 |
1天 | 2017年03月15日 | 2017年03月15日 |
| 42 | 1#楼内墙抹灰 |
60天 | 2017年03月25日 | 2017年05月23日 |
| 43 | 1#楼栏杆、扶手安装 |
30天 | 2017年05月03日 | 2017年06月01日 |
| 44 | 1#楼内墙装饰 |
90天 | 2017年07月04日 | 2017年10月01日 |
| 45 | 1#楼屋面工程 |
60天 | 2017年03月17日 | 2017年05月15日 |
| 46 | 1#楼楼地面工程 |
62天 | 2017年07月14日 | 2017年09月13日 |
| 47 | 1#楼外墙抹灰 |
131天 | 2017年03月17日 | 2017年07月25日 |
| 48 | 1#楼外墙装饰 |
90天 | 2017年06月28日 | 2017年09月25日 |
| 49 | 1#楼门窗安装 |
60天 | 2017年06月22日 | 2017年08月20日 |
| 50 | 1#楼外架拆除 |
15天 | 2018年02月23日 | 2018年03月09日 |
| 51 | 1#楼塔吊拆除 |
3天 | 2018年03月11日 | 2018年03月13日 |
| 52 | 水电安装工程 |
692天 | 2016年05月10日 | 2018年04月01日 |
| 53 | 消防安装工程 |
692天 | 2016年05月10日 | 2018年04月01日 |
| 54 | 室外给排水管道施工 |
121天 | 2017年11月19日 | 2018年03月19日 |
| 55 | 室外总平施工 |
41.50天 | 2018年03月01日 | 2018年04月11日 |
| 56 | 竣工验收前清理 |
30天 | 2018年03月15日 | 2018年04月13日 |
