项目| 文件编号 | 6546 | 工期 | 99天 | 开始时间 | 2014-09-26 | 结束时间 | 2015-01-02 |
| 任务数 | 21K | 整理日期 | 2019/5/17 | 下载次数 | 3895次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

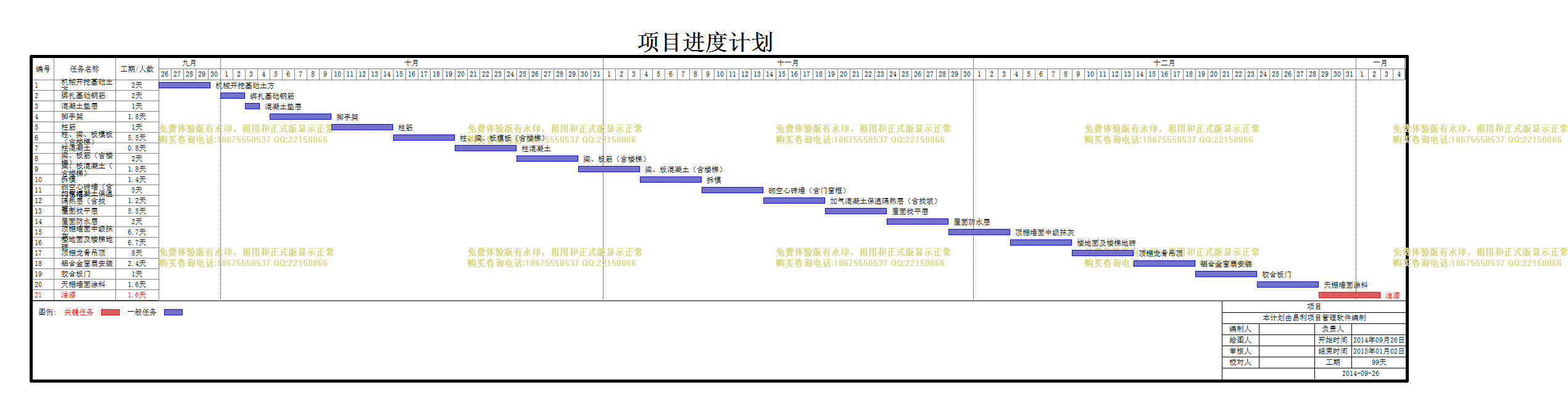

| 项目 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期/人数 |
| 1 | 机械开挖基础土方 |
2天 |
| 2 | 绑扎基础钢筋 |
2天 |
| 3 | 混凝土垫层 |
1天 |
| 4 | 脚手架 |
1.8天 |
| 5 | 柱筋 |
1天 |
| 6 | 柱、梁、板模板(含楼梯) |
5.5天 |
| 7 | 柱混凝土 |
0.8天 |
| 8 | 梁、板筋(含楼梯) |
2天 |
| 9 | 梁、板混凝土(含楼梯) |
1.8天 |
| 10 | 拆模 |
1.4天 |
| 11 | 砌空心砖墙(含门窗框) |
5天 |
| 12 | 加气混凝土保温隔热层(含找坡) |
1.2天 |
| 13 | 屋面找平层 |
5.5天 |
| 14 | 屋面防水层 |
2天 |
| 15 | 顶棚墙面中级抹灰 |
6.7天 |
| 16 | 楼地面及楼梯地砖 |
6.7天 |
| 17 | 顶棚龙骨吊顶 |
8天 |
| 18 | 铝合金窗扇安装 |
2.4天 |
| 19 | 胶合板门 |
1天 |
| 20 | 天棚墙面涂料 |
1.6天 |
| 21 | 油漆 |
1.6天 |
