 A甲代表A1.2.5.6.7.10# A乙代表A11.12.9.8.4.3#

A甲代表A1.2.5.6.7.10# A乙代表A11.12.9.8.4.3#

文件编号 6522 工期 31天 开始时间 2015-05-01 结束时间 2015-05-31
任务数 32K 整理日期 2019/5/17 下载次数 3884
下载地址 计划文件点击下载(登录后才可以下载)

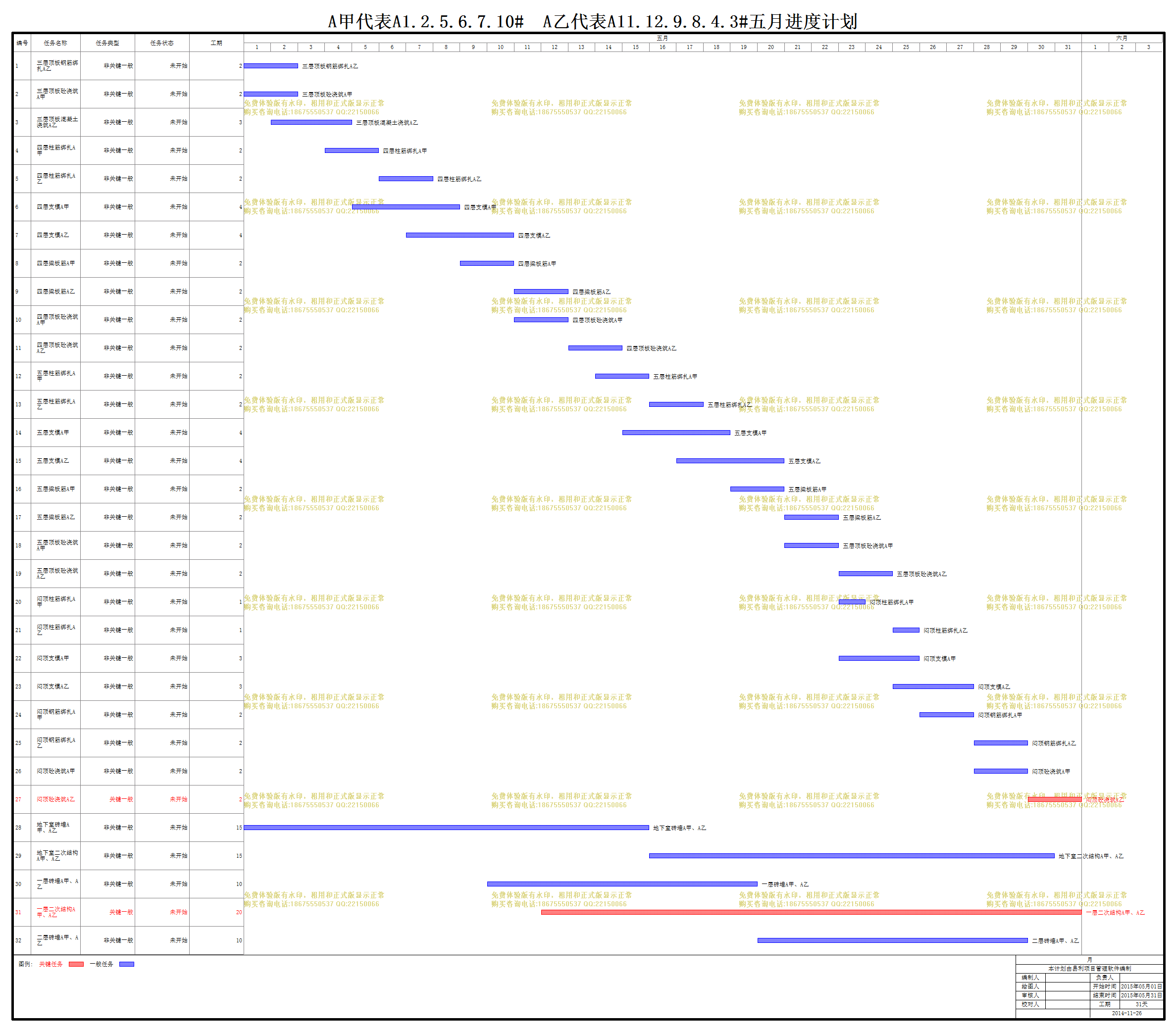

计划内容
A甲代表A1.2.5.6.7.10# A乙代表A11.12.9.8.4.3#

编号

任务名称

任务类型

任务状态

工期

开始时间

结束时间

1
三层顶板钢筋绑扎A乙
非关键一般 未开始 2天 2015年05月01日 2015年05月02日
2
三层顶板砼浇筑A甲
非关键一般 未开始 2天 2015年05月01日 2015年05月02日
3
三层顶板混凝土浇筑A乙
非关键一般 未开始 3天 2015年05月02日 2015年05月04日
4
四层柱筋绑扎A甲
非关键一般 未开始 2天 2015年05月04日 2015年05月05日
5
四层柱筋绑扎A乙
非关键一般 未开始 2天 2015年05月06日 2015年05月07日
6
四层支模A甲
非关键一般 未开始 4天 2015年05月05日 2015年05月08日
7
四层支模A乙
非关键一般 未开始 4天 2015年05月07日 2015年05月10日
8
四层梁板筋A甲
非关键一般 未开始 2天 2015年05月09日 2015年05月10日
9
四层梁板筋A乙
非关键一般 未开始 2天 2015年05月11日 2015年05月12日
10
四层顶板砼浇筑A甲
非关键一般 未开始 2天 2015年05月11日 2015年05月12日
11
四层顶板砼浇筑A乙
非关键一般 未开始 2天 2015年05月13日 2015年05月14日
12
五层柱筋绑扎A甲
非关键一般 未开始 2天 2015年05月14日 2015年05月15日
13
五层柱筋绑扎A乙
非关键一般 未开始 2天 2015年05月16日 2015年05月17日
14
五层支模A甲
非关键一般 未开始 4天 2015年05月15日 2015年05月18日
15
五层支模A乙
非关键一般 未开始 4天 2015年05月17日 2015年05月20日
16
五层梁板筋A甲
非关键一般 未开始 2天 2015年05月19日 2015年05月20日
17
五层梁板筋A乙
非关键一般 未开始 2天 2015年05月21日 2015年05月22日
18
五层顶板砼浇筑A甲
非关键一般 未开始 2天 2015年05月21日 2015年05月22日
19
五层顶板砼浇筑A乙
非关键一般 未开始 2天 2015年05月23日 2015年05月24日
20
闷顶柱筋绑扎A甲
非关键一般 未开始 1天 2015年05月23日 2015年05月23日
21
闷顶柱筋绑扎A乙
非关键一般 未开始 1天 2015年05月25日 2015年05月25日
22
闷顶支模A甲
非关键一般 未开始 3天 2015年05月23日 2015年05月25日
23
闷顶支模A乙
非关键一般 未开始 3天 2015年05月25日 2015年05月27日
24
闷顶钢筋绑扎A甲
非关键一般 未开始 2天 2015年05月26日 2015年05月27日
25
闷顶钢筋绑扎A乙
非关键一般 未开始 2天 2015年05月28日 2015年05月29日
26
闷顶砼浇筑A甲
非关键一般 未开始 2天 2015年05月28日 2015年05月29日
27
闷顶砼浇筑A乙
关键一般 未开始 2天 2015年05月30日 2015年05月31日
28
地下室砖墙A甲、A乙
非关键一般 未开始 15天 2015年05月01日 2015年05月15日
29
地下室二次结构A甲、A乙
非关键一般 未开始 15天 2015年05月16日 2015年05月30日
30
一层砖墙A甲、A乙
非关键一般 未开始 10天 2015年05月10日 2015年05月19日
31
一层二次结构A甲、A乙
关键一般 未开始 20天 2015年05月12日 2015年05月31日
32
二层砖墙A甲、A乙
非关键一般 未开始 10天 2015年05月20日 2015年05月29日
