文件编号 | 6520 | 工期 | 35天 | 开始时间 | 2017-12-04 | 结束时间 | 2018-01-07 |
任务数 | 46K | 整理日期 | 2019/5/17 | 下载次数 | 3886次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |
水居巷二期4#楼顶层复式Q'户型样板房装修工程 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |

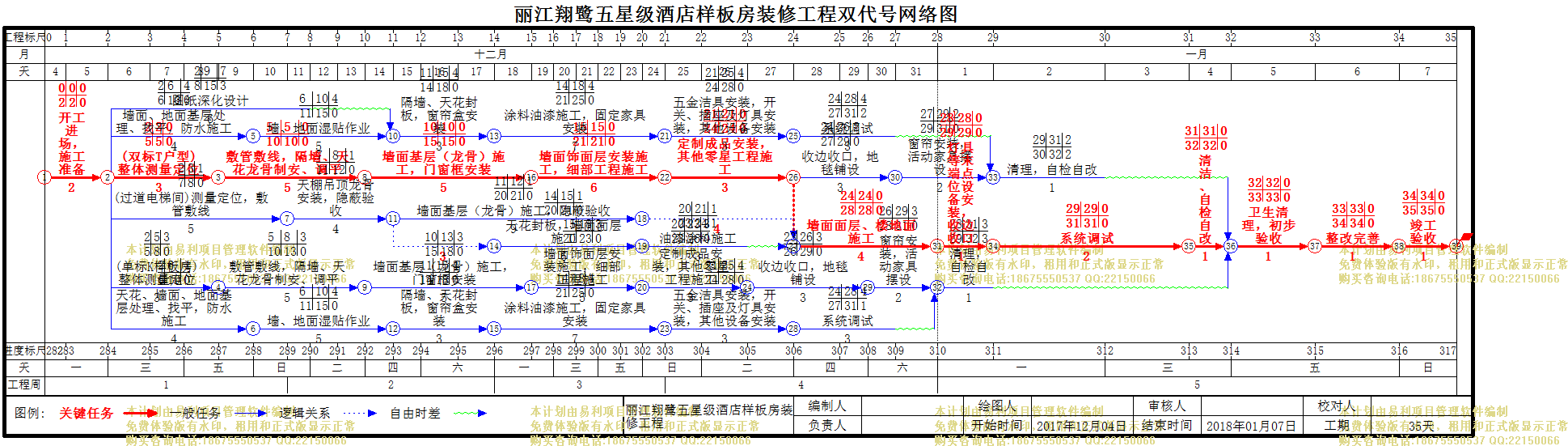

1 | 施工进度计划 |
35天 | 2017年12月04日 | 2018年01月07日 |
2 | 开工进场,施工准备 |
2天 | 2017年12月04日 | 2017年12月05日 |
3 | 图纸深化设计 |
6天 | 2017年12月06日 | 2017年12月11日 |
4 | 双标T户型样板房精装修施工 |
28天 | 2017年12月06日 | 2018年01月02日 |
5 | (双标T户型)整体测量定位 |
3天 | 2017年12月06日 | 2017年12月08日 |
6 | 墙面、地面基层处理、找平,防水施工 |
4天 | 2017年12月06日 | 2017年12月09日 |
7 | 敷管敷线,隔墙、天花龙骨制安、调平 |
5天 | 2017年12月09日 | 2017年12月13日 |
8 | 墙面基层(龙骨)施工,门窗框安装 |
5天 | 2017年12月14日 | 2017年12月18日 |
9 | 墙、地面湿贴作业 |
5天 | 2017年12月10日 | 2017年12月14日 |
10 | 隔墙、天花封板,窗帘盒安装 |
3天 | 2017年12月15日 | 2017年12月17日 |
11 | 墙面饰面层安装施工,细部工程施工 |
6天 | 2017年12月19日 | 2017年12月24日 |
12 | 涂料油漆施工,固定家具安装 |
7天 | 2017年12月18日 | 2017年12月24日 |
13 | 定制成品安装,其他零星工程施工 |
3天 | 2017年12月25日 | 2017年12月27日 |
14 | 五金洁具安装,开关、插座及灯具安装,其他设备安装 |
3天 | 2017年12月25日 | 2017年12月27日 |
15 | 系统调试 |
3天 | 2017年12月28日 | 2017年12月30日 |
16 | 收边收口,地毯铺设 |
3天 | 2017年12月28日 | 2017年12月30日 |
17 | 窗帘安装,活动家具摆设 |
2天 | 2017年12月31日 | 2018年01月01日 |
18 | 清理,自检自改 |
1天 | 2018年01月02日 | 2018年01月02日 |
19 | 单标K样板房精装修施工 |
27天 | 2017年12月06日 | 2018年01月01日 |
20 | (单标K样板房)整体测量定位 |
3天 | 2017年12月06日 | 2017年12月08日 |
21 | 天花、墙面、地面基层处理、找平,防水施工 |
4天 | 2017年12月06日 | 2017年12月09日 |
22 | 敷管敷线,隔墙、天花龙骨制安、调平 |
5天 | 2017年12月09日 | 2017年12月13日 |
23 | 墙面基层(龙骨)施工,门窗框安装 |
5天 | 2017年12月14日 | 2017年12月18日 |
24 | 墙、地面湿贴作业 |
5天 | 2017年12月10日 | 2017年12月14日 |
25 | 隔墙、天花封板,窗帘盒安装 |
3天 | 2017年12月15日 | 2017年12月17日 |
26 | 墙面饰面层安装施工,细部工程施工 |
5天 | 2017年12月19日 | 2017年12月23日 |
27 | 涂料油漆施工,固定家具安装 |
7天 | 2017年12月18日 | 2017年12月24日 |
28 | 定制成品安装,其他零星工程施工 |
3天 | 2017年12月24日 | 2017年12月26日 |
29 | 五金洁具安装,开关、插座及灯具安装,其他设备安装 |
3天 | 2017年12月25日 | 2017年12月27日 |
30 | 系统调试 |
3天 | 2017年12月28日 | 2017年12月30日 |
31 | 收边收口,地毯铺设 |
3天 | 2017年12月27日 | 2017年12月29日 |
32 | 窗帘安装,活动家具摆设 |
2天 | 2017年12月30日 | 2017年12月31日 |
33 | 清理,自检自改 |
1天 | 2018年01月01日 | 2018年01月01日 |
34 | 过道电梯间精装修施工 |
30天 | 2017年12月06日 | 2018年01月04日 |
35 | (过道电梯间)测量定位,敷管敷线 |
5天 | 2017年12月06日 | 2017年12月10日 |
36 | 天棚吊顶龙骨安装,隐蔽验收 |
4天 | 2017年12月11日 | 2017年12月14日 |
37 | 墙面基层(龙骨)施工,隐蔽验收 |
9天 | 2017年12月15日 | 2017年12月23日 |
38 | 天花封板,墙面面层施工 |
6天 | 2017年12月18日 | 2017年12月23日 |
39 | 油漆涂料施工 |
3天 | 2017年12月24日 | 2017年12月26日 |
40 | 墙面面层、楼地面施工 |
4天 | 2017年12月28日 | 2017年12月31日 |
41 | 灯具等末端点位设备安装,收边收口 |
1天 | 2018年01月01日 | 2018年01月01日 |
42 | 系统调试 |
2天 | 2018年01月02日 | 2018年01月03日 |
43 | 清洁、自检自改 |
1天 | 2018年01月04日 | 2018年01月04日 |
44 | 卫生清理,初步验收 |
1天 | 2018年01月05日 | 2018年01月05日 |
45 | 整改完善 |
1天 | 2018年01月06日 | 2018年01月06日 |
46 | 竣工验收 |
1天 | 2018年01月07日 | 2018年01月07日 |
