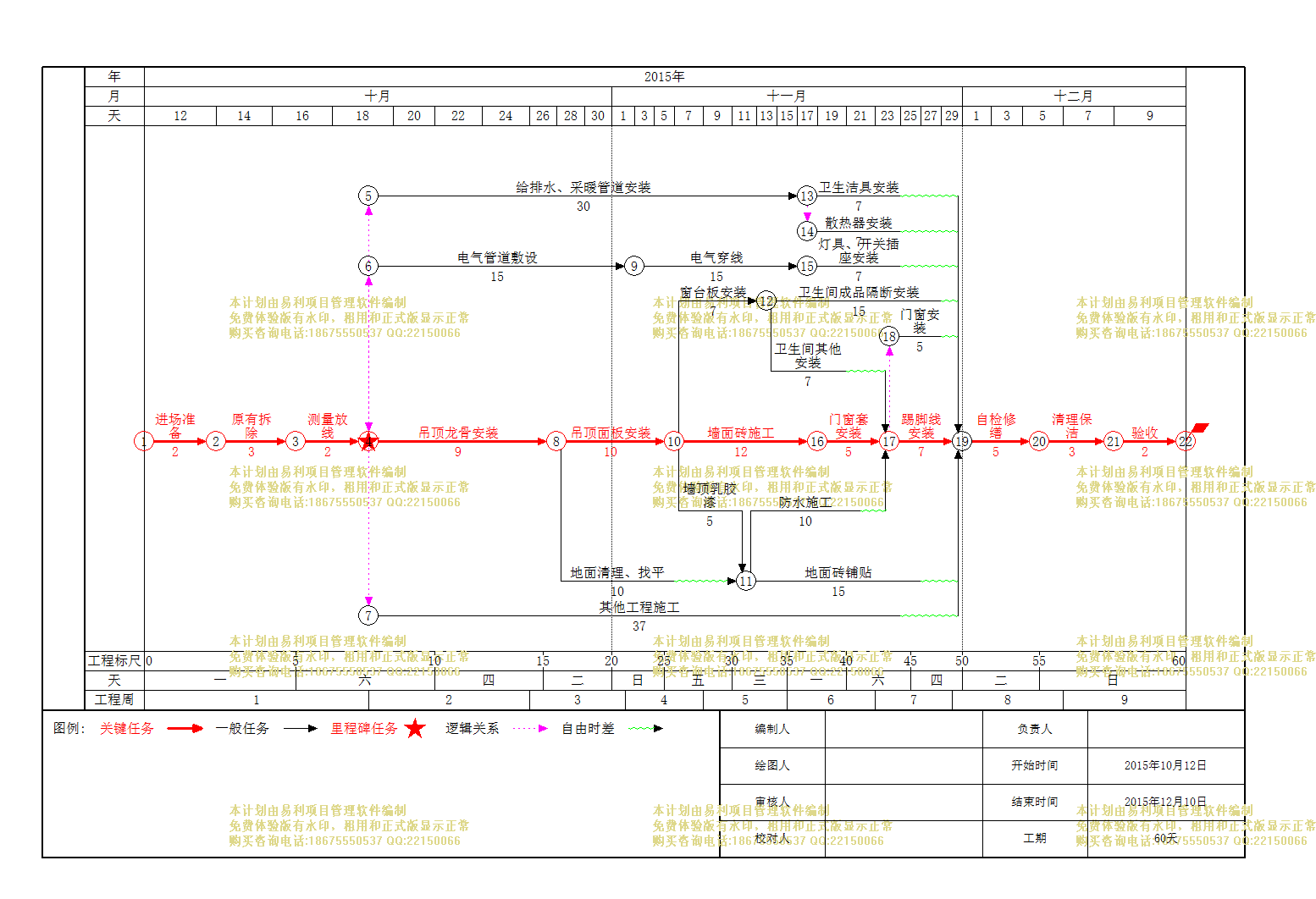

文件编号 | 6510 | 工期 | 60天 | 开始时间 | 2015-10-12 | 结束时间 | 2015-12-10 |
任务数 | 27K | 整理日期 | 2019/5/17 | 下载次数 | 3885次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |
编号 |
任务名称 |
开始时间 |
结束时间 |
1 | 进场准备 |
2015年10月12日 | 2015年10月13日 |
2 | 吊顶面板安装 |
2015年10月28日 | 2015年11月06日 |
3 | 地面清理、找平 |
2015年10月28日 | 2015年11月06日 |
4 | 门窗套安装 |
2015年11月19日 | 2015年11月23日 |
5 | 墙面砖施工 |
2015年11月07日 | 2015年11月18日 |
6 | 窗台板安装 |
2015年11月07日 | 2015年11月13日 |
7 | 墙顶乳胶漆 |
2015年11月07日 | 2015年11月11日 |
8 | 测量放线 |
2015年10月17日 | 2015年10月18日 |
9 | 地面砖铺贴 |
2015年11月12日 | 2015年11月26日 |
10 | 防水施工 |
2015年11月12日 | 2015年11月21日 |
11 | 原有拆除 |
2015年10月14日 | 2015年10月16日 |
12 | 吊顶龙骨安装 |
2015年10月19日 | 2015年10月27日 |
13 | 踢脚线安装 |
2015年11月24日 | 2015年11月30日 |
14 | 卫生间其他安装 |
2015年11月14日 | 2015年11月20日 |
15 | 门窗安装 |
2015年11月24日 | 2015年11月28日 |
16 | 卫生间成品隔断安装 |
2015年11月14日 | 2015年11月28日 |
17 | 自检修缮 |
2015年12月01日 | 2015年12月05日 |
18 | 清理保洁 |
2015年12月06日 | 2015年12月08日 |
19 | 验收 |
2015年12月09日 | 2015年12月10日 |
20 | 电气管道敷设 |
2015年10月19日 | 2015年11月02日 |
21 | 给排水、采暖管道安装 |
2015年10月19日 | 2015年11月17日 |
22 | 其他工程施工 |
2015年10月19日 | 2015年11月24日 |
23 | 卫生洁具安装 |
2015年11月18日 | 2015年11月24日 |
24 | 散热器安装 |
2015年11月18日 | 2015年11月24日 |
25 | 电气穿线 |
2015年11月03日 | 2015年11月17日 |
26 | 灯具、开关插座安装 |
2015年11月18日 | 2015年11月24日 |
27 | 2015年10月18日 | 2015年10月18日 |
