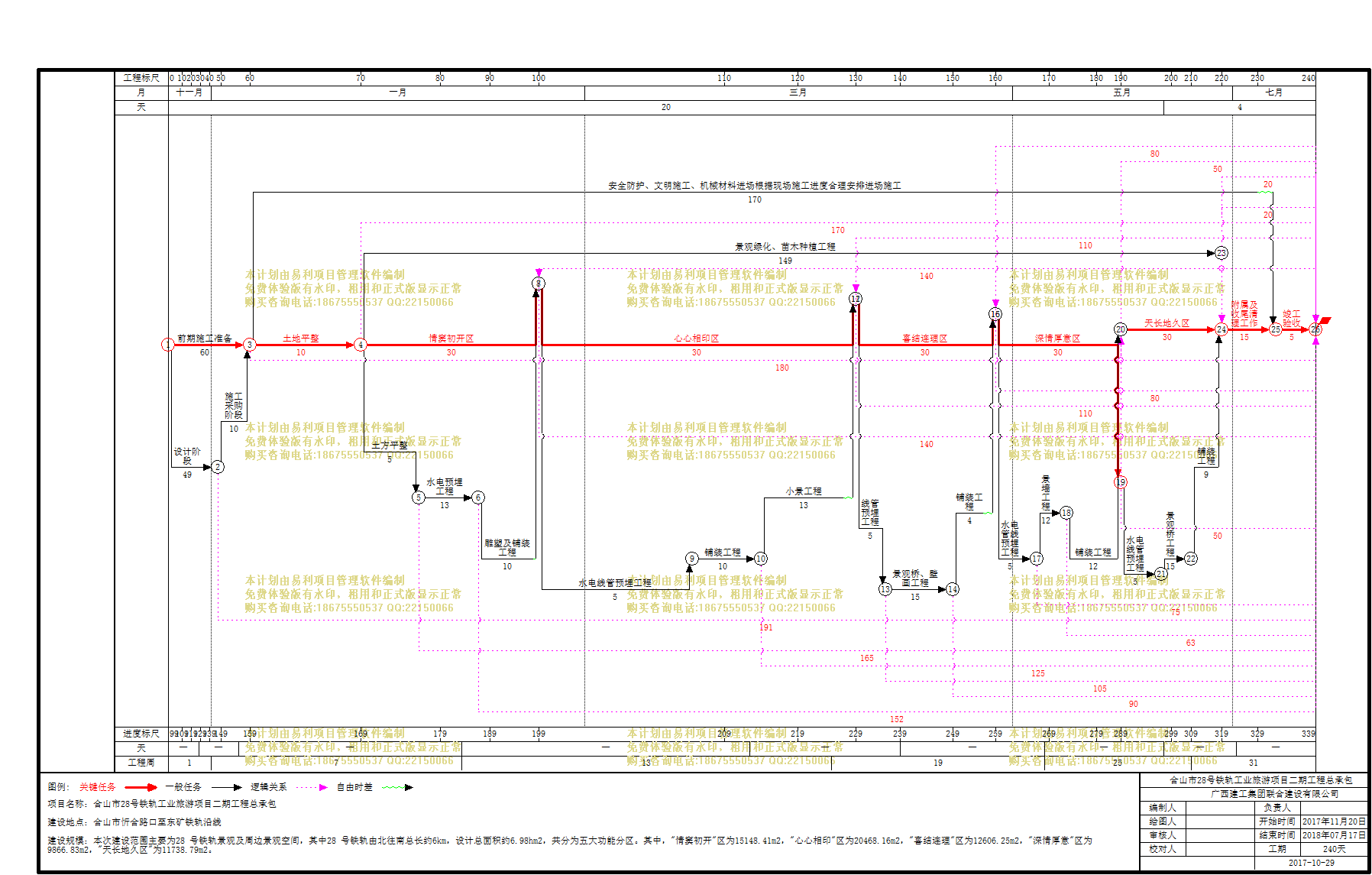

| 文件编号 | 6508 | 工期 | 240天 | 开始时间 | 2017-11-20 | 结束时间 | 2018-07-17 |
| 任务数 | 28K | 整理日期 | 2019/5/17 | 下载次数 | 3902次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
| 1 | 前期施工准备 |
60天 | 2017年11月20日 | 2018年01月18日 | ||
| 2 | 设计阶段 |
49天 | 2017年11月20日 | 2018年01月07日 | 1[SS] | |
| 3 | 施工采购阶段 |
10天 | 2018年01月08日 | 2018年01月17日 | 2 | |
| 4 | 土地平整 |
10天 | 2018年01月19日 | 2018年01月28日 | 1,3 | |
| 5 | 情窦初开区 |
30天 | 2018年01月29日 | 2018年02月27日 | 4 | |
| 6 | 心心相印区 |
30天 | 2018年02月28日 | 2018年03月29日 | 22,5 | |
| 7 | 喜结连理区 |
30天 | 2018年03月30日 | 2018年04月28日 | 25,6 | |
| 8 | 深情厚意区 |
30天 | 2018年04月29日 | 2018年05月28日 | 28,7 | |
| 9 | 水电管线预埋工程 |
5天 | 2018年04月29日 | 2018年05月03日 | 7 | |
| 10 | 景墙工程 |
12天 | 2018年05月04日 | 2018年05月15日 | 9 | |
| 11 | 铺装工程 |
12天 | 2018年05月16日 | 2018年05月27日 | 10 | |
| 12 | 天长地久区 |
30天 | 2018年05月29日 | 2018年06月27日 | 15[FF],11,8 | |
| 13 | 水电线管预埋工程 |
5天 | 2018年05月29日 | 2018年06月02日 | 8 | |
| 14 | 景观桥工程 |
15天 | 2018年06月03日 | 2018年06月17日 | 13 | |
| 15 | 铺装工程 |
9天 | 2018年06月18日 | 2018年06月26日 | 14 | |
| 16 | 附属及收尾清理工作 |
15天 | 2018年06月28日 | 2018年07月12日 | 19,12 | |
| 17 | 竣工验收 |
5天 | 2018年07月13日 | 2018年07月17日 | 24,16 | |
| 18 | 水电线管预埋工程 |
5天 | 2018年02月28日 | 2018年03月04日 | 22,5 | |
| 19 | 景观绿化、苗木种植工程 |
149天 | 2018年01月29日 | 2018年06月26日 | 4 | |
| 20 | 土方平整 |
5天 | 2018年01月29日 | 2018年02月02日 | 4 | |
| 21 | 水电预埋工程 |
13天 | 2018年02月03日 | 2018年02月15日 | 20 | |
| 22 | 雕塑及铺装工程 |
10天 | 2018年02月16日 | 2018年02月25日 | 21 | |
| 23 | 铺装工程 |
10天 | 2018年03月05日 | 2018年03月14日 | 18 | |
| 24 | 安全防护、文明施工、机械材料进场根据现场施工进度合理安排进场施工 |
170天 | 2018年01月19日 | 2018年07月07日 | 1 | |
| 25 | 小景工程 |
13天 | 2018年03月15日 | 2018年03月27日 | 23 | |
| 26 | 线管预埋工程 |
5天 | 2018年03月30日 | 2018年04月03日 | 6 | |
| 27 | 景观桥、壁画工程 |
15天 | 2018年04月04日 | 2018年04月18日 | 26 | |
| 28 | 铺装工程 |
4天 | 2018年04月19日 | 2018年04月22日 | 27 |
