宝都亚德里亚海湾项目南区| 文件编号 | 6501 | 工期 | 246天 | 开始时间 | 2014-01-01 | 结束时间 | 2014-09-30 |
| 任务数 | 115K | 整理日期 | 2019/5/17 | 下载次数 | 3900次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

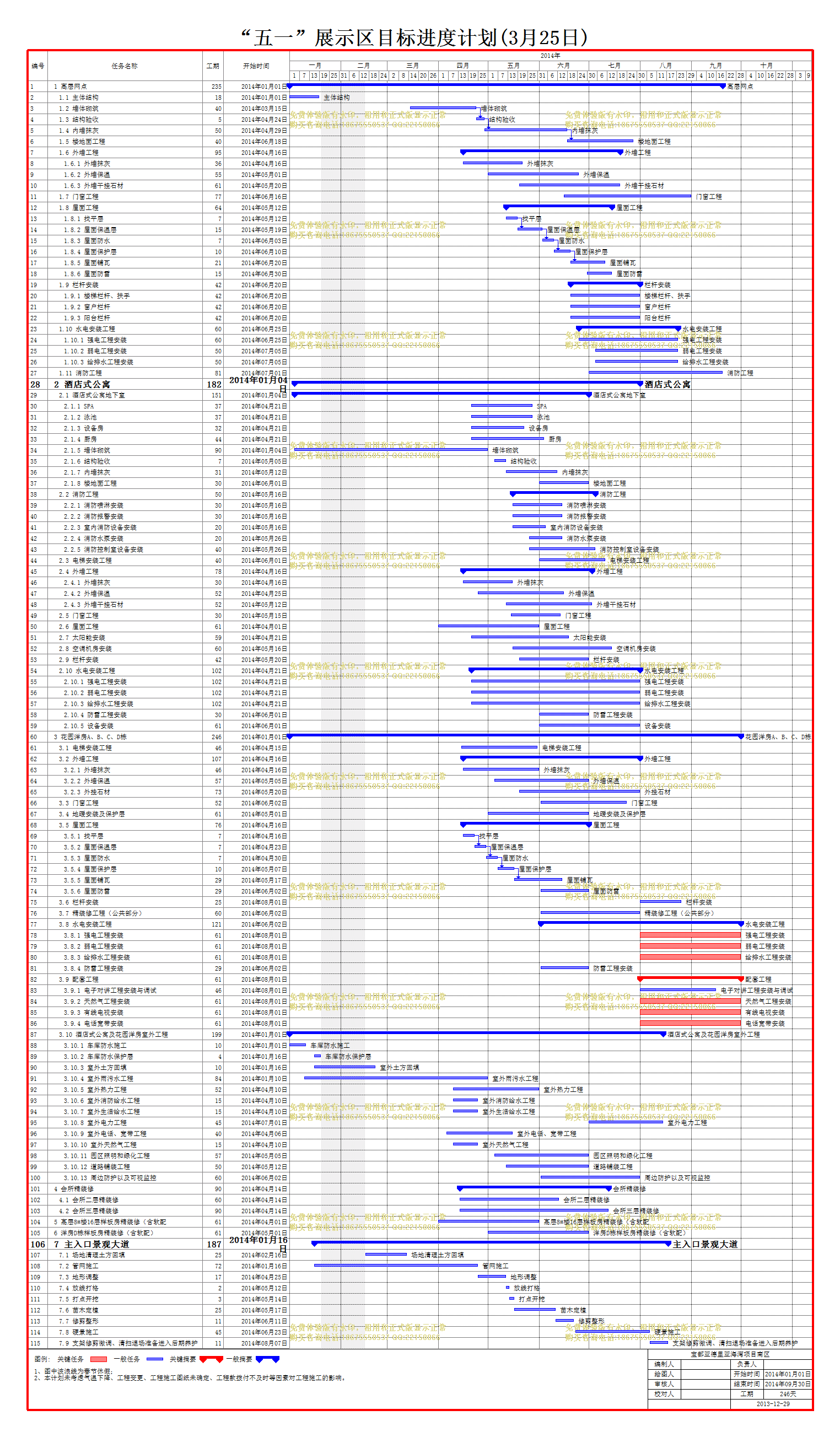

| 宝都亚德里亚海湾项目南区 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
| 1 | 高层网点 |
235天 | 2014年01月01日 | 2014年09月19日 | |
| 2 | 主体结构 |
18天 | 2014年01月01日 | 2014年01月18日 | |
| 3 | 墙体砌筑 |
40天 | 2014年03月15日 | 2014年04月23日 | |
| 4 | 结构验收 |
5天 | 2014年04月24日 | 2014年04月28日 | 3 |
| 5 | 内墙抹灰 |
50天 | 2014年04月29日 | 2014年06月17日 | 4 |
| 6 | 楼地面工程 |
40天 | 2014年06月18日 | 2014年07月27日 | 5 |
| 7 | 外墙工程 |
95天 | 2014年04月16日 | 2014年07月19日 | |
| 8 | 外墙抹灰 |
36天 | 2014年04月16日 | 2014年05月21日 | |
| 9 | 外墙保温 |
55天 | 2014年05月01日 | 2014年06月24日 | |
| 10 | 外墙干挂石材 |
61天 | 2014年05月20日 | 2014年07月19日 | |
| 11 | 门窗工程 |
77天 | 2014年06月16日 | 2014年08月31日 | |
| 12 | 屋面工程 |
64天 | 2014年05月12日 | 2014年07月14日 | |
| 13 | 找平层 |
7天 | 2014年05月12日 | 2014年05月18日 | |
| 14 | 屋面保温层 |
15天 | 2014年05月19日 | 2014年06月02日 | 13 |
| 15 | 屋面防水 |
7天 | 2014年06月03日 | 2014年06月09日 | 14 |
| 16 | 屋面保护层 |
10天 | 2014年06月10日 | 2014年06月19日 | 15 |
| 17 | 屋面铺瓦 |
21天 | 2014年06月20日 | 2014年07月10日 | 16 |
| 18 | 屋面防雷 |
15天 | 2014年06月30日 | 2014年07月14日 | |
| 19 | 栏杆安装 |
42天 | 2014年06月20日 | 2014年07月31日 | |
| 20 | 楼梯栏杆、扶手 |
42天 | 2014年06月20日 | 2014年07月31日 | |
| 21 | 窗户栏杆 |
42天 | 2014年06月20日 | 2014年07月31日 | |
| 22 | 阳台栏杆 |
42天 | 2014年06月20日 | 2014年07月31日 | |
| 23 | 水电安装工程 |
60天 | 2014年06月25日 | 2014年08月23日 | |
| 24 | 强电工程安装 |
60天 | 2014年06月25日 | 2014年08月23日 | |
| 25 | 弱电工程安装 |
50天 | 2014年07月05日 | 2014年08月23日 | |
| 26 | 给排水工程安装 |
50天 | 2014年07月05日 | 2014年08月23日 | |
| 27 | 消防工程 |
81天 | 2014年07月01日 | 2014年09月19日 | |
| 28 | 酒店式公寓 |
182天 | 2014年01月04日 | 2014年07月31日 | |
| 29 | 酒店式公寓地下室 |
151天 | 2014年01月04日 | 2014年06月30日 | |
| 30 | SPA |
37天 | 2014年04月21日 | 2014年05月27日 | |
| 31 | 泳池 |
37天 | 2014年04月21日 | 2014年05月27日 | |
| 32 | 设备房 |
32天 | 2014年04月21日 | 2014年05月22日 | |
| 33 | 厨房 |
44天 | 2014年04月21日 | 2014年06月03日 | |
| 34 | 墙体砌筑 |
90天 | 2014年01月04日 | 2014年04月30日 | |
| 35 | 结构验收 |
7天 | 2014年05月05日 | 2014年05月11日 | |
| 36 | 内墙抹灰 |
31天 | 2014年05月12日 | 2014年06月11日 | |
| 37 | 楼地面工程 |
30天 | 2014年06月01日 | 2014年06月30日 | |
| 38 | 消防工程 |
50天 | 2014年05月16日 | 2014年07月04日 | |
| 39 | 消防喷淋安装 |
30天 | 2014年05月16日 | 2014年06月14日 | |
| 40 | 消防报警安装 |
30天 | 2014年05月16日 | 2014年06月14日 | |
| 41 | 室内消防设备安装 |
20天 | 2014年05月16日 | 2014年06月04日 | |
| 42 | 消防水泵安装 |
20天 | 2014年05月26日 | 2014年06月14日 | |
| 43 | 消防控制室设备安装 |
40天 | 2014年05月26日 | 2014年07月04日 | |
| 44 | 电梯安装工程 |
40天 | 2014年06月01日 | 2014年07月10日 | |
| 45 | 外墙工程 |
78天 | 2014年04月16日 | 2014年07月02日 | |
| 46 | 外墙抹灰 |
30天 | 2014年04月16日 | 2014年05月15日 | |
| 47 | 外墙保温 |
52天 | 2014年04月25日 | 2014年06月15日 | |
| 48 | 外墙干挂石材 |
52天 | 2014年05月12日 | 2014年07月02日 | |
| 49 | 门窗工程 |
30天 | 2014年05月15日 | 2014年06月13日 | |
| 50 | 屋面工程 |
61天 | 2014年04月01日 | 2014年05月31日 | |
| 51 | 太阳能安装 |
59天 | 2014年04月21日 | 2014年06月18日 | |
| 52 | 空调机房安装 |
60天 | 2014年05月16日 | 2014年07月14日 | |
| 53 | 栏杆安装 |
42天 | 2014年05月20日 | 2014年06月30日 | |
| 54 | 水电安装工程 |
102天 | 2014年04月21日 | 2014年07月31日 | |
| 55 | 强电工程安装 |
102天 | 2014年04月21日 | 2014年07月31日 | |
| 56 | 弱电工程安装 |
102天 | 2014年04月21日 | 2014年07月31日 | |
| 57 | 给排水工程安装 |
102天 | 2014年04月21日 | 2014年07月31日 | |
| 58 | 防雷工程安装 |
30天 | 2014年06月01日 | 2014年06月30日 | |
| 59 | 设备安装 |
61天 | 2014年06月01日 | 2014年07月31日 | |
| 60 | 花园洋房A、B、C、D栋 |
246天 | 2014年01月01日 | 2014年09月30日 | |
| 61 | 电梯安装工程 |
46天 | 2014年04月15日 | 2014年05月30日 | |
| 62 | 外墙工程 |
107天 | 2014年04月16日 | 2014年07月31日 | |
| 63 | 外墙抹灰 |
46天 | 2014年04月16日 | 2014年05月31日 | |
| 64 | 外墙保温 |
57天 | 2014年05月05日 | 2014年06月30日 | |
| 65 | 外挂石材 |
73天 | 2014年05月20日 | 2014年07月31日 | |
| 66 | 门窗工程 |
52天 | 2014年06月02日 | 2014年07月23日 | |
| 67 | 地暖安装及保护层 |
61天 | 2014年05月01日 | 2014年06月30日 | |
| 68 | 屋面工程 |
76天 | 2014年04月16日 | 2014年06月30日 | |
| 69 | 找平层 |
7天 | 2014年04月16日 | 2014年04月22日 | |
| 70 | 屋面保温层 |
7天 | 2014年04月23日 | 2014年04月29日 | 69 |
| 71 | 屋面防水 |
7天 | 2014年04月30日 | 2014年05月06日 | 70 |
| 72 | 屋面保护层 |
10天 | 2014年05月07日 | 2014年05月16日 | 71 |
| 73 | 屋面铺瓦 |
29天 | 2014年05月17日 | 2014年06月14日 | 72 |
| 74 | 屋面防雷 |
29天 | 2014年06月02日 | 2014年06月30日 | |
| 75 | 栏杆安装 |
25天 | 2014年08月01日 | 2014年08月25日 | |
| 76 | 精装修工程(公共部分) |
60天 | 2014年06月02日 | 2014年07月31日 | |
| 77 | 水电安装工程 |
121天 | 2014年06月02日 | 2014年09月30日 | |
| 78 | 强电工程安装 |
61天 | 2014年08月01日 | 2014年09月30日 | |
| 79 | 弱电工程安装 |
61天 | 2014年08月01日 | 2014年09月30日 | |
| 80 | 给排水工程安装 |
61天 | 2014年08月01日 | 2014年09月30日 | |
| 81 | 防雷工程安装 |
29天 | 2014年06月02日 | 2014年06月30日 | |
| 82 | 配套工程 |
61天 | 2014年08月01日 | 2014年09月30日 | |
| 83 | 电子对讲工程安装与调试 |
46天 | 2014年08月01日 | 2014年09月15日 | |
| 84 | 天然气工程安装 |
61天 | 2014年08月01日 | 2014年09月30日 | |
| 85 | 有线电视安装 |
61天 | 2014年08月01日 | 2014年09月30日 | |
| 86 | 电话宽带安装 |
61天 | 2014年08月01日 | 2014年09月30日 | |
| 87 | 酒店式公寓及花园洋房室外工程 |
199天 | 2014年01月01日 | 2014年08月14日 | |
| 88 | 车库防水施工 |
10天 | 2014年01月01日 | 2014年01月10日 | |
| 89 | 车库防水保护层 |
4天 | 2014年01月16日 | 2014年01月19日 | |
| 90 | 室外土方回填 |
10天 | 2014年01月16日 | 2014年02月21日 | |
| 91 | 室外雨污水工程 |
84天 | 2014年01月10日 | 2014年04月30日 | |
| 92 | 室外热力工程 |
52天 | 2014年04月10日 | 2014年05月31日 | |
| 93 | 室外消防给水工程 |
15天 | 2014年04月10日 | 2014年04月24日 | |
| 94 | 室外生活给水工程 |
15天 | 2014年04月10日 | 2014年04月24日 | |
| 95 | 室外电力工程 |
45天 | 2014年07月01日 | 2014年08月14日 | |
| 96 | 室外电话、宽带工程 |
40天 | 2014年04月06日 | 2014年05月15日 | |
| 97 | 室外天然气工程 |
15天 | 2014年04月10日 | 2014年04月24日 | |
| 98 | 园区照明和绿化工程 |
57天 | 2014年05月05日 | 2014年06月30日 | |
| 99 | 道路铺装工程 |
50天 | 2014年05月12日 | 2014年06月30日 | |
| 100 | 周边防护以及可视监控 |
60天 | 2014年06月02日 | 2014年07月31日 | |
| 101 | 会所精装修 |
90天 | 2014年04月14日 | 2014年07月12日 | |
| 102 | 会所二层精装修 |
60天 | 2014年04月14日 | 2014年06月12日 | |
| 103 | 会所三层精装修 |
90天 | 2014年04月14日 | 2014年07月12日 | |
| 104 | 高层8#楼16层样板房精装修(含软配 |
61天 | 2014年04月01日 | 2014年05月31日 | |
| 105 | 洋房D栋样板房精装修(含软配) |
61天 | 2014年05月01日 | 2014年06月30日 | |
| 106 | 主入口景观大道 |
187天 | 2014年01月16日 | 2014年08月17日 | |
| 107 | 场地清理土方回填 |
25天 | 2014年02月16日 | 2014年03月12日 | |
| 108 | 管网施工 |
72天 | 2014年01月16日 | 2014年04月24日 | |
| 109 | 地形调整 |
17天 | 2014年04月25日 | 2014年05月11日 | |
| 110 | 放线打格 |
2天 | 2014年05月12日 | 2014年05月13日 | |
| 111 | 打点开挖 |
3天 | 2014年05月14日 | 2014年05月16日 | |
| 112 | 苗木定植 |
25天 | 2014年05月17日 | 2014年06月10日 | |
| 113 | 修剪整形 |
11天 | 2014年06月11日 | 2014年06月21日 | |
| 114 | 硬景施工 |
45天 | 2014年06月23日 | 2014年08月06日 | |
| 115 | 支架修剪微调、清扫退场准备进入后期养护 |
11天 | 2014年08月07日 | 2014年08月17日 |
