 宝都亚德里亚海湾项目南区

宝都亚德里亚海湾项目南区

文件编号 6500 工期 216天 开始时间 2014-01-01 结束时间 2014-08-31
任务数 114K 整理日期 2019/5/17 下载次数 3883
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

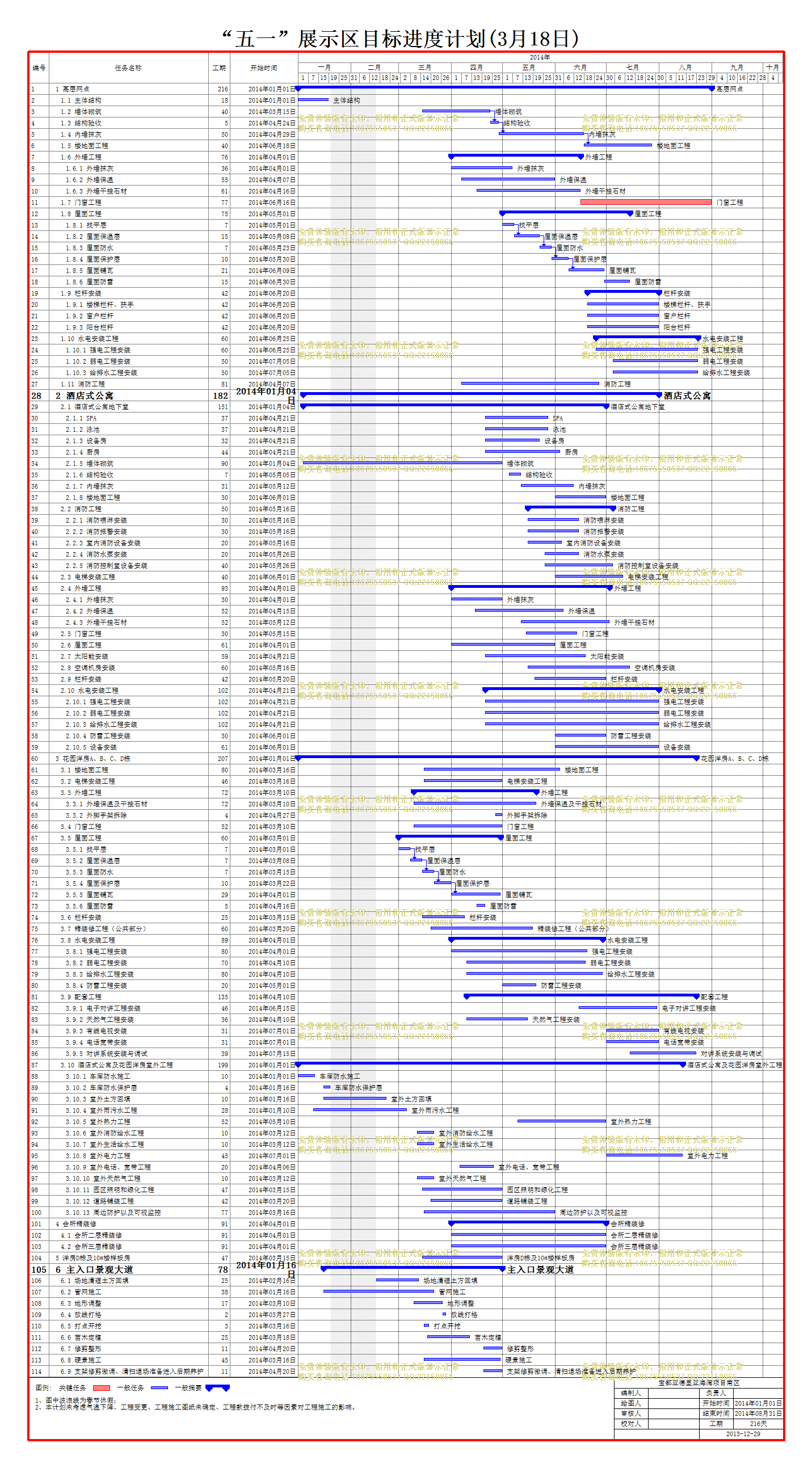

宝都亚德里亚海湾项目南区

编号

任务名称

工期

开始时间

结束时间

前置任务

1
高层网点
216天 2014年01月01日 2014年08月31日
2
主体结构
18天 2014年01月01日 2014年01月18日
3
墙体砌筑
40天 2014年03月15日 2014年04月23日
4
结构验收
5天 2014年04月24日 2014年04月28日 3
5
内墙抹灰
50天 2014年04月29日 2014年06月17日 4
6
楼地面工程
40天 2014年06月18日 2014年07月27日 5
7
外墙工程
76天 2014年04月01日 2014年06月15日
8
外墙抹灰
36天 2014年04月01日 2014年05月06日
9
外墙保温
55天 2014年04月07日 2014年05月31日
10
外墙干挂石材
61天 2014年04月16日 2014年06月15日
11
门窗工程
77天 2014年06月16日 2014年08月31日
12
屋面工程
75天 2014年05月01日 2014年07月14日
13
找平层
7天 2014年05月01日 2014年05月07日
14
屋面保温层
15天 2014年05月08日 2014年05月22日 13
15
屋面防水
7天 2014年05月23日 2014年05月29日 14
16
屋面保护层
10天 2014年05月30日 2014年06月08日 15
17
屋面铺瓦
21天 2014年06月09日 2014年06月29日 16
18
屋面防雷
15天 2014年06月30日 2014年07月14日
19
栏杆安装
42天 2014年06月20日 2014年07月31日
20
楼梯栏杆、扶手
42天 2014年06月20日 2014年07月31日
21
窗户栏杆
42天 2014年06月20日 2014年07月31日
22
阳台栏杆
42天 2014年06月20日 2014年07月31日
23
水电安装工程
60天 2014年06月25日 2014年08月23日
24
强电工程安装
60天 2014年06月25日 2014年08月23日
25
弱电工程安装
50天 2014年07月05日 2014年08月23日
26
给排水工程安装
50天 2014年07月05日 2014年08月23日
27
消防工程
81天 2014年04月07日 2014年06月26日
28
酒店式公寓
182天 2014年01月04日 2014年07月31日
29
酒店式公寓地下室
151天 2014年01月04日 2014年06月30日
30
SPA
37天 2014年04月21日 2014年05月27日
31
泳池
37天 2014年04月21日 2014年05月27日
32
设备房
32天 2014年04月21日 2014年05月22日
33
厨房
44天 2014年04月21日 2014年06月03日
34
墙体砌筑
90天 2014年01月04日 2014年04月30日
35
结构验收
7天 2014年05月05日 2014年05月11日
36
内墙抹灰
31天 2014年05月12日 2014年06月11日
37
楼地面工程
30天 2014年06月01日 2014年06月30日
38
消防工程
50天 2014年05月16日 2014年07月04日
39
消防喷淋安装
30天 2014年05月16日 2014年06月14日
40
消防报警安装
30天 2014年05月16日 2014年06月14日
41
室内消防设备安装
20天 2014年05月16日 2014年06月04日
42
消防水泵安装
20天 2014年05月26日 2014年06月14日
43
消防控制室设备安装
40天 2014年05月26日 2014年07月04日
44
电梯安装工程
40天 2014年06月01日 2014年07月10日
45
外墙工程
93天 2014年04月01日 2014年07月02日
46
外墙抹灰
30天 2014年04月01日 2014年04月30日
47
外墙保温
52天 2014年04月15日 2014年06月05日
48
外墙干挂石材
52天 2014年05月12日 2014年07月02日
49
门窗工程
30天 2014年05月15日 2014年06月13日
50
屋面工程
61天 2014年04月01日 2014年05月31日
51
太阳能安装
59天 2014年04月21日 2014年06月18日
52
空调机房安装
60天 2014年05月16日 2014年07月14日
53
栏杆安装
42天 2014年05月20日 2014年06月30日
54
水电安装工程
102天 2014年04月21日 2014年07月31日
55
强电工程安装
102天 2014年04月21日 2014年07月31日
56
弱电工程安装
102天 2014年04月21日 2014年07月31日
57
给排水工程安装
102天 2014年04月21日 2014年07月31日
58
防雷工程安装
30天 2014年06月01日 2014年06月30日
59
设备安装
61天 2014年06月01日 2014年07月31日
60
花园洋房A、B、C、D栋
207天 2014年01月01日 2014年08月22日
61
楼地面工程
80天 2014年03月16日 2014年06月03日
62
电梯安装工程
46天 2014年03月16日 2014年04月30日
63
外墙工程
72天 2014年03月10日 2014年05月20日
64
外墙保温及干挂石材
72天 2014年03月10日 2014年05月20日
65
外脚手架拆除
4天 2014年04月27日 2014年04月30日
66
门窗工程
52天 2014年03月10日 2014年04月30日
67
屋面工程
60天 2014年03月01日 2014年04月29日
68
找平层
7天 2014年03月01日 2014年03月07日
69
屋面保温层
7天 2014年03月08日 2014年03月14日 68
70
屋面防水
7天 2014年03月15日 2014年03月21日 69
71
屋面保护层
10天 2014年03月22日 2014年03月31日 70
72
屋面铺瓦
29天 2014年04月01日 2014年04月29日 71
73
屋面防雷
5天 2014年04月16日 2014年04月20日
74
栏杆安装
25天 2014年03月15日 2014年04月08日
75
精装修工程(公共部分)
60天 2014年03月20日 2014年05月18日
76
水电安装工程
89天 2014年04月01日 2014年06月28日
77
强电工程安装
80天 2014年04月01日 2014年06月19日
78
弱电工程安装
70天 2014年04月10日 2014年06月18日
79
给排水工程安装
80天 2014年04月10日 2014年06月28日
80
防雷工程安装
20天 2014年05月01日 2014年05月20日
81
配套工程
135天 2014年04月10日 2014年08月22日
82
电子对讲工程安装
46天 2014年06月15日 2014年07月30日
83
天然气工程安装
36天 2014年04月10日 2014年05月15日
84
有线电视安装
31天 2014年07月01日 2014年07月31日
85
电话宽带安装
31天 2014年07月01日 2014年07月31日
86
对讲系统安装与调试
39天 2014年07月15日 2014年08月22日
87
酒店式公寓及花园洋房室外工程
199天 2014年01月01日 2014年08月14日
88
车库防水施工
10天 2014年01月01日 2014年01月10日
89
车库防水保护层
4天 2014年01月16日 2014年01月19日
90
室外土方回填
10天 2014年01月16日 2014年02月21日
91
室外雨污水工程
28天 2014年01月10日 2014年03月05日
92
室外热力工程
52天 2014年05月10日 2014年06月30日
93
室外消防给水工程
10天 2014年03月12日 2014年03月21日
94
室外生活给水工程
10天 2014年03月12日 2014年03月21日
95
室外电力工程
45天 2014年07月01日 2014年08月14日
96
室外电话、宽带工程
20天 2014年04月06日 2014年04月25日
97
室外天然气工程
10天 2014年03月12日 2014年03月21日
98
园区照明和绿化工程
47天 2014年03月15日 2014年04月30日
99
道路铺装工程
42天 2014年03月20日 2014年04月30日
100
周边防护以及可视监控
77天 2014年03月16日 2014年05月31日
101
会所精装修
91天 2014年04月01日 2014年06月30日
102
会所二层精装修
91天 2014年04月01日 2014年06月30日
103
会所三层精装修
91天 2014年04月01日 2014年06月30日
104
洋房D栋及10#楼样板房
47天 2014年03月15日 2014年04月30日
105
主入口景观大道
78天 2014年01月16日 2014年04月30日
106
场地清理土方回填
25天 2014年02月16日 2014年03月12日
107
管网施工
38天 2014年01月16日 2014年03月21日
108
地形调整
17天 2014年03月10日 2014年03月26日
109
放线打格
2天 2014年03月27日 2014年03月28日
110
打点开挖
3天 2014年03月16日 2014年03月18日
111
苗木定植
25天 2014年03月18日 2014年04月11日
112
修剪整形
11天 2014年04月20日 2014年04月30日
113
硬景施工
45天 2014年03月16日 2014年04月29日
114
支架修剪微调、清扫退场准备进入后期养护
11天 2014年04月20日 2014年04月30日
