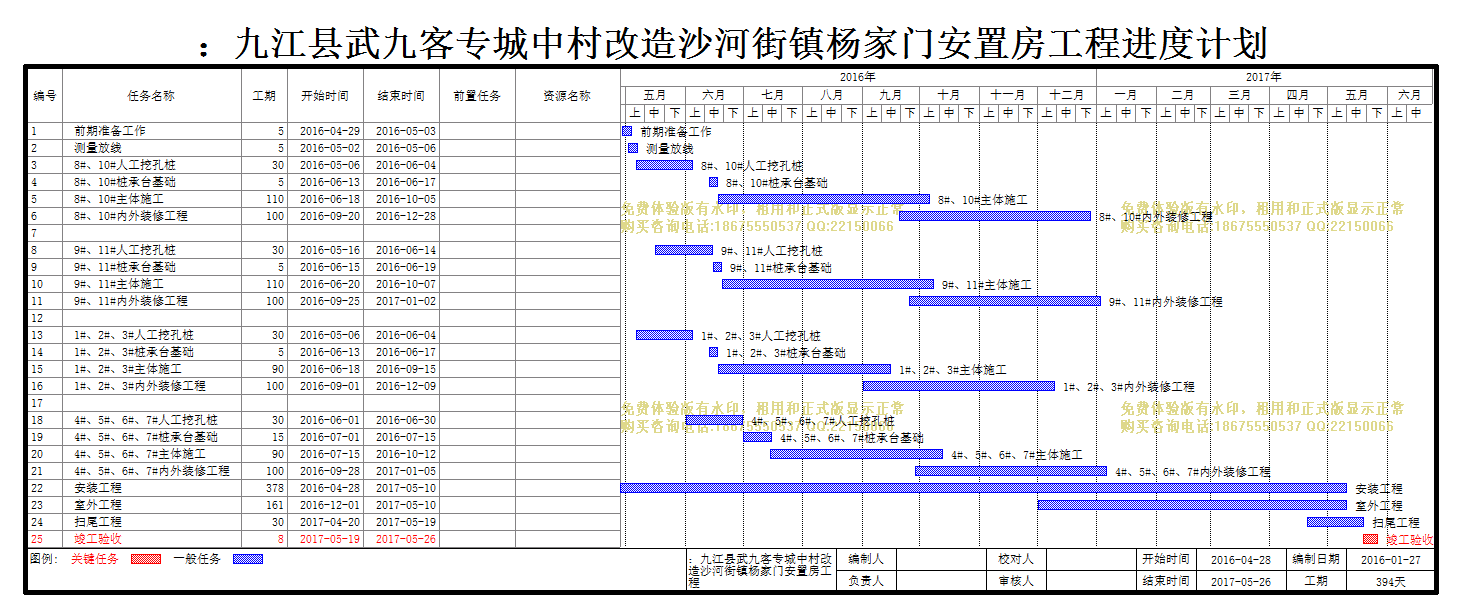

:九江县武九客专城中村改造沙河街镇杨家门安置房工程| 文件编号 | 6492 | 工期 | 394天 | 开始时间 | 2016-04-28 | 结束时间 | 2017-05-26 |
| 任务数 | 25K | 整理日期 | 2019/5/17 | 下载次数 | 3894次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||
| :九江县武九客专城中村改造沙河街镇杨家门安置房工程 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
| 1 | 前期准备工作 |
5天 | 2016-04-29 | 2016-05-03 | ||
| 2 | 测量放线 |
5天 | 2016-05-02 | 2016-05-06 | ||
| 3 | 8#、10#人工挖孔桩 |
30天 | 2016-05-06 | 2016-06-04 | ||
| 4 | 8#、10#桩承台基础 |
5天 | 2016-06-13 | 2016-06-17 | ||
| 5 | 8#、10#主体施工 |
110天 | 2016-06-18 | 2016-10-05 | ||
| 6 | 8#、10#内外装修工程 |
100天 | 2016-09-20 | 2016-12-28 | ||
| 7 | 30天 | 2016-05-16 | 2016-06-14 | |||
| 8 | 9#、11#人工挖孔桩 |
30天 | 2016-05-16 | 2016-06-14 | ||
| 9 | 9#、11#桩承台基础 |
5天 | 2016-06-15 | 2016-06-19 | ||
| 10 | 9#、11#主体施工 |
110天 | 2016-06-20 | 2016-10-07 | ||
| 11 | 9#、11#内外装修工程 |
100天 | 2016-09-25 | 2017-01-02 | ||
| 12 | 5天 | 2016-04-28 | 2016-05-02 | |||
| 13 | 1#、2#、3#人工挖孔桩 |
30天 | 2016-05-06 | 2016-06-04 | ||
| 14 | 1#、2#、3#桩承台基础 |
5天 | 2016-06-13 | 2016-06-17 | ||
| 15 | 1#、2#、3#主体施工 |
90天 | 2016-06-18 | 2016-09-15 | ||
| 16 | 1#、2#、3#内外装修工程 |
100天 | 2016-09-01 | 2016-12-09 | ||
| 17 | 5天 | 2016-06-15 | 2016-06-19 | |||
| 18 | 4#、5#、6#、7#人工挖孔桩 |
30天 | 2016-06-01 | 2016-06-30 | ||
| 19 | 4#、5#、6#、7#桩承台基础 |
15天 | 2016-07-01 | 2016-07-15 | ||
| 20 | 4#、5#、6#、7#主体施工 |
90天 | 2016-07-15 | 2016-10-12 | ||
| 21 | 4#、5#、6#、7#内外装修工程 |
100天 | 2016-09-28 | 2017-01-05 | ||
| 22 | 安装工程 |
378天 | 2016-04-28 | 2017-05-10 | ||
| 23 | 室外工程 |
161天 | 2016-12-01 | 2017-05-10 | ||
| 24 | 扫尾工程 |
30天 | 2017-04-20 | 2017-05-19 | ||
| 25 | 竣工验收 |
8天 | 2017-05-19 | 2017-05-26 |
