文件编号 | 6464 | 工期 | 494天 | 开始时间 | 2014-01-01 | 结束时间 | 2015-06-30 |
任务数 | 245K | 整理日期 | 2019/5/17 | 下载次数 | 3885次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

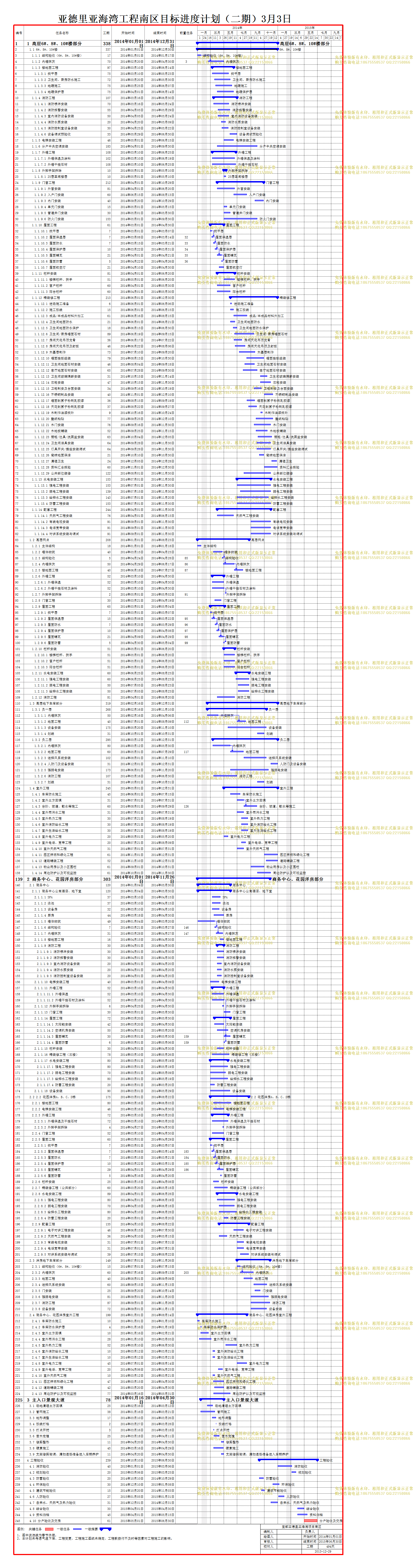

宝都亚德里亚海湾项目南区 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
1 | 高层6#、8#、10#楼部分 |
338天 | 2014年01月01日 | 2014年12月31日 | |
2 | 6#、8#、10#楼 |
337天 | 2014年01月01日 | 2014年12月30日 | |
3 | 结构验收(6#、8#、10#楼) |
17天 | 2014年01月01日 | 2014年01月17日 | |
4 | 内墙抹灰 |
70天 | 2014年02月20日 | 2014年04月30日 | 3 |
5 | 楼地面工程 |
97天 | 2014年03月10日 | 2014年06月14日 | |
6 | 找平层 |
75天 | 2014年03月10日 | 2014年05月23日 | |
7 | 卫生间、厨房防水施工 |
72天 | 2014年03月20日 | 2014年05月30日 | |
8 | 地暖施工 |
75天 | 2014年03月25日 | 2014年06月07日 | |
9 | 地暖保护层 |
75天 | 2014年04月01日 | 2014年06月14日 | |
10 | 消防工程 |
107天 | 2014年03月16日 | 2014年06月30日 | |
11 | 消防喷淋安装 |
70天 | 2014年03月16日 | 2014年05月24日 | |
12 | 消防报警安装 |
55天 | 2014年04月05日 | 2014年05月29日 | |
13 | 室内消防设备安装 |
50天 | 2014年04月05日 | 2014年05月24日 | |
14 | 消防水泵安装 |
20天 | 2014年04月20日 | 2014年05月09日 | |
15 | 消防控制室设备安装 |
30天 | 2014年04月23日 | 2014年05月22日 | |
16 | 设备调试预验收 |
33天 | 2014年05月29日 | 2014年06月30日 | |
17 | 电梯安装工程 |
46天 | 2014年05月01日 | 2014年06月15日 | |
18 | 分户中央空调安装 |
183天 | 2014年04月01日 | 2014年09月30日 | |
19 | 外墙工程 |
108天 | 2014年03月10日 | 2014年06月25日 | |
20 | 外墙保温及涂料 |
102天 | 2014年03月10日 | 2014年06月19日 | |
21 | 外墙干挂石材 |
108天 | 2014年03月10日 | 2014年06月25日 | |
22 | 外脚手架拆除 |
10天 | 2014年05月01日 | 2014年05月10日 | |
23 | 25层至阁楼层 |
10天 | 2014年05月01日 | 2014年05月10日 | |
24 | 门窗工程 |
212天 | 2014年04月01日 | 2014年10月29日 | |
25 | 外窗安装 |
81天 | 2014年04月01日 | 2014年06月20日 | |
26 | 入户门安装 |
60天 | 2014年06月15日 | 2014年08月13日 | |
27 | 内门安装 |
40天 | 2014年09月20日 | 2014年10月29日 | |
28 | 单元门安装 |
15天 | 2014年05月01日 | 2014年05月15日 | |
29 | 管道井门安装 |
30天 | 2014年05月01日 | 2014年05月30日 | |
30 | 防火门安装 |
153天 | 2014年05月01日 | 2014年09月30日 | |
31 | 屋面工程 |
61天 | 2014年03月01日 | 2014年04月30日 | |
32 | 找平层 |
7天 | 2014年03月01日 | 2014年03月07日 | |
33 | 屋面保温层 |
7天 | 2014年03月08日 | 2014年03月14日 | 32 |
34 | 屋面防水 |
7天 | 2014年03月15日 | 2014年03月21日 | 33 |
35 | 屋面保护层 |
10天 | 2014年03月22日 | 2014年03月31日 | 34 |
36 | 屋面铺瓦 |
21天 | 2014年04月01日 | 2014年04月21日 | 35 |
37 | 屋面防雷 |
5天 | 2014年04月22日 | 2014年04月26日 | 36 |
38 | 屋面航空灯 |
21天 | 2014年04月10日 | 2014年04月30日 | |
39 | 栏杆安装 |
81天 | 2014年04月01日 | 2014年06月20日 | |
40 | 楼梯栏杆、扶手 |
51天 | 2014年05月01日 | 2014年06月20日 | |
41 | 窗户栏杆 |
60天 | 2014年04月01日 | 2014年05月30日 | |
42 | 阳台栏杆 |
60天 | 2014年04月01日 | 2014年05月30日 | |
43 | 精装修工程 |
213天 | 2014年06月01日 | 2014年12月30日 | |
44 | 进场施工准备 |
6天 | 2014年06月01日 | 2014年06月06日 | |
45 | 施工放线 |
15天 | 2014年06月01日 | 2014年06月15日 | |
46 | 成品/半成品材料外加工 |
61天 | 2014年06月16日 | 2014年08月15日 | |
47 | 卫生间地面防水 |
21天 | 2014年06月01日 | 2014年06月21日 | |
48 | 卫生间地面防水保护 |
18天 | 2014年06月13日 | 2014年06月30日 | |
49 | 卫生间/厨房墙面石材 |
89天 | 2014年06月19日 | 2014年09月15日 | |
50 | 房间天花吊顶龙骨 |
36天 | 2014年06月17日 | 2014年07月22日 | |
51 | 房间天花吊顶及封板 |
46天 | 2014年06月22日 | 2014年08月06日 | |
52 | 木基层制作 |
73天 | 2014年07月10日 | 2014年09月20日 | |
53 | 墙面挂板组装 |
79天 | 2014年08月13日 | 2014年10月30日 | |
54 | 卫生间地面石材安装 |
46天 | 2014年08月04日 | 2014年09月18日 | |
55 | 客厅地面石材安装 |
65天 | 2014年07月28日 | 2014年09月30日 | |
56 | 卫生间玻璃隔断安装 |
31天 | 2014年10月15日 | 2014年11月14日 | |
57 | 衣柜安装 |
47天 | 2014年10月15日 | 2014年11月30日 | |
58 | 卫柜制安及台面安装 |
34天 | 2014年09月16日 | 2014年10月19日 | |
59 | 不锈钢制品安装 |
40天 | 2014年11月01日 | 2014年12月10日 | |
60 | 墙面刮腻子粉刷乳胶漆 |
36天 | 2014年08月15日 | 2014年09月19日 | |
61 | 天花刮腻子粉刷乳胶漆 |
37天 | 2014年08月22日 | 2014年09月27日 | |
62 | 木制作油漆找补 |
9天 | 2014年10月16日 | 2014年10月24日 | |
63 | 壁纸粘贴 |
77天 | 2014年09月25日 | 2014年12月10日 | |
64 | 木门安装 |
76天 | 2014年09月16日 | 2014年11月30日 | |
65 | 木地板铺装 |
52天 | 2014年09月25日 | 2014年11月15日 | |
66 | 橱柜/灶具/洗菜盆安装 |
63天 | 2014年10月04日 | 2014年12月05日 | |
67 | 卫生间洁具安装 |
64天 | 2014年09月28日 | 2014年11月30日 | |
68 | 灯具开关/插座安装调试 |
64天 | 2014年09月28日 | 2014年11月30日 | |
69 | 瓷砖地面保洁 |
21天 | 2014年10月10日 | 2014年10月30日 | |
70 | 清理卫生 |
24天 | 2014年12月05日 | 2014年12月28日 | |
71 | 资料汇总报验 |
60天 | 2014年11月01日 | 2014年12月30日 | |
72 | 公共部位装修 |
122天 | 2014年08月01日 | 2014年11月30日 | |
73 | 水电安装工程 |
153天 | 2014年07月01日 | 2014年11月30日 | |
74 | 强电工程安装 |
153天 | 2014年07月01日 | 2014年11月30日 | |
75 | 弱电工程安装 |
139天 | 2014年07月15日 | 2014年11月30日 | |
76 | 给排水工程安装 |
143天 | 2014年07月01日 | 2014年11月20日 | |
77 | 防雷工程安装 |
153天 | 2014年07月01日 | 2014年11月30日 | |
78 | 配套工程 |
244天 | 2014年04月01日 | 2014年11月30日 | |
79 | 天然气工程安装 |
76天 | 2014年04月01日 | 2014年06月15日 | |
80 | 有线电视安装 |
91天 | 2014年09月01日 | 2014年11月30日 | |
81 | 电话宽带安装 |
91天 | 2014年09月01日 | 2014年11月30日 | |
82 | 对讲系统安装与调试 |
91天 | 2014年09月01日 | 2014年11月30日 | |
83 | 高层网点 |
208天 | 2014年01月01日 | 2014年08月23日 | |
84 | 主体结构 |
18天 | 2014年01月01日 | 2014年01月18日 | |
85 | 墙体砌筑 |
40天 | 2014年03月15日 | 2014年04月23日 | |
86 | 结构验收 |
5天 | 2014年04月24日 | 2014年04月28日 | 85 |
87 | 内墙抹灰 |
50天 | 2014年04月29日 | 2014年06月17日 | 86 |
88 | 楼地面工程 |
40天 | 2014年06月18日 | 2014年07月27日 | 87 |
89 | 外墙工程 |
52天 | 2014年03月10日 | 2014年04月30日 | |
90 | 外墙保温 |
52天 | 2014年03月10日 | 2014年04月30日 | |
91 | 外墙干挂石材及涂料 |
52天 | 2014年03月10日 | 2014年04月30日 | |
92 | 外脚手架拆除 |
2天 | 2014年05月01日 | 2014年05月02日 | 91 |
93 | 门窗工程 |
30天 | 2014年03月21日 | 2014年04月19日 | |
94 | 屋面工程 |
65天 | 2014年03月01日 | 2014年05月04日 | |
95 | 找平层 |
7天 | 2014年03月01日 | 2014年03月07日 | |
96 | 屋面保温层 |
15天 | 2014年03月08日 | 2014年03月22日 | 95 |
97 | 屋面防水 |
7天 | 2014年03月23日 | 2014年03月29日 | 96 |
98 | 屋面保护层 |
10天 | 2014年03月30日 | 2014年04月08日 | 97 |
99 | 屋面铺瓦 |
21天 | 2014年04月09日 | 2014年04月29日 | 98 |
100 | 屋面防雷 |
5天 | 2014年04月30日 | 2014年05月04日 | 99 |
101 | 栏杆安装 |
51天 | 2014年05月01日 | 2014年06月20日 | |
102 | 楼梯栏杆、扶手 |
51天 | 2014年05月01日 | 2014年06月20日 | |
103 | 窗户栏杆 |
51天 | 2014年05月01日 | 2014年06月20日 | |
104 | 阳台栏杆 |
51天 | 2014年05月01日 | 2014年06月20日 | |
105 | 水电安装工程 |
60天 | 2014年06月25日 | 2014年08月23日 | |
106 | 强电工程安装 |
60天 | 2014年06月25日 | 2014年08月23日 | |
107 | 弱电工程安装 |
50天 | 2014年07月05日 | 2014年08月23日 | |
108 | 给排水工程安装 |
50天 | 2014年07月05日 | 2014年08月23日 | |
109 | 消防工程 |
81天 | 2014年04月01日 | 2014年06月20日 | |
110 | 高层地下车库部分 |
319天 | 2014年02月16日 | 2014年12月31日 | |
111 | 负一层 |
268天 | 2014年02月16日 | 2014年11月10日 | |
112 | 内墙抹灰 |
50天 | 2014年02月16日 | 2014年04月06日 | |
113 | 地面工程 |
40天 | 2014年07月01日 | 2014年08月09日 | 112 |
114 | 设备安装 |
175天 | 2014年05月20日 | 2014年11月10日 | |
115 | 划线 |
31天 | 2014年10月01日 | 2014年10月31日 | |
116 | 负二层 |
295天 | 2014年03月12日 | 2014年12月31日 | |
117 | 内墙抹灰 |
80天 | 2014年03月12日 | 2014年05月30日 | |
118 | 地面工程 |
60天 | 2014年05月31日 | 2014年07月29日 | 117 |
119 | 送排风系统安装 |
102天 | 2014年08月01日 | 2014年11月10日 | |
120 | 人防门及设备安装 |
31天 | 2014年12月01日 | 2014年12月31日 | |
121 | 强弱电安装 |
173天 | 2014年06月01日 | 2014年11月20日 | |
122 | 消防工程 |
107天 | 2014年03月16日 | 2014年06月30日 | |
123 | 划线 |
31天 | 2014年10月01日 | 2014年10月31日 | |
124 | 室外工程 |
245天 | 2014年05月01日 | 2014年12月31日 | |
125 | 车库防水施工 |
45天 | 2014年06月01日 | 2014年07月15日 | |
126 | 室外土方回填 |
31天 | 2014年07月01日 | 2014年07月31日 | |
127 | 台阶、坡道、散水等施工 |
60天 | 2014年08月01日 | 2014年09月29日 | 126 |
128 | 室外雨污水工程 |
31天 | 2014年07月01日 | 2014年07月31日 | |
129 | 室外热力工程 |
30天 | 2014年07月21日 | 2014年08月19日 | |
130 | 室外消防给水工程 |
30天 | 2014年07月21日 | 2014年08月19日 | |
131 | 室外生活给水工程 |
30天 | 2014年07月21日 | 2014年08月19日 | |
132 | 室外电力工程 |
20天 | 2014年05月01日 | 2014年05月20日 | |
133 | 室外电话、宽带工程 |
20天 | 2014年07月21日 | 2014年08月09日 | |
134 | 室外天然气工程 |
31天 | 2014年07月01日 | 2014年07月31日 | |
135 | 园区照明和绿化工程 |
61天 | 2014年11月01日 | 2014年12月31日 | |
136 | 道路铺装工程 |
52天 | 2014年11月10日 | 2014年12月31日 | |
137 | 物业用房以及小区围栏 |
61天 | 2014年09月01日 | 2014年10月31日 | |
138 | 周边防护以及可视监控 |
61天 | 2014年10月01日 | 2014年11月30日 | |
139 | 商务中心、花园洋房部分 |
303天 | 2014年01月01日 | 2014年11月26日 | |
140 | 商务中心 |
120天 | 2014年01月04日 | 2014年05月30日 | |
141 | 商务中心公寓酒店、地下室 |
120天 | 2014年01月04日 | 2014年05月30日 | |
142 | SPA |
37天 | 2014年03月10日 | 2014年04月15日 | |
143 | 泳池 |
37天 | 2014年03月10日 | 2014年04月15日 | |
144 | 设备房 |
32天 | 2014年03月10日 | 2014年04月10日 | |
145 | 厨房 |
44天 | 2014年03月18日 | 2014年04月30日 | |
146 | 墙体砌筑 |
49天 | 2014年01月04日 | 2014年03月20日 | |
147 | 结构验收 |
7天 | 2014年03月21日 | 2014年03月27日 | 146 |
148 | 内墙抹灰 |
31天 | 2014年03月28日 | 2014年04月27日 | 147 |
149 | 楼地面工程 |
16天 | 2014年04月15日 | 2014年04月30日 | |
150 | 消防工程 |
30天 | 2014年04月01日 | 2014年04月30日 | |
151 | 消防喷淋安装 |
30天 | 2014年04月01日 | 2014年04月30日 | |
152 | 消防报警安装 |
30天 | 2014年04月01日 | 2014年04月30日 | |
153 | 室内消防设备安装 |
20天 | 2014年04月01日 | 2014年04月20日 | |
154 | 消防水泵安装 |
20天 | 2014年04月01日 | 2014年04月20日 | |
155 | 消防控制室设备安装 |
20天 | 2014年04月01日 | 2014年04月20日 | |
156 | 电梯安装工程 |
40天 | 2014年03月01日 | 2014年04月09日 | |
157 | 外墙工程 |
52天 | 2014年03月10日 | 2014年04月30日 | |
158 | 外墙保温 |
52天 | 2014年03月10日 | 2014年04月30日 | |
159 | 外墙干挂石材及涂料 |
52天 | 2014年03月10日 | 2014年04月30日 | |
160 | 外脚手架拆除 |
6天 | 2014年04月25日 | 2014年04月30日 | |
161 | 门窗工程 |
30天 | 2014年05月01日 | 2014年05月30日 | |
162 | 屋面工程 |
72天 | 2014年03月20日 | 2014年05月30日 | |
163 | 太阳能安装 |
42天 | 2014年03月20日 | 2014年04月30日 | |
164 | 空调机房安装 |
50天 | 2014年04月01日 | 2014年05月20日 | |
165 | 屋面铺瓦 |
30天 | 2014年05月01日 | 2014年05月30日 | 159 |
166 | 屋面防雷 |
6天 | 2014年05月01日 | 2014年05月06日 | 159 |
167 | 栏杆安装 |
30天 | 2014年04月01日 | 2014年04月30日 | |
168 | 精装修工程(三楼) |
78天 | 2014年03月10日 | 2014年05月26日 | |
169 | 水电安装工程 |
80天 | 2014年03月01日 | 2014年05月19日 | |
170 | 强电工程安装 |
80天 | 2014年03月01日 | 2014年05月19日 | |
171 | 弱电工程安装 |
70天 | 2014年03月01日 | 2014年05月09日 | |
172 | 给排水工程安装 |
80天 | 2014年03月01日 | 2014年05月19日 | |
173 | 防雷工程安装 |
20天 | 2014年03月01日 | 2014年03月20日 | |
174 | 设备安装 |
90天 | 2014年03月01日 | 2014年05月29日 | |
175 | 2.2 花园洋房A、B、C、D栋 |
175天 | 2014年03月01日 | 2014年08月22日 | |
176 | 楼地面工程 |
80天 | 2014年03月16日 | 2014年06月03日 | |
177 | 电梯安装工程 |
46天 | 2014年03月16日 | 2014年04月30日 | |
178 | 外墙工程 |
72天 | 2014年03月10日 | 2014年05月20日 | |
179 | 外墙保温及干挂石材 |
72天 | 2014年03月10日 | 2014年05月20日 | |
180 | 外脚手架拆除 |
4天 | 2014年04月27日 | 2014年04月30日 | |
181 | 门窗工程 |
52天 | 2014年03月10日 | 2014年04月30日 | |
182 | 屋面工程 |
60天 | 2014年03月01日 | 2014年04月29日 | |
183 | 找平层 |
7天 | 2014年03月01日 | 2014年03月07日 | |
184 | 屋面保温层 |
7天 | 2014年03月08日 | 2014年03月14日 | 183 |
185 | 屋面防水 |
7天 | 2014年03月15日 | 2014年03月21日 | 184 |
186 | 屋面保护层 |
10天 | 2014年03月22日 | 2014年03月31日 | 185 |
187 | 屋面铺瓦 |
29天 | 2014年04月01日 | 2014年04月29日 | 186 |
188 | 屋面防雷 |
5天 | 2014年04月16日 | 2014年04月20日 | |
189 | 栏杆安装 |
25天 | 2014年03月15日 | 2014年04月08日 | |
190 | 精装修工程(公共部分) |
60天 | 2014年03月20日 | 2014年05月18日 | |
191 | 水电安装工程 |
89天 | 2014年04月01日 | 2014年06月28日 | |
192 | 强电工程安装 |
80天 | 2014年04月01日 | 2014年06月19日 | |
193 | 弱电工程安装 |
70天 | 2014年04月10日 | 2014年06月18日 | |
194 | 给排水工程安装 |
80天 | 2014年04月10日 | 2014年06月28日 | |
195 | 防雷工程安装 |
20天 | 2014年05月01日 | 2014年05月20日 | |
196 | 配套工程 |
135天 | 2014年04月10日 | 2014年08月22日 | |
197 | 电子对讲工程安装 |
46天 | 2014年06月15日 | 2014年07月30日 | |
198 | 天然气工程安装 |
36天 | 2014年04月10日 | 2014年05月15日 | |
199 | 有线电视安装 |
31天 | 2014年07月01日 | 2014年07月31日 | |
200 | 电话宽带安装 |
31天 | 2014年07月01日 | 2014年07月31日 | |
201 | 对讲系统安装与调试 |
39天 | 2014年07月15日 | 2014年08月22日 | |
202 | 洋房地下车库部分 |
149天 | 2014年07月01日 | 2014年11月26日 | |
203 | 结构验收(6#、8#、10#楼) |
15天 | 2014年07月01日 | 2014年07月15日 | |
204 | 内墙抹灰 |
60天 | 2014年07月16日 | 2014年09月13日 | 203 |
205 | 地面工程 |
40天 | 2014年08月01日 | 2014年09月09日 | |
206 | 送排风系统安装 |
60天 | 2014年09月15日 | 2014年11月13日 | |
207 | 门安装 |
25天 | 2014年09月20日 | 2014年10月14日 | |
208 | 强弱电安装 |
81天 | 2014年09月01日 | 2014年11月20日 | |
209 | 消防工程 |
87天 | 2014年09月01日 | 2014年11月26日 | |
210 | 设备安装 |
72天 | 2014年09月01日 | 2014年11月11日 | |
211 | 商务中心、花园洋房室外工程 |
199天 | 2014年01月01日 | 2014年08月14日 | |
212 | 车库防水施工 |
10天 | 2014年01月01日 | 2014年01月10日 | |
213 | 车库防水保护层 |
4天 | 2014年01月16日 | 2014年01月19日 | |
214 | 室外土方回填 |
10天 | 2014年01月16日 | 2014年02月21日 | |
215 | 室外雨污水工程 |
28天 | 2014年01月10日 | 2014年03月05日 | |
216 | 室外热力工程 |
52天 | 2014年05月10日 | 2014年06月30日 | |
217 | 室外消防给水工程 |
10天 | 2014年03月12日 | 2014年03月21日 | |
218 | 室外生活给水工程 |
10天 | 2014年03月12日 | 2014年03月21日 | |
219 | 室外电力工程 |
45天 | 2014年07月01日 | 2014年08月14日 | |
220 | 室外电话、宽带工程 |
20天 | 2014年04月06日 | 2014年04月25日 | |
221 | 室外天然气工程 |
10天 | 2014年03月12日 | 2014年03月21日 | |
222 | 园区照明和绿化工程 |
47天 | 2014年03月15日 | 2014年04月30日 | |
223 | 道路铺装工程 |
42天 | 2014年03月20日 | 2014年04月30日 | |
224 | 周边防护以及可视监控 |
77天 | 2014年03月16日 | 2014年05月31日 | |
225 | 主入口景观大道 |
78天 | 2014年01月16日 | 2014年04月30日 | |
226 | 场地清理土方回填 |
25天 | 2014年02月16日 | 2014年03月12日 | |
227 | 管网施工 |
38天 | 2014年01月16日 | 2014年03月21日 | |
228 | 地形调整 |
17天 | 2014年03月10日 | 2014年03月26日 | |
229 | 放线打格 |
2天 | 2014年03月27日 | 2014年03月28日 | |
230 | 打点开挖 |
3天 | 2014年03月16日 | 2014年03月18日 | |
231 | 苗木定植 |
25天 | 2014年03月18日 | 2014年04月11日 | |
232 | 修剪整形 |
11天 | 2014年04月20日 | 2014年04月30日 | |
233 | 硬景施工 |
45天 | 2014年03月16日 | 2014年04月29日 | |
234 | 支架修剪微调、清扫退场准备进入后期养护 |
11天 | 2014年04月20日 | 2014年04月30日 | |
235 | 工程验收 |
239天 | 2014年10月10日 | 2015年06月30日 | |
236 | 消防验收 |
40天 | 2015年01月01日 | 2015年03月06日 | |
237 | 规划验收 |
20天 | 2015年03月06日 | 2015年03月25日 | |
238 | 防雷验收 |
20天 | 2014年10月10日 | 2014年10月29日 | |
239 | 环保验收 |
30天 | 2014年12月10日 | 2015年01月08日 | |
240 | 建筑节能验收 |
15天 | 2014年10月20日 | 2014年11月03日 | |
241 | 人防验收 |
27天 | 2015年01月05日 | 2015年01月31日 | |
242 | 自来水、天然气及热力验收 |
31天 | 2014年12月01日 | 2014年12月31日 | |
243 | 综合验收 |
30天 | 2015年04月01日 | 2015年04月30日 | |
244 | 资料归档 |
45天 | 2015年04月01日 | 2015年05月15日 | |
245 | 分户验收及交房 |
61天 | 2015年05月01日 | 2015年06月30日 |
