腾讯滨海大厦项目精装修专业分包工程Ш标段| 文件编号 | 6457 | 工期 | 366天 | 开始时间 | 2015-04-01 | 结束时间 | 2016-03-31 |
| 任务数 | 99K | 整理日期 | 2019/5/17 | 下载次数 | 3899次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

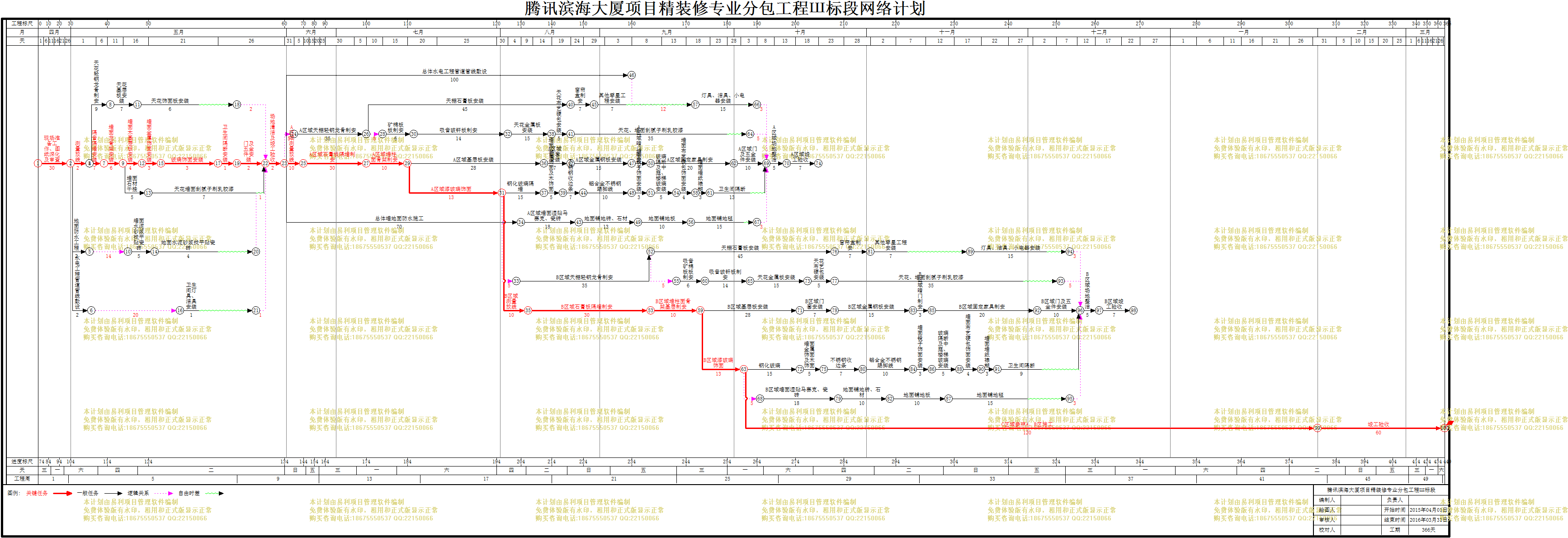

| 腾讯滨海大厦项目精装修专业分包工程Ш标段 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
| 1 | 施工准备 |
30天 | 2015年04月01日 | 2015年04月30日 |
| 2 | 现场准备工作、图纸深化及审查 |
30天 | 2015年04月01日 | 2015年04月30日 |
| 3 | 样板工序竣工 |
30天 | 2015年05月01日 | 2015年05月30日 |
| 4 | 测量放线 |
2天 | 2015年05月01日 | 2015年05月02日 |
| 5 | 隔音隔墙安装 |
7天 | 2015年05月03日 | 2015年05月09日 |
| 6 | 墙面龙骨架安装 |
6天 | 2015年05月10日 | 2015年05月15日 |
| 7 | 墙面木基层板安装 |
4天 | 2015年05月16日 | 2015年05月19日 |
| 8 | 墙面金属饰面安装 |
3天 | 2015年05月20日 | 2015年05月22日 |
| 9 | 玻璃饰面安装 |
3天 | 2015年05月23日 | 2015年05月25日 |
| 10 | 卫生间隔断安装 |
1天 | 2015年05月26日 | 2015年05月26日 |
| 11 | 门及五金件安装 |
2天 | 2015年05月27日 | 2015年05月28日 |
| 12 | 场地清洁及竣工验收 |
2天 | 2015年05月29日 | 2015年05月30日 |
| 13 | 墙面石材干挂 |
5天 | 2015年05月16日 | 2015年05月20日 |
| 14 | 天花墙面刮腻子刷乳胶漆 |
7天 | 2015年05月21日 | 2015年05月27日 |
| 15 | 天花轻钢龙骨制安 |
9天 | 2015年05月03日 | 2015年05月11日 |
| 16 | 天花基层板安装 |
7天 | 2015年05月12日 | 2015年05月18日 |
| 17 | 天花饰面板安装 |
6天 | 2015年05月19日 | 2015年05月24日 |
| 18 | 地面防水工程 |
2天 | 2015年05月01日 | 2015年05月02日 |
| 19 | 墙面水泥砂浆找平贴瓷砖 |
5天 | 2015年05月17日 | 2015年05月21日 |
| 20 | 地面水泥砂浆找平贴瓷砖 |
4天 | 2015年05月22日 | 2015年05月25日 |
| 21 | 水电工程管道管线敷设 |
2天 | 2015年05月01日 | 2015年05月02日 |
| 22 | 卫生间灯具、洁具安装 |
1天 | 2015年05月24日 | 2015年05月24日 |
| 23 | A区域初步竣工 |
145天 | 2015年05月31日 | 2015年10月22日 |
| 24 | A区域测量放线 |
10天 | 2015年05月31日 | 2015年06月09日 |
| 25 | A区域石膏板隔墙制安 |
30天 | 2015年06月10日 | 2015年07月09日 |
| 26 | A区域墙柱面骨架制安 |
10天 | 2015年07月10日 | 2015年07月19日 |
| 27 | A区域基层板安装 |
28天 | 2015年07月20日 | 2015年08月16日 |
| 28 | A区域门套安装 |
7天 | 2015年08月17日 | 2015年08月23日 |
| 29 | A区域金属钢板安装 |
15天 | 2015年08月24日 | 2015年09月07日 |
| 30 | A区域暗门制安 |
3天 | 2015年09月08日 | 2015年09月10日 |
| 31 | A区域固定家具制安 |
20天 | 2015年09月11日 | 2015年09月30日 |
| 32 | A区域门及五金件安装 |
10天 | 2015年10月01日 | 2015年10月10日 |
| 33 | A区域场地整洁 |
5天 | 2015年10月11日 | 2015年10月15日 |
| 34 | A区域竣工验收 |
7天 | 2015年10月16日 | 2015年10月22日 |
| 35 | A区域天棚轻钢龙骨制安 |
35天 | 2015年06月05日 | 2015年07月09日 |
| 36 | 天棚石膏板安装 |
45天 | 2015年07月10日 | 2015年08月23日 |
| 37 | 窗帘盒制安 |
7天 | 2015年08月24日 | 2015年08月30日 |
| 38 | 其他零星工程安装 |
7天 | 2015年08月31日 | 2015年09月06日 |
| 39 | 矿棉板板制安 |
6天 | 2015年07月15日 | 2015年07月20日 |
| 40 | 吸音玻钎板制安 |
14天 | 2015年07月21日 | 2015年08月03日 |
| 41 | 天花金属板安装 |
15天 | 2015年08月04日 | 2015年08月18日 |
| 42 | 天花布艺硬包安装 |
5天 | 2015年08月19日 | 2015年08月23日 |
| 43 | 天花、墙面刮腻子刷乳胶漆 |
35天 | 2015年08月24日 | 2015年09月27日 |
| 44 | 灯具、洁具、小电器安装 |
15天 | 2015年09月20日 | 2015年10月04日 |
| 45 | A区域漆玻璃饰面 |
13天 | 2015年07月20日 | 2015年08月01日 |
| 46 | 铝合金不锈钢踢脚线 |
10天 | 2015年08月29日 | 2015年09月07日 |
| 47 | 钢化玻璃隔墙 |
15天 | 2015年08月02日 | 2015年08月16日 |
| 48 | 墙面金属饰面及木饰面 |
5天 | 2015年08月17日 | 2015年08月21日 |
| 49 | 不锈钢收边条 |
7天 | 2015年08月22日 | 2015年08月28日 |
| 50 | 墙面镜子饰面安装 |
3天 | 2015年09月08日 | 2015年09月10日 |
| 51 | 墙面布艺硬包饰面安装 |
4天 | 2015年09月16日 | 2015年09月19日 |
| 52 | 玻璃隔断及中庭、楼梯玻璃安装 |
5天 | 2015年09月11日 | 2015年09月15日 |
| 53 | 墙面墙纸裱糊 |
3天 | 2015年09月20日 | 2015年09月22日 |
| 54 | 卫生间隔断 |
13天 | 2015年09月23日 | 2015年10月05日 |
| 55 | A区域墙面湿贴马赛克、瓷砖 |
18天 | 2015年08月09日 | 2015年08月26日 |
| 56 | 地面铺地砖、石材 |
13天 | 2015年08月27日 | 2015年09月08日 |
| 57 | 地面铺地板 |
10天 | 2015年09月09日 | 2015年09月18日 |
| 58 | 地面铺地毯 |
15天 | 2015年09月19日 | 2015年10月03日 |
| 59 | B区域初步竣工 |
145天 | 2015年08月02日 | 2015年12月24日 |
| 60 | B区域测量放线 |
10天 | 2015年08月02日 | 2015年08月11日 |
| 61 | B区域石膏板隔墙制安 |
30天 | 2015年08月12日 | 2015年09月10日 |
| 62 | B区域墙柱面骨架基层制安 |
10天 | 2015年09月11日 | 2015年09月20日 |
| 63 | B区域基层板安装 |
28天 | 2015年09月21日 | 2015年10月18日 |
| 64 | B区域门套安装 |
7天 | 2015年10月19日 | 2015年10月25日 |
| 65 | B区域金属钢板安装 |
15天 | 2015年10月26日 | 2015年11月09日 |
| 66 | B区域暗门制安 |
3天 | 2015年11月10日 | 2015年11月12日 |
| 67 | B区域固定家具制安 |
20天 | 2015年11月13日 | 2015年12月02日 |
| 68 | B区域门及五金件安装 |
10天 | 2015年12月03日 | 2015年12月12日 |
| 69 | B区域场地整洁 |
5天 | 2015年12月13日 | 2015年12月17日 |
| 70 | B区域竣工验收 |
7天 | 2015年12月18日 | 2015年12月24日 |
| 71 | B区域天棚轻钢龙骨制安 |
35天 | 2015年08月07日 | 2015年09月10日 |
| 72 | 天棚石膏板安装 |
45天 | 2015年09月11日 | 2015年10月25日 |
| 73 | 窗帘盒制安 |
7天 | 2015年10月26日 | 2015年11月01日 |
| 74 | 其他零星工程安装 |
7天 | 2015年11月02日 | 2015年11月08日 |
| 75 | 吸音矿棉板板制安 |
6天 | 2015年09月16日 | 2015年09月21日 |
| 76 | 吸音玻钎板制安 |
14天 | 2015年09月22日 | 2015年10月05日 |
| 77 | 天花金属板安装 |
15天 | 2015年10月06日 | 2015年10月20日 |
| 78 | 天花布艺硬包安装 |
5天 | 2015年10月21日 | 2015年10月25日 |
| 79 | 天花、墙面刮腻子刷乳胶漆 |
35天 | 2015年10月26日 | 2015年11月29日 |
| 80 | 灯具、洁具、小电器安装 |
15天 | 2015年11月20日 | 2015年12月04日 |
| 81 | B区域漆玻璃饰面 |
13天 | 2015年09月21日 | 2015年10月03日 |
| 82 | 铝合金不锈钢踢脚线 |
10天 | 2015年10月31日 | 2015年11月09日 |
| 83 | 钢化玻璃 |
15天 | 2015年10月04日 | 2015年10月18日 |
| 84 | 墙面金属饰面及木饰面 |
5天 | 2015年10月19日 | 2015年10月23日 |
| 85 | 不锈钢收边条 |
7天 | 2015年10月24日 | 2015年10月30日 |
| 86 | 墙面镜子饰面安装 |
3天 | 2015年11月10日 | 2015年11月12日 |
| 87 | 墙面布艺硬包饰面安装 |
4天 | 2015年11月18日 | 2015年11月21日 |
| 88 | 玻璃隔断及中庭、楼梯玻璃安装 |
5天 | 2015年11月13日 | 2015年11月17日 |
| 89 | 墙面墙纸裱糊 |
3天 | 2015年11月22日 | 2015年11月24日 |
| 90 | 卫生间隔断 |
9天 | 2015年11月25日 | 2015年12月03日 |
| 91 | B区域墙面湿贴马赛克、瓷砖 |
18天 | 2015年10月09日 | 2015年10月26日 |
| 92 | 地面铺地砖、石材 |
10天 | 2015年10月27日 | 2015年11月05日 |
| 93 | 地面铺地板 |
10天 | 2015年11月06日 | 2015年11月15日 |
| 94 | 地面铺地毯 |
15天 | 2015年11月16日 | 2015年11月30日 |
| 95 | C区域初步竣工 |
120天 | 2015年10月04日 | 2016年01月31日 |
| 96 | C区域参照A、B区施工 |
120天 | 2015年10月04日 | 2016年01月31日 |
| 97 | 竣工验收 |
60天 | 2016年02月01日 | 2016年03月31日 |
| 98 | 总体墙地面防水施工 |
70天 | 2015年05月31日 | 2015年08月08日 |
| 99 | 总体水电工程管道管线敷设 |
100天 | 2015年05月31日 | 2015年09月07日 |
