北海市海城区第十八小学(食堂、运动场、学生宿舍楼及教职工周转房)工程| 文件编号 | 6419 | 工期 | 90天 | 开始时间 | 2015-10-20 | 结束时间 | 2016-01-17 |
| 任务数 | 127K | 整理日期 | 2019/5/17 | 下载次数 | 3900次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

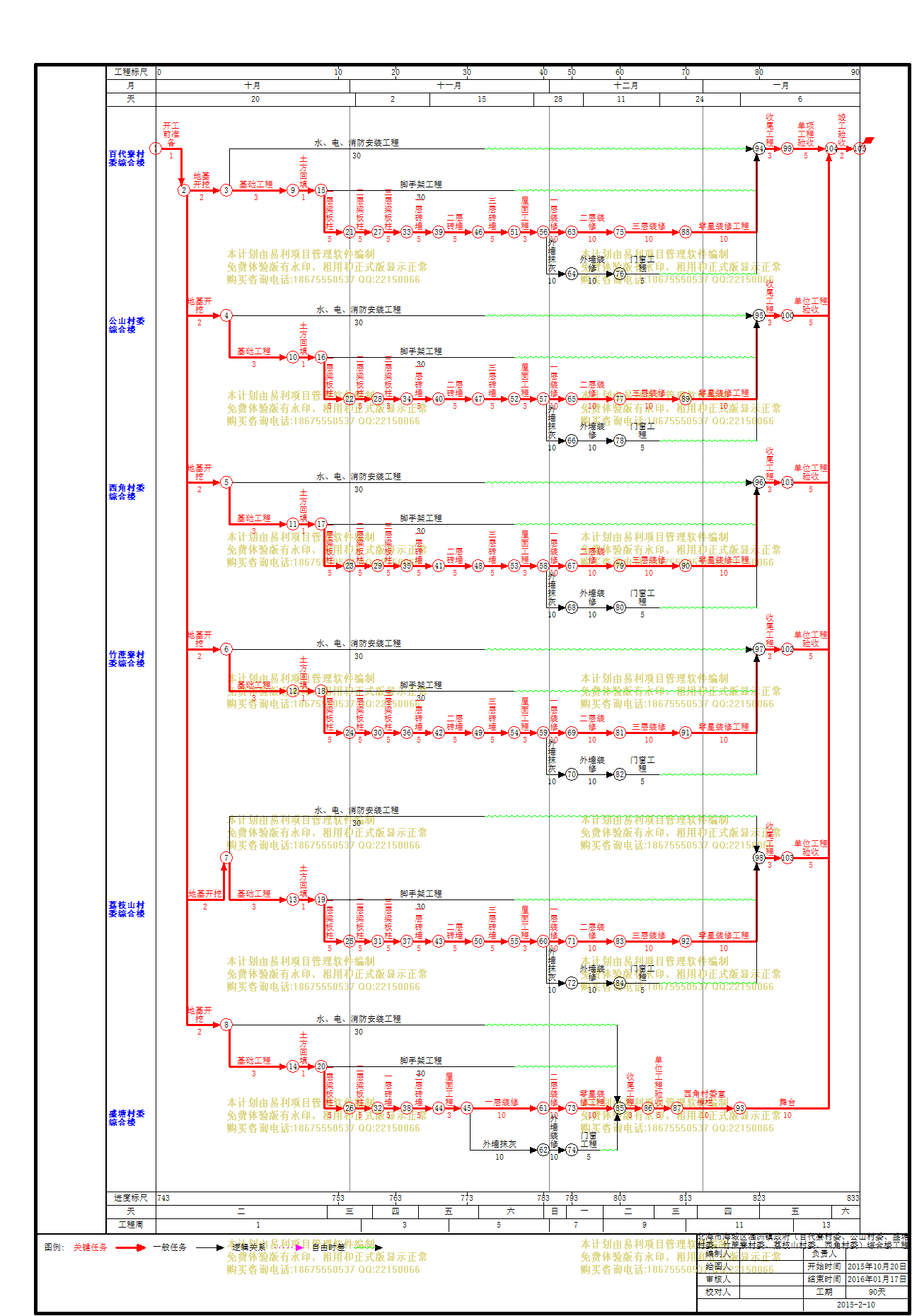

| 北海市海城区第十八小学(食堂、运动场、学生宿舍楼及教职工周转房)工程 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
| 1 | 开工前准备 |
1天 | 2015年10月20日 | 2015年10月20日 | ||
| 2 | 地基开挖 |
2天 | 2015年10月21日 | 2015年10月22日 | 1 | |
| 3 | 水、电、消防安装工程 |
30天 | 2015年10月23日 | 2015年11月21日 | 2 | |
| 4 | 基础工程 |
3天 | 2015年10月23日 | 2015年10月25日 | 2 | |
| 5 | 土方回填 |
1天 | 2015年10月26日 | 2015年10月26日 | 4 | |
| 6 | 脚手架工程 |
30天 | 2015年10月27日 | 2015年11月25日 | 5 | |
| 7 | 一层梁板柱 |
5天 | 2015年10月27日 | 2015年10月31日 | 5 | |
| 8 | 二层梁板柱 |
5天 | 2015年11月01日 | 2015年11月05日 | 7 | |
| 9 | 三层梁板柱 |
5天 | 2015年11月06日 | 2015年11月10日 | 8 | |
| 10 | 一层砖墙 |
5天 | 2015年11月11日 | 2015年11月15日 | 9 | |
| 11 | 二层砖墙 |
5天 | 2015年11月16日 | 2015年11月20日 | 10 | |
| 12 | 三层砖墙 |
5天 | 2015年11月21日 | 2015年11月25日 | 11 | |
| 13 | 屋面工程 |
3天 | 2015年11月26日 | 2015年11月28日 | 12 | |
| 14 | 一层装修 |
10天 | 2015年11月29日 | 2015年12月08日 | 13 | |
| 15 | 二层装修 |
10天 | 2015年12月09日 | 2015年12月18日 | 14 | |
| 16 | 三层装修 |
10天 | 2015年12月19日 | 2015年12月28日 | 15 | |
| 17 | 零星装修工程 |
10天 | 2015年12月29日 | 2016年01月07日 | 16 | |
| 18 | 外墙抹灰 |
10天 | 2015年11月29日 | 2015年12月08日 | 13 | |
| 19 | 外墙装修 |
10天 | 2015年12月09日 | 2015年12月18日 | 18 | |
| 20 | 门窗工程 |
5天 | 2015年12月19日 | 2015年12月23日 | 19 | |
| 21 | 收尾工程 |
3天 | 2016年01月08日 | 2016年01月10日 | 6,3,17,20 | |
| 22 | 单项工程验收 |
5天 | 2016年01月11日 | 2016年01月15日 | 21 | |
| 23 | 地基开挖 |
2天 | 2015年10月21日 | 2015年10月22日 | 1 | |
| 24 | 水、电、消防安装工程 |
30天 | 2015年10月23日 | 2015年11月21日 | 23 | |
| 25 | 基础工程 |
3天 | 2015年10月23日 | 2015年10月25日 | 23 | |
| 26 | 土方回填 |
1天 | 2015年10月26日 | 2015年10月26日 | 25 | |
| 27 | 脚手架工程 |
30天 | 2015年10月27日 | 2015年11月25日 | 26 | |
| 28 | 一层梁板柱 |
5天 | 2015年10月27日 | 2015年10月31日 | 26 | |
| 29 | 二层梁板柱 |
5天 | 2015年11月01日 | 2015年11月05日 | 28 | |
| 30 | 三层梁板柱 |
5天 | 2015年11月06日 | 2015年11月10日 | 29 | |
| 31 | 一层砖墙 |
5天 | 2015年11月11日 | 2015年11月15日 | 30 | |
| 32 | 二层砖墙 |
5天 | 2015年11月16日 | 2015年11月20日 | 31 | |
| 33 | 三层砖墙 |
5天 | 2015年11月21日 | 2015年11月25日 | 32 | |
| 34 | 屋面工程 |
3天 | 2015年11月26日 | 2015年11月28日 | 33 | |
| 35 | 一层装修 |
10天 | 2015年11月29日 | 2015年12月08日 | 34 | |
| 36 | 二层装修 |
10天 | 2015年12月09日 | 2015年12月18日 | 35 | |
| 37 | 三层装修 |
10天 | 2015年12月19日 | 2015年12月28日 | 36 | |
| 38 | 零星装修工程 |
10天 | 2015年12月29日 | 2016年01月07日 | 37 | |
| 39 | 外墙抹灰 |
10天 | 2015年11月29日 | 2015年12月08日 | 34 | |
| 40 | 外墙装修 |
10天 | 2015年12月09日 | 2015年12月18日 | 39 | |
| 41 | 门窗工程 |
5天 | 2015年12月19日 | 2015年12月23日 | 40 | |
| 42 | 收尾工程 |
3天 | 2016年01月08日 | 2016年01月10日 | 41,38,27,24 | |
| 43 | 单位工程验收 |
5天 | 2016年01月11日 | 2016年01月15日 | 42 | |
| 44 | 地基开挖 |
2天 | 2015年10月21日 | 2015年10月22日 | 1 | |
| 45 | 水、电、消防安装工程 |
30天 | 2015年10月23日 | 2015年11月21日 | 44 | |
| 46 | 基础工程 |
3天 | 2015年10月23日 | 2015年10月25日 | 44 | |
| 47 | 土方回填 |
1天 | 2015年10月26日 | 2015年10月26日 | 46 | |
| 48 | 脚手架工程 |
30天 | 2015年10月27日 | 2015年11月25日 | 47 | |
| 49 | 一层梁板柱 |
5天 | 2015年10月27日 | 2015年10月31日 | 47 | |
| 50 | 二层梁板柱 |
5天 | 2015年11月01日 | 2015年11月05日 | 49 | |
| 51 | 三层梁板柱 |
5天 | 2015年11月06日 | 2015年11月10日 | 50 | |
| 52 | 一层砖墙 |
5天 | 2015年11月11日 | 2015年11月15日 | 51 | |
| 53 | 二层砖墙 |
5天 | 2015年11月16日 | 2015年11月20日 | 52 | |
| 54 | 三层砖墙 |
5天 | 2015年11月21日 | 2015年11月25日 | 53 | |
| 55 | 屋面工程 |
3天 | 2015年11月26日 | 2015年11月28日 | 54 | |
| 56 | 一层装修 |
10天 | 2015年11月29日 | 2015年12月08日 | 55 | |
| 57 | 二层装修 |
10天 | 2015年12月09日 | 2015年12月18日 | 56 | |
| 58 | 三层装修 |
10天 | 2015年12月19日 | 2015年12月28日 | 57 | |
| 59 | 零星装修工程 |
10天 | 2015年12月29日 | 2016年01月07日 | 58 | |
| 60 | 外墙抹灰 |
10天 | 2015年11月29日 | 2015年12月08日 | 55 | |
| 61 | 外墙装修 |
10天 | 2015年12月09日 | 2015年12月18日 | 60 | |
| 62 | 门窗工程 |
5天 | 2015年12月19日 | 2015年12月23日 | 61 | |
| 63 | 收尾工程 |
3天 | 2016年01月08日 | 2016年01月10日 | 62,59,48,45 | |
| 64 | 单位工程验收 |
5天 | 2016年01月11日 | 2016年01月15日 | 63 | |
| 65 | 地基开挖 |
2天 | 2015年10月21日 | 2015年10月22日 | 1 | |
| 66 | 水、电、消防安装工程 |
30天 | 2015年10月23日 | 2015年11月21日 | 65 | |
| 67 | 基础工程 |
3天 | 2015年10月23日 | 2015年10月25日 | 65 | |
| 68 | 土方回填 |
1天 | 2015年10月26日 | 2015年10月26日 | 67 | |
| 69 | 脚手架工程 |
30天 | 2015年10月27日 | 2015年11月25日 | 68 | |
| 70 | 一层梁板柱 |
5天 | 2015年10月27日 | 2015年10月31日 | 68 | |
| 71 | 二层梁板柱 |
5天 | 2015年11月01日 | 2015年11月05日 | 70 | |
| 72 | 三层梁板柱 |
5天 | 2015年11月06日 | 2015年11月10日 | 71 | |
| 73 | 一层砖墙 |
5天 | 2015年11月11日 | 2015年11月15日 | 72 | |
| 74 | 二层砖墙 |
5天 | 2015年11月16日 | 2015年11月20日 | 73 | |
| 75 | 三层砖墙 |
5天 | 2015年11月21日 | 2015年11月25日 | 74 | |
| 76 | 屋面工程 |
3天 | 2015年11月26日 | 2015年11月28日 | 75 | |
| 77 | 一层装修 |
10天 | 2015年11月29日 | 2015年12月08日 | 76 | |
| 78 | 二层装修 |
10天 | 2015年12月09日 | 2015年12月18日 | 77 | |
| 79 | 三层装修 |
10天 | 2015年12月19日 | 2015年12月28日 | 78 | |
| 80 | 零星装修工程 |
10天 | 2015年12月29日 | 2016年01月07日 | 79 | |
| 81 | 外墙抹灰 |
10天 | 2015年11月29日 | 2015年12月08日 | 76 | |
| 82 | 外墙装修 |
10天 | 2015年12月09日 | 2015年12月18日 | 81 | |
| 83 | 门窗工程 |
5天 | 2015年12月19日 | 2015年12月23日 | 82 | |
| 84 | 收尾工程 |
3天 | 2016年01月08日 | 2016年01月10日 | 83,80,69,66 | |
| 85 | 单位工程验收 |
5天 | 2016年01月11日 | 2016年01月15日 | 84 | |
| 86 | 地基开挖 |
2天 | 2015年10月21日 | 2015年10月22日 | 1 | |
| 87 | 水、电、消防安装工程 |
30天 | 2015年10月23日 | 2015年11月21日 | 86 | |
| 88 | 基础工程 |
3天 | 2015年10月23日 | 2015年10月25日 | 86 | |
| 89 | 土方回填 |
1天 | 2015年10月26日 | 2015年10月26日 | 88 | |
| 90 | 脚手架工程 |
30天 | 2015年10月27日 | 2015年11月25日 | 89 | |
| 91 | 一层梁板柱 |
5天 | 2015年10月27日 | 2015年10月31日 | 89 | |
| 92 | 二层梁板柱 |
5天 | 2015年11月01日 | 2015年11月05日 | 91 | |
| 93 | 三层梁板柱 |
5天 | 2015年11月06日 | 2015年11月10日 | 92 | |
| 94 | 一层砖墙 |
5天 | 2015年11月11日 | 2015年11月15日 | 93 | |
| 95 | 二层砖墙 |
5天 | 2015年11月16日 | 2015年11月20日 | 94 | |
| 96 | 三层砖墙 |
5天 | 2015年11月21日 | 2015年11月25日 | 95 | |
| 97 | 屋面工程 |
3天 | 2015年11月26日 | 2015年11月28日 | 96 | |
| 98 | 一层装修 |
10天 | 2015年11月29日 | 2015年12月08日 | 97 | |
| 99 | 二层装修 |
10天 | 2015年12月09日 | 2015年12月18日 | 98 | |
| 100 | 三层装修 |
10天 | 2015年12月19日 | 2015年12月28日 | 99 | |
| 101 | 零星装修工程 |
10天 | 2015年12月29日 | 2016年01月07日 | 100 | |
| 102 | 外墙抹灰 |
10天 | 2015年11月29日 | 2015年12月08日 | 97 | |
| 103 | 外墙装修 |
10天 | 2015年12月09日 | 2015年12月18日 | 102 | |
| 104 | 门窗工程 |
5天 | 2015年12月19日 | 2015年12月23日 | 103 | |
| 105 | 收尾工程 |
3天 | 2016年01月08日 | 2016年01月10日 | 104,101,90,87 | |
| 106 | 单位工程验收 |
5天 | 2016年01月11日 | 2016年01月15日 | 105 | |
| 107 | 地基开挖 |
2天 | 2015年10月21日 | 2015年10月22日 | 1 | |
| 108 | 水、电、消防安装工程 |
30天 | 2015年10月23日 | 2015年11月21日 | 107 | |
| 109 | 基础工程 |
3天 | 2015年10月23日 | 2015年10月25日 | 107 | |
| 110 | 土方回填 |
1天 | 2015年10月26日 | 2015年10月26日 | 109 | |
| 111 | 脚手架工程 |
30天 | 2015年10月27日 | 2015年11月25日 | 110 | |
| 112 | 一层梁板柱 |
5天 | 2015年10月27日 | 2015年10月31日 | 110 | |
| 113 | 二层梁板柱 |
5天 | 2015年11月01日 | 2015年11月05日 | 112 | |
| 114 | 一层砖墙 |
5天 | 2015年11月06日 | 2015年11月10日 | 113 | |
| 115 | 二层砖墙 |
5天 | 2015年11月11日 | 2015年11月15日 | 114 | |
| 116 | 屋面工程 |
3天 | 2015年11月16日 | 2015年11月18日 | 115 | |
| 117 | 一层装修 |
10天 | 2015年11月19日 | 2015年11月28日 | 116 | |
| 118 | 二层装修 |
10天 | 2015年11月29日 | 2015年12月08日 | 117 | |
| 119 | 零星装修工程 |
10天 | 2015年12月09日 | 2015年12月18日 | 118 | |
| 120 | 外墙抹灰 |
10天 | 2015年11月19日 | 2015年11月28日 | 116 | |
| 121 | 外墙装修 |
10天 | 2015年11月29日 | 2015年12月08日 | 120 | |
| 122 | 门窗工程 |
5天 | 2015年12月09日 | 2015年12月13日 | 121 | |
| 123 | 收尾工程 |
3天 | 2015年12月19日 | 2015年12月21日 | 122,108,119,111 | |
| 124 | 单位工程验收 |
5天 | 2015年12月22日 | 2015年12月26日 | 123 | |
| 125 | 西角村委宣传栏 |
10天 | 2015年12月27日 | 2016年01月05日 | 124 | |
| 126 | 舞台 |
10天 | 2016年01月06日 | 2016年01月15日 | 125 | |
| 127 | 竣工验收 |
2天 | 2016年01月16日 | 2016年01月17日 | 106,64,43,22,85,126 |
