乐清市三环路(宁康西路至城西大道)建设工程及乐清市区城西大道建设工程一期(三环路-乐湖路)| 文件编号 | 6322 | 工期 | 720天 | 开始时间 | 2016-05-05 | 结束时间 | 2018-04-24 |
| 任务数 | 52K | 整理日期 | 2019/5/17 | 下载次数 | 3899次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

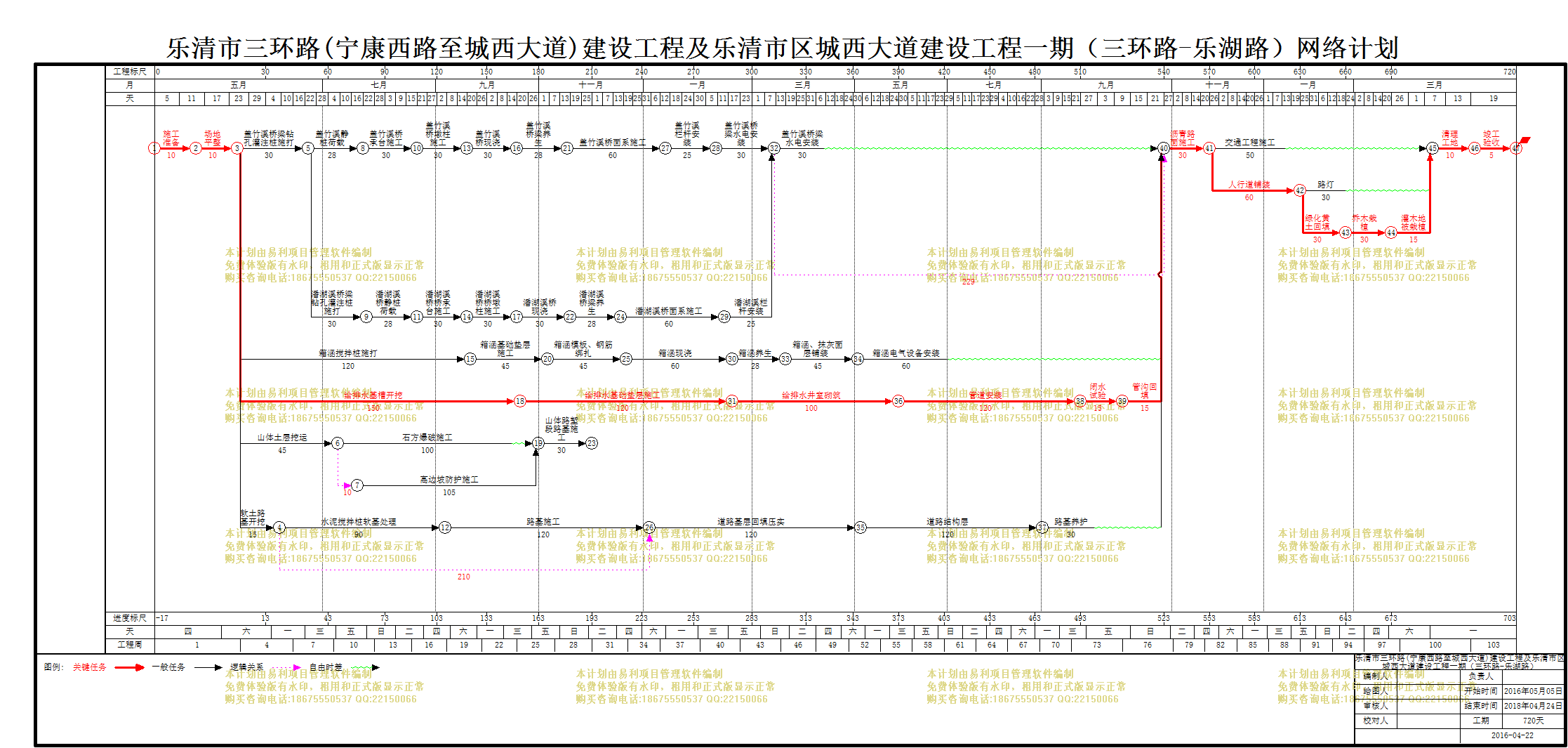

| 乐清市三环路(宁康西路至城西大道)建设工程及乐清市区城西大道建设工程一期(三环路-乐湖路) | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
| 1 | 施工准备 |
10天 | 2016年05月05日 | 2016年05月14日 |
| 2 | 场地平整 |
10天 | 2016年05月15日 | 2016年05月24日 |
| 3 | 盖竹溪桥梁钻孔灌注桩施打 |
30天 | 2016年05月25日 | 2016年06月23日 |
| 4 | 盖竹溪静桩荷载 |
28天 | 2016年06月24日 | 2016年07月21日 |
| 5 | 盖竹溪桥承台施工 |
30天 | 2016年07月22日 | 2016年08月20日 |
| 6 | 盖竹溪桥墩柱施工 |
30天 | 2016年08月21日 | 2016年09月19日 |
| 7 | 盖竹溪桥现浇 |
30天 | 2016年09月20日 | 2016年10月19日 |
| 8 | 盖竹溪桥梁养生 |
28天 | 2016年10月20日 | 2016年11月16日 |
| 9 | 盖竹溪桥面系施工 |
60天 | 2016年11月17日 | 2017年01月15日 |
| 10 | 盖竹溪栏杆安装 |
25天 | 2017年01月16日 | 2017年02月09日 |
| 11 | 盖竹溪桥梁水电安装 |
30天 | 2017年02月10日 | 2017年03月11日 |
| 12 | 潘湖溪桥梁钻孔灌注桩施打 |
30天 | 2016年06月24日 | 2016年07月23日 |
| 13 | 潘湖溪桥静桩荷载 |
28天 | 2016年07月24日 | 2016年08月20日 |
| 14 | 潘湖溪桥桥承台施工 |
30天 | 2016年08月21日 | 2016年09月19日 |
| 15 | 潘湖溪桥桥墩柱施工 |
30天 | 2016年09月20日 | 2016年10月19日 |
| 16 | 潘湖溪桥现浇 |
30天 | 2016年10月20日 | 2016年11月18日 |
| 17 | 潘湖溪桥梁养生 |
28天 | 2016年11月19日 | 2016年12月16日 |
| 18 | 潘湖溪桥面系施工 |
60天 | 2016年12月17日 | 2017年02月14日 |
| 19 | 潘湖溪栏杆安装 |
25天 | 2017年02月15日 | 2017年03月11日 |
| 20 | 盖竹溪桥梁水电安装 |
30天 | 2017年03月12日 | 2017年04月10日 |
| 21 | 箱涵搅拌桩施打 |
120天 | 2016年05月25日 | 2016年09月21日 |
| 22 | 箱涵基础垫层施工 |
45天 | 2016年09月22日 | 2016年11月05日 |
| 23 | 箱涵模板、钢筋绑扎 |
45天 | 2016年11月06日 | 2016年12月20日 |
| 24 | 箱涵现浇 |
60天 | 2016年12月21日 | 2017年02月18日 |
| 25 | 箱涵养生 |
28天 | 2017年02月19日 | 2017年03月18日 |
| 26 | 箱涵、抹灰面层铺装 |
45天 | 2017年03月19日 | 2017年05月02日 |
| 27 | 箱涵电气设备安装 |
60天 | 2017年05月03日 | 2017年07月01日 |
| 28 | 给排水基槽开挖 |
150天 | 2016年05月25日 | 2016年10月21日 |
| 29 | 给排水基础垫层施工 |
120天 | 2016年10月22日 | 2017年02月18日 |
| 30 | 给排水井室砌筑 |
100天 | 2017年02月19日 | 2017年05月29日 |
| 31 | 管道安装 |
120天 | 2017年05月30日 | 2017年09月26日 |
| 32 | 闭水试验 |
15天 | 2017年09月27日 | 2017年10月11日 |
| 33 | 管沟回填 |
15天 | 2017年10月12日 | 2017年10月26日 |
| 34 | 山体土层挖运 |
45天 | 2016年05月25日 | 2016年07月08日 |
| 35 | 石方爆破施工 |
100天 | 2016年07月09日 | 2016年10月16日 |
| 36 | 高边坡防护施工 |
105天 | 2016年07月19日 | 2016年10月31日 |
| 37 | 山体路堑段路基施工 |
30天 | 2016年11月01日 | 2016年11月30日 |
| 38 | 软土路基开挖 |
15天 | 2016年05月25日 | 2016年06月08日 |
| 39 | 水泥搅拌桩软基处理 |
90天 | 2016年06月09日 | 2016年09月06日 |
| 40 | 路基施工 |
120天 | 2016年09月07日 | 2017年01月04日 |
| 41 | 道路基层回填压实 |
120天 | 2017年01月05日 | 2017年05月04日 |
| 42 | 道路结构层 |
120天 | 2017年05月05日 | 2017年09月01日 |
| 43 | 路基养护 |
30天 | 2017年09月02日 | 2017年10月01日 |
| 44 | 沥青路面施工 |
30天 | 2017年10月27日 | 2017年11月25日 |
| 45 | 交通工程施工 |
50天 | 2017年11月26日 | 2018年01月14日 |
| 46 | 人行道铺装 |
60天 | 2017年11月26日 | 2018年01月24日 |
| 47 | 路灯 |
30天 | 2018年01月25日 | 2018年02月23日 |
| 48 | 绿化黄土回填 |
30天 | 2018年01月25日 | 2018年02月23日 |
| 49 | 乔木栽植 |
30天 | 2018年02月24日 | 2018年03月25日 |
| 50 | 灌木地被栽植 |
15天 | 2018年03月26日 | 2018年04月09日 |
| 51 | 清理工地 |
10天 | 2018年04月10日 | 2018年04月19日 |
| 52 | 竣工验收 |
5天 | 2018年04月20日 | 2018年04月24日 |
