 B地块总控计划

B地块总控计划

文件编号 6258 工期 413天 开始时间 2014-08-04 结束时间 2015-09-20
任务数 28K 整理日期 2019/5/17 下载次数 3888
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

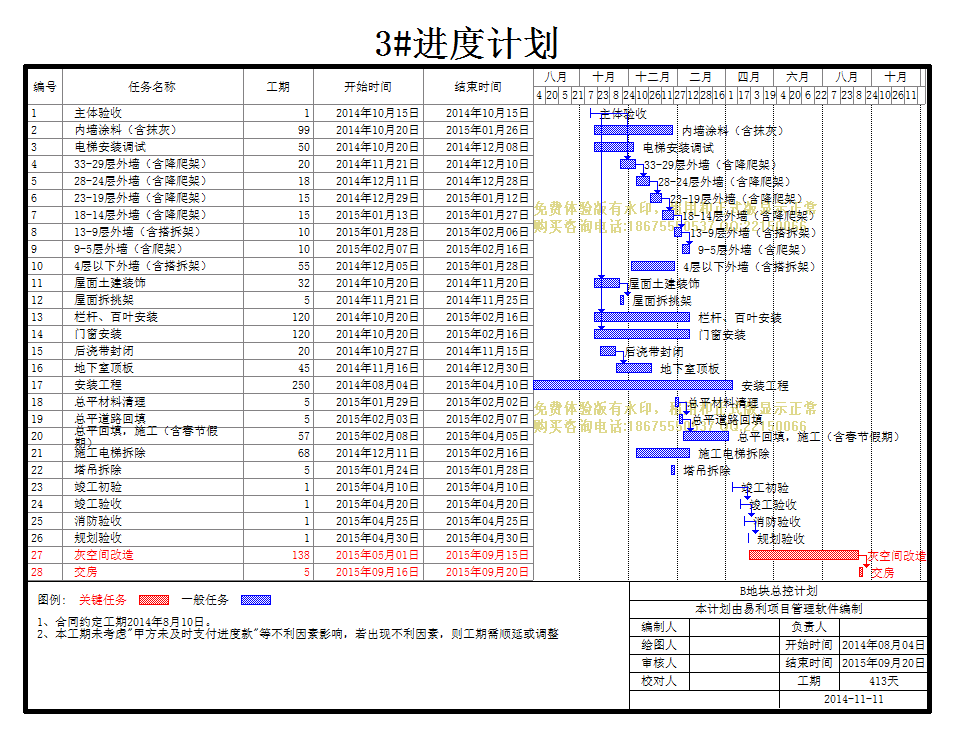

B地块总控计划

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
主体验收
1天 2014年10月15日 2014年10月15日
2
内墙涂料(含抹灰)
99天 2014年10月20日 2015年01月26日
3
电梯安装调试
50天 2014年10月20日 2014年12月08日
4
33-29层外墙(含降爬架)
20天 2014年11月21日 2014年12月10日 1
5
28-24层外墙(含降爬架)
18天 2014年12月11日 2014年12月28日 4
6
23-19层外墙(含降爬架)
15天 2014年12月29日 2015年01月12日 5
7
18-14层外墙(含降爬架)
15天 2015年01月13日 2015年01月27日 6
8
13-9层外墙(含搭拆架)
10天 2015年01月28日 2015年02月06日 7
9
9-5层外墙(含爬架)
10天 2015年02月07日 2015年02月16日 8
10
4层以下外墙(含搭拆架)
55天 2014年12月05日 2015年01月28日
11
屋面土建装饰
32天 2014年10月20日 2014年11月20日 1[FS+4]
12
屋面拆挑架
5天 2014年11月21日 2014年11月25日 11
13
栏杆、百叶安装
120天 2014年10月20日 2015年02月16日 1[FS+4]
14
门窗安装
120天 2014年10月20日 2015年02月16日 1[FS+4]
15
后浇带封闭
20天 2014年10月27日 2014年11月15日
16
地下室顶板
45天 2014年11月16日 2014年12月30日 15
17
安装工程
250天 2014年08月04日 2015年04月10日
18
总平材料清理
5天 2015年01月29日 2015年02月02日
19
总平道路回填
5天 2015年02月03日 2015年02月07日 18
20
总平回填,施工(含春节假期)
57天 2015年02月08日 2015年04月05日 19
21
施工电梯拆除
68天 2014年12月11日 2015年02月16日
22
塔吊拆除
5天 2015年01月24日 2015年01月28日
23
竣工初验
1天 2015年04月10日 2015年04月10日
24
竣工验收
1天 2015年04月20日 2015年04月20日 23[FS+9]
25
消防验收
1天 2015年04月25日 2015年04月25日 24[FS+4]
26
规划验收
1天 2015年04月30日 2015年04月30日 25[FS+4]
27
灰空间改造
138天 2015年05月01日 2015年09月15日
28
交房
5天 2015年09月16日 2015年09月20日 27
