文件编号 | 6224 | 工期 | 595天 | 开始时间 | 2015-11-15 | 结束时间 | 2017-07-01 |
任务数 | 74K | 整理日期 | 2019/5/17 | 下载次数 | 3888次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

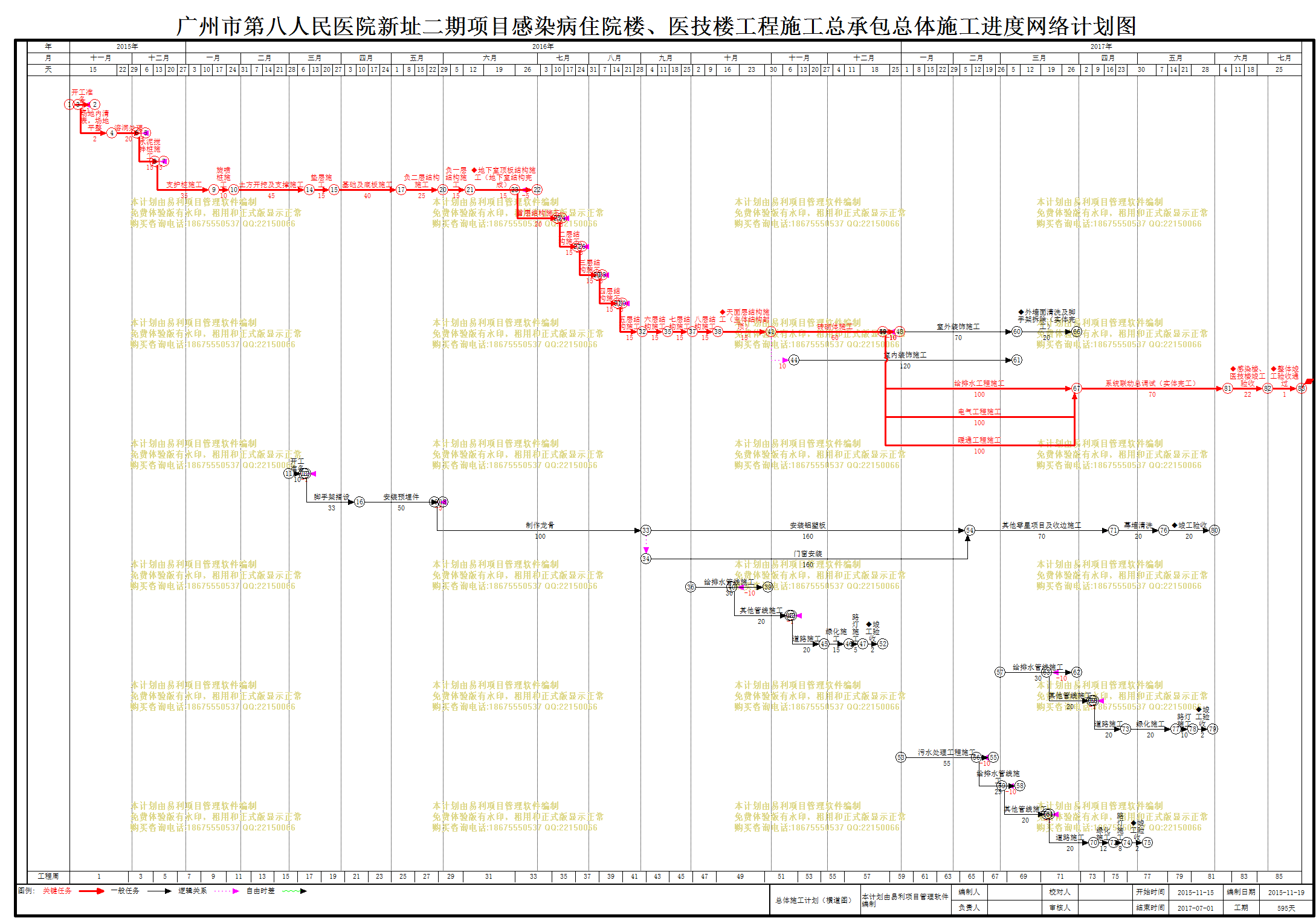

总体施工计划(横道图) | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 项目施工进度总工期 |
595天 | 2015-11-15 | 2017-07-01 | ||
2 | 感染病住院楼、医技楼 |
594天 | 2015-11-15 | 2017-06-30 | ||
3 | 基坑支护及土方开挖 |
119天 | 2015-11-15 | 2016-03-12 | ||
4 | 开工准备 |
3天 | 2015-11-15 | 2015-11-17 | ||
5 | 场地内清表,场地平整 |
2天 | 2015-11-17 | 2015-11-18 | 4[FS-1] | |
6 | 溶洞处理 |
20天 | 2015-11-19 | 2015-12-08 | 5 | |
7 | 水泥搅拌桩施工 |
15天 | 2015-12-04 | 2015-12-18 | 6[FS-5] | |
8 | 支护桩施工 |
35天 | 2015-12-14 | 2016-01-17 | 7[FS-5] | |
9 | 旋喷桩施工 |
10天 | 2016-01-18 | 2016-01-27 | 8 | |
10 | 土方开挖及支撑施工 |
45天 | 2016-01-28 | 2016-03-12 | 9 | |
11 | 地基与基础施工 |
110天 | 2016-03-13 | 2016-06-30 | ||
12 | 垫层施工 |
15天 | 2016-03-13 | 2016-03-27 | 10 | |
13 | 基础及底板施工 |
40天 | 2016-03-28 | 2016-05-06 | 12 | |
14 | 负二层结构施工 |
25天 | 2016-05-07 | 2016-05-31 | 13 | |
15 | 负一层结构施工 |
15天 | 2016-06-01 | 2016-06-15 | 14 | |
16 | ◆地下室顶板结构施工(地下室结构完成) |
15天 | 2016-06-16 | 2016-06-30 | 15 | |
17 | 主体结构 |
128天 | 2016-06-26 | 2016-10-31 | ||
18 | 首层结构施工 |
20天 | 2016-06-26 | 2016-07-15 | 16[FS-5] | |
19 | 二层结构施工 |
15天 | 2016-07-13 | 2016-07-27 | 18[FS-3] | |
20 | 三层结构施工 |
15天 | 2016-07-25 | 2016-08-08 | 19[FS-3] | |
21 | 四层结构施工 |
15天 | 2016-08-06 | 2016-08-20 | 20[FS-3] | |
22 | 五层结构施工 |
15天 | 2016-08-18 | 2016-09-01 | 21[FS-3] | |
23 | 六层结构施工 |
15天 | 2016-09-02 | 2016-09-16 | 22 | |
24 | 七层结构施工 |
15天 | 2016-09-17 | 2016-10-01 | 23 | |
25 | 八层结构施工 |
15天 | 2016-10-02 | 2016-10-16 | 24 | |
26 | ◆天面层结构施工(主体结构封顶) |
15天 | 2016-10-17 | 2016-10-31 | 25 | |
27 | 室内外装饰 |
150天 | 2016-11-01 | 2017-03-30 | ||
28 | 砖砌体施工 |
60天 | 2016-11-01 | 2016-12-30 | 26 | |
29 | 室内装饰施工 |
120天 | 2016-11-11 | 2017-03-10 | 28[SS+10] | |
30 | 室外装饰施工 |
70天 | 2016-12-31 | 2017-03-10 | 28 | |
31 | ◆外墙面清洗及脚手架拆除(实体完工) |
20天 | 2017-03-11 | 2017-03-30 | 30 | |
32 | 给排水、消防、电气及防雷等系统 |
170天 | 2016-12-21 | 2017-06-08 | ||
33 | 给排水工程施工 |
100天 | 2016-12-21 | 2017-03-30 | 28[FS-10] | |
34 | 电气工程施工 |
100天 | 2016-12-21 | 2017-03-30 | 28[FS-10] | |
35 | 暖通工程施工 |
100天 | 2016-12-21 | 2017-03-30 | 28[FS-10] | |
36 | 系统联动总调试(实体完工) |
70天 | 2017-03-31 | 2017-06-08 | 33,34,35 | |
37 | 工程验收 |
22天 | 2017-06-09 | 2017-06-30 | ||
38 | ◆感染楼、医技楼竣工验收 |
22天 | 2017-06-09 | 2017-06-30 | 36 | |
39 | 医疗学术培训楼报告厅幕墙工程 |
457天 | 2016-03-01 | 2017-05-31 | ||
40 | 幕墙工程 |
457天 | 2016-03-01 | 2017-05-31 | ||
41 | 开工准备 |
10天 | 2016-03-01 | 2016-03-10 | ||
42 | 脚手架搭设 |
33天 | 2016-03-10 | 2016-04-11 | 41[FS-1] | |
43 | 安装预埋件 |
50天 | 2016-04-12 | 2016-05-31 | 42 | |
44 | 制作龙骨 |
100天 | 2016-05-27 | 2016-09-03 | 43[FS-5] | |
45 | 安装铝塑板 |
160天 | 2016-09-04 | 2017-02-10 | 44 | |
46 | 门窗安装 |
160天 | 2016-09-04 | 2017-02-10 | 44 | |
47 | 其他零星项目及收边施工 |
70天 | 2017-02-11 | 2017-04-21 | 45,46 | |
48 | 幕墙清洗 |
20天 | 2017-04-22 | 2017-05-11 | 47 | |
49 | ◆竣工验收 |
20天 | 2017-05-12 | 2017-05-31 | 48 | |
50 | 室外市政配套工程 |
242天 | 2016-10-01 | 2017-05-30 | ||
51 | 综合病住院楼范围 |
81天 | 2016-10-01 | 2016-12-20 | ||
52 | 给排水管线施工 |
30天 | 2016-10-01 | 2016-10-30 | ||
53 | 其他管线施工 |
20天 | 2016-10-21 | 2016-11-09 | 52[FS-10] | |
54 | 道路施工 |
20天 | 2016-11-09 | 2016-11-28 | 53[FS-1] | |
55 | 绿化施工 |
15天 | 2016-11-29 | 2016-12-13 | 54 | |
56 | 路灯施工 |
5天 | 2016-12-14 | 2016-12-18 | 55 | |
57 | ◆竣工验收 |
2天 | 2016-12-19 | 2016-12-20 | 56 | |
58 | 医疗学术培训楼范围 |
91天 | 2017-03-01 | 2017-05-30 | ||
59 | 给排水管线施工 |
30天 | 2017-03-01 | 2017-03-30 | ||
60 | 其他管线施工 |
20天 | 2017-03-21 | 2017-04-09 | 59[FS-10] | |
61 | 道路施工 |
20天 | 2017-04-09 | 2017-04-28 | 60[FS-1] | |
62 | 绿化施工 |
20天 | 2017-04-29 | 2017-05-18 | 61 | |
63 | 路灯施工 |
10天 | 2017-05-19 | 2017-05-28 | 62 | |
64 | ◆竣工验收 |
2天 | 2017-05-29 | 2017-05-30 | 63 | |
65 | 感染楼及医技楼范围 |
121天 | 2017-01-01 | 2017-05-01 | ||
66 | 污水处理工程施工 |
55天 | 2017-01-01 | 2017-02-24 | ||
67 | 给排水管线施工 |
25天 | 2017-02-15 | 2017-03-11 | 66[FS-10] | |
68 | 其他管线施工 |
20天 | 2017-03-02 | 2017-03-21 | 67[FS-10] | |
69 | 道路施工 |
20天 | 2017-03-21 | 2017-04-09 | 68[FS-1] | |
70 | 绿化施工 |
12天 | 2017-04-10 | 2017-04-21 | 69 | |
71 | 路灯施工 |
8天 | 2017-04-22 | 2017-04-29 | 70 | |
72 | ◆竣工验收 |
2天 | 2017-04-30 | 2017-05-01 | 71 | |
73 | 整体工程综合验收 |
1天 | 2017-07-01 | 2017-07-01 | ||
74 | ◆整体竣工验收通过 |
1天 | 2017-07-01 | 2017-07-01 | 38 |
