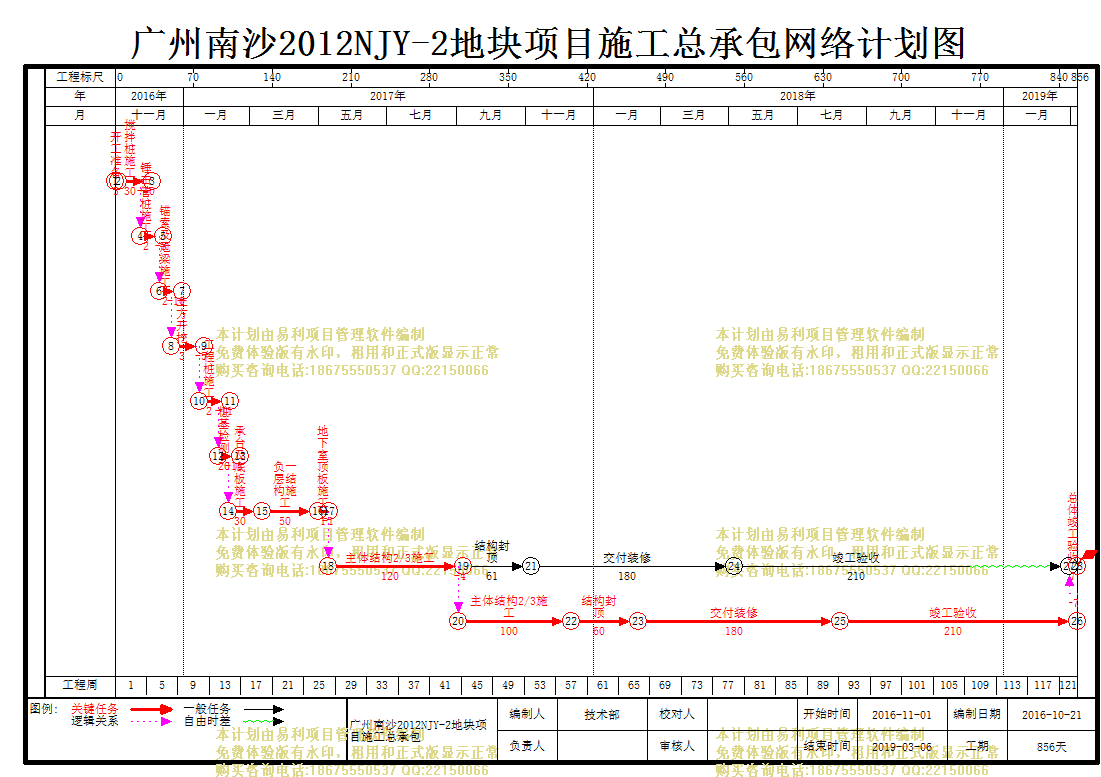

文件编号 | 6216 | 工期 | 856天 | 开始时间 | 2016-11-01 | 结束时间 | 2019-03-06 |
任务数 | 27K | 整理日期 | 2019/5/17 | 下载次数 | 3887次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |
项目1 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 广州南沙2012NJY-2地块项目施工总承包 |
856天 | 2016-11-01 | 2019-03-06 | ||
2 | 广州南沙2012NJY-2地块项目施工总承包 |
856天 | 2016-11-01 | 2019-03-06 | ||
3 | 基坑支护 |
60天 | 2016-11-01 | 2016-12-30 | ||
4 | 开工准备 |
3天 | 2016-11-01 | 2016-11-03 | ||
5 | 搅拌桩施工 |
30天 | 2016-11-04 | 2016-12-03 | 4 | |
6 | 锤击管桩施工 |
20天 | 2016-11-24 | 2016-12-13 | 5[FS-10] | |
7 | 锚索及冠梁施工 |
20天 | 2016-12-11 | 2016-12-30 | 6[FS-3] | |
8 | 土方开挖、桩基施工及检测 |
62天 | 2016-12-21 | 2017-02-20 | ||
9 | 土方开挖 |
30天 | 2016-12-21 | 2017-01-19 | 7[FS-10] | |
10 | 工程桩施工 |
28天 | 2017-01-15 | 2017-02-11 | 9[FS-5] | |
11 | 桩基检测 |
20天 | 2017-02-01 | 2017-02-20 | 10[FS-11] | |
12 | 地下室施工到正负零 |
90天 | 2017-02-10 | 2017-05-10 | ||
13 | 承台及底板施工 |
30天 | 2017-02-10 | 2017-03-11 | 11[FS-11] | |
14 | 负一层结构施工 |
50天 | 2017-03-12 | 2017-04-30 | 13 | |
15 | 地下室顶板施工 |
10天 | 2017-05-01 | 2017-05-10 | 14 | |
16 | 第一施工板块(1#、7#、8#、9#、10#、16#) |
571天 | 2017-05-10 | 2018-12-01 | ||
17 | 主体结构2/3施工 |
120天 | 2017-05-10 | 2017-09-06 | 15[FS-1] | |
18 | 结构封顶 |
61天 | 2017-09-07 | 2017-11-06 | 17 | |
19 | 交付装修 |
180天 | 2017-11-07 | 2018-05-05 | 18 | |
20 | 竣工验收 |
210天 | 2018-05-06 | 2018-12-01 | 19 | |
21 | 第二施工板块(4#、6#、11#、2#、3#、3#、12#、13#、14#、15#)) |
550天 | 2017-09-03 | 2019-03-06 | ||
22 | 主体结构2/3施工 |
100天 | 2017-09-03 | 2017-12-11 | 17[FS-4] | |
23 | 结构封顶 |
60天 | 2017-12-12 | 2018-02-09 | 22 | |
24 | 交付装修 |
180天 | 2018-02-10 | 2018-08-08 | 23 | |
25 | 竣工验收 |
210天 | 2018-08-09 | 2019-03-06 | 24 | |
26 | 总体验收 |
7天 | 2019-02-28 | 2019-03-06 | ||
27 | 总体竣工验收 |
7天 | 2019-02-28 | 2019-03-06 | 25[FS-7],20 |
