 广西平南监狱迁建贵港市室外电气安装工程

广西平南监狱迁建贵港市室外电气安装工程

文件编号 6119 工期 180天 开始时间 2015-04-10 结束时间 2015-10-06
任务数 31K 整理日期 2019/5/17 下载次数 3887
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

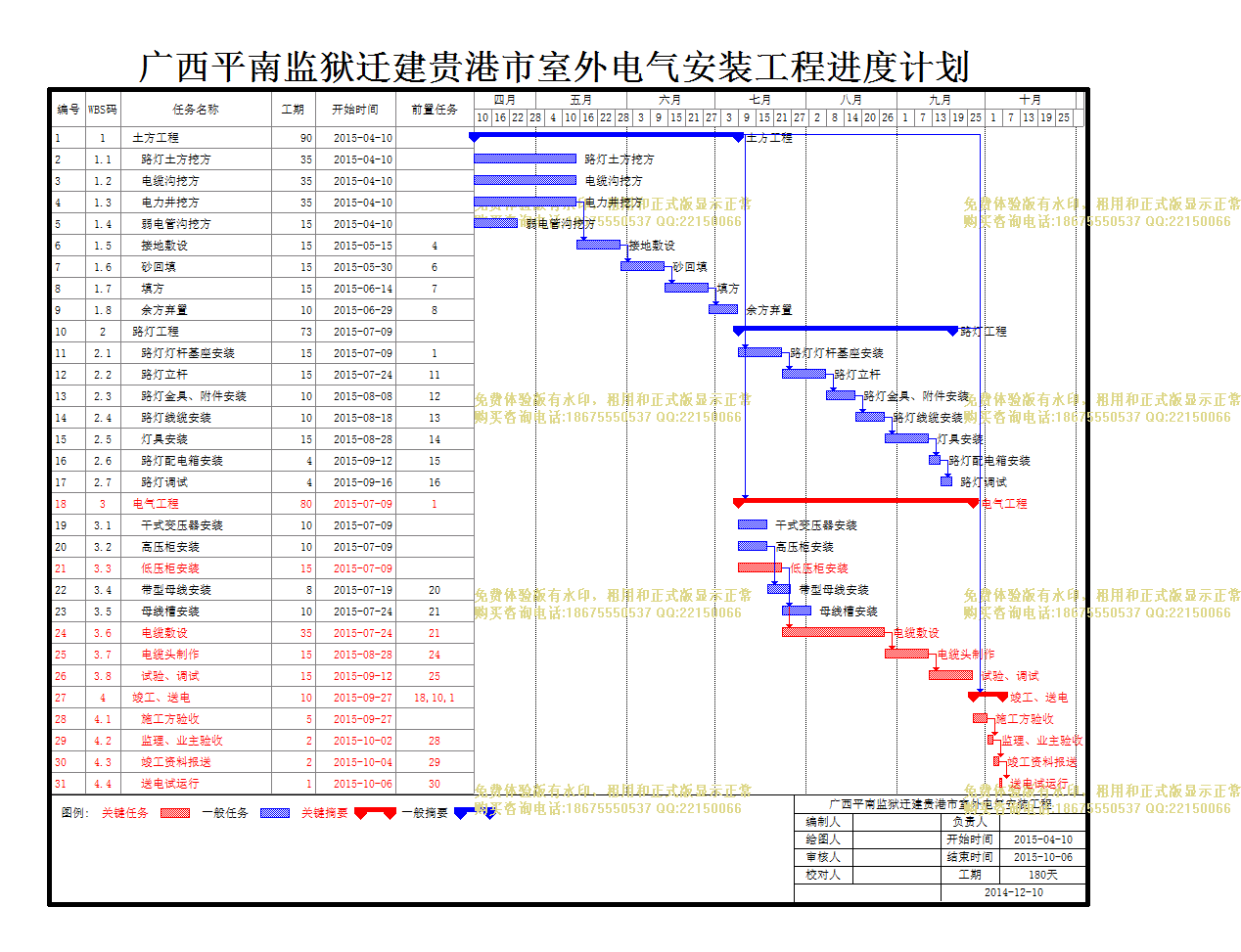

广西平南监狱迁建贵港市室外电气安装工程

编号

WBS码

任务名称

工期

开始时间

前置任务

结束时间

1 1
土方工程
90天 2015-04-10   2015-07-08
2 1.1
路灯土方挖方
35天 2015-04-10   2015-05-14
3 1.2
电缆沟挖方
35天 2015-04-10   2015-05-14
4 1.3
电力井挖方
35天 2015-04-10   2015-05-14
5 1.4
弱电管沟挖方
15天 2015-04-10   2015-04-24
6 1.5
接地敷设
15天 2015-05-15 4 2015-05-29
7 1.6
砂回填
15天 2015-05-30 6 2015-06-13
8 1.7
填方
15天 2015-06-14 7 2015-06-28
9 1.8
余方弃置
10天 2015-06-29 8 2015-07-08
10 2
路灯工程
73天 2015-07-09   2015-09-19
11 2.1
路灯灯杆基座安装
15天 2015-07-09 1 2015-07-23
12 2.2
路灯立杆
15天 2015-07-24 11 2015-08-07
13 2.3
路灯金具、附件安装
10天 2015-08-08 12 2015-08-17
14 2.4
路灯线缆安装
10天 2015-08-18 13 2015-08-27
15 2.5
灯具安装
15天 2015-08-28 14 2015-09-11
16 2.6
路灯配电箱安装
4天 2015-09-12 15 2015-09-15
17 2.7
路灯调试
4天 2015-09-16 16 2015-09-19
18 3
电气工程
80天 2015-07-09 1 2015-09-26
19 3.1
干式变压器安装
10天 2015-07-09   2015-07-18
20 3.2
高压柜安装
10天 2015-07-09   2015-07-18
21 3.3
低压柜安装
15天 2015-07-09   2015-07-23
22 3.4
带型母线安装
8天 2015-07-19 20 2015-07-26
23 3.5
母线槽安装
10天 2015-07-24 21 2015-08-02
24 3.6
电缆敷设
35天 2015-07-24 21 2015-08-27
25 3.7
电缆头制作
15天 2015-08-28 24 2015-09-11
26 3.8
试验、调试
15天 2015-09-12 25 2015-09-26
27 4
竣工、送电
10天 2015-09-27 18,10,1 2015-10-06
28 4.1
施工方验收
5天 2015-09-27   2015-10-01
29 4.2
监理、业主验收
2天 2015-10-02 28 2015-10-03
30 4.3
竣工资料报送
2天 2015-10-04 29 2015-10-05
31 4.4
送电试运行
1天 2015-10-06 30 2015-10-06
