文件编号 | 6114 | 工期 | 180天 | 开始时间 | 2015-05-10 | 结束时间 | 2015-11-05 |
任务数 | 44K | 整理日期 | 2019/5/17 | 下载次数 | 3914次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

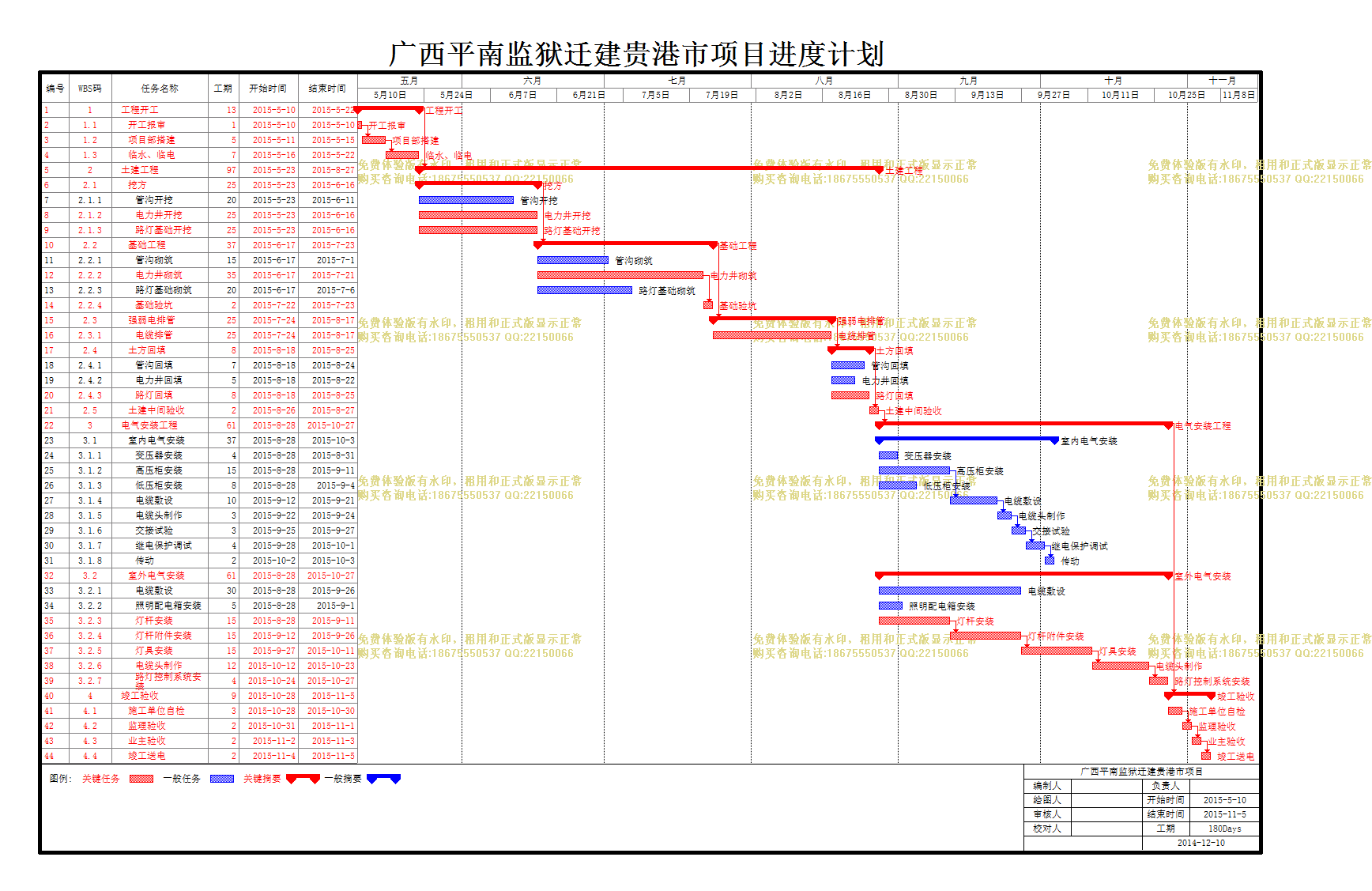

广西平南监狱迁建贵港市项目 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
WBS码 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 1 | 工程开工 |
13天 | 2015-5-10 | 2015-5-22 |
2 | 1.1 | 开工报审 |
1天 | 2015-5-10 | 2015-5-10 |
3 | 1.2 | 项目部搭建 |
5天 | 2015-5-11 | 2015-5-15 |
4 | 1.3 | 临水、临电 |
7天 | 2015-5-16 | 2015-5-22 |
5 | 2 | 土建工程 |
97天 | 2015-5-23 | 2015-8-27 |
6 | 2.1 | 挖方 |
25天 | 2015-5-23 | 2015-6-16 |
7 | 2.1.1 | 管沟开挖 |
20天 | 2015-5-23 | 2015-6-11 |
8 | 2.1.2 | 电力井开挖 |
25天 | 2015-5-23 | 2015-6-16 |
9 | 2.1.3 | 路灯基础开挖 |
25天 | 2015-5-23 | 2015-6-16 |
10 | 2.2 | 基础工程 |
37天 | 2015-6-17 | 2015-7-23 |
11 | 2.2.1 | 管沟砌筑 |
15天 | 2015-6-17 | 2015-7-1 |
12 | 2.2.2 | 电力井砌筑 |
35天 | 2015-6-17 | 2015-7-21 |
13 | 2.2.3 | 路灯基础砌筑 |
20天 | 2015-6-17 | 2015-7-6 |
14 | 2.2.4 | 基础验坑 |
2天 | 2015-7-22 | 2015-7-23 |
15 | 2.3 | 强弱电排管 |
25天 | 2015-7-24 | 2015-8-17 |
16 | 2.3.1 | 电缆排管 |
25天 | 2015-7-24 | 2015-8-17 |
17 | 2.4 | 土方回填 |
8天 | 2015-8-18 | 2015-8-25 |
18 | 2.4.1 | 管沟回填 |
7天 | 2015-8-18 | 2015-8-24 |
19 | 2.4.2 | 电力井回填 |
5天 | 2015-8-18 | 2015-8-22 |
20 | 2.4.3 | 路灯回填 |
8天 | 2015-8-18 | 2015-8-25 |
21 | 2.5 | 土建中间验收 |
2天 | 2015-8-26 | 2015-8-27 |
22 | 3 | 电气安装工程 |
61天 | 2015-8-28 | 2015-10-27 |
23 | 3.1 | 室内电气安装 |
37天 | 2015-8-28 | 2015-10-3 |
24 | 3.1.1 | 变压器安装 |
4天 | 2015-8-28 | 2015-8-31 |
25 | 3.1.2 | 高压柜安装 |
15天 | 2015-8-28 | 2015-9-11 |
26 | 3.1.3 | 低压柜安装 |
8天 | 2015-8-28 | 2015-9-4 |
27 | 3.1.4 | 电缆敷设 |
10天 | 2015-9-12 | 2015-9-21 |
28 | 3.1.5 | 电缆头制作 |
3天 | 2015-9-22 | 2015-9-24 |
29 | 3.1.6 | 交接试验 |
3天 | 2015-9-25 | 2015-9-27 |
30 | 3.1.7 | 继电保护调试 |
4天 | 2015-9-28 | 2015-10-1 |
31 | 3.1.8 | 传动 |
2天 | 2015-10-2 | 2015-10-3 |
32 | 3.2 | 室外电气安装 |
61天 | 2015-8-28 | 2015-10-27 |
33 | 3.2.1 | 电缆敷设 |
30天 | 2015-8-28 | 2015-9-26 |
34 | 3.2.2 | 照明配电箱安装 |
5天 | 2015-8-28 | 2015-9-1 |
35 | 3.2.3 | 灯杆安装 |
15天 | 2015-8-28 | 2015-9-11 |
36 | 3.2.4 | 灯杆附件安装 |
15天 | 2015-9-12 | 2015-9-26 |
37 | 3.2.5 | 灯具安装 |
15天 | 2015-9-27 | 2015-10-11 |
38 | 3.2.6 | 电缆头制作 |
12天 | 2015-10-12 | 2015-10-23 |
39 | 3.2.7 | 路灯控制系统安装 |
4天 | 2015-10-24 | 2015-10-27 |
40 | 4 | 竣工验收 |
9天 | 2015-10-28 | 2015-11-5 |
41 | 4.1 | 施工单位自检 |
3天 | 2015-10-28 | 2015-10-30 |
42 | 4.2 | 监理验收 |
2天 | 2015-10-31 | 2015-11-1 |
43 | 4.3 | 业主验收 |
2天 | 2015-11-2 | 2015-11-3 |
44 | 4.4 | 竣工送电 |
2天 | 2015-11-4 | 2015-11-5 |
