文件编号 | 6095 | 工期 | 372天 | 开始时间 | 2016-05-10 | 结束时间 | 2017-05-16 |
任务数 | 24K | 整理日期 | 2019/5/17 | 下载次数 | 3886次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

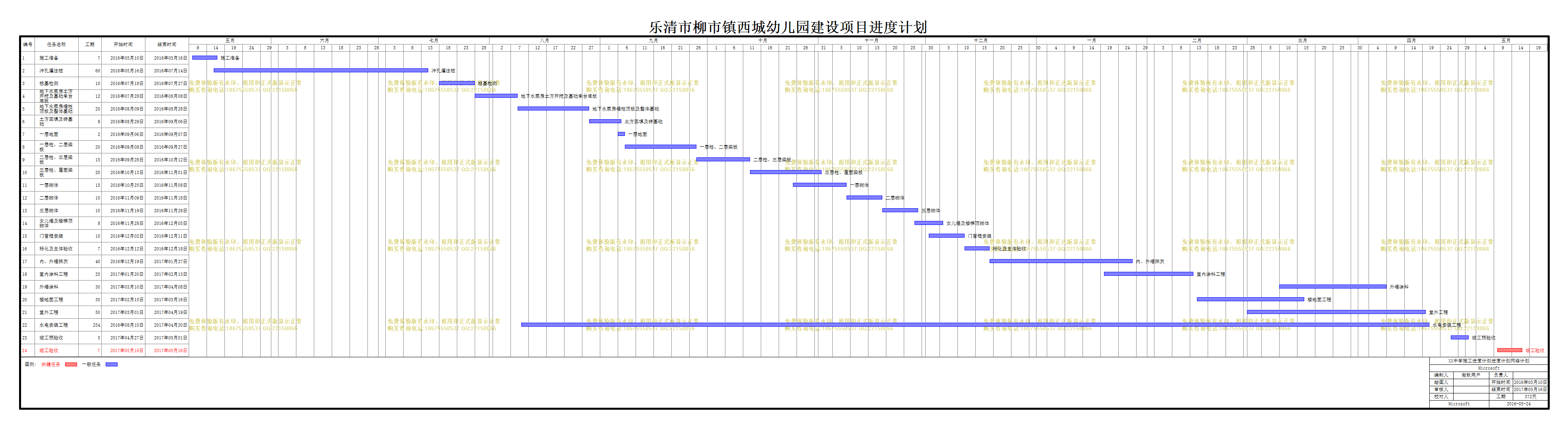

乐清市柳市镇西城幼儿园建设项目 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 施工准备 |
7天 | 2016年05月10日 | 2016年05月16日 | ||
2 | 冲孔灌注桩 |
60天 | 2016年05月16日 | 2016年07月14日 | ||
3 | 桩基检测 |
10天 | 2016年07月18日 | 2016年07月27日 | ||
4 | 地下水泵房土方开挖及基础承台底板 |
12天 | 2016年07月28日 | 2016年08月08日 | ||
5 | 地下水泵房墙柱顶板及整体基础 |
20天 | 2016年08月09日 | 2016年08月28日 | ||
6 | 土方回填及砖基础 |
9天 | 2016年08月29日 | 2016年09月06日 | ||
7 | 一层地面 |
2天 | 2016年09月06日 | 2016年09月07日 | ||
8 | 一层柱、二层梁板 |
20天 | 2016年09月08日 | 2016年09月27日 | ||
9 | 二层柱、三层梁板 |
15天 | 2016年09月28日 | 2016年10月12日 | ||
10 | 三层柱、屋面梁板 |
20天 | 2016年10月13日 | 2016年11月01日 | ||
11 | 一层砌体 |
15天 | 2016年10月25日 | 2016年11月08日 | ||
12 | 二层砌体 |
10天 | 2016年11月09日 | 2016年11月18日 | ||
13 | 三层砌体 |
10天 | 2016年11月19日 | 2016年11月28日 | ||
14 | 女儿墙及楼梯顶砌体 |
8天 | 2016年11月28日 | 2016年12月05日 | ||
15 | 门窗框安装 |
10天 | 2016年12月02日 | 2016年12月11日 | ||
16 | 标化及主体验收 |
7天 | 2016年12月12日 | 2016年12月18日 | ||
17 | 内、外墙抹灰 |
40天 | 2016年12月19日 | 2017年01月27日 | ||
18 | 室内涂料工程 |
25天 | 2017年01月20日 | 2017年02月13日 | ||
19 | 外墙涂料 |
30天 | 2017年03月10日 | 2017年04月08日 | ||
20 | 楼地面工程 |
30天 | 2017年02月15日 | 2017年03月16日 | ||
21 | 室外工程 |
50天 | 2017年03月01日 | 2017年04月19日 | ||
22 | 水电安装工程 |
254天 | 2016年08月10日 | 2017年04月20日 | ||
23 | 竣工预验收 |
5天 | 2017年04月27日 | 2017年05月01日 | ||
24 | 竣工验收 |
7天 | 2017年05月10日 | 2017年05月16日 |
