文件编号 | 6084 | 工期 | 190天 | 开始时间 | 2018-11-01 | 结束时间 | 2019-05-09 |
任务数 | 39K | 整理日期 | 2019/5/17 | 下载次数 | 3889次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

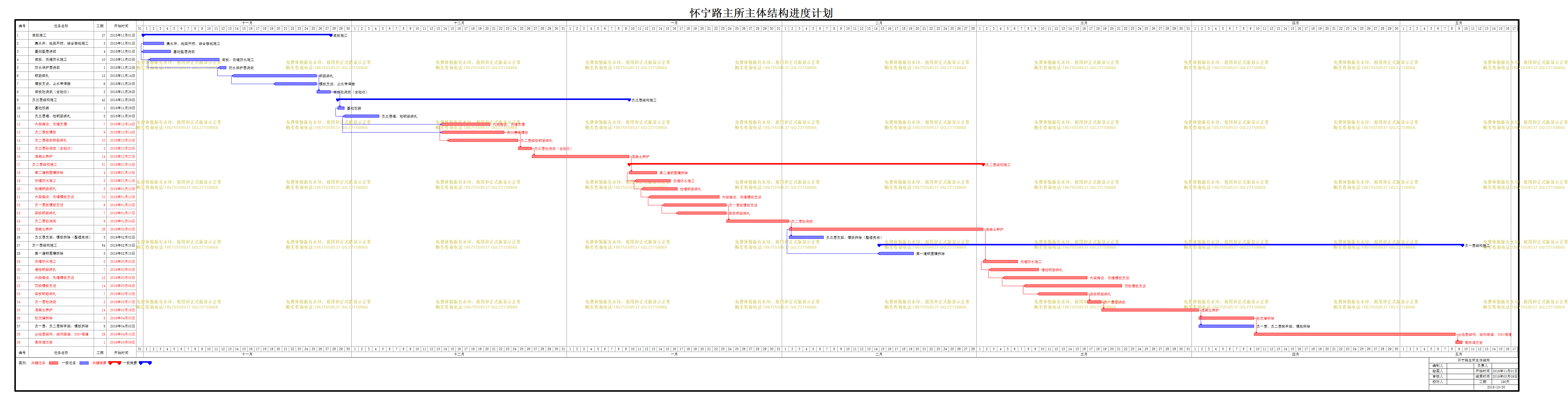

怀宁路主所主体结构 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 底板施工 |
27天 | 2018年11月01日 | 2018年11月27日 |
2 | 集水井、地梁开挖、综合接地施工 |
3天 | 2018年11月01日 | 2018年11月03日 |
3 | 基础垫层浇筑 |
4天 | 2018年11月01日 | 2018年11月04日 |
4 | 底板、侧墙防水施工 |
10天 | 2018年11月02日 | 2018年11月11日 |
5 | 防水保护层浇筑 |
1天 | 2018年11月12日 | 2018年11月12日 |
6 | 钢筋绑扎 |
12天 | 2018年11月14日 | 2018年11月25日 |
7 | 模板支设、止水带焊接 |
6天 | 2018年11月20日 | 2018年11月25日 |
8 | 底板砼浇筑(含验收) |
2天 | 2018年11月26日 | 2018年11月27日 |
9 | 负三层结构施工 |
42天 | 2018年11月29日 | 2019年01月09日 |
10 | 基础放线 |
1天 | 2018年11月29日 | 2018年11月29日 |
11 | 负三层墙、柱钢筋绑扎 |
5天 | 2018年11月30日 | 2018年12月04日 |
12 | 内架搭设、侧墙支模 |
7天 | 2018年12月14日 | 2018年12月20日 |
13 | 负二层板模板 |
9天 | 2018年12月14日 | 2018年12月22日 |
14 | 负二层梁板钢筋绑扎 |
10天 | 2018年12月15日 | 2018年12月24日 |
15 | 负三层砼浇筑(含验收) |
2天 | 2018年12月25日 | 2018年12月26日 |
16 | 混凝土养护 |
14天 | 2018年12月27日 | 2019年01月09日 |
17 | 负二层结构施工 |
51天 | 2019年01月10日 | 2019年03月01日 |
18 | 第二道钢围檩拆除 |
4天 | 2019年01月10日 | 2019年01月13日 |
19 | 侧墙防水施工 |
5天 | 2019年01月11日 | 2019年01月15日 |
20 | 柱墙钢筋绑扎 |
5天 | 2019年01月12日 | 2019年01月16日 |
21 | 内架搭设、侧墙模板支设 |
10天 | 2019年01月13日 | 2019年01月22日 |
22 | 负一层板模板支设 |
9天 | 2019年01月15日 | 2019年01月23日 |
23 | 梁板钢筋绑扎 |
7天 | 2019年01月17日 | 2019年01月23日 |
24 | 负二层砼浇筑 |
9天 | 2019年01月24日 | 2019年02月01日 |
25 | 混凝土养护 |
28天 | 2019年02月02日 | 2019年03月01日 |
26 | 负三层支架、模板拆除(整理完成) |
5天 | 2019年02月02日 | 2019年02月06日 |
27 | 负一层结构施工 |
84天 | 2019年02月15日 | 2019年05月09日 |
28 | 第一道钢围檩拆除 |
5天 | 2019年02月15日 | 2019年02月19日 |
29 | 侧墙防水施工 |
5天 | 2019年03月02日 | 2019年03月06日 |
30 | 墙柱钢筋绑扎 |
7天 | 2019年03月03日 | 2019年03月09日 |
31 | 内架搭设、侧墙模板支设 |
12天 | 2019年03月05日 | 2019年03月16日 |
32 | 顶板模板支设 |
14天 | 2019年03月08日 | 2019年03月21日 |
33 | 梁板钢筋绑扎 |
7天 | 2019年03月10日 | 2019年03月16日 |
34 | 负一层砼浇筑 |
2天 | 2019年03月17日 | 2019年03月18日 |
35 | 混凝土养护 |
14天 | 2019年03月19日 | 2019年04月01日 |
36 | 砼支撑拆除 |
8天 | 2019年04月02日 | 2019年04月09日 |
37 | 负一层、负二层脚手架、模板拆除 |
8天 | 2019年04月02日 | 2019年04月09日 |
38 | 出地面结构、结构装修、35KV隧道 |
29天 | 2019年04月10日 | 2019年05月08日 |
39 | 高标准交安 |
1天 | 2019年05月09日 | 2019年05月09日 |
