跃进煤矿选煤厂升级改造项目| 文件编号 | 6020 | 工期 | 288天 | 开始时间 | 2015-03-19 | 结束时间 | 2015-12-31 |
| 任务数 | 62K | 整理日期 | 2019/5/17 | 下载次数 | 3905次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

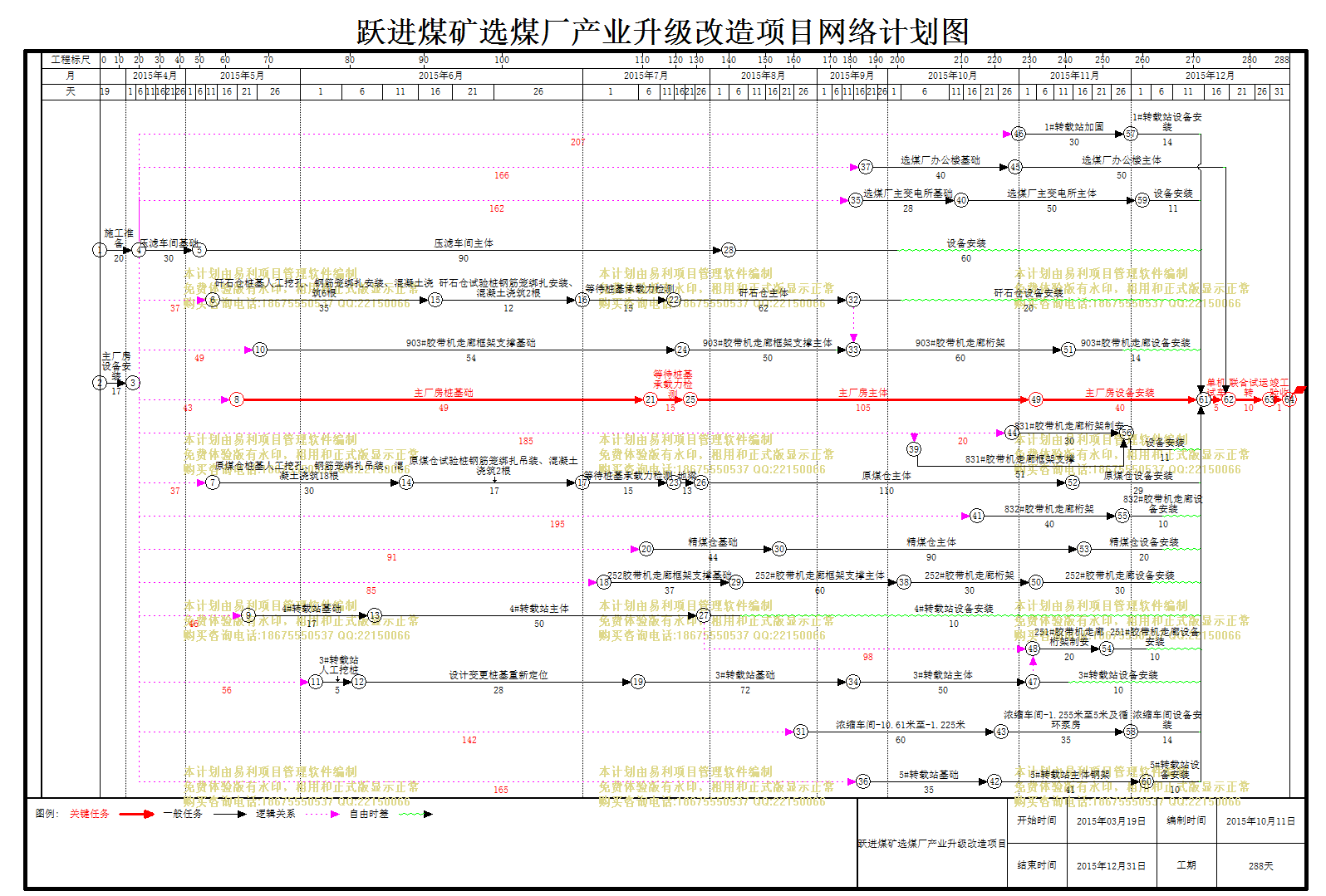

| 跃进煤矿选煤厂升级改造项目 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
| 1 | 施工准备 |
20天 | 2015年03月19日 | 2015年04月07日 | ||
| 2 | 压滤车间基础 |
30天 | 2015年04月08日 | 2015年05月07日 | 1 | |
| 3 | 压滤车间主体 |
90天 | 2015年05月08日 | 2015年08月05日 | 2 | |
| 4 | 设备安装 |
60天 | 2015年08月06日 | 2015年10月04日 | 3 | |
| 5 | 矸石仓桩基人工挖孔、钢筋笼绑扎安装、混凝土浇筑6根 |
35天 | 2015年05月15日 | 2015年06月18日 | 1 | |
| 6 | 矸石仓试验桩钢筋笼绑扎安装、混凝土浇筑2根 |
12天 | 2015年06月19日 | 2015年06月30日 | 5 | |
| 7 | 等待桩基承载力检测 |
15天 | 2015年07月01日 | 2015年07月15日 | 6 | |
| 8 | 矸石仓主体 |
62天 | 2015年07月16日 | 2015年09月15日 | 7 | |
| 9 | 矸石仓设备安装 |
20天 | 2015年09月16日 | 2015年10月05日 | 8 | |
| 10 | 原煤仓桩基人工挖孔、钢筋笼绑扎吊装、混凝土浇筑18根 |
30天 | 2015年05月15日 | 2015年06月13日 | 1 | |
| 11 | 原煤仓试验桩钢筋笼绑扎吊装、混凝土浇筑2根 |
17天 | 2015年06月14日 | 2015年06月30日 | 10 | |
| 12 | 等待桩基承载力检测 |
15天 | 2015年07月01日 | 2015年07月15日 | 11 | |
| 13 | 地梁 |
13天 | 2015年07月16日 | 2015年07月28日 | 12 | |
| 14 | 原煤仓主体 |
110天 | 2015年07月29日 | 2015年11月15日 | 13 | |
| 15 | 原煤仓设备安装 |
29天 | 2015年11月16日 | 2015年12月14日 | 14 | |
| 16 | 主厂房桩基础 |
49天 | 2015年05月21日 | 2015年07月08日 | 1 | |
| 17 | 主厂房主体 |
105天 | 2015年07月24日 | 2015年11月05日 | 18 | |
| 18 | 等待桩基承载力检测 |
15天 | 2015年07月09日 | 2015年07月23日 | 16 | |
| 19 | 主厂房设备安装 |
40天 | 2015年11月06日 | 2015年12月15日 | 17 | |
| 20 | 单机试车 |
5天 | 2015年12月16日 | 2015年12月20日 | 52,61,47,19,54,15,31,41,36,44,39,56,4,9,34,27 | |
| 21 | 联合试运转 |
10天 | 2015年12月21日 | 2015年12月30日 | 20,49 | |
| 22 | 竣工验收 |
1天 | 2015年12月31日 | 2015年12月31日 | 21 | |
| 23 | 3#转载站人工挖桩 |
5天 | 2015年06月03日 | 2015年06月07日 | 1 | |
| 24 | 设计变更桩基重新定位 |
28天 | 2015年06月08日 | 2015年07月05日 | 23 | |
| 25 | 3#转载站基础 |
72天 | 2015年07月06日 | 2015年09月15日 | 24 | |
| 26 | 3#转载站主体 |
50天 | 2015年09月16日 | 2015年11月04日 | 25 | |
| 27 | 3#转载站设备安装 |
10天 | 2015年11月05日 | 2015年11月14日 | 26 | |
| 28 | 903#胶带机走廊框架支撑基础 |
54天 | 2015年05月27日 | 2015年07月19日 | 1 | |
| 29 | 903#胶带机走廊框架支撑主体 |
50天 | 2015年07月20日 | 2015年09月07日 | 28 | |
| 30 | 903#胶带机走廊桁架 |
60天 | 2015年09月16日 | 2015年11月14日 | 8,29 | |
| 31 | 903#胶带机走廊设备安装 |
14天 | 2015年11月15日 | 2015年11月28日 | 30 | |
| 32 | 4#转载站基础 |
17天 | 2015年05月24日 | 2015年06月09日 | 1 | |
| 33 | 4#转载站主体 |
50天 | 2015年06月10日 | 2015年07月29日 | 32 | |
| 34 | 4#转载站设备安装 |
10天 | 2015年07月30日 | 2015年08月08日 | 33 | |
| 35 | 251#胶带机走廊桁架制安 |
20天 | 2015年11月05日 | 2015年11月24日 | 26,33 | |
| 36 | 251#胶带机走廊设备安装 |
10天 | 2015年11月25日 | 2015年12月04日 | 35 | |
| 37 | 精煤仓基础 |
44天 | 2015年07月08日 | 2015年08月20日 | 1 | |
| 38 | 精煤仓主体 |
90天 | 2015年08月21日 | 2015年11月18日 | 37 | |
| 39 | 精煤仓设备安装 |
20天 | 2015年11月19日 | 2015年12月08日 | 38 | |
| 40 | 832#胶带机走廊桁架 |
40天 | 2015年10月20日 | 2015年11月28日 | 1 | |
| 41 | 832#胶带机走廊设备安装 |
10天 | 2015年11月29日 | 2015年12月08日 | 40 | |
| 42 | 252#胶带机走廊框架支撑主体 |
60天 | 2015年08月08日 | 2015年10月06日 | 55 | |
| 43 | 252#胶带机走廊桁架 |
30天 | 2015年10月07日 | 2015年11月05日 | 42 | |
| 44 | 252#胶带机走廊设备安装 |
30天 | 2015年11月06日 | 2015年12月05日 | 43 | |
| 45 | 浓缩车间-10.61米至-1.225米 |
60天 | 2015年08月28日 | 2015年10月26日 | 1 | |
| 46 | 浓缩车间-1.255米至5米及循环泵房 |
35天 | 2015年10月27日 | 2015年11月30日 | 45 | |
| 47 | 浓缩车间设备安装 |
14天 | 2015年12月01日 | 2015年12月14日 | 46 | |
| 48 | 选煤厂办公楼基础 |
40天 | 2015年09月21日 | 2015年10月30日 | 1 | |
| 49 | 选煤厂办公楼主体 |
50天 | 2015年10月31日 | 2015年12月19日 | 48 | |
| 50 | 选煤厂主变电所基础 |
28天 | 2015年09月17日 | 2015年10月14日 | 1 | |
| 51 | 选煤厂主变电所主体 |
50天 | 2015年10月15日 | 2015年12月03日 | 50 | |
| 52 | 设备安装 |
11天 | 2015年12月04日 | 2015年12月14日 | 51 | |
| 53 | 1#转载站加固 |
30天 | 2015年11月01日 | 2015年11月30日 | 1 | |
| 54 | 1#转载站设备安装 |
14天 | 2015年12月01日 | 2015年12月14日 | 53 | |
| 55 | 252胶带机走廊框架支撑基础 |
37天 | 2015年07月02日 | 2015年08月07日 | 1 | |
| 56 | 设备安装 |
11天 | 2015年11月30日 | 2015年12月10日 | 58,57 | |
| 57 | 831#胶带机走廊框架支撑 |
51天 | 2015年10月10日 | 2015年11月29日 | 1 | |
| 58 | 831#胶带机走廊桁架制安 |
30天 | 2015年10月30日 | 2015年11月28日 | 57[SS] | |
| 59 | 5#转载站基础 |
35天 | 2015年09月20日 | 2015年10月24日 | 1 | |
| 60 | 5#转载站主体钢架 |
41天 | 2015年10月25日 | 2015年12月04日 | 59 | |
| 61 | 5#转载站设备安装 |
10天 | 2015年12月05日 | 2015年12月14日 | 60 | |
| 62 | 主厂房设备安装 |
17天 | 2015年03月19日 | 2015年04月04日 |
