文件编号 | 600 | 工期 | 191天 | 开始时间 | 2018-03-15 | 结束时间 | 2018-09-21 |
任务数 | 62K | 整理日期 | 2019/5/17 | 下载次数 | 3887次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

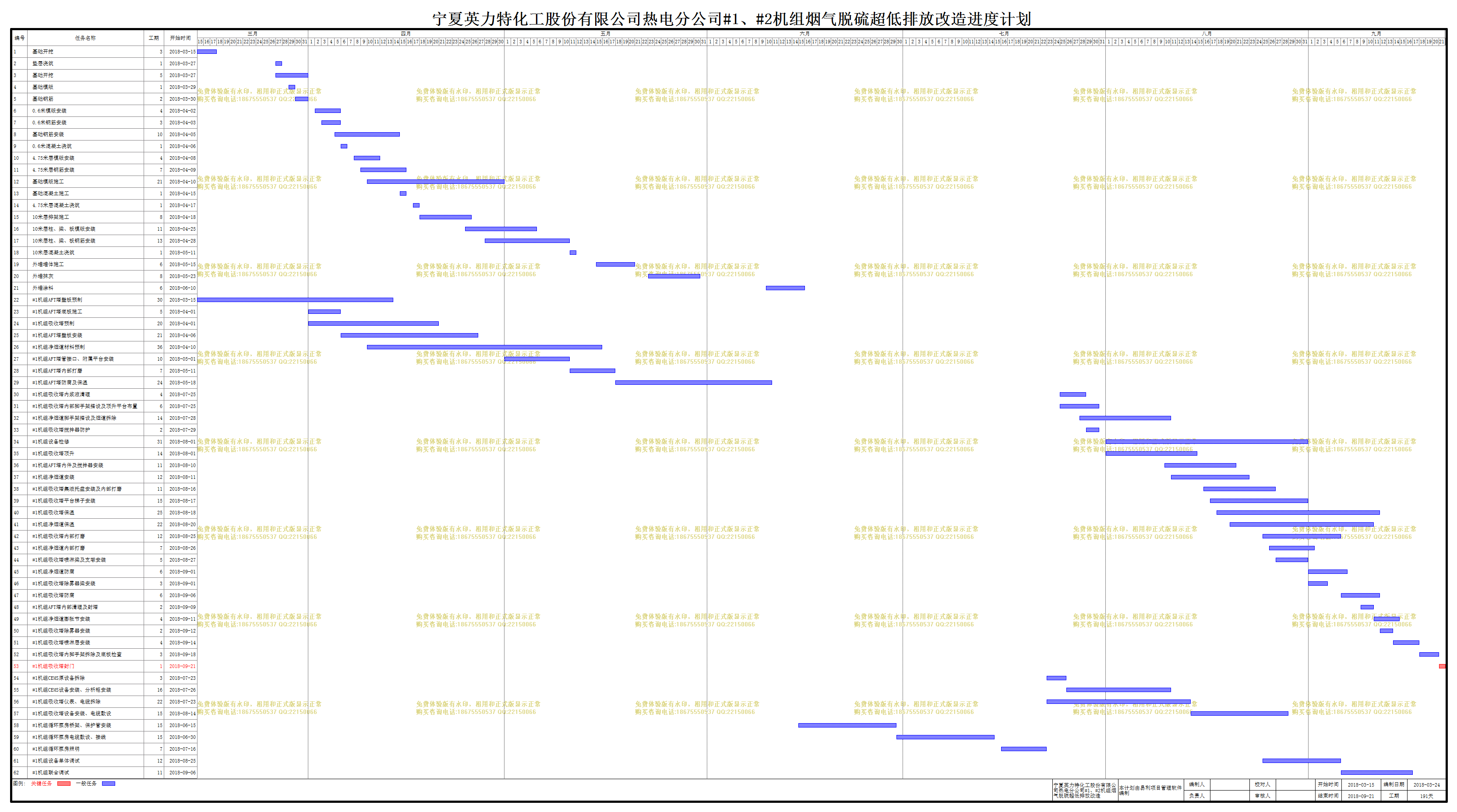

宁夏英力特化工股份有限公司热电分公司#1、#2机组烟气脱硫超低排放改造 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 基础开挖 |
3天 | 2018-03-15 | 2018-03-17 |
2 | 垫层浇筑 |
1天 | 2018-03-27 | 2018-03-27 |
3 | 基础开挖 |
5天 | 2018-03-27 | 2018-03-31 |
4 | 基础模版 |
1天 | 2018-03-29 | 2018-03-29 |
5 | 基础钢筋 |
2天 | 2018-03-30 | 2018-03-31 |
6 | 0.6米模版安装 |
4天 | 2018-04-02 | 2018-04-05 |
7 | 0.6米钢筋安装 |
3天 | 2018-04-03 | 2018-04-05 |
8 | 基础钢筋安装 |
10天 | 2018-04-05 | 2018-04-14 |
9 | 0.6米混凝土浇筑 |
1天 | 2018-04-06 | 2018-04-06 |
10 | 4.75米层模版安装 |
4天 | 2018-04-08 | 2018-04-11 |
11 | 4.75米层钢筋安装 |
7天 | 2018-04-09 | 2018-04-15 |
12 | 基础模版施工 |
21天 | 2018-04-10 | 2018-04-30 |
13 | 基础混凝土施工 |
1天 | 2018-04-15 | 2018-04-15 |
14 | 4.75米层混凝土浇筑 |
1天 | 2018-04-17 | 2018-04-17 |
15 | 10米层排架施工 |
8天 | 2018-04-18 | 2018-04-25 |
16 | 10米层柱、梁、板模版安装 |
11天 | 2018-04-25 | 2018-05-05 |
17 | 10米层柱、梁、板钢筋安装 |
13天 | 2018-04-28 | 2018-05-10 |
18 | 10米层混凝土浇筑 |
1天 | 2018-05-11 | 2018-05-11 |
19 | 外墙墙体施工 |
6天 | 2018-05-15 | 2018-05-20 |
20 | 外墙抹灰 |
8天 | 2018-05-23 | 2018-05-30 |
21 | 外墙涂料 |
6天 | 2018-06-10 | 2018-06-15 |
22 | #1机组AFT塔壁板预制 |
30天 | 2018-03-15 | 2018-04-13 |
23 | #1机组AFT塔底板施工 |
5天 | 2018-04-01 | 2018-04-05 |
24 | #1机组吸收塔预制 |
20天 | 2018-04-01 | 2018-04-20 |
25 | #1机组AFT塔壁板安装 |
21天 | 2018-04-06 | 2018-04-26 |
26 | #1机组净烟道材料预制 |
36天 | 2018-04-10 | 2018-05-15 |
27 | #1机组AFT塔管接口、附属平台安装 |
10天 | 2018-05-01 | 2018-05-10 |
28 | #1机组AFT塔内部打磨 |
7天 | 2018-05-11 | 2018-05-17 |
29 | #1机组AFT塔防腐及保温 |
24天 | 2018-05-18 | 2018-06-10 |
30 | #1机组吸收塔内浆液清理 |
4天 | 2018-07-25 | 2018-07-28 |
31 | #1机组吸收塔内部脚手架搭设及顶升平台布置 |
6天 | 2018-07-25 | 2018-07-30 |
32 | #1机组净烟道脚手架搭设及烟道拆除 |
14天 | 2018-07-28 | 2018-08-10 |
33 | #1机组吸收塔搅拌器防护 |
2天 | 2018-07-29 | 2018-07-30 |
34 | #1机组设备检修 |
31天 | 2018-08-01 | 2018-08-31 |
35 | #1机组吸收塔顶升 |
14天 | 2018-08-01 | 2018-08-14 |
36 | #1机组AFT塔内件及搅拌器安装 |
11天 | 2018-08-10 | 2018-08-20 |
37 | #1机组净烟道安装 |
12天 | 2018-08-11 | 2018-08-22 |
38 | #1机组吸收塔集液托盘安装及内部打磨 |
11天 | 2018-08-16 | 2018-08-26 |
39 | #1机组吸收塔平台梯子安装 |
15天 | 2018-08-17 | 2018-08-31 |
40 | #1机组吸收塔保温 |
25天 | 2018-08-18 | 2018-09-11 |
41 | #1机组净烟道保温 |
22天 | 2018-08-20 | 2018-09-10 |
42 | #1机组吸收塔内部打磨 |
12天 | 2018-08-25 | 2018-09-05 |
43 | #1机组净烟道内部打磨 |
7天 | 2018-08-26 | 2018-09-01 |
44 | #1机组吸收塔喷淋梁及支墩安装 |
5天 | 2018-08-27 | 2018-08-31 |
45 | #1机组净烟道防腐 |
6天 | 2018-09-01 | 2018-09-06 |
46 | #1机组吸收塔除雾器梁安装 |
3天 | 2018-09-01 | 2018-09-03 |
47 | #1机组吸收塔防腐 |
6天 | 2018-09-06 | 2018-09-11 |
48 | #1机组AFT塔内部清理及封塔 |
2天 | 2018-09-09 | 2018-09-10 |
49 | #1机组净烟道膨胀节安装 |
4天 | 2018-09-11 | 2018-09-14 |
50 | #1机组吸收塔除雾器安装 |
2天 | 2018-09-12 | 2018-09-13 |
51 | #1机组吸收塔喷淋层安装 |
4天 | 2018-09-14 | 2018-09-17 |
52 | #1机组吸收塔内脚手架拆除及底板检查 |
3天 | 2018-09-18 | 2018-09-20 |
53 | #1机组吸收塔封门 |
1天 | 2018-09-21 | 2018-09-21 |
54 | #1机组CEMS原设备拆除 |
3天 | 2018-07-23 | 2018-07-25 |
55 | #1机组CEMS设备安装、分析柜安装 |
16天 | 2018-07-26 | 2018-08-10 |
56 | #1机组吸收塔仪表、电缆拆除 |
22天 | 2018-07-23 | 2018-08-13 |
57 | #1机组吸收塔设备安装、电缆敷设 |
15天 | 2018-08-14 | 2018-08-28 |
58 | #1机组循环泵房桥架、保护管安装 |
15天 | 2018-06-15 | 2018-06-29 |
59 | #1机组循环泵房电缆敷设、接线 |
15天 | 2018-06-30 | 2018-07-14 |
60 | #1机组循环泵房照明 |
7天 | 2018-07-16 | 2018-07-22 |
61 | #1机组设备单体调试 |
12天 | 2018-08-25 | 2018-09-05 |
62 | #1机组联合调试 |
11天 | 2018-09-06 | 2018-09-16 |
