 项目

项目

文件编号 5984 工期 1349天 开始时间 2017-01-01 结束时间 2020-09-10
任务数 112K 整理日期 2019/5/17 下载次数 3889
下载地址 计划文件点击下载(登录后才可以下载)

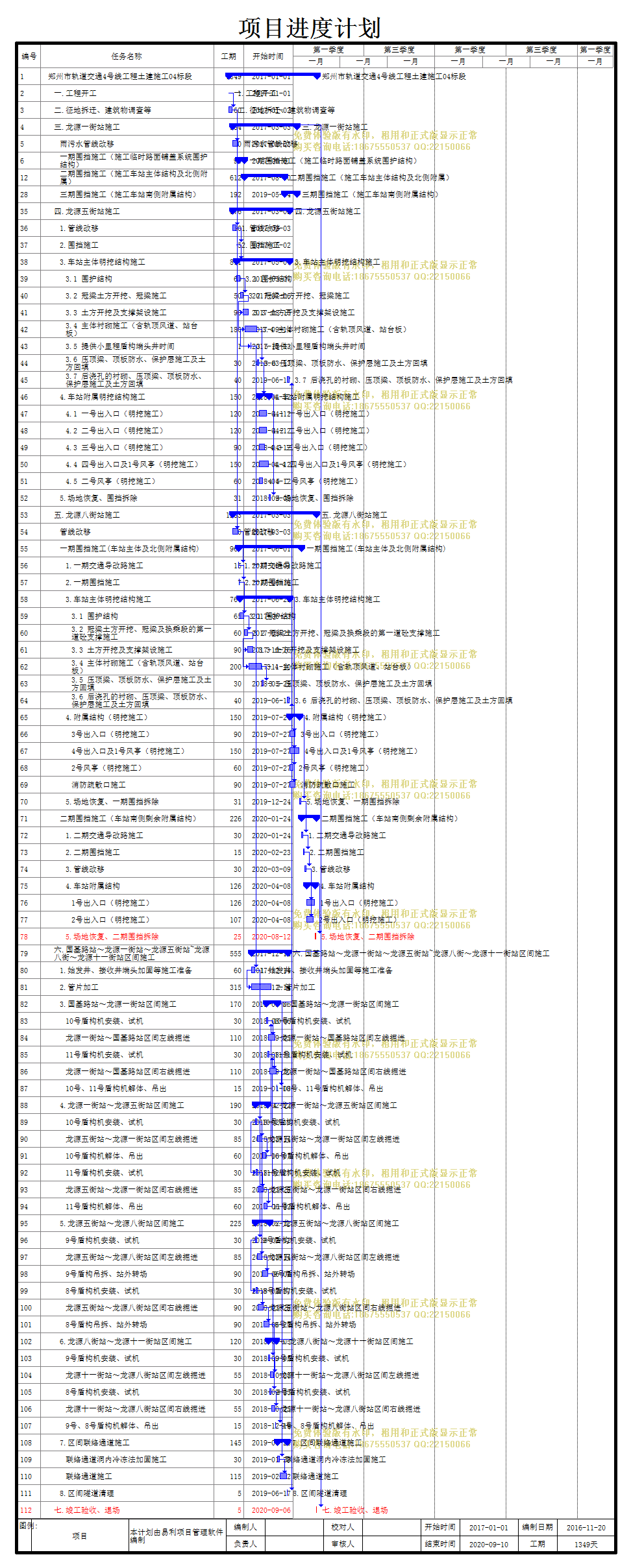

计划内容
项目

编号

任务名称

工期

开始时间

结束时间

总时差

前置任务

资源名称

1
郑州市轨道交通4号线工程土建施工04标段
1349天 2017-01-01 2020-09-10 592 天
2
一.工程开工
1天 2017-01-01 2017-01-01 592 天
3
二.征地拆迁、建筑物调查等
60天 2017-01-02 2017-03-02 592 天 2
4
三.龙源一街站施工
984天 2017-03-03 2019-11-11 756 天
5
雨污水管线改移
90天 2017-03-03 2017-05-31 756 天 3
6
一期围挡施工(施工临时路面铺盖系统围护结构)
90天 2017-06-01 2017-08-29 756 天
7
1.一期交通导改路施工
15天 2017-06-01 2017-06-15 756 天 5
8
2.一期围挡施工
5天 2017-06-16 2017-06-20 756 天 7
9
3.一期围挡范围车站围护结构施工
30天 2017-06-21 2017-07-20 756 天 8
10
4.土方开挖、施做冠梁、第一道砼支撑及临时路面铺盖系统
30天 2017-07-21 2017-08-19 756 天 9
11
5.场地清理、围挡拆除、恢复交通
10天 2017-08-20 2017-08-29 756 天 10
12
二期围挡施工(施工车站主体结构及北侧附属)
612天 2017-08-30 2019-05-03 756 天
13
1.二期交通导改路施工
15天 2017-08-30 2017-09-13 756 天 11
14
2.二期围挡施工
7天 2017-09-14 2017-09-20 756 天 13
15
3.管线改移
20天 2017-09-21 2017-10-10 756 天 14
16
4.车站结构(明挖施工,两个场区同时施工)
404天 2017-10-11 2018-11-18 756 天
17
4.1 围护结构
55天 2017-10-11 2017-12-04 756 天 15
18
4.2 冠梁土方开挖、冠梁及中州大道桥下第一道砼支撑施工
50天 2017-12-05 2018-01-23 756 天 17
19
4.3 土方开挖及支撑架设施工
90天 2018-01-14 2018-04-13 756 天 18[FS-10]
20
4.4 主体衬砌施工(含轨顶风道、站台板)
150天 2018-02-13 2018-07-12 756 天 19[SS+30]
21
4.5 提供盾构端头井时间
1天 2018-05-14 2018-05-14 845 天 20[SS+90]
22
4.6 压顶梁、顶板防水、保护层施工及土方回填
30天 2018-07-13 2018-08-11 756 天 20
23
4.7 后浇孔的衬砌、压顶梁、顶板防水、保护层施工及土方回填
50天 2018-09-30 2018-11-18 657 天 86[SS+10]
24
5.车站北侧部分附属结构施工
150天 2018-11-19 2019-04-17 507 天 16
25
3号出入口及2号风亭(明挖施工)
150天 2018-11-19 2019-04-17 507 天
26
4号出入口(明挖施工)
120天 2018-11-19 2019-03-18 537 天
27
6.场地清理、围挡拆除、恢复交通
16天 2019-04-18 2019-05-03 491 天 24
28
三期围挡施工(施工车站南侧附属结构)
192天 2019-05-04 2019-11-11 299 天
29
1.三期交通导改路施工
15天 2019-05-04 2019-05-18 299 天 12
30
2.三期围挡施工
7天 2019-05-19 2019-05-25 299 天 29
31
3.车站南侧侧附属结构施工
150天 2019-05-26 2019-10-22 299 天 30
32
1号出入口及1号风亭(明挖施工)
150天 2019-05-26 2019-10-22 299 天
33
2号出入口(明挖施工)
120天 2019-05-26 2019-09-22 329 天
34
4.道路恢复、围挡拆除、恢复交通
20天 2019-10-23 2019-11-11 299 天 32,33
35
四.龙源五街站施工
876天 2017-03-03 2019-07-26 592 天
36
1.管线改移
60天 2017-03-03 2017-05-01 592 天 3
37
2.围挡施工
5天 2017-05-02 2017-05-06 592 天 36
38
3.车站主体明挖结构施工
811天 2017-05-07 2019-07-26 592 天 37
39
3.1 围护结构
60天 2017-05-07 2017-07-05 592 天
40
3.2 冠梁土方开挖、冠梁施工
50天 2017-07-06 2017-08-24 592 天 39
41
3.3 土方开挖及支撑架设施工
90天 2017-08-15 2017-11-12 592 天 40[FS-10]
42
3.4 主体衬砌施工(含轨顶风道、站台板)
180天 2017-09-14 2018-03-12 592 天 41[SS+30]
43
3.5 提供小里程盾构端头井时间
1天 2017-12-13 2017-12-13 592 天 42[SS+90]
44
3.6 压顶梁、顶板防水、保护层施工及土方回填
30天 2018-03-13 2018-04-11 728 天 42
45
3.7 后浇孔的衬砌、压顶梁、顶板防水、保护层施工及土方回填
40天 2019-06-17 2019-07-26 407 天 108,102,95,88,82
46
4.车站附属明挖结构施工
150天 2018-04-12 2018-09-08 728 天 44
47
4.1 一号出入口(明挖施工)
120天 2018-04-12 2018-08-09 758 天
48
4.2 二号出入口(明挖施工)
120天 2018-04-12 2018-08-09 758 天
49
4.3 三号出入口(明挖施工)
90天 2018-04-12 2018-07-10 788 天
50
4.4 四号出入口及1号风亭(明挖施工)
150天 2018-04-12 2018-09-08 728 天
51
4.5 二号风亭(明挖施工)
60天 2018-04-12 2018-06-10 818 天
52
5.场地恢复、围挡拆除
31天 2018-09-09 2018-10-09 697 天 46
53
五.龙源八街站施工
1283天 2017-03-03 2020-09-05 801 天
54
管线改移
90天 2017-03-03 2017-05-31 801 天 3
55
一期围挡施工(车站主体及北侧附属结构)
967天 2017-06-01 2020-01-23 801 天
56
1.一期交通导改路施工
15天 2017-06-01 2017-06-15 801 天 54
57
2.一期围挡施工
7天 2017-06-16 2017-06-22 801 天 56
58
3.车站主体明挖结构施工
764天 2017-06-23 2019-07-26 801 天
59
3.1 围护结构
65天 2017-06-23 2017-08-26 801 天 57
60
3.2 冠梁土方开挖、冠梁及换乘段的第一道砼支撑施工
60天 2017-08-27 2017-10-25 801 天 59
61
3.3 土方开挖及支撑架设施工
90天 2017-10-16 2018-01-13 801 天 60[FS-10]
62
3.4 主体衬砌施工(含轨顶风道、站台板)
200天 2017-11-10 2018-05-28 801 天 61[SS+25]
63
3.5 压顶梁、顶板防水、保护层施工及土方回填
30天 2018-05-29 2018-06-27 801 天 62
64
3.6 后浇孔的衬砌、压顶梁、顶板防水、保护层施工及土方回填
40天 2019-06-17 2019-07-26 407 天 108,102
65
4.附属结构(明挖施工)
150天 2019-07-27 2019-12-23 257 天
66
3号出入口(明挖施工)
90天 2019-07-27 2019-10-24 317 天 58
67
4号出入口及1号风亭(明挖施工)
150天 2019-07-27 2019-12-23 257 天 58
68
2号风亭(明挖施工)
60天 2019-07-27 2019-09-24 347 天 58
69
消防疏散口施工
90天 2019-07-27 2019-10-24 317 天 58
70
5.场地恢复、一期围挡拆除
31天 2019-12-24 2020-01-23 25 天 65
71
二期围挡施工(车站南侧剩余附属结构)
226天 2020-01-24 2020-09-05 25 天
72
1.二期交通导改路施工
30天 2020-01-24 2020-02-22 25 天 70
73
2.二期围挡施工
15天 2020-02-23 2020-03-08 25 天 72
74
3.管线改移
30天 2020-03-09 2020-04-07 25 天 73
75
4.车站附属结构
126天 2020-04-08 2020-08-11 25 天
76
1号出入口(明挖施工)
126天 2020-04-08 2020-08-11 25 天 74
77
2号出入口(明挖施工)
107天 2020-04-08 2020-07-23 44 天 74
78
5.场地恢复、二期围挡拆除
25天 2020-08-12 2020-09-05 0 天 75
79
六.国基路站~龙源一街站~龙源五街站~龙源八街~龙源十一街站区间施工
555天 2017-12-14 2019-06-21 592 天
80
1.始发井、接收井端头加固等施工准备
60天 2017-12-14 2018-02-11 592 天 43
81
2.管片加工
315天 2017-12-14 2018-10-24 682 天 80[SS]
82
3.国基路站~龙源一街站区间施工
170天 2018-08-06 2019-01-22 607 天
83
10号盾构机安装、试机
30天 2018-08-06 2018-09-04 622 天 91
84
龙源一街站~国基路站区间左线掘进
110天 2018-09-05 2018-12-23 622 天 83
85
11号盾构机安装、试机
30天 2018-08-21 2018-09-19 592 天 94
86
龙源一街站~国基路站区间右线掘进
110天 2018-09-20 2019-01-07 592 天 85
87
10号、11号盾构机解体、吊出
15天 2019-01-08 2019-01-22 592 天 86
88
4.龙源一街站~龙源五街站区间施工
190天 2018-02-12 2018-08-20 592 天
89
10号盾构机安装、试机
30天 2018-02-12 2018-03-13 592 天 80
90
龙源五街站~龙源一街站区间左线掘进
85天 2018-03-14 2018-06-06 622 天 89
91
10号盾构机解体、吊出
60天 2018-06-07 2018-08-05 622 天 90
92
11号盾构机安装、试机
30天 2018-02-27 2018-03-28 592 天 89[SS+15]
93
龙源五街站~龙源一街站区间右线掘进
85天 2018-03-29 2018-06-21 592 天 92
94
11号盾构机解体、吊出
60天 2018-06-22 2018-08-20 592 天 93
95
5.龙源五街站~龙源八街站区间施工
225天 2018-02-12 2018-09-24 612 天
96
9号盾构机安装、试机
30天 2018-02-12 2018-03-13 612 天 80
97
龙源五街站~龙源八街站区间左线掘进
85天 2018-03-14 2018-06-06 647 天 89
98
9号盾构吊拆、站外转场
90天 2018-06-07 2018-09-04 647 天 97
99
8号盾构机安装、试机
30天 2018-02-27 2018-03-28 612 天 96[SS+15]
100
龙源五街站~龙源八街站区间右线掘进
90天 2018-03-29 2018-06-26 612 天 99
101
8号盾构吊拆、站外转场
90天 2018-06-27 2018-09-24 612 天 100
102
6.龙源八街站~龙源十一街站区间施工
120天 2018-09-05 2019-01-02 632 天
103
9号盾构机安装、试机
30天 2018-09-05 2018-10-04 647 天 98
104
龙源十一街站~龙源八街站区间左线掘进
55天 2018-10-05 2018-11-28 647 天 103
105
8号盾构机安装、试机
30天 2018-09-25 2018-10-24 612 天 101
106
龙源十一街站~龙源八街站区间右线掘进
55天 2018-10-25 2018-12-18 612 天 105
107
9号、8号盾构机解体、吊出
15天 2018-12-19 2019-01-02 612 天 106
108
7.区间联络通道施工
145天 2019-01-23 2019-06-16 447 天
109
联络通道洞内冷冻法加固施工
30天 2019-01-23 2019-02-21 447 天 102,95,82,88
110
联络通道施工
115天 2019-02-22 2019-06-16 447 天 109
111
8.区间隧道清理
5天 2019-06-17 2019-06-21 442 天 108
112
七.竣工验收、退场
5天 2020-09-06 2020-09-10 0 天 79,4,35,53
