文件编号 5980 工期 432天 开始时间 2016-04-26 结束时间 2017-07-01
任务数 22K 整理日期 2019/5/17 下载次数 3889
下载地址 计划文件点击下载(登录后才可以下载)

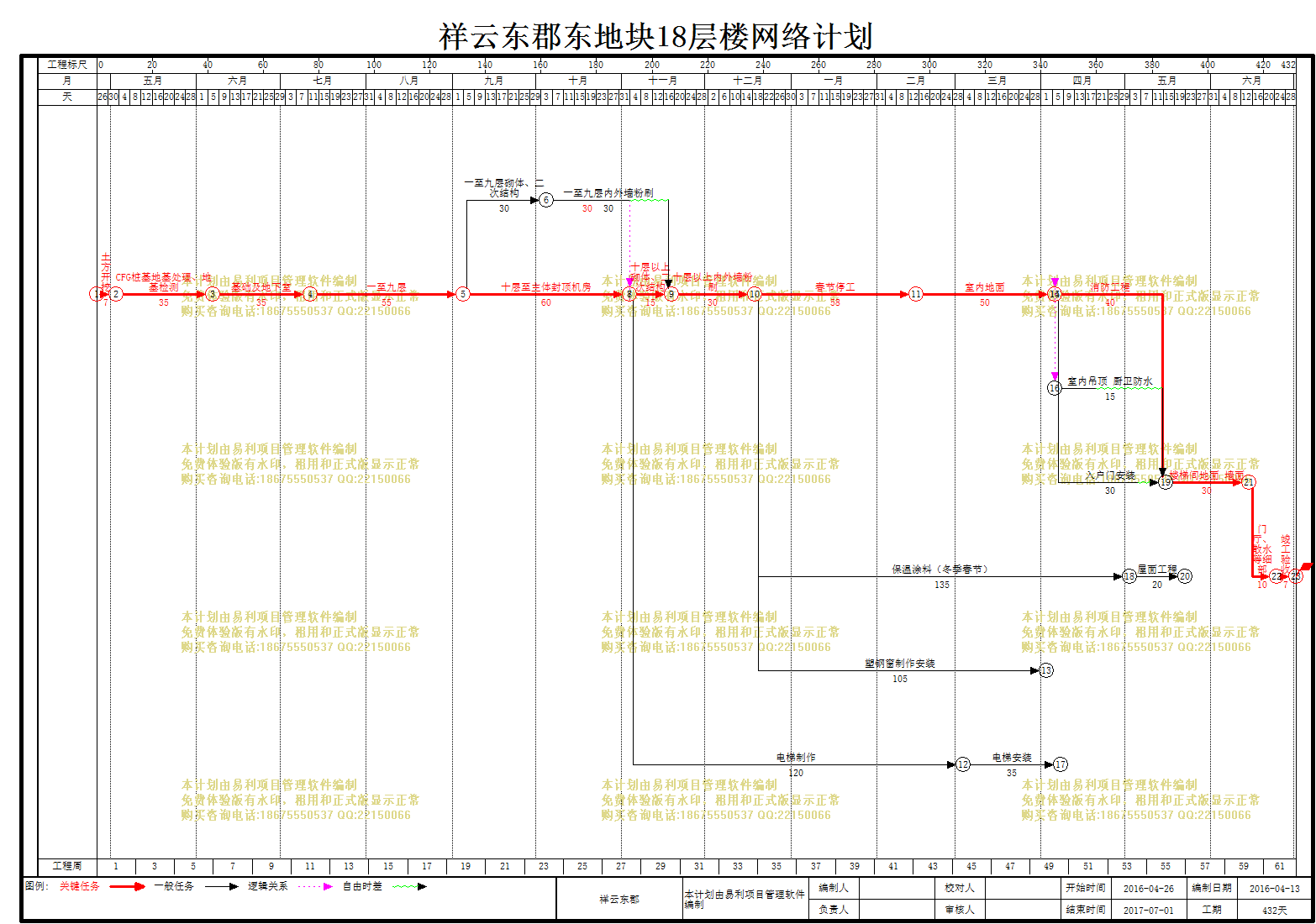

计划内容
祥云东郡

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
土方开挖
7天 2016-04-26 2016-05-02
2
CFG桩基地基处理、地基检测
35天 2016-05-03 2016-06-06 1
3
基础及地下室
35天 2016-06-07 2016-07-11 2
4
一至九层
55天 2016-07-12 2016-09-04 3
5
十层至主体封顶机房
60天 2016-09-05 2016-11-03 4
6
一至九层砌体、二次结构
30天 2016-09-05 2016-10-04 4
7
十层以上砌体、二次结构
15天 2016-11-04 2016-11-18 6,5
8
一至九层内外墙粉刷
30天 2016-10-05 2016-11-03 6
9
十层以上内外墙粉刷
30天 2016-11-19 2016-12-18 8,7
10
保温涂料(冬季春节)
135天 2016-12-19 2017-05-02 9
11
春节停工
58天 2016-12-19 2017-02-14 9
12
室内地面
50天 2017-02-15 2017-04-05 11
13
塑钢窗制作安装
105天 2016-12-19 2017-04-02 9
14
入户门安装
30天 2017-04-06 2017-05-05 12
15
消防工程
40天 2017-04-06 2017-05-15 12
16
室内吊顶 厨卫防水
15天 2017-04-06 2017-04-20 12
17
楼梯间地面 墙面
30天 2017-05-16 2017-06-14 14,15,16
18
门厅、散水等细部
10天 2017-06-15 2017-06-24 17
19
竣工验收
7天 2017-06-25 2017-07-01 18
20
电梯制作
120天 2016-11-04 2017-03-03 5
21
电梯安装
35天 2017-03-04 2017-04-07 20
22
屋面工程
20天 2017-05-03 2017-05-22 10

局部效果预览,详细内容请下载附件查看
