文件编号 | 5877 | 工期 | 300天 | 开始时间 | 2018-02-01 | 结束时间 | 2018-11-27 |
任务数 | 91K | 整理日期 | 2019/5/17 | 下载次数 | 3887次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

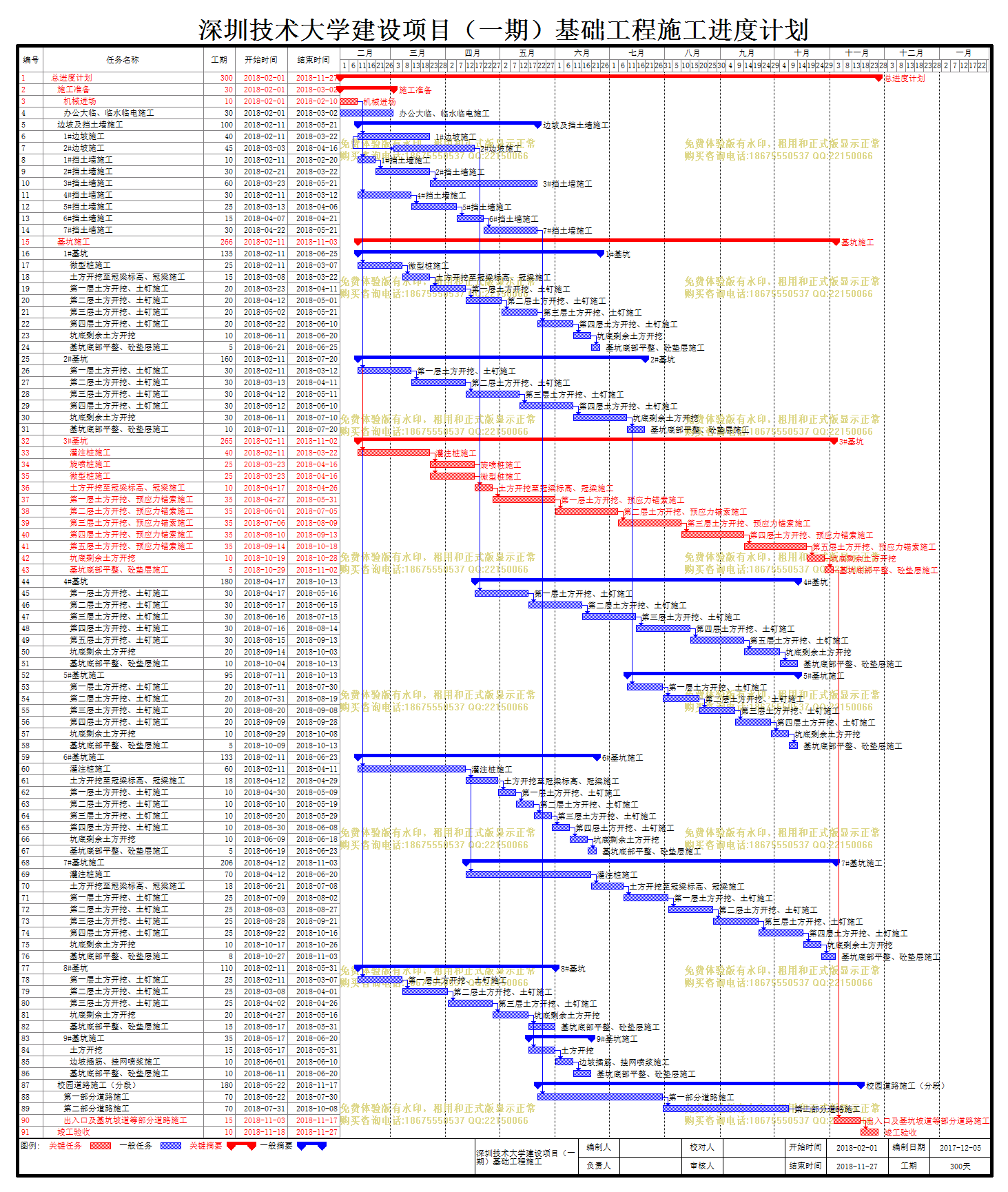

深圳技术大学建设项目(一期)基础工程施工 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
1 | 总进度计划 |
300天 | 2018-02-01 | 2018-11-27 | |
2 | 施工准备 |
30天 | 2018-02-01 | 2018-03-02 | |
3 | 机械进场 |
10天 | 2018-02-01 | 2018-02-10 | |
4 | 办公大临、临水临电施工 |
30天 | 2018-02-01 | 2018-03-02 | |
5 | 边坡及挡土墙施工 |
100天 | 2018-02-11 | 2018-05-21 | |
6 | 1#边坡施工 |
40天 | 2018-02-11 | 2018-03-22 | 3 |
7 | 2#边坡施工 |
45天 | 2018-03-03 | 2018-04-16 | 6[SS+20] |
8 | 1#挡土墙施工 |
10天 | 2018-02-11 | 2018-02-20 | 3 |
9 | 2#挡土墙施工 |
30天 | 2018-02-21 | 2018-03-22 | 8 |
10 | 3#挡土墙施工 |
60天 | 2018-03-23 | 2018-05-21 | 9 |
11 | 4#挡土墙施工 |
30天 | 2018-02-11 | 2018-03-12 | 3 |
12 | 5#挡土墙施工 |
25天 | 2018-03-13 | 2018-04-06 | 11 |
13 | 6#挡土墙施工 |
15天 | 2018-04-07 | 2018-04-21 | 12 |
14 | 7#挡土墙施工 |
30天 | 2018-04-22 | 2018-05-21 | 13 |
15 | 基坑施工 |
266天 | 2018-02-11 | 2018-11-03 | |
16 | 1#基坑 |
135天 | 2018-02-11 | 2018-06-25 | |
17 | 微型桩施工 |
25天 | 2018-02-11 | 2018-03-07 | 3 |
18 | 土方开挖至冠梁标高、冠梁施工 |
15天 | 2018-03-08 | 2018-03-22 | 17 |
19 | 第一层土方开挖、土钉施工 |
20天 | 2018-03-23 | 2018-04-11 | 18 |
20 | 第二层土方开挖、土钉施工 |
20天 | 2018-04-12 | 2018-05-01 | 19 |
21 | 第三层土方开挖、土钉施工 |
20天 | 2018-05-02 | 2018-05-21 | 20 |
22 | 第四层土方开挖、土钉施工 |
20天 | 2018-05-22 | 2018-06-10 | 21 |
23 | 坑底剩余土方开挖 |
10天 | 2018-06-11 | 2018-06-20 | 22 |
24 | 基坑底部平整、砼垫层施工 |
5天 | 2018-06-21 | 2018-06-25 | 23 |
25 | 2#基坑 |
160天 | 2018-02-11 | 2018-07-20 | |
26 | 第一层土方开挖、土钉施工 |
30天 | 2018-02-11 | 2018-03-12 | 3 |
27 | 第二层土方开挖、土钉施工 |
30天 | 2018-03-13 | 2018-04-11 | 26 |
28 | 第三层土方开挖、土钉施工 |
30天 | 2018-04-12 | 2018-05-11 | 27 |
29 | 第四层土方开挖、土钉施工 |
30天 | 2018-05-12 | 2018-06-10 | 28 |
30 | 坑底剩余土方开挖 |
30天 | 2018-06-11 | 2018-07-10 | 29 |
31 | 基坑底部平整、砼垫层施工 |
10天 | 2018-07-11 | 2018-07-20 | 30 |
32 | 3#基坑 |
265天 | 2018-02-11 | 2018-11-02 | |
33 | 灌注桩施工 |
40天 | 2018-02-11 | 2018-03-22 | 3 |
34 | 旋喷桩施工 |
25天 | 2018-03-23 | 2018-04-16 | 33 |
35 | 微型桩施工 |
25天 | 2018-03-23 | 2018-04-16 | 33 |
36 | 土方开挖至冠梁标高、冠梁施工 |
10天 | 2018-04-17 | 2018-04-26 | 34,35 |
37 | 第一层土方开挖、预应力锚索施工 |
35天 | 2018-04-27 | 2018-05-31 | 36 |
38 | 第二层土方开挖、预应力锚索施工 |
35天 | 2018-06-01 | 2018-07-05 | 37 |
39 | 第三层土方开挖、预应力锚索施工 |
35天 | 2018-07-06 | 2018-08-09 | 38 |
40 | 第四层土方开挖、预应力锚索施工 |
35天 | 2018-08-10 | 2018-09-13 | 39 |
41 | 第五层土方开挖、预应力锚索施工 |
35天 | 2018-09-14 | 2018-10-18 | 40 |
42 | 坑底剩余土方开挖 |
10天 | 2018-10-19 | 2018-10-28 | 41 |
43 | 基坑底部平整、砼垫层施工 |
5天 | 2018-10-29 | 2018-11-02 | 42 |
44 | 4#基坑 |
180天 | 2018-04-17 | 2018-10-13 | |
45 | 第一层土方开挖、土钉施工 |
30天 | 2018-04-17 | 2018-05-16 | 7 |
46 | 第二层土方开挖、土钉施工 |
30天 | 2018-05-17 | 2018-06-15 | 45 |
47 | 第三层土方开挖、土钉施工 |
30天 | 2018-06-16 | 2018-07-15 | 46 |
48 | 第四层土方开挖、土钉施工 |
30天 | 2018-07-16 | 2018-08-14 | 47 |
49 | 第五层土方开挖、土钉施工 |
30天 | 2018-08-15 | 2018-09-13 | 48 |
50 | 坑底剩余土方开挖 |
20天 | 2018-09-14 | 2018-10-03 | 49 |
51 | 基坑底部平整、砼垫层施工 |
10天 | 2018-10-04 | 2018-10-13 | 50 |
52 | 5#基坑施工 |
95天 | 2018-07-11 | 2018-10-13 | |
53 | 第一层土方开挖、土钉施工 |
20天 | 2018-07-11 | 2018-07-30 | 30 |
54 | 第二层土方开挖、土钉施工 |
20天 | 2018-07-31 | 2018-08-19 | 53 |
55 | 第三层土方开挖、土钉施工 |
20天 | 2018-08-20 | 2018-09-08 | 54 |
56 | 第四层土方开挖、土钉施工 |
20天 | 2018-09-09 | 2018-09-28 | 55 |
57 | 坑底剩余土方开挖 |
10天 | 2018-09-29 | 2018-10-08 | 56 |
58 | 基坑底部平整、砼垫层施工 |
5天 | 2018-10-09 | 2018-10-13 | 57 |
59 | 6#基坑施工 |
133天 | 2018-02-11 | 2018-06-23 | |
60 | 灌注桩施工 |
60天 | 2018-02-11 | 2018-04-11 | 3 |
61 | 土方开挖至冠梁标高、冠梁施工 |
18天 | 2018-04-12 | 2018-04-29 | 60 |
62 | 第一层土方开挖、土钉施工 |
10天 | 2018-04-30 | 2018-05-09 | 61 |
63 | 第二层土方开挖、土钉施工 |
10天 | 2018-05-10 | 2018-05-19 | 62 |
64 | 第三层土方开挖、土钉施工 |
10天 | 2018-05-20 | 2018-05-29 | 63 |
65 | 第四层土方开挖、土钉施工 |
10天 | 2018-05-30 | 2018-06-08 | 64 |
66 | 坑底剩余土方开挖 |
10天 | 2018-06-09 | 2018-06-18 | 65 |
67 | 基坑底部平整、砼垫层施工 |
5天 | 2018-06-19 | 2018-06-23 | 66 |
68 | 7#基坑施工 |
206天 | 2018-04-12 | 2018-11-03 | |
69 | 灌注桩施工 |
70天 | 2018-04-12 | 2018-06-20 | 60 |
70 | 土方开挖至冠梁标高、冠梁施工 |
18天 | 2018-06-21 | 2018-07-08 | 69 |
71 | 第一层土方开挖、土钉施工 |
25天 | 2018-07-09 | 2018-08-02 | 70 |
72 | 第二层土方开挖、土钉施工 |
25天 | 2018-08-03 | 2018-08-27 | 71 |
73 | 第三层土方开挖、土钉施工 |
25天 | 2018-08-28 | 2018-09-21 | 72 |
74 | 第四层土方开挖、土钉施工 |
25天 | 2018-09-22 | 2018-10-16 | 73 |
75 | 坑底剩余土方开挖 |
10天 | 2018-10-17 | 2018-10-26 | 74 |
76 | 基坑底部平整、砼垫层施工 |
8天 | 2018-10-27 | 2018-11-03 | 75 |
77 | 8#基坑 |
110天 | 2018-02-11 | 2018-05-31 | |
78 | 第一层土方开挖、土钉施工 |
25天 | 2018-02-11 | 2018-03-07 | 3 |
79 | 第二层土方开挖、土钉施工 |
25天 | 2018-03-08 | 2018-04-01 | 78 |
80 | 第三层土方开挖、土钉施工 |
25天 | 2018-04-02 | 2018-04-26 | 79 |
81 | 坑底剩余土方开挖 |
20天 | 2018-04-27 | 2018-05-16 | 80 |
82 | 基坑底部平整、砼垫层施工 |
15天 | 2018-05-17 | 2018-05-31 | 81 |
83 | 9#基坑施工 |
35天 | 2018-05-17 | 2018-06-20 | |
84 | 土方开挖 |
15天 | 2018-05-17 | 2018-05-31 | 81 |
85 | 边坡插筋、挂网喷浆施工 |
10天 | 2018-06-01 | 2018-06-10 | 84 |
86 | 基坑底部平整、砼垫层施工 |
10天 | 2018-06-11 | 2018-06-20 | 85 |
87 | 校园道路施工(分段) |
180天 | 2018-05-22 | 2018-11-17 | |
88 | 第一部分道路施工 |
70天 | 2018-05-22 | 2018-07-30 | 14 |
89 | 第二部分道路施工 |
70天 | 2018-07-31 | 2018-10-08 | 88 |
90 | 出入口及基坑坡道等部分道路施工 |
15天 | 2018-11-03 | 2018-11-17 | 43,89 |
91 | 竣工验收 |
10天 | 2018-11-18 | 2018-11-27 | 90 |
