 莱蒙创智谷大厦施工

莱蒙创智谷大厦施工

文件编号 5872 工期 707天 开始时间 2015-10-15 结束时间 2017-09-20
任务数 101K 整理日期 2019/5/17 下载次数 3887
下载地址 计划文件点击下载(登录后才可以下载)

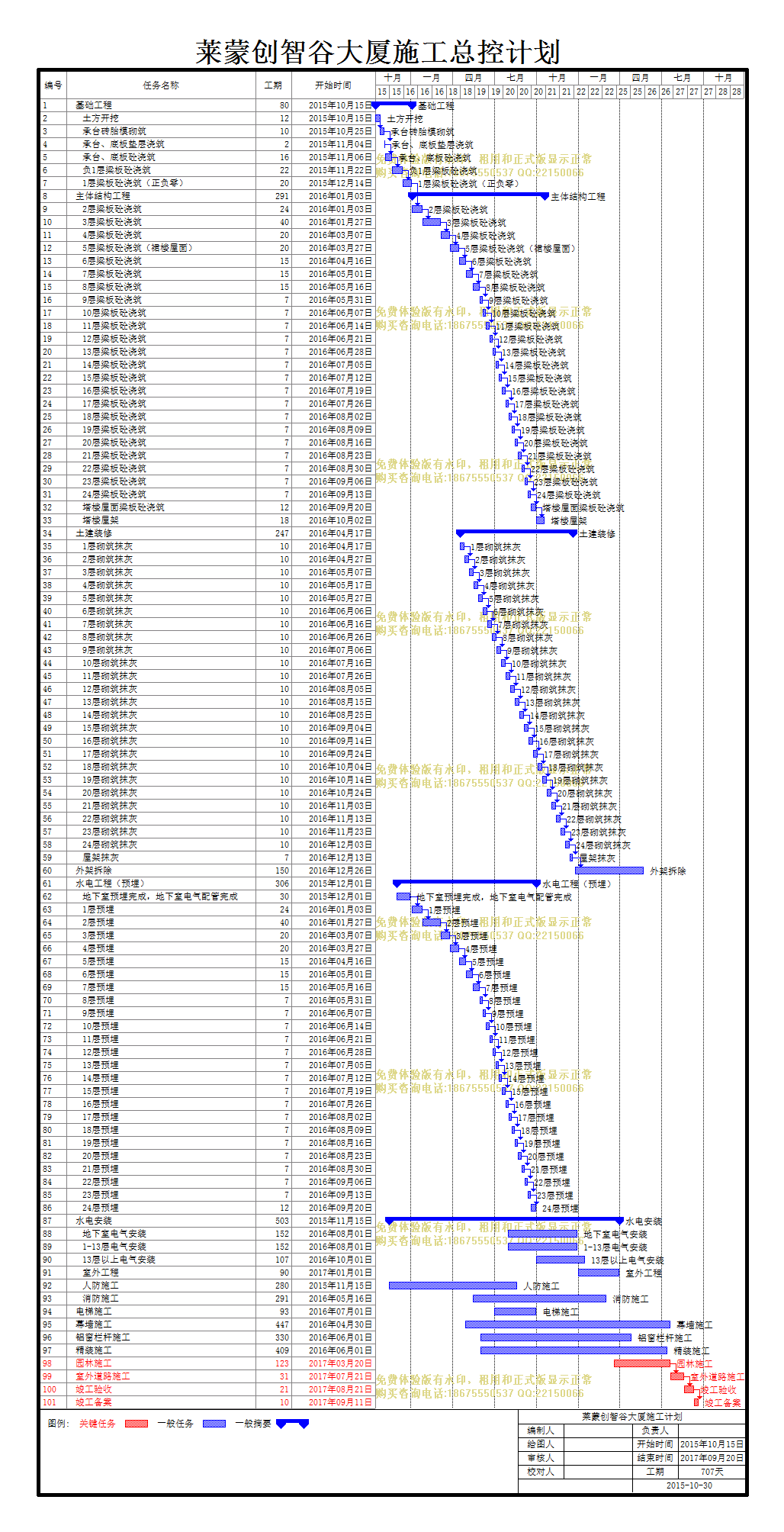

计划内容
莱蒙创智谷大厦施工

编号

任务名称

工期

开始时间

结束时间

备注

1
基础工程
80天 2015年10月15日 2016年01月02日
2
土方开挖
12天 2015年10月15日 2015年10月26日
3
承台砖胎模砌筑
10天 2015年10月25日 2015年11月03日
4
承台、底板垫层浇筑
2天 2015年11月04日 2015年11月05日
5
承台、底板砼浇筑
16天 2015年11月06日 2015年11月21日
6
负1层梁板砼浇筑
22天 2015年11月22日 2015年12月13日
7
1层梁板砼浇筑(正负零)
20天 2015年12月14日 2016年01月02日 合同要求1月2日完成
8
主体结构工程
291天 2016年01月03日 2016年10月19日
9
2层梁板砼浇筑
24天 2016年01月03日 2016年01月26日
10
3层梁板砼浇筑
40天 2016年01月27日 2016年03月06日 春节假期20天
11
4层梁板砼浇筑
20天 2016年03月07日 2016年03月26日 4月1日开始装修售楼处(7.30开放)
12
5层梁板砼浇筑(裙楼屋面)
20天 2016年03月27日 2016年04月15日 拆模砌墙5月5日移交给loft样板装修(9.30开放)
13
6层梁板砼浇筑
15天 2016年04月16日 2016年04月30日 拆模砌墙5月20日移交给大堂样板装修(9.30开放)
14
7层梁板砼浇筑
15天 2016年05月01日 2016年05月15日
15
8层梁板砼浇筑
15天 2016年05月16日 2016年05月30日
16
9层梁板砼浇筑
7天 2016年05月31日 2016年06月06日
17
10层梁板砼浇筑
7天 2016年06月07日 2016年06月13日 拆模砌墙7月1日移交给样板房装修(9.30开放)
18
11层梁板砼浇筑
7天 2016年06月14日 2016年06月20日
19
12层梁板砼浇筑
7天 2016年06月21日 2016年06月27日
20
13层梁板砼浇筑
7天 2016年06月28日 2016年07月04日
21
14层梁板砼浇筑
7天 2016年07月05日 2016年07月11日
22
15层梁板砼浇筑
7天 2016年07月12日 2016年07月18日
23
16层梁板砼浇筑
7天 2016年07月19日 2016年07月25日
24
17层梁板砼浇筑
7天 2016年07月26日 2016年08月01日
25
18层梁板砼浇筑
7天 2016年08月02日 2016年08月08日
26
19层梁板砼浇筑
7天 2016年08月09日 2016年08月15日
27
20层梁板砼浇筑
7天 2016年08月16日 2016年08月22日
28
21层梁板砼浇筑
7天 2016年08月23日 2016年08月29日
29
22层梁板砼浇筑
7天 2016年08月30日 2016年09月05日
30
23层梁板砼浇筑
7天 2016年09月06日 2016年09月12日
31
24层梁板砼浇筑
7天 2016年09月13日 2016年09月19日
32
塔楼屋面梁板砼浇筑
12天 2016年09月20日 2016年10月01日
33
塔楼屋架
18天 2016年10月02日 2016年10月19日
34
土建装修
247天 2016年04月17日 2016年12月19日
35
1层砌筑抹灰
10天 2016年04月17日 2016年04月26日
36
2层砌筑抹灰
10天 2016年04月27日 2016年05月06日
37
3层砌筑抹灰
10天 2016年05月07日 2016年05月16日
38
4层砌筑抹灰
10天 2016年05月17日 2016年05月26日
39
5层砌筑抹灰
10天 2016年05月27日 2016年06月05日
40
6层砌筑抹灰
10天 2016年06月06日 2016年06月15日
41
7层砌筑抹灰
10天 2016年06月16日 2016年06月25日
42
8层砌筑抹灰
10天 2016年06月26日 2016年07月05日
43
9层砌筑抹灰
10天 2016年07月06日 2016年07月15日
44
10层砌筑抹灰
10天 2016年07月16日 2016年07月25日
45
11层砌筑抹灰
10天 2016年07月26日 2016年08月04日
46
12层砌筑抹灰
10天 2016年08月05日 2016年08月14日
47
13层砌筑抹灰
10天 2016年08月15日 2016年08月24日
48
14层砌筑抹灰
10天 2016年08月25日 2016年09月03日
49
15层砌筑抹灰
10天 2016年09月04日 2016年09月13日
50
16层砌筑抹灰
10天 2016年09月14日 2016年09月23日
51
17层砌筑抹灰
10天 2016年09月24日 2016年10月03日
52
18层砌筑抹灰
10天 2016年10月04日 2016年10月13日
53
19层砌筑抹灰
10天 2016年10月14日 2016年10月23日
54
20层砌筑抹灰
10天 2016年10月24日 2016年11月02日
55
21层砌筑抹灰
10天 2016年11月03日 2016年11月12日
56
22层砌筑抹灰
10天 2016年11月13日 2016年11月22日
57
23层砌筑抹灰
10天 2016年11月23日 2016年12月02日
58
24层砌筑抹灰
10天 2016年12月03日 2016年12月12日
59
屋架抹灰
7天 2016年12月13日 2016年12月19日
60
外架拆除
150天 2016年12月26日 2017年05月24日
61
水电工程(预埋)
306天 2015年12月01日 2016年10月01日
62
地下室预埋完成,地下室电气配管完成
30天 2015年12月01日 2015年12月30日
63
1层预埋
24天 2016年01月03日 2016年01月26日
64
2层预埋
40天 2016年01月27日 2016年03月06日 春节假期20天
65
3层预埋
20天 2016年03月07日 2016年03月26日
66
4层预埋
20天 2016年03月27日 2016年04月15日
67
5层预埋
15天 2016年04月16日 2016年04月30日
68
6层预埋
15天 2016年05月01日 2016年05月15日
69
7层预埋
15天 2016年05月16日 2016年05月30日
70
8层预埋
7天 2016年05月31日 2016年06月06日
71
9层预埋
7天 2016年06月07日 2016年06月13日
72
10层预埋
7天 2016年06月14日 2016年06月20日
73
11层预埋
7天 2016年06月21日 2016年06月27日
74
12层预埋
7天 2016年06月28日 2016年07月04日
75
13层预埋
7天 2016年07月05日 2016年07月11日
76
14层预埋
7天 2016年07月12日 2016年07月18日
77
15层预埋
7天 2016年07月19日 2016年07月25日
78
16层预埋
7天 2016年07月26日 2016年08月01日
79
17层预埋
7天 2016年08月02日 2016年08月08日
80
18层预埋
7天 2016年08月09日 2016年08月15日
81
19层预埋
7天 2016年08月16日 2016年08月22日
82
20层预埋
7天 2016年08月23日 2016年08月29日
83
21层预埋
7天 2016年08月30日 2016年09月05日
84
22层预埋
7天 2016年09月06日 2016年09月12日
85
23层预埋
7天 2016年09月13日 2016年09月19日
86
24层预埋
12天 2016年09月20日 2016年10月01日
87
水电安装
503天 2015年11月15日 2017年03月31日
88
地下室电气安装
152天 2016年08月01日 2016年12月30日
89
1-13层电气安装
152天 2016年08月01日 2016年12月30日
90
13层以上电气安装
107天 2016年10月01日 2017年01月15日
91
室外工程
90天 2017年01月01日 2017年03月31日 春节假期20天
92
人防施工
280天 2015年11月15日 2016年08月20日
93
消防施工
291天 2016年05月16日 2017年03月02日
94
电梯施工
93天 2016年07月01日 2016年10月01日
95
幕墙施工
447天 2016年04月30日 2017年07月20日
96
铝窗栏杆施工
330天 2016年06月01日 2017年04月26日
97
精装施工
409天 2016年06月01日 2017年07月14日
98
园林施工
123天 2017年03月20日 2017年07月20日
99
室外道路施工
31天 2017年07月21日 2017年08月20日
100
竣工验收
21天 2017年08月21日 2017年09月10日
101
竣工备案
10天 2017年09月11日 2017年09月20日

局部效果预览,详细内容请下载附件查看
