湖南建工集团企业馆布展装饰工程| 文件编号 | 5867 | 工期 | 67天 | 开始时间 | 2018-03-25 | 结束时间 | 2018-05-30 |
| 任务数 | 32K | 整理日期 | 2019/5/17 | 下载次数 | 3911次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

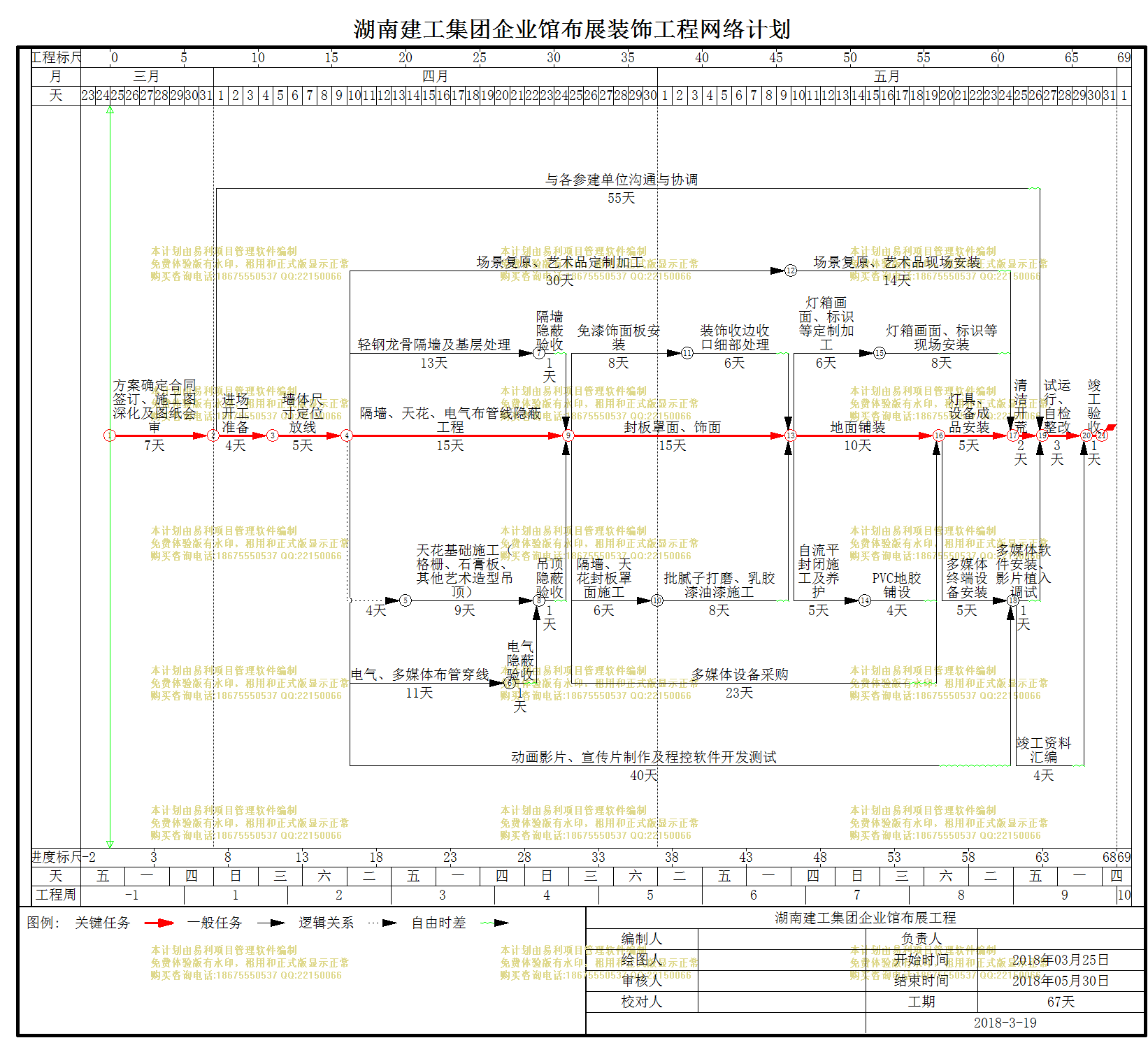

| 湖南建工集团企业馆布展装饰工程 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
| 1 | 方案确定合同签订、施工图深化及图纸会审 |
7天 | 03月25日 | 03月31日 |
| 2 | 进场开工准备 |
4天 | 04月01日 | 04月04日 |
| 3 | 与各参建单位沟通与协调 |
55天 | 04月01日 | 05月25日 |
| 4 | 墙体尺寸定位放线 |
5天 | 04月05日 | 04月09日 |
| 5 | 隔墙、天花、电气布管线隐蔽工程 |
15天 | 04月10日 | 04月24日 |
| 6 | 轻钢龙骨隔墙及基层处理 |
13天 | 04月10日 | 04月22日 |
| 7 | 电气、多媒体布管穿线 |
11天 | 04月10日 | 04月20日 |
| 8 | 动画影片、宣传片制作及程控软件开发测试 |
40天 | 04月10日 | 05月19日 |
| 9 | 场景复原、艺术品定制加工 |
30天 | 04月10日 | 05月09日 |
| 10 | 场景复原、艺术品现场安装 |
14天 | 05月10日 | 05月23日 |
| 11 | 电气隐蔽验收 |
1天 | 04月21日 | 04月21日 |
| 12 | 天花基础施工(格栅、石膏板、其他艺术造型吊顶) |
9天 | 04月14日 | 04月22日 |
| 13 | 吊顶隐蔽验收 |
1天 | 04月23日 | 04月23日 |
| 14 | 隔墙隐蔽验收 |
1天 | 04月23日 | 04月23日 |
| 15 | 封板罩面、饰面 |
15天 | 04月25日 | 05月09日 |
| 16 | 隔墙、天花封板罩面施工 |
6天 | 04月25日 | 04月30日 |
| 17 | 免漆饰面板安装 |
8天 | 04月25日 | 05月02日 |
| 18 | 多媒体设备采购 |
23天 | 04月25日 | 05月17日 |
| 19 | 装饰收边收口细部处理 |
6天 | 05月03日 | 05月08日 |
| 20 | 批腻子打磨、乳胶漆油漆施工 |
8天 | 05月01日 | 05月08日 |
| 21 | 地面铺装 |
10天 | 05月10日 | 05月19日 |
| 22 | 自流平封闭施工及养护 |
5天 | 05月10日 | 05月14日 |
| 23 | 灯箱画面、标识等定制加工 |
6天 | 05月10日 | 05月15日 |
| 24 | 灯箱画面、标识等现场安装 |
8天 | 05月16日 | 05月23日 |
| 25 | PVC地胶铺设 |
4天 | 05月15日 | 05月18日 |
| 26 | 灯具、设备成品安装 |
5天 | 05月20日 | 05月24日 |
| 27 | 多媒体终端设备安装 |
5天 | 05月20日 | 05月24日 |
| 28 | 多媒体软件安装、影片植入调试 |
1天 | 05月25日 | 05月25日 |
| 29 | 竣工资料汇编 |
4天 | 05月25日 | 05月28日 |
| 30 | 清洁开荒 |
2天 | 05月25日 | 05月26日 |
| 31 | 试运行、自检整改 |
3天 | 05月27日 | 05月29日 |
| 32 | 竣工验收 |
1天 | 05月30日 | 05月30日 |
