文件编号 | 5859 | 工期 | 65天 | 开始时间 | 2017-02-22 | 结束时间 | 2017-04-30 |
任务数 | 47K | 整理日期 | 2019/5/17 | 下载次数 | 3887次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

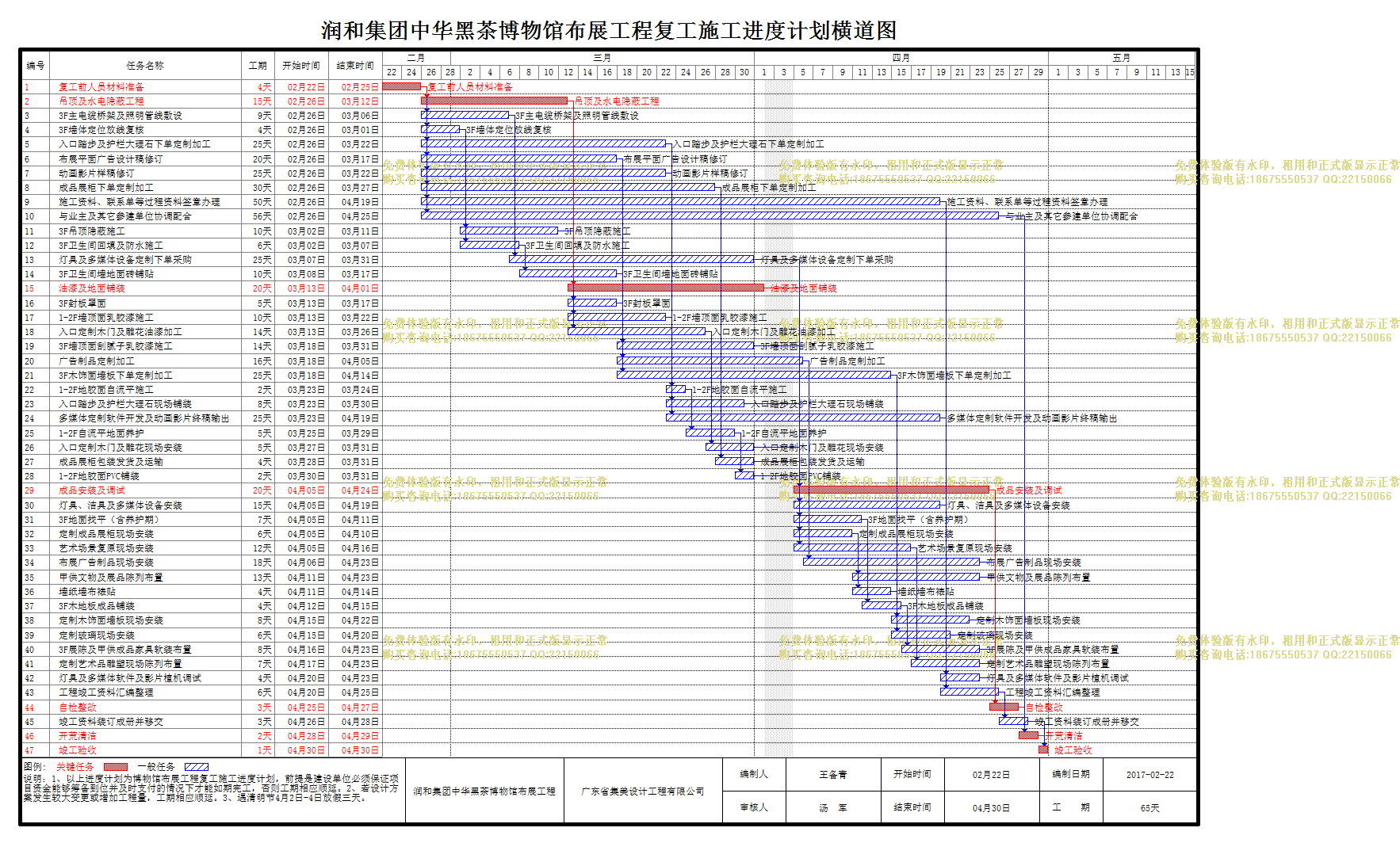

润和集团中华黑茶博物馆布展工程复工施工进度计划 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 复工前人员材料准备 |
4天 | 02月22日 | 02月25日 |
2 | 吊顶及水电隐蔽工程 |
15天 | 02月26日 | 03月12日 |
3 | 3F主电缆桥架及照明管线敷设 |
9天 | 02月26日 | 03月06日 |
4 | 3F墙体定位放线复核 |
4天 | 02月26日 | 03月01日 |
5 | 入口踏步及护栏大理石下单定制加工 |
25天 | 02月26日 | 03月22日 |
6 | 布展平面广告设计稿修订 |
20天 | 02月26日 | 03月17日 |
7 | 动画影片样稿修订 |
25天 | 02月26日 | 03月22日 |
8 | 成品展柜下单定制加工 |
30天 | 02月26日 | 03月27日 |
9 | 施工资料、联系单等过程资料签章办理 |
50天 | 02月26日 | 04月19日 |
10 | 与业主及其它参建单位协调配合 |
56天 | 02月26日 | 04月25日 |
11 | 3F吊顶隐蔽施工 |
10天 | 03月02日 | 03月11日 |
12 | 3F卫生间回填及防水施工 |
6天 | 03月02日 | 03月07日 |
13 | 灯具及多媒体设备定制下单采购 |
25天 | 03月07日 | 03月31日 |
14 | 3F卫生间墙地面砖铺贴 |
10天 | 03月08日 | 03月17日 |
15 | 油漆及地面铺装 |
20天 | 03月13日 | 04月01日 |
16 | 3F封板罩面 |
5天 | 03月13日 | 03月17日 |
17 | 1-2F墙顶面乳胶漆施工 |
10天 | 03月13日 | 03月22日 |
18 | 入口定制木门及雕花油漆加工 |
14天 | 03月13日 | 03月26日 |
19 | 3F墙顶面刮腻子乳胶漆施工 |
14天 | 03月18日 | 03月31日 |
20 | 广告制品定制加工 |
16天 | 03月18日 | 04月05日 |
21 | 3F木饰面墙板下单定制加工 |
25天 | 03月18日 | 04月14日 |
22 | 1-2F地胶面自流平施工 |
2天 | 03月23日 | 03月24日 |
23 | 入口踏步及护栏大理石现场铺装 |
8天 | 03月23日 | 03月30日 |
24 | 多媒体定制软件开发及动画影片终稿输出 |
25天 | 03月23日 | 04月19日 |
25 | 1-2F自流平地面养护 |
5天 | 03月25日 | 03月29日 |
26 | 入口定制木门及雕花现场安装 |
5天 | 03月27日 | 03月31日 |
27 | 成品展柜包装发货及运输 |
4天 | 03月28日 | 03月31日 |
28 | 1-2F地胶面PVC铺装 |
2天 | 03月30日 | 03月31日 |
29 | 成品安装及调试 |
20天 | 04月05日 | 04月24日 |
30 | 灯具、洁具及多媒体设备安装 |
15天 | 04月05日 | 04月19日 |
31 | 3F地面找平(含养护期) |
7天 | 04月05日 | 04月11日 |
32 | 定制成品展柜现场安装 |
6天 | 04月05日 | 04月10日 |
33 | 艺术场景复原现场安装 |
12天 | 04月05日 | 04月16日 |
34 | 布展广告制品现场安装 |
18天 | 04月06日 | 04月23日 |
35 | 甲供文物及展品陈列布置 |
13天 | 04月11日 | 04月23日 |
36 | 墙纸墙布裱贴 |
4天 | 04月11日 | 04月14日 |
37 | 3F木地板成品铺装 |
4天 | 04月12日 | 04月15日 |
38 | 定制木饰面墙板现场安装 |
8天 | 04月15日 | 04月22日 |
39 | 定制玻璃现场安装 |
6天 | 04月15日 | 04月20日 |
40 | 3F展陈及甲供成品家具软装布置 |
8天 | 04月16日 | 04月23日 |
41 | 定制艺术品雕塑现场陈列布置 |
7天 | 04月17日 | 04月23日 |
42 | 灯具及多媒体软件及影片植机调试 |
4天 | 04月20日 | 04月23日 |
43 | 工程竣工资料汇编整理 |
6天 | 04月20日 | 04月25日 |
44 | 自检整改 |
3天 | 04月25日 | 04月27日 |
45 | 竣工资料装订成册并移交 |
3天 | 04月26日 | 04月28日 |
46 | 开荒清洁 |
2天 | 04月28日 | 04月29日 |
47 | 竣工验收 |
1天 | 04月30日 | 04月30日 |
