文件编号 | 5834 | 工期 | 80天 | 开始时间 | 2015-05-01 | 结束时间 | 2015-07-19 |
任务数 | 21K | 整理日期 | 2019/5/17 | 下载次数 | 3887次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

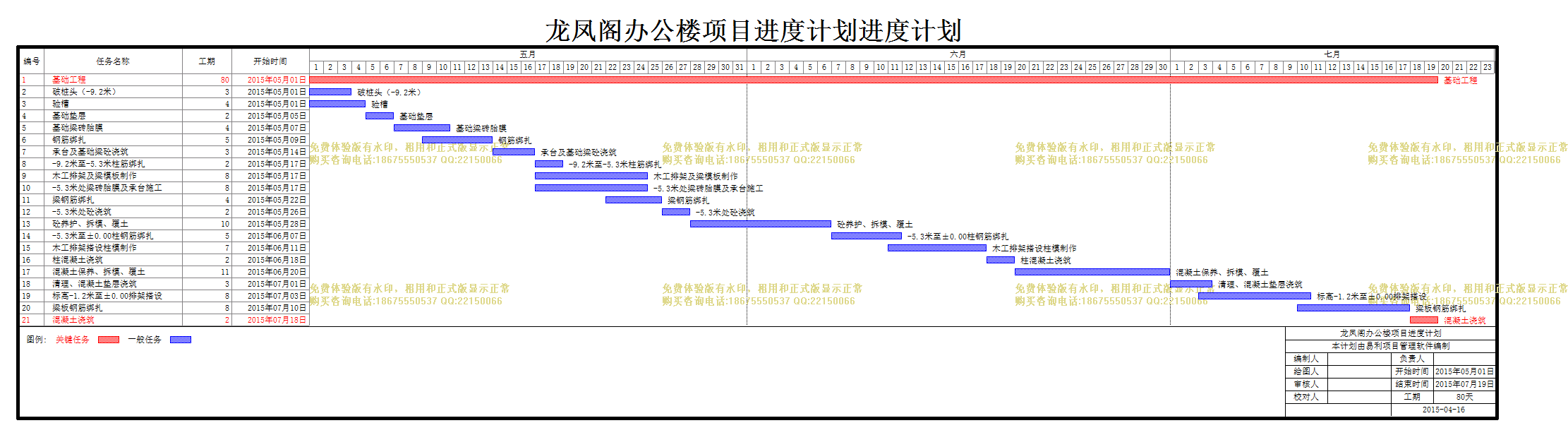

龙凤阁办公楼项目进度计划 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 基础工程 |
80天 | 2015年05月01日 | 2015年07月19日 | ||
2 | 破桩头(-9.2米) |
3天 | 2015年05月01日 | 2015年05月03日 | ||
3 | 验槽 |
4天 | 2015年05月01日 | 2015年05月04日 | ||
4 | 基础垫层 |
2天 | 2015年05月05日 | 2015年05月06日 | ||
5 | 基础梁砖胎膜 |
4天 | 2015年05月07日 | 2015年05月10日 | ||
6 | 钢筋绑扎 |
5天 | 2015年05月09日 | 2015年05月13日 | ||
7 | 承台及基础梁砼浇筑 |
3天 | 2015年05月14日 | 2015年05月16日 | ||
8 | -9.2米至-5.3米柱筋绑扎 |
2天 | 2015年05月17日 | 2015年05月18日 | ||
9 | 木工排架及梁模板制作 |
8天 | 2015年05月17日 | 2015年05月24日 | ||
10 | -5.3米处梁砖胎膜及承台施工 |
8天 | 2015年05月17日 | 2015年05月24日 | ||
11 | 梁钢筋绑扎 |
4天 | 2015年05月22日 | 2015年05月25日 | ||
12 | -5.3米处砼浇筑 |
2天 | 2015年05月26日 | 2015年05月27日 | ||
13 | 砼养护、拆模、覆土 |
10天 | 2015年05月28日 | 2015年06月06日 | ||
14 | -5.3米至±0.00柱钢筋绑扎 |
5天 | 2015年06月07日 | 2015年06月11日 | ||
15 | 木工排架搭设柱模制作 |
7天 | 2015年06月11日 | 2015年06月17日 | ||
16 | 柱混凝土浇筑 |
2天 | 2015年06月18日 | 2015年06月19日 | ||
17 | 混凝土保养、拆模、覆土 |
11天 | 2015年06月20日 | 2015年06月30日 | ||
18 | 清理、混凝土垫层浇筑 |
3天 | 2015年07月01日 | 2015年07月03日 | ||
19 | 标高-1.2米至±0.00排架搭设 |
8天 | 2015年07月03日 | 2015年07月10日 | ||
20 | 梁板钢筋绑扎 |
8天 | 2015年07月10日 | 2015年07月17日 | ||
21 | 混凝土浇筑 |
2天 | 2015年07月18日 | 2015年07月19日 |
