文件编号 | 5763 | 工期 | 152天 | 开始时间 | 2015-12-01 | 结束时间 | 2016-04-30 |
任务数 | 45K | 整理日期 | 2019/5/17 | 下载次数 | 3886次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

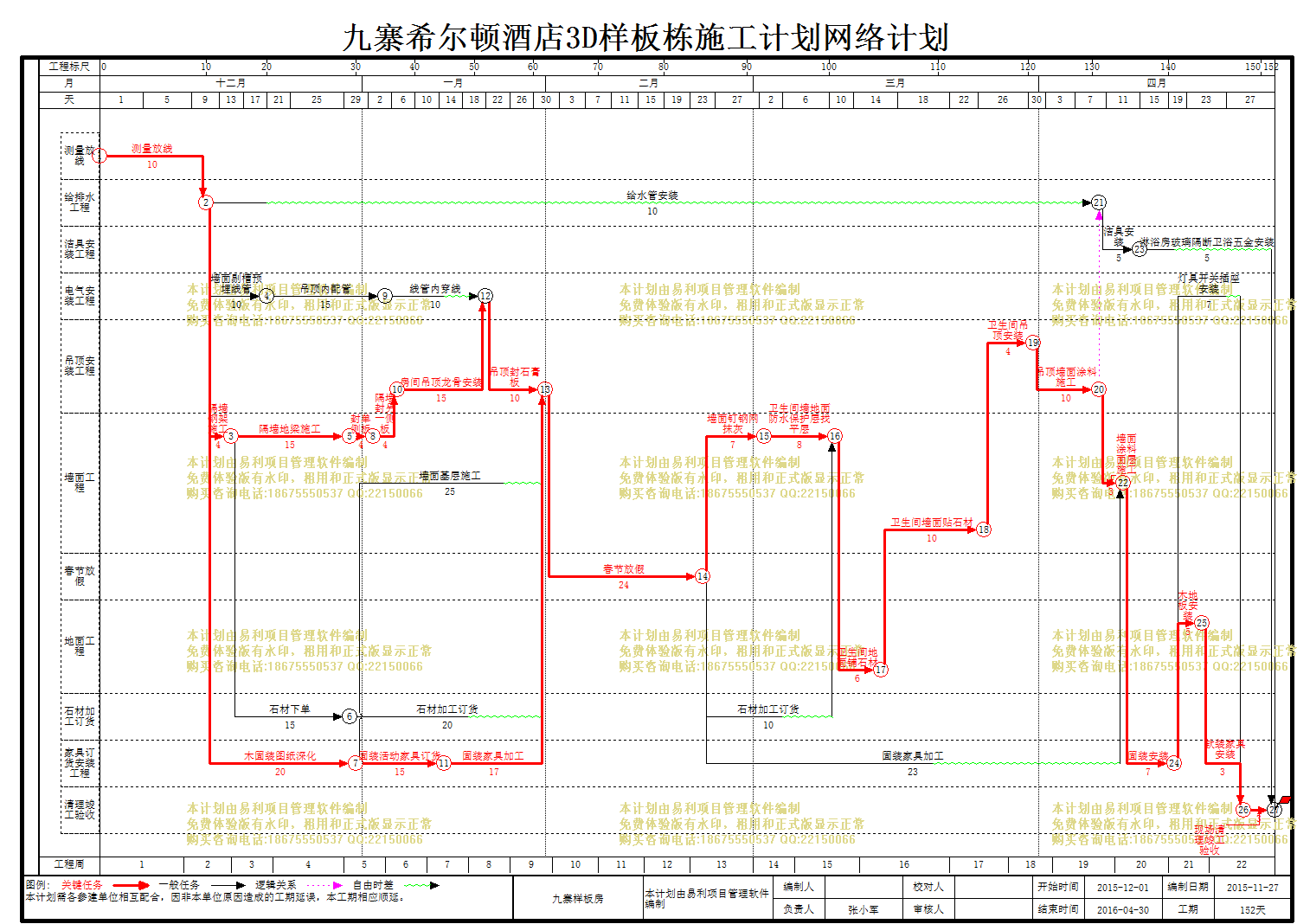

九寨希尔顿酒店3D样板栋施工计划 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 测量放线 |
10天 | 2015-12-01 | 2015-12-10 | ||
2 | 测量放线 |
10天 | 2015-12-01 | 2015-12-10 | ||
3 | 给排水工程 |
10天 | 2015-12-11 | 2015-12-20 | ||
4 | 给水管安装 |
10天 | 2015-12-11 | 2015-12-20 | 2 | |
5 | 洁具安装工程 |
10天 | 2016-04-10 | 2016-04-19 | ||
6 | 洁具安装 |
5天 | 2016-04-10 | 2016-04-14 | 4,17 | |
7 | 淋浴房玻璃隔断卫浴五金安装 |
5天 | 2016-04-15 | 2016-04-19 | 6 | |
8 | 电气安装工程 |
138天 | 2015-12-11 | 2016-04-26 | ||
9 | 墙面剔槽预埋线管 |
10天 | 2015-12-11 | 2015-12-20 | 2 | |
10 | 吊顶内配管 |
15天 | 2015-12-21 | 2016-01-04 | 9 | |
11 | 线管内穿线 |
10天 | 2016-01-05 | 2016-01-14 | 10 | |
12 | 灯具开关插座安装 |
7天 | 2016-04-20 | 2016-04-26 | 42 | |
13 | 吊顶安装工程 |
94天 | 2016-01-07 | 2016-04-09 | ||
14 | 卫生间吊顶安装 |
4天 | 2016-03-27 | 2016-03-30 | 27 | |
15 | 房间吊顶龙骨安装 |
15天 | 2016-01-07 | 2016-01-21 | 22 | |
16 | 吊顶封石膏板 |
10天 | 2016-01-22 | 2016-01-31 | 15,11 | |
17 | 吊顶墙面涂料施工 |
10天 | 2016-03-31 | 2016-04-09 | 14 | |
18 | 墙面工程 |
124天 | 2015-12-11 | 2016-04-12 | ||
19 | 隔墙钢架施工 |
4天 | 2015-12-11 | 2015-12-14 | 2 | |
20 | 隔墙地梁施工 |
15天 | 2015-12-15 | 2015-12-29 | 19 | |
21 | 封单侧板 |
4天 | 2015-12-30 | 2016-01-02 | 20 | |
22 | 隔墙封另一侧板 |
4天 | 2016-01-03 | 2016-01-06 | 21 | |
23 | 墙面钉钢网抹灰 |
7天 | 2016-02-25 | 2016-03-02 | 29 | |
24 | 卫生间墙地面防水保护层找平层 |
8天 | 2016-03-03 | 2016-03-10 | 23 | |
25 | 墙面基层施工 |
25天 | 2015-12-31 | 2016-01-24 | 38 | |
26 | 墙面涂料面层施工 |
3天 | 2016-04-10 | 2016-04-12 | 17 | |
27 | 卫生间墙面贴石材 |
10天 | 2016-03-17 | 2016-03-26 | 32 | |
28 | 春节放假 |
24天 | 2016-02-01 | 2016-02-24 | ||
29 | 春节放假 |
24天 | 2016-02-01 | 2016-02-24 | 25,35,16,40 | |
30 | 地面工程 |
45天 | 2016-03-11 | 2016-04-24 | ||
31 | 木地板安装 |
5天 | 2016-04-20 | 2016-04-24 | 42 | |
32 | 卫生间地面铺石材 |
6天 | 2016-03-11 | 2016-03-16 | 24,36 | |
33 | 石材加工订货 |
82天 | 2015-12-15 | 2016-03-05 | ||
34 | 石材下单 |
15天 | 2015-12-15 | 2015-12-29 | 19 | |
35 | 石材加工订货 |
20天 | 2015-12-30 | 2016-01-18 | 34 | |
36 | 石材加工订货 |
10天 | 2016-02-25 | 2016-03-05 | 29 | |
37 | 家具订货安装工程 |
139天 | 2015-12-11 | 2016-04-27 | ||
38 | 木固装图纸深化 |
20天 | 2015-12-11 | 2015-12-30 | 2 | |
39 | 固装活动家具订货 |
15天 | 2015-12-31 | 2016-01-14 | 38 | |
40 | 固装家具加工 |
17天 | 2016-01-15 | 2016-01-31 | 39 | |
41 | 固装家具加工 |
23天 | 2016-02-25 | 2016-03-18 | 29 | |
42 | 固装安装 |
7天 | 2016-04-13 | 2016-04-19 | 41,26 | |
43 | 软装家具安装 |
3天 | 2016-04-25 | 2016-04-27 | 31 | |
44 | 清理竣工验收 |
3天 | 2016-04-28 | 2016-04-30 | ||
45 | 现场清理竣工验收 |
3天 | 2016-04-28 | 2016-04-30 | 12,43,7[FF] |
