文件编号 | 5695 | 工期 | 50天 | 开始时间 | 2017-07-13 | 结束时间 | 2017-08-31 |
任务数 | 23K | 整理日期 | 2019/5/17 | 下载次数 | 3896次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

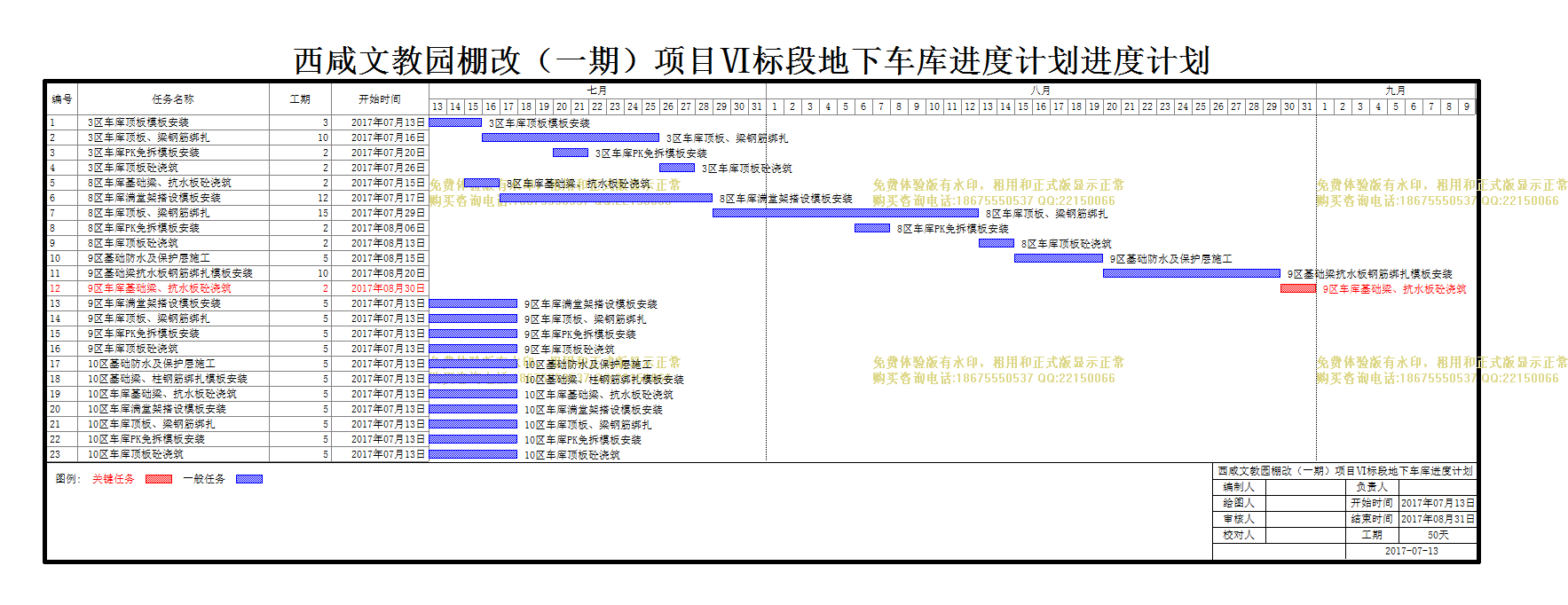

西咸文教园棚改(一期)项目Ⅵ标段地下车库进度计划 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 3区车库顶板模板安装 |
3天 | 2017年07月13日 | 2017年07月15日 | ||
2 | 3区车库顶板、梁钢筋绑扎 |
10天 | 2017年07月16日 | 2017年07月25日 | ||
3 | 3区车库PK免拆模板安装 |
2天 | 2017年07月20日 | 2017年07月21日 | ||
4 | 3区车库顶板砼浇筑 |
2天 | 2017年07月26日 | 2017年07月27日 | ||
5 | 8区车库基础梁、抗水板砼浇筑 |
2天 | 2017年07月15日 | 2017年07月16日 | ||
6 | 8区车库满堂架搭设模板安装 |
12天 | 2017年07月17日 | 2017年07月28日 | ||
7 | 8区车库顶板、梁钢筋绑扎 |
15天 | 2017年07月29日 | 2017年08月12日 | ||
8 | 8区车库PK免拆模板安装 |
2天 | 2017年08月06日 | 2017年08月07日 | ||
9 | 8区车库顶板砼浇筑 |
2天 | 2017年08月13日 | 2017年08月14日 | ||
10 | 9区基础防水及保护层施工 |
5天 | 2017年08月15日 | 2017年08月19日 | ||
11 | 9区基础梁抗水板钢筋绑扎模板安装 |
10天 | 2017年08月20日 | 2017年08月29日 | ||
12 | 9区车库基础梁、抗水板砼浇筑 |
2天 | 2017年08月30日 | 2017年08月31日 | ||
13 | 9区车库满堂架搭设模板安装 |
5天 | 2017年07月13日 | 2017年07月17日 | ||
14 | 9区车库顶板、梁钢筋绑扎 |
5天 | 2017年07月13日 | 2017年07月17日 | ||
15 | 9区车库PK免拆模板安装 |
5天 | 2017年07月13日 | 2017年07月17日 | ||
16 | 9区车库顶板砼浇筑 |
5天 | 2017年07月13日 | 2017年07月17日 | ||
17 | 10区基础防水及保护层施工 |
5天 | 2017年07月13日 | 2017年07月17日 | ||
18 | 10区基础梁、柱钢筋绑扎模板安装 |
5天 | 2017年07月13日 | 2017年07月17日 | ||
19 | 10区车库基础梁、抗水板砼浇筑 |
5天 | 2017年07月13日 | 2017年07月17日 | ||
20 | 10区车库满堂架搭设模板安装 |
5天 | 2017年07月13日 | 2017年07月17日 | ||
21 | 10区车库顶板、梁钢筋绑扎 |
5天 | 2017年07月13日 | 2017年07月17日 | ||
22 | 10区车库PK免拆模板安装 |
5天 | 2017年07月13日 | 2017年07月17日 | ||
23 | 10区车库顶板砼浇筑 |
5天 | 2017年07月13日 | 2017年07月17日 |
