雅砻江锦屏一级水电站土建尾工项目工程| 文件编号 | 5676 | 工期 | 173天 | 开始时间 | 2015-07-16 | 结束时间 | 2016-01-04 |
| 任务数 | 101K | 整理日期 | 2019/5/17 | 下载次数 | 3900次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||
| 雅砻江锦屏一级水电站土建尾工项目工程 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||

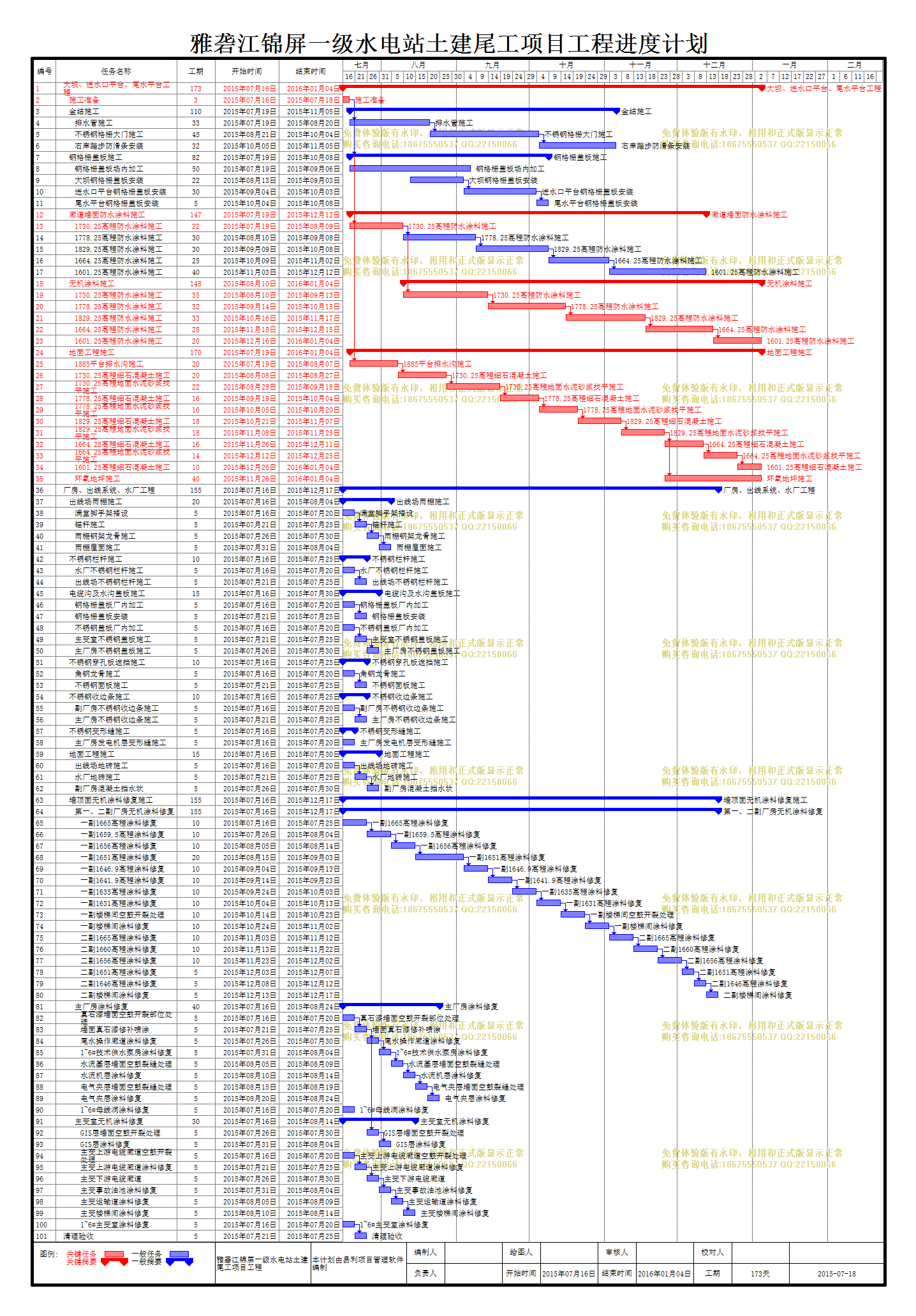

编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
工程量名称 |
| 1 | 大坝、进水口平台、尾水平台工程 |
173天 | 2015年07月16日 | 2016年01月04日 | |||
| 2 | 施工准备 |
3天 | 2015年07月16日 | 2015年07月18日 | |||
| 3 | 金结施工 |
110天 | 2015年07月19日 | 2015年11月05日 | |||
| 4 | 排水管施工 |
33天 | 2015年07月19日 | 2015年08月20日 | 2 | ||
| 5 | 不锈钢格栅大门施工 |
45天 | 2015年08月21日 | 2015年10月04日 | 4 | ||
| 6 | 右岸踏步防滑条安装 |
32天 | 2015年10月05日 | 2015年11月05日 | 5 | ||
| 7 | 钢格栅盖板施工 |
82天 | 2015年07月19日 | 2015年10月08日 | 2 | ||
| 8 | 钢格栅盖板场内加工 |
50天 | 2015年07月19日 | 2015年09月06日 | |||
| 9 | 大坝钢格栅盖板安装 |
22天 | 2015年08月13日 | 2015年09月03日 | |||
| 10 | 进水口平台钢格栅盖板安装 |
30天 | 2015年09月04日 | 2015年10月03日 | 9 | ||
| 11 | 尾水平台钢格栅盖板安装 |
5天 | 2015年10月04日 | 2015年10月08日 | 10 | ||
| 12 | 廊道墙面防水涂料施工 |
147天 | 2015年07月19日 | 2015年12月12日 | |||
| 13 | 1730.25高程防水涂料施工 |
22天 | 2015年07月19日 | 2015年08月09日 | 2 | ||
| 14 | 1778.25高程防水涂料施工 |
30天 | 2015年08月10日 | 2015年09月08日 | 13 | ||
| 15 | 1829.25高程防水涂料施工 |
30天 | 2015年09月09日 | 2015年10月08日 | 14 | ||
| 16 | 1664.25高程防水涂料施工 |
25天 | 2015年10月09日 | 2015年11月02日 | 15 | ||
| 17 | 1601.25高程防水涂料施工 |
40天 | 2015年11月03日 | 2015年12月12日 | 16 | ||
| 18 | 无机涂料施工 |
148天 | 2015年08月10日 | 2016年01月04日 | |||
| 19 | 1730.25高程防水涂料施工 |
35天 | 2015年08月10日 | 2015年09月13日 | 13 | ||
| 20 | 1778.25高程防水涂料施工 |
32天 | 2015年09月14日 | 2015年10月15日 | 19 | ||
| 21 | 1829.25高程防水涂料施工 |
33天 | 2015年10月16日 | 2015年11月17日 | 20 | ||
| 22 | 1664.25高程防水涂料施工 |
28天 | 2015年11月18日 | 2015年12月15日 | 21 | ||
| 23 | 1601.25高程防水涂料施工 |
20天 | 2015年12月16日 | 2016年01月04日 | 22 | ||
| 24 | 地面工程施工 |
170天 | 2015年07月19日 | 2016年01月04日 | |||
| 25 | 1885平台排水沟施工 |
20天 | 2015年07月19日 | 2015年08月07日 | 2 | ||
| 26 | 1730.25高程细石混凝土施工 |
20天 | 2015年08月08日 | 2015年08月27日 | 25 | ||
| 27 | 1730.25高程地面水泥砂浆找平施工 |
22天 | 2015年08月28日 | 2015年09月18日 | 26 | ||
| 28 | 1778.25高程细石混凝土施工 |
16天 | 2015年09月19日 | 2015年10月04日 | 27 | ||
| 29 | 1778.25高程地面水泥砂浆找平施工 |
16天 | 2015年10月05日 | 2015年10月20日 | 28 | ||
| 30 | 1829.25高程细石混凝土施工 |
18天 | 2015年10月21日 | 2015年11月07日 | 29 | ||
| 31 | 1829.25高程地面水泥砂浆找平施工 |
18天 | 2015年11月08日 | 2015年11月25日 | 30 | ||
| 32 | 1664.25高程细石混凝土施工 |
16天 | 2015年11月26日 | 2015年12月11日 | 31 | ||
| 33 | 1664.25高程地面水泥砂浆找平施工 |
14天 | 2015年12月12日 | 2015年12月25日 | 32 | ||
| 34 | 1601.25高程细石混凝土施工 |
10天 | 2015年12月26日 | 2016年01月04日 | 33 | ||
| 35 | 环氧地坪施工 |
40天 | 2015年11月26日 | 2016年01月04日 | 31 | ||
| 36 | 厂房、出线系统、水厂工程 |
155天 | 2015年07月16日 | 2015年12月17日 | |||
| 37 | 出线场雨棚施工 |
20天 | 2015年07月16日 | 2015年08月04日 | 356㎡ | ||
| 38 | 满堂脚手架搭设 |
5天 | 2015年07月16日 | 2015年07月20日 | |||
| 39 | 锚杆施工 |
5天 | 2015年07月21日 | 2015年07月25日 | 38 | ||
| 40 | 雨棚钢架龙骨施工 |
5天 | 2015年07月26日 | 2015年07月30日 | 39 | ||
| 41 | 雨棚屋面施工 |
5天 | 2015年07月31日 | 2015年08月04日 | 40 | ||
| 42 | 不锈钢栏杆施工 |
10天 | 2015年07月16日 | 2015年07月25日 | 64m | ||
| 43 | 水厂不锈钢栏杆施工 |
5天 | 2015年07月16日 | 2015年07月20日 | 35m | ||
| 44 | 出线场不锈钢栏杆施工 |
5天 | 2015年07月21日 | 2015年07月25日 | 43 | 29m | |
| 45 | 电缆沟及水沟盖板施工 |
15天 | 2015年07月16日 | 2015年07月30日 | |||
| 46 | 钢格栅盖板厂内加工 |
5天 | 2015年07月16日 | 2015年07月20日 | 1.5t | ||
| 47 | 钢格栅盖板安装 |
5天 | 2015年07月21日 | 2015年07月25日 | 46 | 1.5t | |
| 48 | 不锈钢盖板厂内加工 |
5天 | 2015年07月16日 | 2015年07月20日 | 1147m | ||
| 49 | 主变室不锈钢盖板施工 |
5天 | 2015年07月21日 | 2015年07月25日 | 48 | 201m | |
| 50 | 主厂房不锈钢盖板施工 |
5天 | 2015年07月26日 | 2015年07月30日 | 49 | 946m | |
| 51 | 不锈钢穿孔板遮挡施工 |
10天 | 2015年07月16日 | 2015年07月25日 | 260㎡ | ||
| 52 | 角钢龙骨施工 |
5天 | 2015年07月16日 | 2015年07月20日 | |||
| 53 | 不锈钢面板施工 |
5天 | 2015年07月21日 | 2015年07月25日 | 52 | ||
| 54 | 不锈钢收边条施工 |
10天 | 2015年07月16日 | 2015年07月25日 | 1204m | ||
| 55 | 副厂房不锈钢收边条施工 |
5天 | 2015年07月16日 | 2015年07月20日 | 400m | ||
| 56 | 主厂房不锈钢收边条施工 |
5天 | 2015年07月21日 | 2015年07月25日 | 55 | 804m | |
| 57 | 不锈钢变形缝施工 |
5天 | 2015年07月16日 | 2015年07月20日 | 400m | ||
| 58 | 主厂房发电机层变形缝施工 |
5天 | 2015年07月16日 | 2015年07月20日 | |||
| 59 | 地面工程施工 |
15天 | 2015年07月16日 | 2015年07月30日 | |||
| 60 | 出线场地砖施工 |
5天 | 2015年07月16日 | 2015年07月20日 | 400㎡ | ||
| 61 | 水厂地砖施工 |
5天 | 2015年07月21日 | 2015年07月25日 | 60 | 80㎡ | |
| 62 | 副厂房混凝土挡水坎 |
5天 | 2015年07月26日 | 2015年07月30日 | 61 | 40m3 | |
| 63 | 墙顶面无机涂料修复施工 |
155天 | 2015年07月16日 | 2015年12月17日 | |||
| 64 | 第一、二副厂房无机涂料修复 |
155天 | 2015年07月16日 | 2015年12月17日 | |||
| 65 | 一副1665高程涂料修复 |
10天 | 2015年07月16日 | 2015年07月25日 | 771㎡ | ||
| 66 | 一副1659.5高程涂料修复 |
10天 | 2015年07月26日 | 2015年08月04日 | 65 | 741㎡ | |
| 67 | 一副1656高程涂料修复 |
10天 | 2015年08月05日 | 2015年08月14日 | 66 | 1074㎡ | |
| 68 | 一副1651高程涂料修复 |
20天 | 2015年08月15日 | 2015年09月03日 | 67 | 1280㎡ | |
| 69 | 一副1646.9高程涂料修复 |
10天 | 2015年09月04日 | 2015年09月13日 | 68 | 996㎡ | |
| 70 | 一副1641.9高程涂料修复 |
10天 | 2015年09月14日 | 2015年09月23日 | 69 | 1201㎡ | |
| 71 | 一副1635高程涂料修复 |
10天 | 2015年09月24日 | 2015年10月03日 | 70 | 1915㎡ | |
| 72 | 一副1631高程涂料修复 |
10天 | 2015年10月04日 | 2015年10月13日 | 71 | 593㎡ | |
| 73 | 一副楼梯间空鼓开裂处理 |
10天 | 2015年10月14日 | 2015年10月23日 | 72 | 260m | |
| 74 | 一副楼梯间涂料修复 |
10天 | 2015年10月24日 | 2015年11月02日 | 73 | 784㎡ | |
| 75 | 二副1665高程涂料修复 |
10天 | 2015年11月03日 | 2015年11月12日 | 74 | 570㎡ | |
| 76 | 二副1660高程涂料修复 |
10天 | 2015年11月13日 | 2015年11月22日 | 75 | 523㎡ | |
| 77 | 二副1656高程涂料修复 |
10天 | 2015年11月23日 | 2015年12月02日 | 76 | 468㎡ | |
| 78 | 二副1651高程涂料修复 |
5天 | 2015年12月03日 | 2015年12月07日 | 77 | 462㎡ | |
| 79 | 二副1646高程涂料修复 |
5天 | 2015年12月08日 | 2015年12月12日 | 78 | 547㎡ | |
| 80 | 二副楼梯间涂料修复 |
5天 | 2015年12月13日 | 2015年12月17日 | 79 | 722㎡ | |
| 81 | 主厂房涂料修复 |
40天 | 2015年07月16日 | 2015年08月24日 | |||
| 82 | 真石漆墙面空鼓开裂部位处理 |
5天 | 2015年07月16日 | 2015年07月20日 | 370m | ||
| 83 | 墙面真石漆修补喷涂 |
5天 | 2015年07月21日 | 2015年07月25日 | 82 | 9028㎡ | |
| 84 | 尾水操作廊道涂料修复 |
5天 | 2015年07月26日 | 2015年07月30日 | 83 | 1850㎡ | |
| 85 | 1~6#技术供水泵房涂料修复 |
5天 | 2015年07月31日 | 2015年08月04日 | 84 | 2388㎡ | |
| 86 | 水流基层墙面空鼓裂缝处理 |
5天 | 2015年08月05日 | 2015年08月09日 | 85 | 440m | |
| 87 | 水流机层涂料修复 |
5天 | 2015年08月10日 | 2015年08月14日 | 86 | 8245㎡ | |
| 88 | 电气夹层墙面空鼓裂缝处理 |
5天 | 2015年08月15日 | 2015年08月19日 | 87 | 374m | |
| 89 | 电气夹层涂料修复 |
5天 | 2015年08月20日 | 2015年08月24日 | 88 | 7929㎡ | |
| 90 | 1~6#母线洞涂料修复 |
5天 | 2015年07月16日 | 2015年07月20日 | 9990㎡ | ||
| 91 | 主变室无机涂料修复 |
30天 | 2015年07月16日 | 2015年08月14日 | |||
| 92 | GIS层墙面空鼓开裂处理 |
5天 | 2015年07月26日 | 2015年07月30日 | 83 | 2800m | |
| 93 | GIS层涂料修复 |
5天 | 2015年07月31日 | 2015年08月04日 | 92 | 5243㎡ | |
| 94 | 主变上游电缆廊道空鼓开裂处理 |
5天 | 2015年07月16日 | 2015年07月20日 | 860m | ||
| 95 | 主变上游电缆廊道涂料修复 |
5天 | 2015年07月21日 | 2015年07月25日 | 94 | 3354㎡ | |
| 96 | 主变下游电缆廊道 |
5天 | 2015年07月26日 | 2015年07月30日 | 95 | 1694㎡ | |
| 97 | 主变事故油池涂料修复 |
5天 | 2015年07月31日 | 2015年08月04日 | 96 | 331㎡ | |
| 98 | 主变运输道涂料修复 |
5天 | 2015年08月05日 | 2015年08月09日 | 97 | 4325㎡ | |
| 99 | 主变楼梯间涂料修复 |
5天 | 2015年08月10日 | 2015年08月14日 | 98 | 394㎡ | |
| 100 | 1~6#主变室涂料修复 |
5天 | 2015年07月16日 | 2015年07月20日 | 9438㎡ | ||
| 101 | 清理验收 |
5天 | 2015年07月21日 | 2015年07月25日 | 100 |
