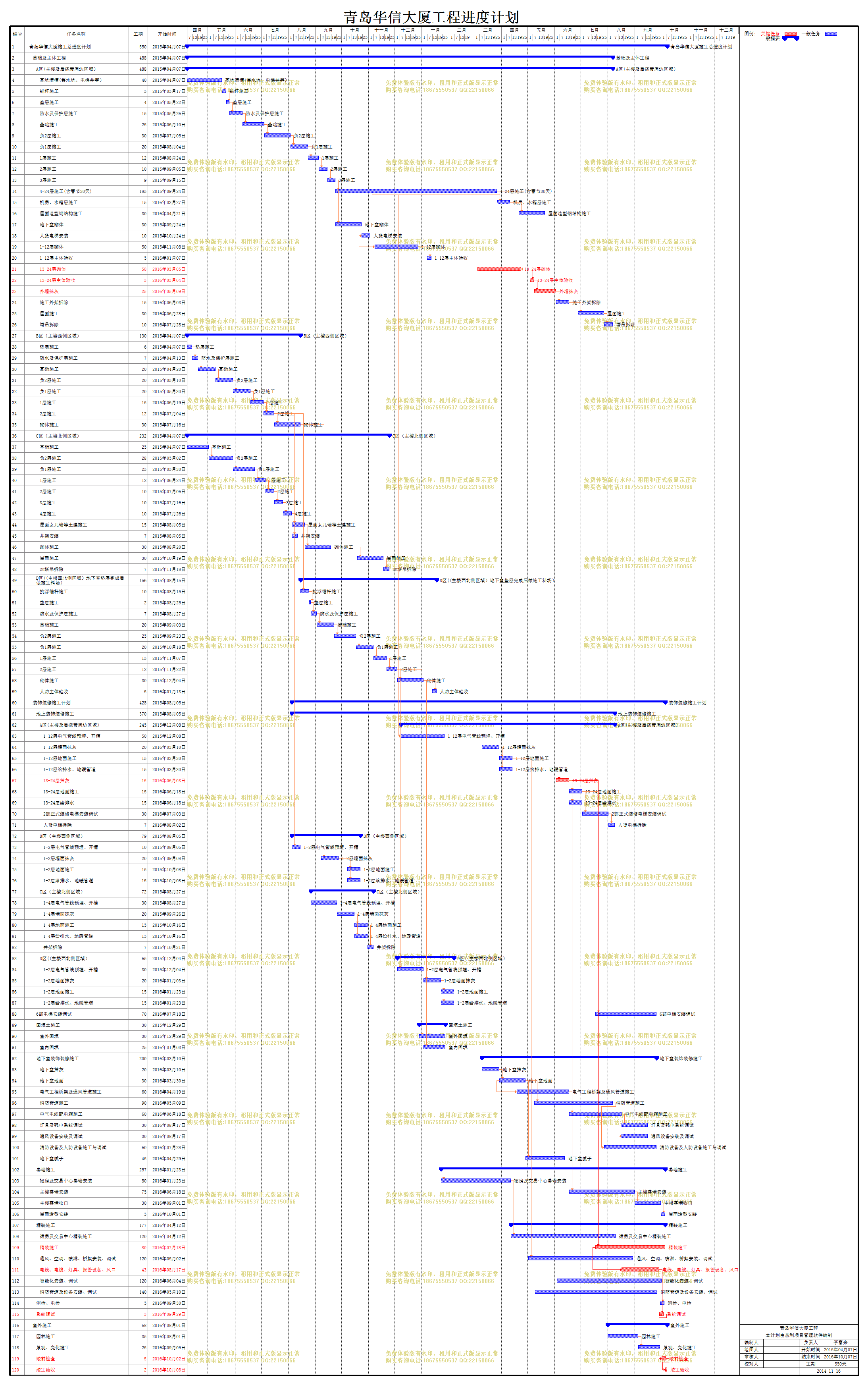

青岛华信大厦工程| 文件编号 | 5645 | 工期 | 550天 | 开始时间 | 2015-04-07 | 结束时间 | 2016-10-07 |
| 任务数 | 120K | 整理日期 | 2019/5/17 | 下载次数 | 3908次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||
| 青岛华信大厦工程 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
| 1 | 青岛华信大厦施工总进度计划 |
550天 | 2015年04月07日 | 2016年10月07日 | |
| 2 | 基础及主体工程 |
488天 | 2015年04月07日 | 2016年08月06日 | |
| 3 | A区(主楼及后浇带周边区域) |
488天 | 2015年04月07日 | 2016年08月06日 | |
| 4 | 基坑清槽(集水坑、电梯井等) |
40天 | 2015年04月07日 | 2015年05月16日 | |
| 5 | 锚杆施工 |
5天 | 2015年05月17日 | 2015年05月21日 | 4 |
| 6 | 垫层施工 |
4天 | 2015年05月22日 | 2015年05月25日 | 5 |
| 7 | 防水及保护层施工 |
15天 | 2015年05月26日 | 2015年06月09日 | 6 |
| 8 | 基础施工 |
25天 | 2015年06月10日 | 2015年07月04日 | 7 |
| 9 | 负2层施工 |
30天 | 2015年07月05日 | 2015年08月03日 | 8 |
| 10 | 负1层施工 |
20天 | 2015年08月04日 | 2015年08月23日 | 9 |
| 11 | 1层施工 |
12天 | 2015年08月24日 | 2015年09月04日 | 10 |
| 12 | 2层施工 |
10天 | 2015年09月05日 | 2015年09月14日 | 11 |
| 13 | 3层施工 |
9天 | 2015年09月15日 | 2015年09月23日 | 12 |
| 14 | 4-24层施工(含春节30天) |
185天 | 2015年09月24日 | 2016年03月26日 | 13 |
| 15 | 机房、水箱层施工 |
15天 | 2016年03月27日 | 2016年04月10日 | 14 |
| 16 | 屋面造型钢结构施工 |
30天 | 2016年04月21日 | 2016年05月20日 | 15[FS+10] |
| 17 | 地下室砌体 |
30天 | 2015年09月24日 | 2015年10月23日 | 13 |
| 18 | 人货电梯安装 |
10天 | 2015年10月24日 | 2015年11月02日 | 19[SS-15] |
| 19 | 1-12层砌体 |
50天 | 2015年11月08日 | 2015年12月27日 | 14[FS-140] |
| 20 | 1-12层主体验收 |
5天 | 2016年01月07日 | 2016年01月11日 | 19[FS+10] |
| 21 | 13-24层砌体 |
50天 | 2016年03月05日 | 2016年04月23日 | 14[FF+28] |
| 22 | 13-24层主体验收 |
5天 | 2016年05月04日 | 2016年05月08日 | 21[FS+10] |
| 23 | 外墙抹灰 |
25天 | 2016年05月09日 | 2016年06月02日 | 22 |
| 24 | 施工外架拆除 |
15天 | 2016年06月03日 | 2016年06月17日 | 23 |
| 25 | 屋面施工 |
30天 | 2016年06月28日 | 2016年07月27日 | 24[FS+10] |
| 26 | 塔吊拆除 |
10天 | 2016年07月28日 | 2016年08月06日 | 25 |
| 27 | B区(主楼西侧区域) |
130天 | 2015年04月07日 | 2015年08月14日 | |
| 28 | 垫层施工 |
6天 | 2015年04月07日 | 2015年04月12日 | |
| 29 | 防水及保护层施工 |
7天 | 2015年04月13日 | 2015年04月19日 | 28 |
| 30 | 基础施工 |
20天 | 2015年04月20日 | 2015年05月09日 | 29 |
| 31 | 负2层施工 |
20天 | 2015年05月10日 | 2015年05月29日 | 30 |
| 32 | 负1层施工 |
20天 | 2015年05月30日 | 2015年06月18日 | 31 |
| 33 | 1层施工 |
15天 | 2015年06月19日 | 2015年07月03日 | 32 |
| 34 | 2层施工 |
12天 | 2015年07月04日 | 2015年07月15日 | 33 |
| 35 | 砌体施工 |
30天 | 2015年07月16日 | 2015年08月14日 | 34 |
| 36 | C区(主楼北侧区域) |
232天 | 2015年04月07日 | 2015年11月24日 | |
| 37 | 基础施工 |
25天 | 2015年04月07日 | 2015年05月01日 | |
| 38 | 负2层施工 |
28天 | 2015年05月02日 | 2015年05月29日 | 37 |
| 39 | 负1层施工 |
25天 | 2015年05月30日 | 2015年06月23日 | 38 |
| 40 | 1层施工 |
12天 | 2015年06月24日 | 2015年07月05日 | 39 |
| 41 | 2层施工 |
10天 | 2015年07月06日 | 2015年07月15日 | 40 |
| 42 | 3层施工 |
10天 | 2015年07月16日 | 2015年07月25日 | 41 |
| 43 | 4层施工 |
10天 | 2015年07月26日 | 2015年08月04日 | 42 |
| 44 | 屋面女儿墙等土建施工 |
15天 | 2015年08月05日 | 2015年08月19日 | 43 |
| 45 | 井架安装 |
7天 | 2015年08月05日 | 2015年08月11日 | 43 |
| 46 | 砌体施工 |
30天 | 2015年08月20日 | 2015年09月18日 | 44 |
| 47 | 屋面施工 |
30天 | 2015年10月19日 | 2015年11月17日 | 46[FS+30] |
| 48 | 2#塔吊拆除 |
7天 | 2015年11月18日 | 2015年11月24日 | 47 |
| 49 | D区((主楼西北侧区域)地下室垫层完成后做施工料场) |
156天 | 2015年08月15日 | 2016年01月17日 | |
| 50 | 抗浮锚杆施工 |
10天 | 2015年08月15日 | 2015年08月24日 | 34[FS+30] |
| 51 | 垫层施工 |
2天 | 2015年08月25日 | 2015年08月26日 | 50 |
| 52 | 防水及保护层施工 |
7天 | 2015年08月27日 | 2015年09月02日 | 51 |
| 53 | 基础施工 |
20天 | 2015年09月03日 | 2015年09月22日 | 52 |
| 54 | 负2层施工 |
25天 | 2015年09月23日 | 2015年10月17日 | 53 |
| 55 | 负1层施工 |
20天 | 2015年10月18日 | 2015年11月06日 | 54 |
| 56 | 1层施工 |
15天 | 2015年11月07日 | 2015年11月21日 | 55 |
| 57 | 2层施工 |
12天 | 2015年11月22日 | 2015年12月03日 | 56 |
| 58 | 砌体施工 |
30天 | 2015年12月04日 | 2016年01月02日 | 57 |
| 59 | 人防主体验收 |
5天 | 2016年01月13日 | 2016年01月17日 | 58[FS+10] |
| 60 | 装饰装修施工计划 |
428天 | 2015年08月05日 | 2016年10月05日 | |
| 61 | 地上装饰装修施工 |
370天 | 2015年08月05日 | 2016年08月08日 | |
| 62 | A区(主楼及后浇带周边区域) |
245天 | 2015年12月08日 | 2016年08月08日 | |
| 63 | 1-12层电气管线预埋、开槽 |
50天 | 2015年12月08日 | 2016年01月26日 | 14[FS-110] |
| 64 | 1-12层墙面抹灰 |
20天 | 2016年03月10日 | 2016年03月29日 | |
| 65 | 1-12层地面施工 |
15天 | 2016年03月30日 | 2016年04月13日 | 64 |
| 66 | 1-12层给排水、地暖管道 |
15天 | 2016年03月30日 | 2016年04月13日 | 64 |
| 67 | 13-24层抹灰 |
15天 | 2016年06月03日 | 2016年06月17日 | 23 |
| 68 | 13-24层地面施工 |
15天 | 2016年06月18日 | 2016年07月02日 | 67 |
| 69 | 13-24层给排水 |
15天 | 2016年06月18日 | 2016年07月02日 | 67 |
| 70 | 2部正式装修电梯安装调试 |
30天 | 2016年07月03日 | 2016年08月01日 | 68 |
| 71 | 人货电梯拆除 |
7天 | 2016年08月02日 | 2016年08月08日 | 70 |
| 72 | B区(主楼西侧区域) |
79天 | 2015年08月05日 | 2015年10月22日 | |
| 73 | 1-2层电气管线预埋、开槽 |
10天 | 2015年08月05日 | 2015年08月14日 | 34[FS+20] |
| 74 | 1-2层墙面抹灰 |
20天 | 2015年09月08日 | 2015年09月27日 | 35 |
| 75 | 1-2层地面施工 |
15天 | 2015年10月08日 | 2015年10月22日 | 74 |
| 76 | 1-2层给排水、地暖管道 |
15天 | 2015年10月08日 | 2015年10月22日 | 74 |
| 77 | C区(主楼北侧区域) |
72天 | 2015年08月27日 | 2015年11月06日 | |
| 78 | 1-4层电气管线预埋、开槽 |
30天 | 2015年08月27日 | 2015年09月25日 | |
| 79 | 1-4层墙面抹灰 |
20天 | 2015年09月26日 | 2015年10月15日 | |
| 80 | 1-4层地面施工 |
15天 | 2015年10月16日 | 2015年10月30日 | 79 |
| 81 | 1-4层给排水、地暖管道 |
15天 | 2015年10月16日 | 2015年10月30日 | 79 |
| 82 | 井架拆除 |
7天 | 2015年10月31日 | 2015年11月06日 | 80 |
| 83 | D区((主楼西北侧区域) |
65天 | 2015年12月04日 | 2016年02月06日 | |
| 84 | 1-2层电气管线预埋、开槽 |
30天 | 2015年12月04日 | 2016年01月02日 | 57 |
| 85 | 1-2层墙面抹灰 |
20天 | 2016年01月03日 | 2016年01月22日 | 58 |
| 86 | 1-2层地面施工 |
15天 | 2016年01月23日 | 2016年02月06日 | 85 |
| 87 | 1-2层给排水、地暖管道 |
15天 | 2016年01月23日 | 2016年02月06日 | 85 |
| 88 | 6部电梯安装调试 |
70天 | 2016年07月18日 | 2016年09月25日 | 68[FS+15] |
| 89 | 回填土施工 |
30天 | 2015年12月29日 | 2016年01月27日 | |
| 90 | 室外回填 |
30天 | 2015年12月29日 | 2016年01月27日 | 57[FS+25] |
| 91 | 室内回填 |
25天 | 2016年01月03日 | 2016年01月27日 | 58 |
| 92 | 地下室装饰装修施工 |
200天 | 2016年03月10日 | 2016年09月25日 | |
| 93 | 地下室抹灰 |
20天 | 2016年03月10日 | 2016年03月29日 | |
| 94 | 地下室地面 |
30天 | 2016年03月30日 | 2016年04月28日 | 93 |
| 95 | 电气工程桥架及通风管道施工 |
60天 | 2016年04月19日 | 2016年06月17日 | 94[SS+20] |
| 96 | 消防管道施工 |
90天 | 2016年05月09日 | 2016年08月06日 | 94[FS+10] |
| 97 | 电气电缆配电箱施工 |
60天 | 2016年06月18日 | 2016年08月16日 | 95 |
| 98 | 灯具及强电系统调试 |
30天 | 2016年08月17日 | 2016年09月15日 | 97 |
| 99 | 通风设备安装及调试 |
30天 | 2016年08月17日 | 2016年09月15日 | 98[SS] |
| 100 | 消防设备及人防设备施工与调试 |
60天 | 2016年07月28日 | 2016年09月25日 | 96[FS-10] |
| 101 | 地下室腻子 |
45天 | 2016年04月29日 | 2016年06月12日 | 94 |
| 102 | 幕墙施工 |
257天 | 2016年01月23日 | 2016年10月05日 | |
| 103 | 裙房及交易中心幕墙安装 |
80天 | 2016年01月23日 | 2016年04月11日 | 85 |
| 104 | 主楼幕墙安装 |
75天 | 2016年06月18日 | 2016年08月31日 | 67 |
| 105 | 主楼幕墙收口 |
30天 | 2016年09月01日 | 2016年09月30日 | 104 |
| 106 | 屋面造型安装 |
5天 | 2016年10月01日 | 2016年10月05日 | 105 |
| 107 | 精装施工 |
177天 | 2016年04月12日 | 2016年10月05日 | |
| 108 | 裙房及交易中心精装施工 |
120天 | 2016年04月12日 | 2016年08月09日 | 103 |
| 109 | 精装施工 |
80天 | 2016年07月18日 | 2016年10月05日 | 67[FS+30] |
| 110 | 通风、空调、喷淋、桥架安装、调试 |
120天 | 2016年05月02日 | 2016年08月29日 | 65[FS+18] |
| 111 | 电线、电缆、灯具、报警设备、风口 |
43天 | 2016年08月17日 | 2016年09月28日 | 109[SS+30] |
| 112 | 智能化安装、调试 |
120天 | 2016年06月04日 | 2016年10月01日 | |
| 113 | 消防管道及设备安装、调试 |
140天 | 2016年05月10日 | 2016年09月26日 | |
| 114 | 消检、电检 |
5天 | 2016年09月30日 | 2016年10月04日 | 113[FS+3] |
| 115 | 系统调试 |
5天 | 2016年09月29日 | 2016年10月03日 | 111 |
| 116 | 室外施工 |
68天 | 2016年08月01日 | 2016年10月07日 | |
| 117 | 园林施工 |
35天 | 2016年08月01日 | 2016年09月04日 | |
| 118 | 景观、亮化施工 |
25天 | 2016年09月05日 | 2016年09月29日 | 117 |
| 119 | 竣前检查 |
5天 | 2016年10月02日 | 2016年10月06日 | 115[FS-2] |
| 120 | 竣工验收 |
2天 | 2016年10月06日 | 2016年10月07日 | 119[FS-1] |
