 北戴河新区污水处理厂工程

北戴河新区污水处理厂工程

文件编号 5607 工期 249天 开始时间 2014-11-25 结束时间 2015-07-31
任务数 47K 整理日期 2019/5/17 下载次数 3889
下载地址 计划文件点击下载(登录后才可以下载)

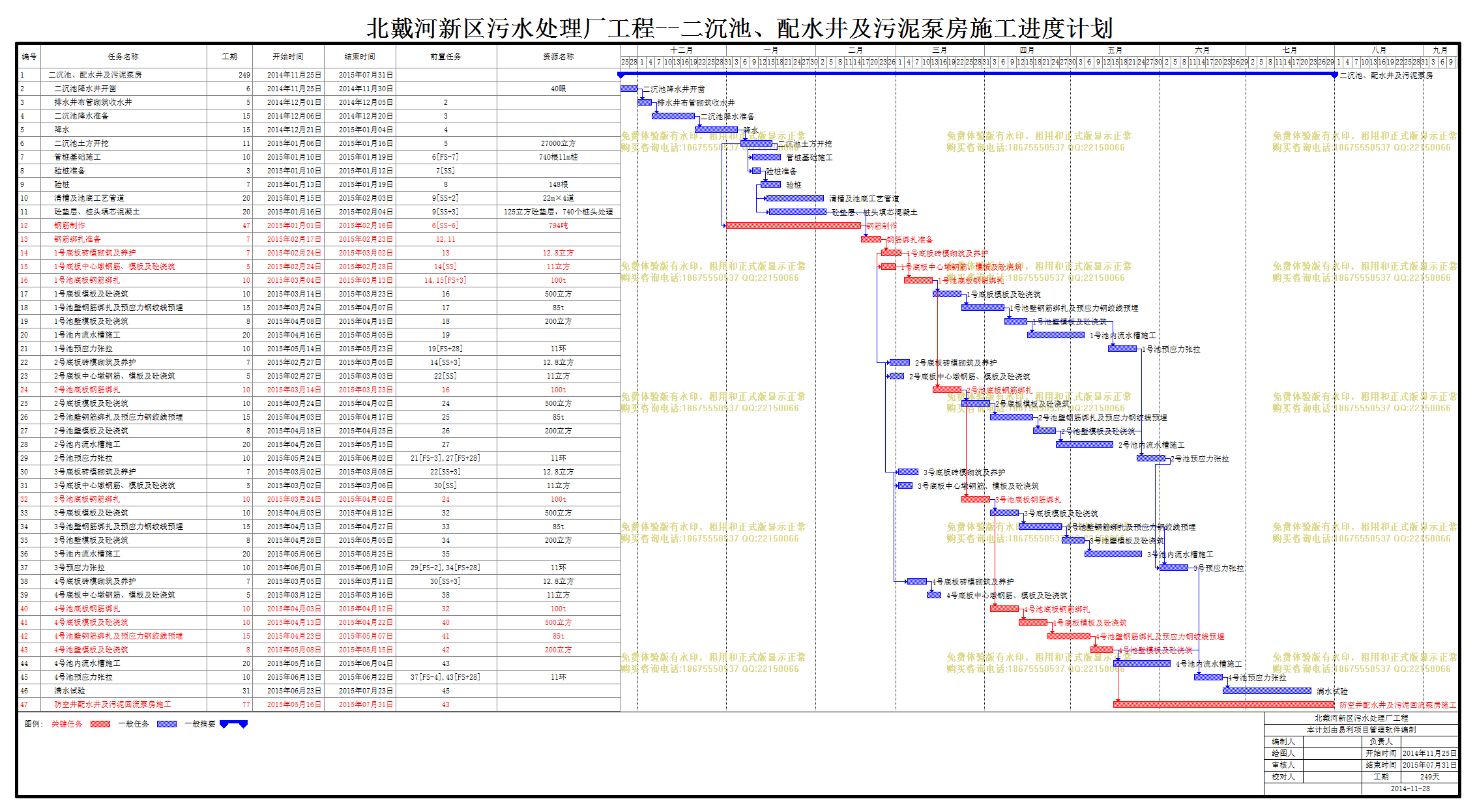

计划内容
北戴河新区污水处理厂工程

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
二沉池、配水井及污泥泵房
249天 2014年11月25日 2015年07月31日
2
二沉池降水井开凿
6天 2014年11月25日 2014年11月30日   40眼
3
排水井布管砌筑收水井
5天 2014年12月01日 2014年12月05日 2
4
二沉池降水准备
15天 2014年12月06日 2014年12月20日 3
5
降水
15天 2014年12月21日 2015年01月04日 4
6
二沉池土方开挖
11天 2015年01月06日 2015年01月16日 5 27000立方
7
管桩基础施工
10天 2015年01月10日 2015年01月19日 6[FS-7] 740根11m桩
8
验桩准备
3天 2015年01月10日 2015年01月12日 7[SS]
9
验桩
7天 2015年01月13日 2015年01月19日 8 148根
10
清槽及池底工艺管道
20天 2015年01月15日 2015年02月03日 9[SS+2] 22m×4道
11
砼垫层、桩头填芯混凝土
20天 2015年01月16日 2015年02月04日 9[SS+3] 125立方砼垫层,740个桩头处理
12
钢筋制作
47天 2015年01月01日 2015年02月16日 6[SS-6] 794吨
13
钢筋绑扎准备
7天 2015年02月17日 2015年02月23日 12,11
14
1号底板砖模砌筑及养护
7天 2015年02月24日 2015年03月02日 13 12.8立方
15
1号底板中心墩钢筋、模板及砼浇筑
5天 2015年02月24日 2015年02月28日 14[SS] 11立方
16
1号池底板钢筋绑扎
10天 2015年03月04日 2015年03月13日 14,15[FS+3] 100t
17
1号底板模板及砼浇筑
10天 2015年03月14日 2015年03月23日 16 500立方
18
1号池壁钢筋绑扎及预应力钢绞线预埋
15天 2015年03月24日 2015年04月07日 17 85t
19
1号池壁模板及砼浇筑
8天 2015年04月08日 2015年04月15日 18 200立方
20
1号池内流水槽施工
20天 2015年04月16日 2015年05月05日 19
21
1号池预应力张拉
10天 2015年05月14日 2015年05月23日 19[FS+28] 11环
22
2号底板砖模砌筑及养护
7天 2015年02月27日 2015年03月05日 14[SS+3] 12.8立方
23
2号底板中心墩钢筋、模板及砼浇筑
5天 2015年02月27日 2015年03月03日 22[SS] 11立方
24
2号池底板钢筋绑扎
10天 2015年03月14日 2015年03月23日 16 100t
25
2号底板模板及砼浇筑
10天 2015年03月24日 2015年04月02日 24 500立方
26
2号池壁钢筋绑扎及预应力钢绞线预埋
15天 2015年04月03日 2015年04月17日 25 85t
27
2号池壁模板及砼浇筑
8天 2015年04月18日 2015年04月25日 26 200立方
28
2号池内流水槽施工
20天 2015年04月26日 2015年05月15日 27
29
2号池预应力张拉
10天 2015年05月24日 2015年06月02日 21[FS-3],27[FS+28] 11环
30
3号底板砖模砌筑及养护
7天 2015年03月02日 2015年03月08日 22[SS+3] 12.8立方
31
3号底板中心墩钢筋、模板及砼浇筑
5天 2015年03月02日 2015年03月06日 30[SS] 11立方
32
3号池底板钢筋绑扎
10天 2015年03月24日 2015年04月02日 24 100t
33
3号底板模板及砼浇筑
10天 2015年04月03日 2015年04月12日 32 500立方
34
3号池壁钢筋绑扎及预应力钢绞线预埋
15天 2015年04月13日 2015年04月27日 33 85t
35
3号池壁模板及砼浇筑
8天 2015年04月28日 2015年05月05日 34 200立方
36
3号池内流水槽施工
20天 2015年05月06日 2015年05月25日 35
37
3号预应力张拉
10天 2015年06月01日 2015年06月10日 29[FS-2],34[FS+28] 11环
38
4号底板砖模砌筑及养护
7天 2015年03月05日 2015年03月11日 30[SS+3] 12.8立方
39
4号底板中心墩钢筋、模板及砼浇筑
5天 2015年03月12日 2015年03月16日 38 11立方
40
4号池底板钢筋绑扎
10天 2015年04月03日 2015年04月12日 32 100t
41
4号底板模板及砼浇筑
10天 2015年04月13日 2015年04月22日 40 500立方
42
4号池壁钢筋绑扎及预应力钢绞线预埋
15天 2015年04月23日 2015年05月07日 41 85t
43
4号池壁模板及砼浇筑
8天 2015年05月08日 2015年05月15日 42 200立方
44
4号池内流水槽施工
20天 2015年05月16日 2015年06月04日 43
45
4号池预应力张拉
10天 2015年06月13日 2015年06月22日 37[FS-4],43[FS+28] 11环
46
满水试验
31天 2015年06月23日 2015年07月23日 45
47
防空井配水井及污泥回流泵房施工
77天 2015年05月16日 2015年07月31日 43

局部效果预览,详细内容请下载附件查看
