文件编号 5546 工期 567天 开始时间 2014-12-03 结束时间 2016-06-21
任务数 44K 整理日期 2019/5/17 下载次数 3889
下载地址 计划文件点击下载(登录后才可以下载)

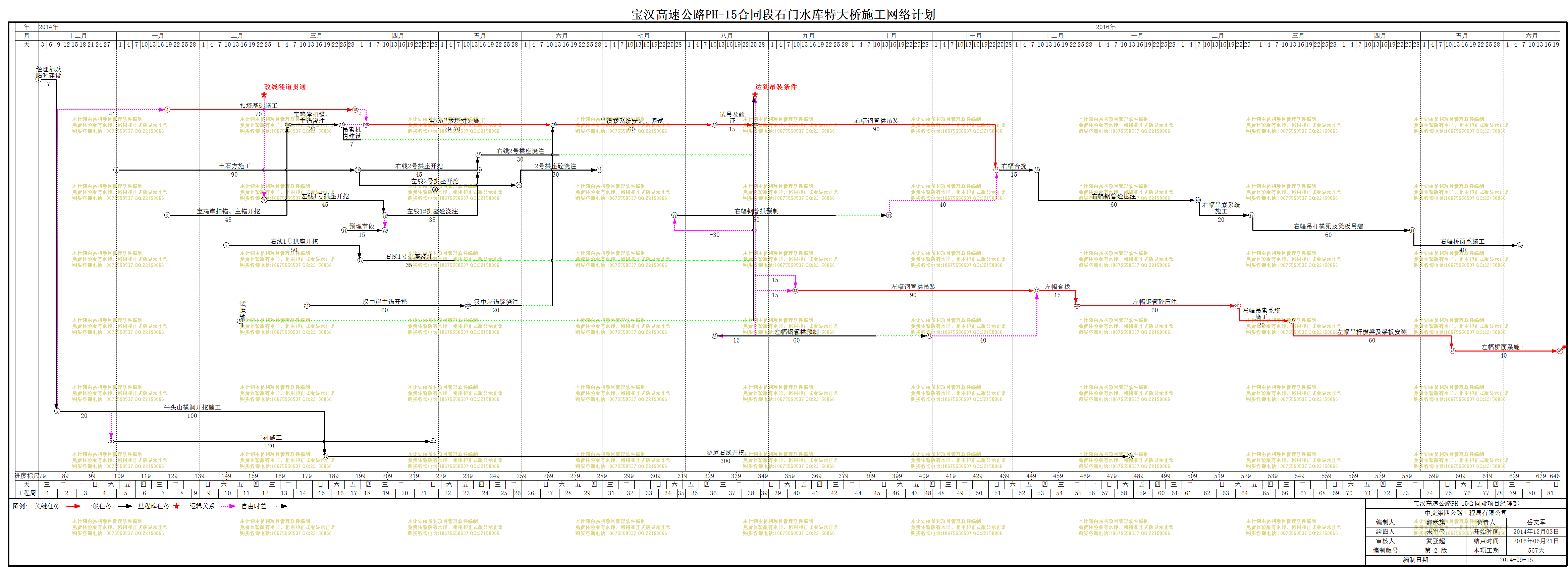

计划内容
宝汉PH-15标

编号

任务名称

工期

开始时间

结束时间

前置任务

文本1

资源名称

1
经理部及临时建设
7天 2014年12月03日 2014年12月09日   90天
2
牛头山隧道工程
400天 2014年12月10日 2016年01月13日
3
牛头山横洞开挖施工
100天 2014年12月10日 2015年03月19日 1
4
二衬施工
120天 2014年12月30日 2015年04月28日 3[SS+20]
5
隧道右线开挖
300天 2015年03月20日 2016年01月13日 3
6
达到吊装条件
0天 2015年08月26日 2015年08月26日 29[FF],26[FF],17[FF],15[FF]
7
改线隧道贯通
0天 2015年01月30日 2015年01月30日
8
左线石门水库特大桥
538天 2015年01月01日 2016年06月21日
9
土石方施工
90天 2015年01月01日 2015年03月31日
10
左线2号拱座开挖
60天 2015年04月01日 2015年05月30日 9
11
2号拱座砼浇注
30天 2015年05月31日 2015年06月29日 10
12
左线1号拱座开挖
45天 2015年02月25日 2015年04月10日 7
13
左线1#拱座砼浇注
35天 2015年04月11日 2015年05月15日 12
14
右线1号拱座开挖
50天 2015年02月11日 2015年04月01日
15
右线1号拱座浇注
35天 2015年04月02日 2015年05月06日 14
16
右线2号拱座开挖
45天 2015年04月01日 2015年05月15日 9
17
右线2号拱座浇注
30天 2015年05月16日 2015年06月14日 16
18
汉中岸主锚开挖
60天 2015年03月13日 2015年05月11日
19
汉中岸锚锭浇注
20天 2015年05月12日 2015年05月31日 18
20
宝鸡岸扣锚、主锚开挖
45天 2015年01月20日 2015年03月05日
21
宝鸡岸扣锚、主锚浇注
20天 2015年03月06日 2015年03月25日 20
22
扣塔基础施工
70天 2015年01月20日 2015年03月30日 1
23
宝鸡岸索塔拼装施工
70天 2015年04月04日 2015年06月12日 22[FS+4]
24
吊索机房建设
7天 2015年03月26日 2015年04月01日 21
25
吊缆索系统安装、调试
60天 2015年06月13日 2015年08月11日 23,21,19,24
26
试吊及验证
15天 2015年08月12日 2015年08月26日 25
27
钢结构加工
237天 2015年02月16日 2015年10月10日
28
预埋节段
15天 2015年03月27日 2015年04月10日 12[FF]
29
试运输
1天 2015年02月16日 2015年02月16日
30
右幅钢管拱预制
60天 2015年07月28日 2015年09月25日 26[FS-30]
31
左幅钢管拱预制
60天 2015年08月12日 2015年10月10日 26[FS-15]
32
吊装
300天 2015年08月27日 2016年06月21日
33
右幅钢管拱吊装
90天 2015年08月27日 2015年11月24日 30[FF+40],26
34
右幅合拢
15天 2015年11月25日 2015年12月09日 33
35
右幅钢管砼压注
60天 2015年12月10日 2016年02月07日 34
36
右幅吊索系统施工
20天 2016年02月08日 2016年02月27日 35
37
右幅吊杆横梁及梁板吊装
60天 2016年02月28日 2016年04月27日 36
38
右幅桥面系施工
40天 2016年04月28日 2016年06月06日 37
39
左幅钢管拱吊装
90天 2015年09月11日 2015年12月09日 33[SS+15],31[FF+40],26
40
左幅合拢
15天 2015年12月10日 2015年12月24日 39
41
左幅钢管砼压注
60天 2015年12月25日 2016年02月22日 40
42
左幅吊索系统施工
20天 2016年02月23日 2016年03月13日 41
43
左幅吊杆横梁及梁板安装
60天 2016年03月14日 2016年05月12日 42
44
左幅桥面系施工
40天 2016年05月13日 2016年06月21日 43
