文件编号 | 5517 | 工期 | 147天 | 开始时间 | 2017-07-22 | 结束时间 | 2017-12-15 |
任务数 | 42K | 整理日期 | 2019/5/17 | 下载次数 | 3888次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

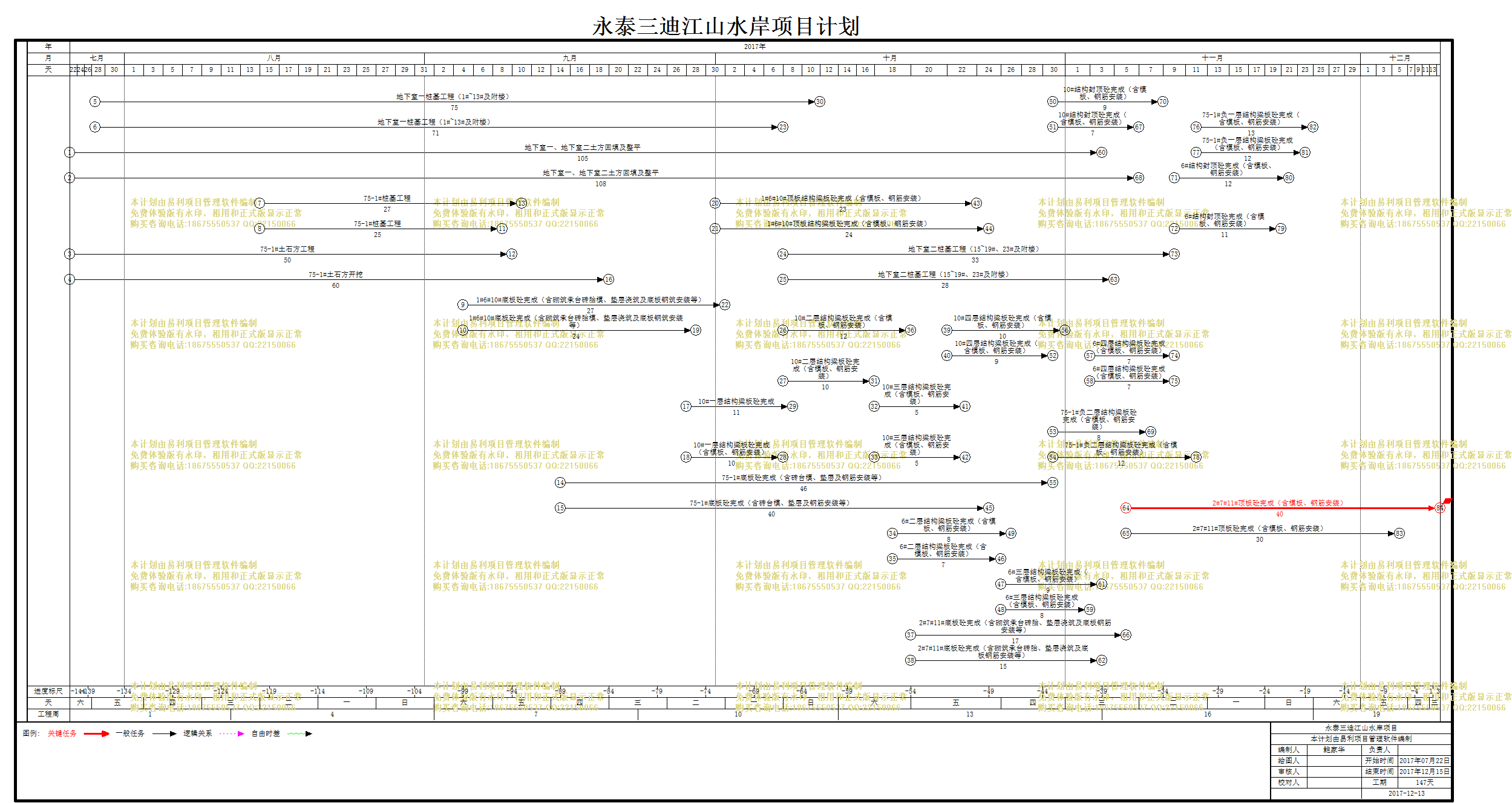

永泰三迪江山水岸项目 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 地下室一桩基工程(1#~13#及附楼) |
71天 | 2017年07月29日 | 2017年10月07日 |
2 | 地下室二桩基工程(15~19#、23#及附楼) |
33天 | 2017年10月08日 | 2017年11月09日 |
3 | 75-1#桩基工程 |
27天 | 2017年08月15日 | 2017年09月10日 |
4 | 地下室一、地下室二土方回填及整平 |
108天 | 2017年07月22日 | 2017年11月06日 |
5 | 75-1#土石方开挖 |
60天 | 2017年07月22日 | 2017年09月19日 |
6 | 1#6#10#底板砼完成(含砌筑承台砖胎模、垫层浇筑及底板钢筑安装等) |
24天 | 2017年09月05日 | 2017年09月28日 |
7 | 1#6#10#顶板结构梁板砼完成(含模板、钢筋安装) |
24天 | 2017年10月01日 | 2017年10月24日 |
8 | 10#一层结构梁板砼完成(含模板、钢筋安装) |
10天 | 2017年09月28日 | 2017年10月07日 |
9 | 10#二层结构梁板砼完成(含模板、钢筋安装) |
10天 | 2017年10月08日 | 2017年10月17日 |
10 | 10#三层结构梁板砼完成(含模板、钢筋安装) |
5天 | 2017年10月18日 | 2017年10月22日 |
11 | 10#四层结构梁板砼完成(含模板、钢筋安装) |
9天 | 2017年10月22日 | 2017年10月30日 |
12 | 10#结构封顶砼完成(含模板、钢筋安装) |
7天 | 2017年10月31日 | 2017年11月06日 |
13 | 6#二层结构梁板砼完成(含模板、钢筋安装) |
8天 | 2017年10月19日 | 2017年10月26日 |
14 | 6#三层结构梁板砼完成(含模板、钢筋安装) |
8天 | 2017年10月26日 | 2017年11月02日 |
15 | 6#四层结构梁板砼完成(含模板、钢筋安装) |
7天 | 2017年11月03日 | 2017年11月09日 |
16 | 6#结构封顶砼完成(含模板、钢筋安装) |
11天 | 2017年11月10日 | 2017年11月20日 |
17 | 2#7#11#底板砼完成(含砌筑承台砖胎、垫层浇筑及底板钢筋安装等) |
17天 | 2017年10月20日 | 2017年11月05日 |
18 | 2#7#11#顶板砼完成(含模板、钢筋安装) |
40天 | 2017年11月06日 | 2017年12月15日 |
19 | 75-1#底板砼完成(含砖台模、垫层及钢筋安装等) |
46天 | 2017年09月15日 | 2017年10月30日 |
20 | 75-1#负二层结构梁板砼完成(含模板、钢筋安装) |
8天 | 2017年10月31日 | 2017年11月07日 |
21 | 75-1#负二层结构梁板砼完成(含模板、钢筋安装) |
12天 | 2017年10月31日 | 2017年11月11日 |
22 | 75-1#负一层结构梁板砼完成(含模板、钢筋安装) |
13天 | 2017年11月12日 | 2017年11月24日 |
23 | 地下室一桩基工程(1#~13#及附楼) |
75天 | 2017年07月29日 | 2017年10月11日 |
24 | 75-1#桩基工程 |
25天 | 2017年08月15日 | 2017年09月08日 |
25 | 75-1#土石方工程 |
50天 | 2017年07月22日 | 2017年09月09日 |
26 | 地下室一、地下室二土方回填及整平 |
105天 | 2017年07月22日 | 2017年11月03日 |
27 | 1#6#10#底板砼完成(含砌筑承台砖胎模、垫层浇筑及底板钢筑安装等) |
27天 | 2017年09月05日 | 2017年10月01日 |
28 | 1#6#10#顶板结构梁板砼完成(含模板、钢筋安装) |
23天 | 2017年10月01日 | 2017年10月23日 |
29 | 地下室二桩基工程(15~19#、23#及附楼) |
28天 | 2017年10月08日 | 2017年11月04日 |
30 | 10#二层结构梁板砼完成(含模板、钢筋安装) |
12天 | 2017年10月08日 | 2017年10月19日 |
31 | 10#四层结构梁板砼完成(含模板、钢筋安装) |
10天 | 2017年10月22日 | 2017年10月31日 |
32 | 10#一层结构梁板砼完成 |
11天 | 2017年09月28日 | 2017年10月08日 |
33 | 10#三层结构梁板砼完成(含模板、钢筋安装) |
5天 | 2017年10月18日 | 2017年10月22日 |
34 | 10#结构封顶砼完成(含模板、钢筋安装) |
9天 | 2017年10月31日 | 2017年11月08日 |
35 | 75-1#底板砼完成(含砖台模、垫层及钢筋安装等) |
40天 | 2017年09月15日 | 2017年10月24日 |
36 | 6#二层结构梁板砼完成(含模板、钢筋安装) |
7天 | 2017年10月19日 | 2017年10月25日 |
37 | 6#四层结构梁板砼完成(含模板、钢筋安装) |
7天 | 2017年11月03日 | 2017年11月09日 |
38 | 75-1#负一层结构梁板砼完成(含模板、钢筋安装) |
12天 | 2017年11月12日 | 2017年11月23日 |
39 | 6#三层结构梁板砼完成(含模板、钢筋安装) |
9天 | 2017年10月26日 | 2017年11月03日 |
40 | 6#结构封顶砼完成(含模板、钢筋安装) |
12天 | 2017年11月10日 | 2017年11月21日 |
41 | 2#7#11#底板砼完成(含砌筑承台砖胎、垫层浇筑及底板钢筋安装等) |
15天 | 2017年10月20日 | 2017年11月03日 |
42 | 2#7#11#顶板砼完成(含模板、钢筋安装) |
30天 | 2017年11月06日 | 2017年12月05日 |
