文件编号 5504 工期 444天 开始时间 2014-01-01 结束时间 2015-03-20
任务数 138K 整理日期 2019/5/17 下载次数 3889
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

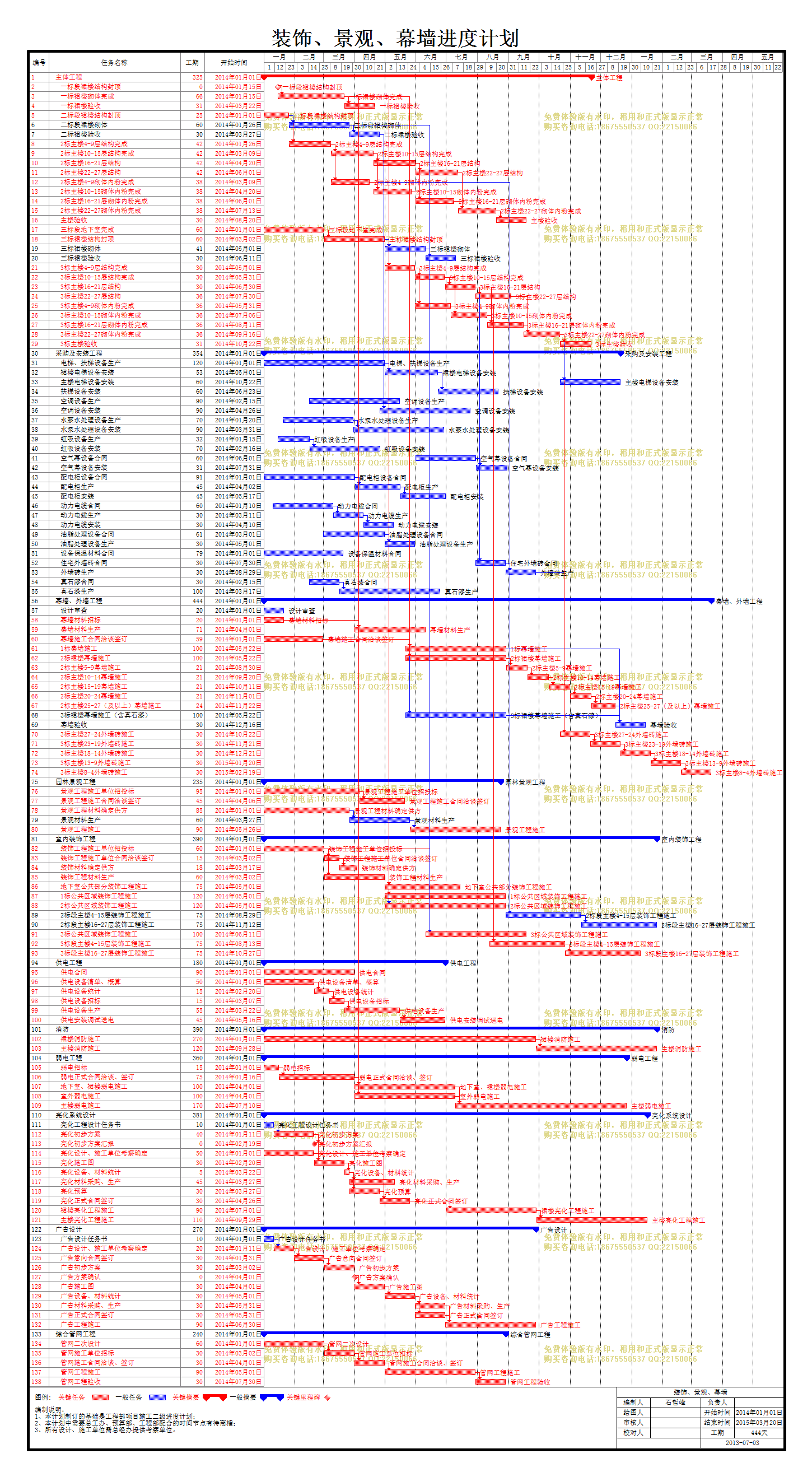

装饰、景观、幕墙

编号

任务名称

工期

开始时间

结束时间

前置任务

1
主体工程
325天 2014年01月01日 2014年11月21日
2
一标段裙楼结构封顶
0天 2014年01月15日 2014年01月15日
3
一标裙楼砌体完成
66天 2014年01月15日 2014年03月21日 2
4
一标裙楼验收
31天 2014年03月22日 2014年04月21日 3
5
二标段裙楼结构封顶
25天 2014年01月01日 2014年01月25日
6
二标段裙楼砌体
60天 2014年01月26日 2014年03月26日 5
7
二标裙楼验收
30天 2014年03月27日 2014年04月25日 6
8
2标主楼4-9层结构完成
42天 2014年01月26日 2014年03月08日 5
9
2标主楼10-15层结构完成
42天 2014年03月09日 2014年04月19日 8
10
2标主楼16-21层结构
42天 2014年04月20日 2014年05月31日 9
11
2标主楼22-27层结构
42天 2014年06月01日 2014年07月12日 10
12
2标主楼4-9砌体内粉完成
38天 2014年03月09日 2014年04月15日 8
13
2标主楼10-15砌体内粉完成
38天 2014年04月20日 2014年05月27日 9,12
14
2标主楼16-21层砌体内粉完成
38天 2014年06月01日 2014年07月08日 13,10
15
2标主楼22-27砌体内粉完成
38天 2014年07月13日 2014年08月19日 14,11
16
主楼验收
30天 2014年08月20日 2014年09月18日 15
17
三标段地下室完成
60天 2014年01月01日 2014年03月01日
18
三标裙楼结构封顶
60天 2014年03月02日 2014年04月30日 17
19
三标裙楼砌体
41天 2014年05月01日 2014年06月10日 18
20
三标裙楼验收
30天 2014年06月11日 2014年07月10日 6,19
21
3标主楼4-9层结构完成
30天 2014年05月01日 2014年05月30日 18
22
3标主楼10-15层结构完成
30天 2014年05月31日 2014年06月29日 21
23
3标主楼16-21层结构
30天 2014年06月30日 2014年07月29日 22
24
3标主楼22-27层结构
36天 2014年07月30日 2014年09月03日 23
25
3标主楼4-9砌体内粉完成
36天 2014年05月31日 2014年07月05日 21
26
3标主楼10-15砌体内粉完成
36天 2014年07月06日 2014年08月10日 22,25
27
3标主楼16-21层砌体内粉完成
36天 2014年08月11日 2014年09月15日 23,26
28
3标主楼22-27砌体内粉完成
36天 2014年09月16日 2014年10月21日 24,27
29
3标主楼验收
31天 2014年10月22日 2014年11月21日 28
30
采购及安装工程
354天 2014年01月01日 2014年12月20日
31
电梯、扶梯设备生产
120天 2014年01月01日 2014年04月30日
32
裙楼电梯设备安装
53天 2014年05月01日 2014年06月22日 31
33
主楼电梯设备安装
60天 2014年10月22日 2014年12月20日 28
34
扶梯设备安装
60天 2014年06月23日 2014年08月21日 32
35
空调设备生产
90天 2014年02月15日 2014年05月15日
36
空调设备安装
90天 2014年04月26日 2014年07月24日 7
37
水泵水处理设备生产
70天 2014年01月20日 2014年03月30日
38
水泵水处理设备安装
90天 2014年03月31日 2014年06月28日 37
39
虹吸设备生产
32天 2014年01月15日 2014年02月15日
40
虹吸设备安装
70天 2014年02月16日 2014年04月26日 39
41
空气幕设备合同
60天 2014年06月01日 2014年07月30日
42
空气幕设备安装
31天 2014年07月31日 2014年08月30日 41
43
配电柜设备合同
91天 2014年01月01日 2014年04月01日
44
配电柜生产
45天 2014年04月02日 2014年05月16日 43
45
配电柜安装
45天 2014年05月17日 2014年06月30日 44
46
动力电缆合同
60天 2014年01月10日 2014年03月10日
47
动力电缆生产
30天 2014年03月11日 2014年04月09日 46
48
动力电缆安装
30天 2014年04月10日 2014年05月09日 47
49
油脂处理设备合同
61天 2014年03月01日 2014年04月30日
50
油脂处理设备生产
30天 2014年05月01日 2014年05月30日 49
51
设备保温材料合同
79天 2014年01月01日 2014年03月20日
52
住宅外墙砖合同
30天 2014年07月30日 2014年08月28日 23
53
外墙砖生产
30天 2014年08月29日 2014年09月27日 52
54
真石漆合同
30天 2014年02月15日 2014年03月16日
55
真石漆生产
100天 2014年03月17日 2014年06月24日 54
56
幕墙、外墙工程
444天 2014年01月01日 2015年03月20日
57
设计审查
20天 2014年01月01日 2014年01月20日
58
幕墙材料招标
20天 2014年01月01日 2014年01月20日
59
幕墙材料生产
71天 2014年04月01日 2014年06月10日 58
60
幕墙施工合同洽谈签订
59天 2014年01月01日 2014年02月28日
61
1标幕墙施工
100天 2014年05月22日 2014年08月29日 3,60
62
2标裙楼幕墙施工
100天 2014年05月22日 2014年08月29日 3,60
63
2标主楼5-9幕墙施工
21天 2014年08月30日 2014年09月19日 62
64
2标主楼10-14幕墙施工
21天 2014年09月20日 2014年10月10日 63
65
2标主楼15-19幕墙施工
21天 2014年10月11日 2014年10月31日 64
66
2标主楼20-24幕墙施工
21天 2014年11月01日 2014年11月21日 65
67
2标主楼25-27(及以上)幕墙施工
24天 2014年11月22日 2014年12月15日 66
68
3标裙楼幕墙施工(含真石漆)
100天 2014年05月22日 2014年08月29日 60
69
幕墙验收
30天 2014年12月16日 2015年01月14日 68,61,67
70
3标主楼27-24外墙砖施工
30天 2014年10月22日 2014年11月20日 28,68,53
71
3标主楼23-19外墙砖施工
30天 2014年11月21日 2014年12月20日 70
72
3标主楼18-14外墙砖施工
30天 2014年12月21日 2015年01月19日 71
73
3标主楼13-9外墙砖施工
30天 2015年01月20日 2015年02月18日 72
74
3标主楼8-4外墙砖施工
30天 2015年02月19日 2015年03月20日 73
75
园林景观工程
235天 2014年01月01日 2014年08月23日
76
景观工程施工单位招投标
95天 2014年01月01日 2014年04月05日
77
景观工程施工合同洽谈签订
45天 2014年04月06日 2014年05月20日 76
78
景观工程材料确定供方
85天 2014年01月01日 2014年03月26日
79
景观材料生产
60天 2014年03月27日 2014年05月25日 78
80
景观工程施工
90天 2014年05月26日 2014年08月23日 79
81
室内装饰工程
390天 2014年01月01日 2015年01月25日
82
装饰工程施工单位招投标
60天 2014年01月01日 2014年03月01日
83
装饰工程施工单位合同洽谈签订
15天 2014年03月02日 2014年03月16日 82
84
装饰材料确定供方
18天 2014年03月17日 2014年04月03日 83
85
装饰工程材料生产
60天 2014年03月02日 2014年04月30日 82
86
地下室公共部分装饰工程施工
75天 2014年05月01日 2014年07月14日 83,82
87
1标公共区域装饰工程施工
120天 2014年05月01日 2014年08月28日 3,82
88
2标公共区域装饰工程施工
120天 2014年05月01日 2014年08月28日 6,82
89
2标段主楼4-15层装饰工程施工
75天 2014年08月29日 2014年11月11日 88,12
90
2标段主楼16-27层装饰工程施工
75天 2014年11月12日 2015年01月25日 89
91
3标公共区域装饰工程施工
100天 2014年06月11日 2014年09月18日 19,82
92
3标段主楼4-15层装饰工程施工
75天 2014年08月13日 2014年10月26日 25
93
3标段主楼16-27层装饰工程施工
75天 2014年10月27日 2015年01月09日 92
94
供电工程
180天 2014年01月01日 2014年06月29日
95
供电合同
90天 2014年01月01日 2014年03月31日
96
供电设备清单、概算
50天 2014年01月01日 2014年02月19日
97
供电设备统计
15天 2014年02月20日 2014年03月06日 96
98
供电设备招标
15天 2014年03月07日 2014年03月21日 97
99
供电设备生产
55天 2014年03月22日 2014年05月15日 98
100
供电安装调试送电
45天 2014年05月16日 2014年06月29日 99
101
消防
390天 2014年01月01日 2015年01月25日
102
裙楼消防施工
270天 2014年01月01日 2014年09月27日
103
主楼消防施工
120天 2014年09月28日 2015年01月25日 102
104
弱电工程
360天 2014年01月01日 2014年12月26日
105
弱电招标
15天 2014年01月01日 2014年01月15日
106
弱电正式合同洽谈、签订
75天 2014年01月16日 2014年03月31日 105
107
地下室、裙楼弱电施工
100天 2014年04月01日 2014年07月09日 3,106
108
室外弱电施工
100天 2014年04月01日 2014年07月09日 3,106
109
主楼弱电施工
170天 2014年07月10日 2014年12月26日 108,107
110
亮化系统设计
381天 2014年01月01日 2015年01月16日
111
亮化工程设计任务书
10天 2014年01月01日 2014年01月10日
112
亮化初步方案
40天 2014年01月11日 2014年02月19日 111
113
亮化初步方案汇报
0天 2014年02月19日 2014年02月19日 112
114
亮化设计、施工单位考察确定
50天 2014年01月01日 2014年02月19日
115
亮化施工图
30天 2014年02月20日 2014年03月21日 113
116
亮化设备、材料统计
5天 2014年03月22日 2014年03月26日 115
117
亮化材料采购、生产
45天 2014年03月27日 2014年05月10日 116
118
亮化预算
30天 2014年03月27日 2014年04月25日 116
119
亮化正式合同签订
30天 2014年04月26日 2014年05月25日 114,118
120
裙楼亮化工程施工
90天 2014年07月01日 2014年09月28日 119
121
主楼亮化工程施工
110天 2014年09月29日 2015年01月16日 120
122
广告设计
270天 2014年01月01日 2014年09月27日
123
广告设计任务书
10天 2014年01月01日 2014年01月10日
124
广告设计、施工单位考察确定
20天 2014年01月11日 2014年01月30日 123
125
广告意向合同签订
30天 2014年01月31日 2014年03月01日 124
126
广告初步方案
30天 2014年03月02日 2014年03月31日 125
127
广告方案确认
0天 2014年04月01日 2014年04月01日
128
广告施工图
30天 2014年04月01日 2014年04月30日 127
129
广告设备、材料统计
30天 2014年05月01日 2014年05月30日 128
130
广告材料采购、生产
30天 2014年05月31日 2014年06月29日 129
131
广告正式合同签订
30天 2014年05月31日 2014年06月29日 129
132
广告工程施工
90天 2014年06月30日 2014年09月27日 131,130
133
综合管网工程
240天 2014年01月01日 2014年08月28日
134
管网二次设计
60天 2014年01月01日 2014年03月01日
135
管网施工单位招标
30天 2014年03月02日 2014年03月31日 134
136
管网施工合同洽谈、签订
30天 2014年04月01日 2014年04月30日 135
137
管网工程施工
90天 2014年05月01日 2014年07月29日 136
138
管网工程验收
30天 2014年07月30日 2014年08月28日 137
