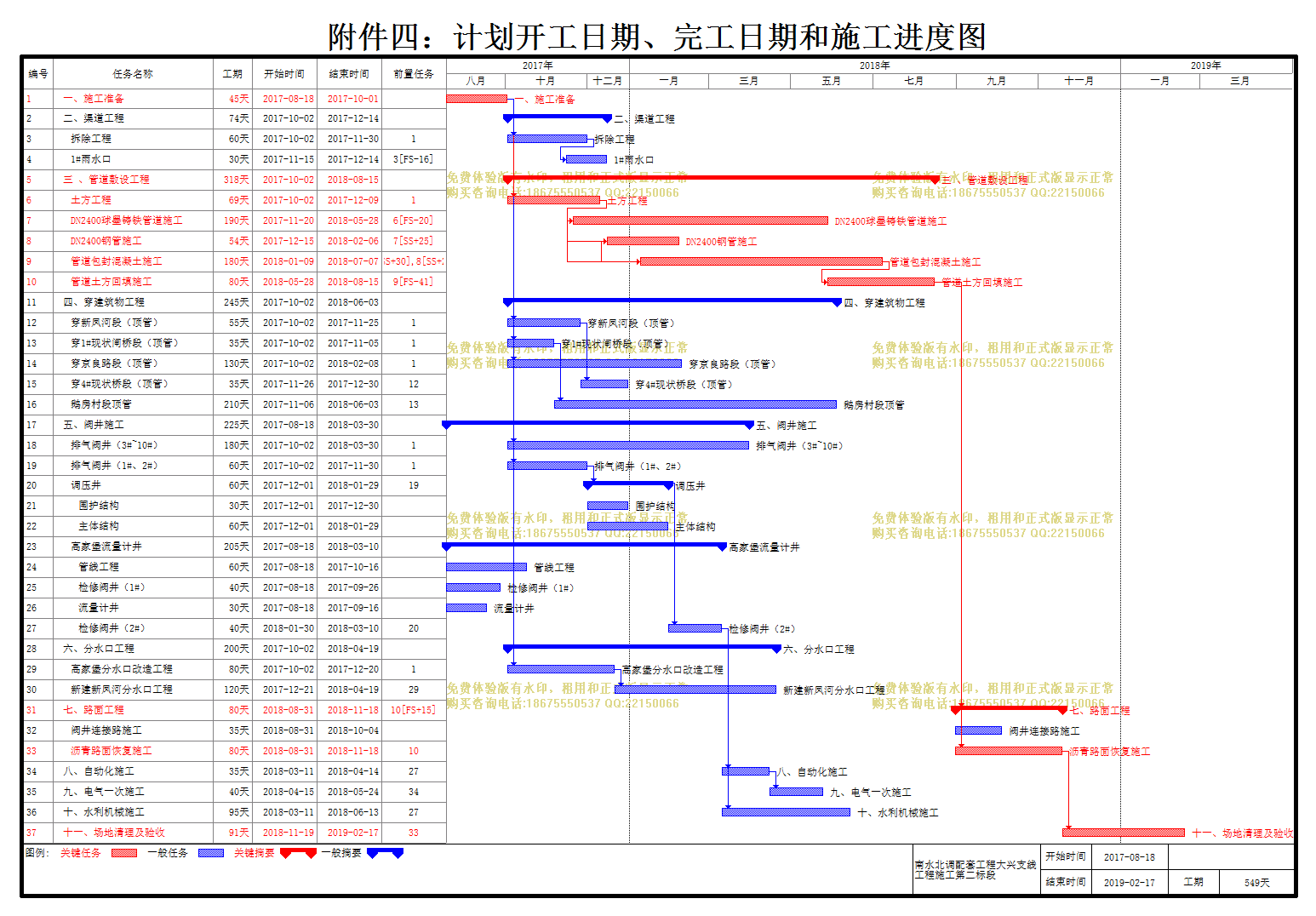

 亦庄扩建工程四标进度计划

亦庄扩建工程四标进度计划

文件编号 5346 工期 549天 开始时间 2017-08-18 结束时间 2019-02-17
任务数 37K 整理日期 2019/5/17 下载次数 3888
下载地址 计划文件点击下载(登录后才可以下载)
计划内容
亦庄扩建工程四标进度计划

编号

任务名称

工期

开始时间

结束时间

前置任务

1
一、施工准备
45天 2017-08-18 2017-10-01
2
二、渠道工程
74天 2017-10-02 2017-12-14
3
拆除工程
60天 2017-10-02 2017-11-30 1
4
1#雨水口
30天 2017-11-15 2017-12-14 3[FS-16]
5
三 、管道敷设工程
318天 2017-10-02 2018-08-15
6
土方工程
69天 2017-10-02 2017-12-09 1
7
DN2400球墨铸铁管道施工
190天 2017-11-20 2018-05-28 6[FS-20]
8
DN2400钢管施工
54天 2017-12-15 2018-02-06 7[SS+25]
9
管道包封混凝土施工
180天 2018-01-09 2018-07-07 7[SS+30],8[SS+25]
10
管道土方回填施工
80天 2018-05-28 2018-08-15 9[FS-41]
11
四、穿建筑物工程
245天 2017-10-02 2018-06-03
12
穿新凤河段(顶管)
55天 2017-10-02 2017-11-25 1
13
穿1#现状闸桥段(顶管)
35天 2017-10-02 2017-11-05 1
14
穿京良路段(顶管)
130天 2017-10-02 2018-02-08 1
15
穿4#现状桥段(顶管)
35天 2017-11-26 2017-12-30 12
16
鹅房村段顶管
210天 2017-11-06 2018-06-03 13
17
五、阀井施工
225天 2017-08-18 2018-03-30
18
排气阀井(3#~10#)
180天 2017-10-02 2018-03-30 1
19
排气阀井(1#、2#)
60天 2017-10-02 2017-11-30 1
20
调压井
60天 2017-12-01 2018-01-29 19
21
围护结构
30天 2017-12-01 2017-12-30
22
主体结构
60天 2017-12-01 2018-01-29
23
高家堡流量计井
205天 2017-08-18 2018-03-10
24
管线工程
60天 2017-08-18 2017-10-16
25
检修阀井(1#)
40天 2017-08-18 2017-09-26
26
流量计井
30天 2017-08-18 2017-09-16
27
检修阀井(2#)
40天 2018-01-30 2018-03-10 20
28
六、分水口工程
200天 2017-10-02 2018-04-19
29
高家堡分水口改造工程
80天 2017-10-02 2017-12-20 1
30
新建新凤河分水口工程
120天 2017-12-21 2018-04-19 29
31
七、路面工程
80天 2018-08-31 2018-11-18 10[FS+15]
32
阀井连接路施工
35天 2018-08-31 2018-10-04
33
沥青路面恢复施工
80天 2018-08-31 2018-11-18 10
34
八、自动化施工
35天 2018-03-11 2018-04-14 27
35
九、电气一次施工
40天 2018-04-15 2018-05-24 34
36
十、水利机械施工
95天 2018-03-11 2018-06-13 27
37
十一、场地清理及验收
91天 2018-11-19 2019-02-17 33
